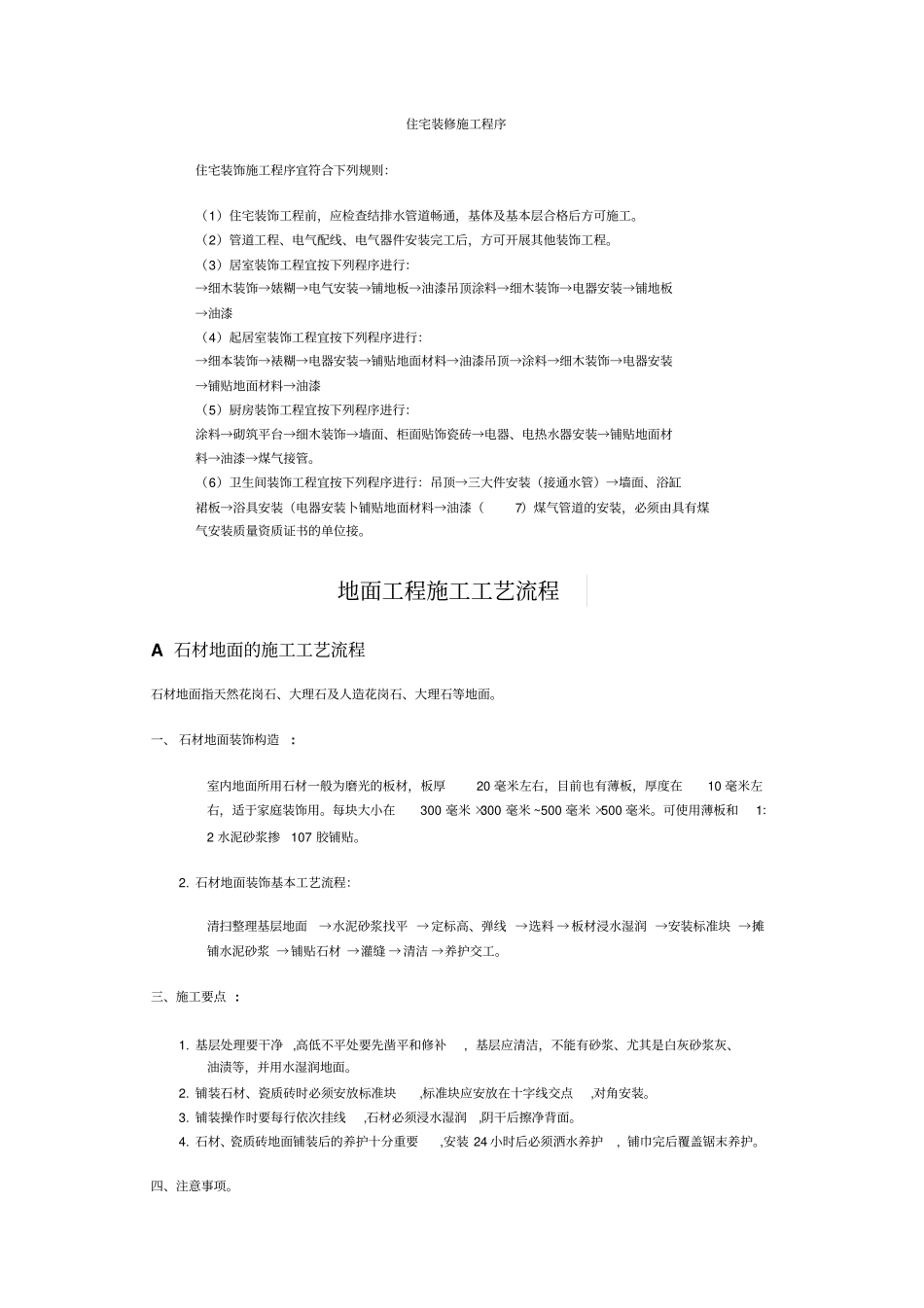

住宅装修施工程序住宅装饰施工程序宜符合下列规则:(1)住宅装饰工程前,应检查结排水管道畅通,基体及基本层合格后方可施工
(2)管道工程、电气配线、电气器件安装完工后,方可开展其他装饰工程
(3)居室装饰工程宜按下列程序进行:→细木装饰→婊糊→电气安装→铺地板→油漆吊顶涂料→细木装饰→电器安装→铺地板→油漆(4)起居室装饰工程宜按下列程序进行:→细本装饰→裱糊→电器安装→铺贴地面材料→油漆吊顶→涂料→细木装饰→电器安装→铺贴地面材料→油漆(5)厨房装饰工程宜按下列程序进行:涂料→砌筑平台→细木装饰→墙面、柜面贴饰瓷砖→电器、电热水器安装→铺贴地面材料→油漆→煤气接管
(6)卫生间装饰工程宜按下列程序进行:吊顶→三大件安装(接通水管)→墙面、浴缸裙板→浴具安装(电器安装卜铺贴地面材料→油漆(7)煤气管道的安装,必须由具有煤气安装质量资质证书的单位接
地面工程施工工艺流程A石材地面的施工工艺流程石材地面指天然花岗石、大理石及人造花岗石、大理石等地面
一、石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用
每块大小在300毫米×300毫米~500毫米×500毫米
可使用薄板和1:2水泥砂浆掺107胶铺贴
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工
三、施工要点:1
基层处理要干净,高低不平处要先凿平和修补,基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护,铺巾完后覆盖锯末养护
