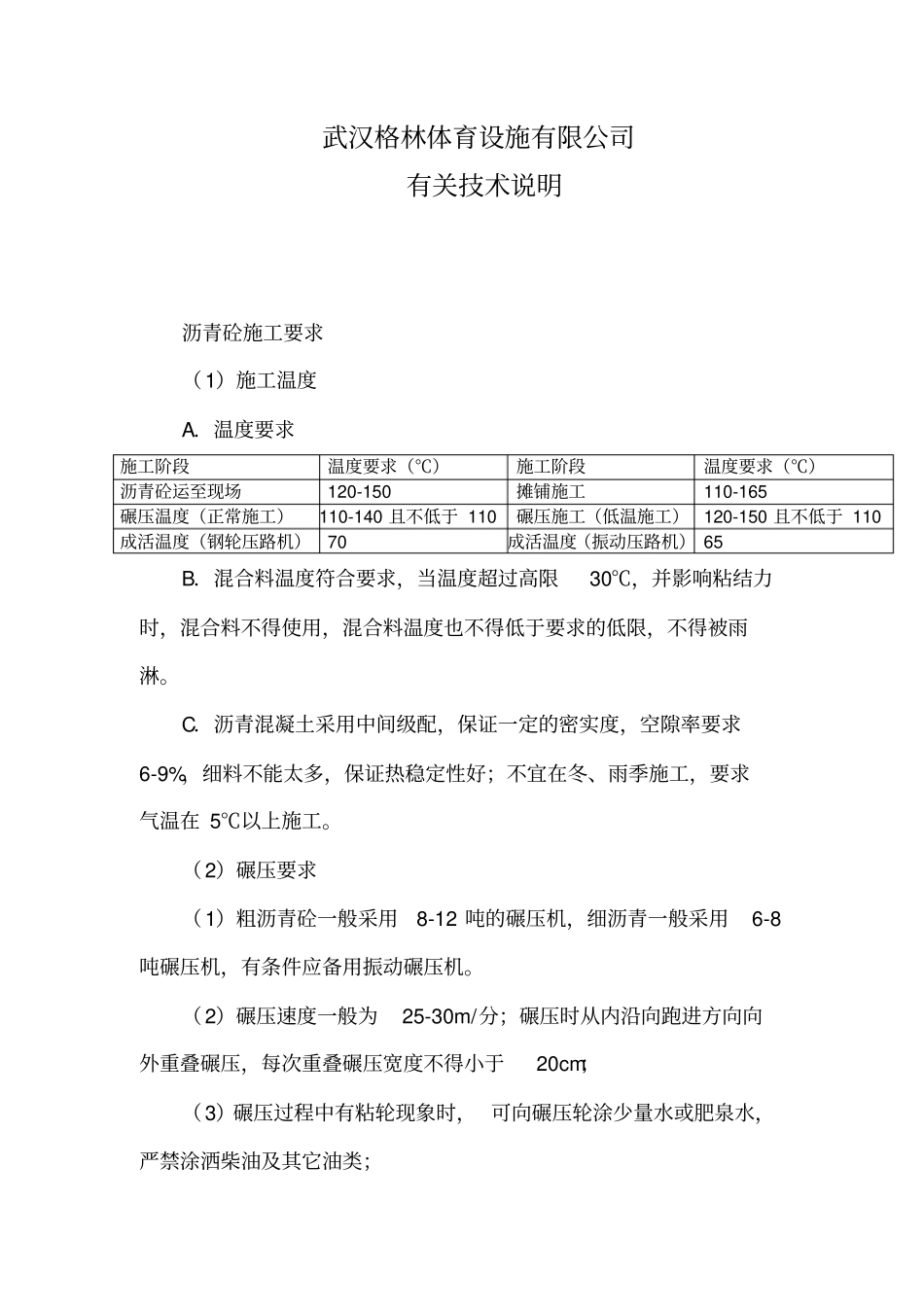

武汉格林体育设施有限公司有关技术说明沥青砼施工要求(1)施工温度A.温度要求施工阶段温度要求(℃)施工阶段温度要求(℃)沥青砼运至现场120-150摊铺施工110-165碾压温度(正常施工)110-140且不低于110碾压施工(低温施工)120-150且不低于110成活温度(钢轮压路机)70成活温度(振动压路机)65B.混合料温度符合要求,当温度超过高限30℃,并影响粘结力时,混合料不得使用,混合料温度也不得低于要求的低限,不得被雨淋
C.沥青混凝土采用中间级配,保证一定的密实度,空隙率要求6-9%,细料不能太多,保证热稳定性好;不宜在冬、雨季施工,要求气温在5℃以上施工
(2)碾压要求(1)粗沥青砼一般采用8-12吨的碾压机,细沥青一般采用6-8吨碾压机,有条件应备用振动碾压机

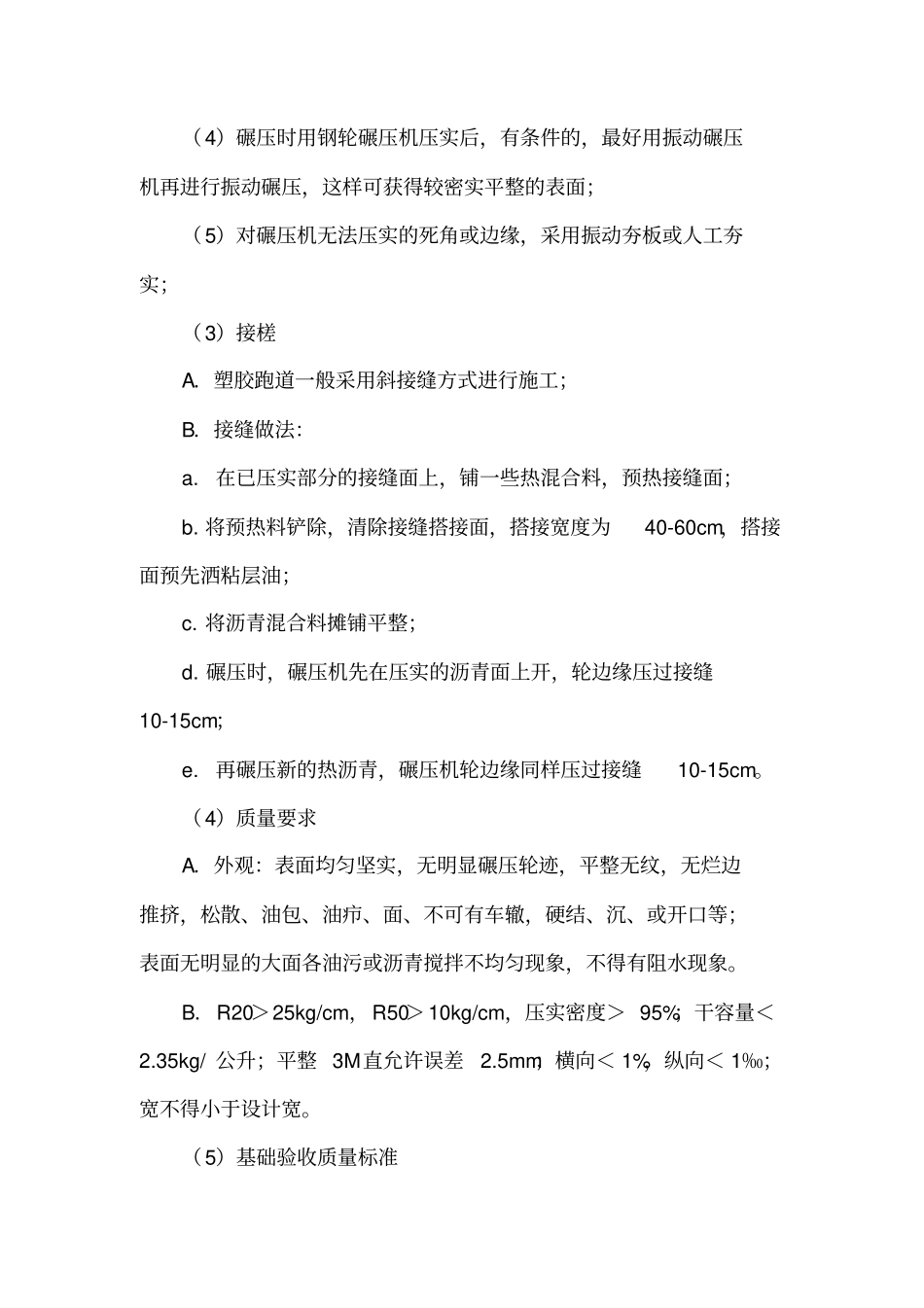

(2)碾压速度一般为25-30m/分;碾压时从内沿向跑进方向向外重叠碾压,每次重叠碾压宽度不得小于20cm;(3)碾压过程中有粘轮现象时,可向碾压轮涂少量水或肥泉水,严禁涂洒柴油及其它油类;(4)碾压时用钢轮碾压机压实后,有条件的,最好用振动碾压机再进行振动碾压,这样可获得较密实平整的表面;(5)对碾压机无法压实的死角或边缘,采用振动夯板或人工夯实;(3)接槎A.塑胶跑道一般采用斜接缝方式进行施工;B.接缝做法:a
在已压实部分的接缝面上,铺一些热混合料,预热接缝面;b
将预热料铲除,清除接缝搭接面,搭接宽度为40-60cm,搭接面预先洒粘层油;c
将沥青混合料摊铺平整;d
碾压时,碾压机先在压实的沥青面上开,轮边缘压过接缝10-15cm;e
再碾压新的热沥青,碾压机轮边缘同样压过接缝10-15cm
(4)质量要求A.外观:表面均匀坚实,无明显碾压轮迹,平整无纹,无烂边推挤,松散、油包、油疖、面、不可有车辙,硬结、沉、或开口等;表面无明显的大面各油污或沥青搅拌不均匀现象,不得有阻水现象
