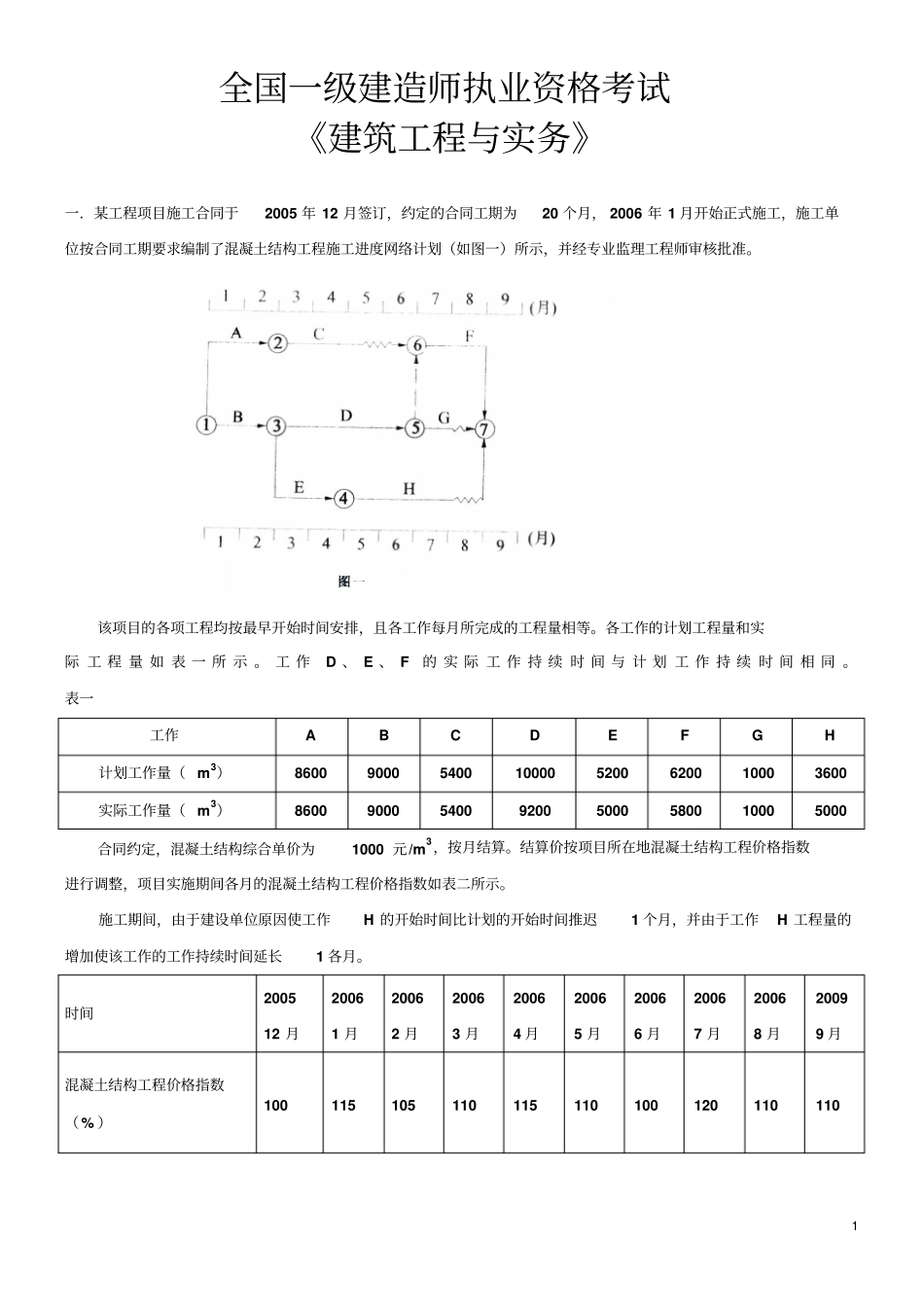

1全国一级建造师执业资格考试《建筑工程与实务》一.某工程项目施工合同于2005年12月签订,约定的合同工期为20个月,2006年1月开始正式施工,施工单位按合同工期要求编制了混凝土结构工程施工进度网络计划(如图一)所示,并经专业监理工程师审核批准
该项目的各项工程均按最早开始时间安排,且各工作每月所完成的工程量相等
各工作的计划工程量和实际工程量如表一所示
工作D、E、F的实际工作持续时间与计划工作持续时间相同
表一工作ABCDEFGH计划工作量(m3)860090005400100005200620010003600实际工作量(m3)86009000540092005000580010005000合同约定,混凝土结构综合单价为1000元/m3,按月结算
结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表二所示
施工期间,由于建设单位原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工程量的增加使该工作的工作持续时间延长1各月

时间200512月20061月20062月20063月20064月20065月20066月20067月20068月20099月混凝土结构工程价格指数(%)1001151051101151101001201101102问题:1.请按施工进度计划编制资金使用计划(即计算每月和累计拟完工程计划投资),并简要写出步骤
2.计算工作H各月的已完工程计划投资和已完工程实际投资
3.计算混凝土结构工程已完工程计划投资和已完工程实际投资,计算结果填入表三中
4.列示计算8月末的投资偏差和进度偏差(用投资额表示)
项目投资数据123456789每月拟完工程计划投资累计拟完工程计划投资每月已完工程计划投资累计已完工程计划投资每月已完工程实际投资累计已完工程实际投资答案如下:1、将各项计划工程量与单价相乘后,除以该工
