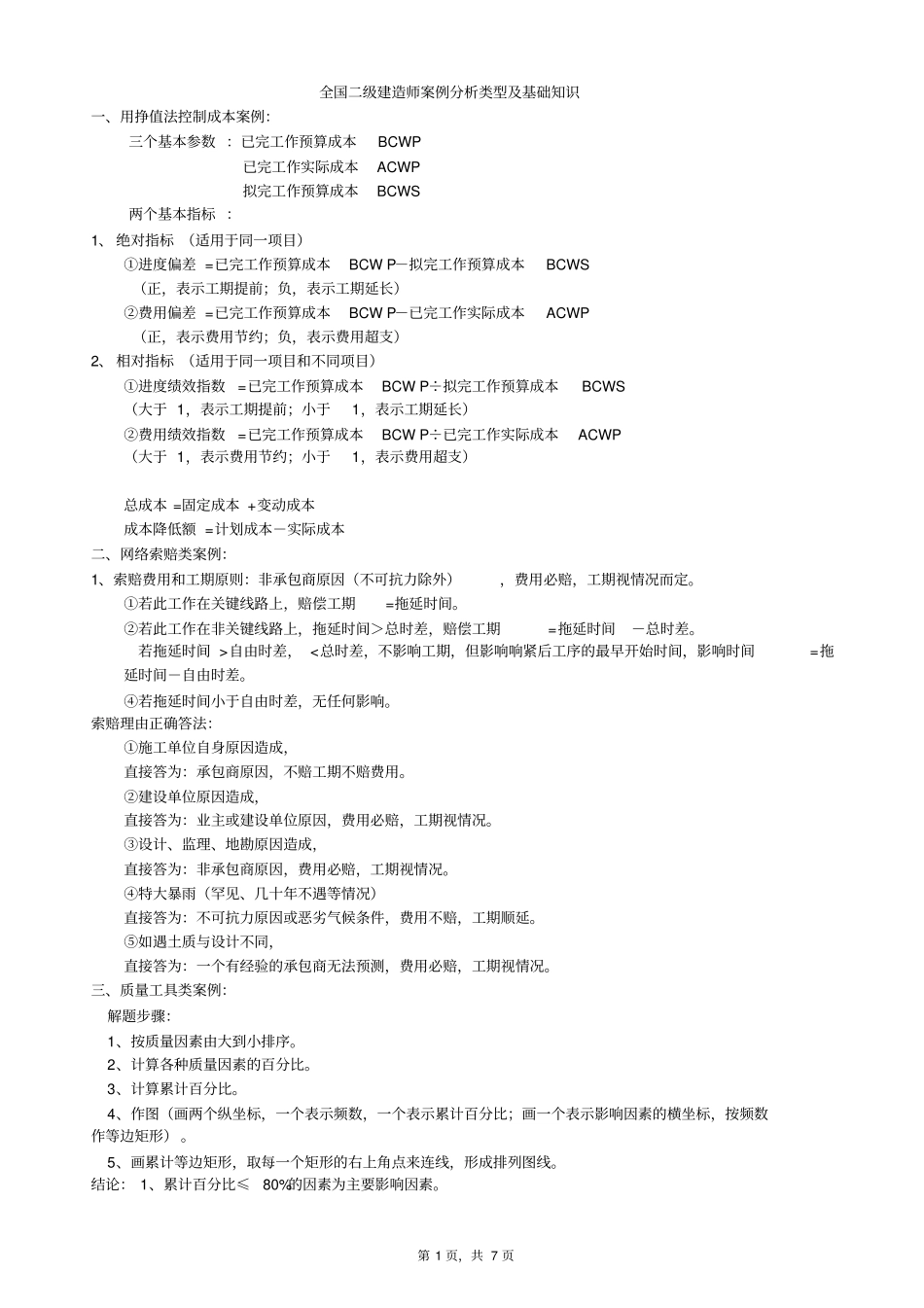

第1页,共7页全国二级建造师案例分析类型及基础知识一、用挣值法控制成本案例:三个基本参数:已完工作预算成本BCWP已完工作实际成本ACWP拟完工作预算成本BCWS两个基本指标:1、绝对指标(适用于同一项目)①进度偏差=已完工作预算成本BCWP-拟完工作预算成本BCWS(正,表示工期提前;负,表示工期延长)②费用偏差=已完工作预算成本BCWP-已完工作实际成本ACWP(正,表示费用节约;负,表示费用超支)2、相对指标(适用于同一项目和不同项目)①进度绩效指数=已完工作预算成本BCWP÷拟完工作预算成本BCWS(大于1,表示工期提前;小于1,表示工期延长)②费用绩效指数=已完工作预算成本BCWP÷已完工作实际成本ACWP(大于1,表示费用节约;小于1,表示费用超支)总成本=固定成本+变动成本成本降低额=计划成本-实际成本二、网络索赔类案例:1、索赔费用和工期原则:非承包商原因(不可抗力除外),费用必赔,工期视情况而定
①若此工作在关键线路上,赔偿工期=拖延时间
②若此工作在非关键线路上,拖延时间>总时差,赔偿工期=拖延时间-总时差
若拖延时间>自由时差,
