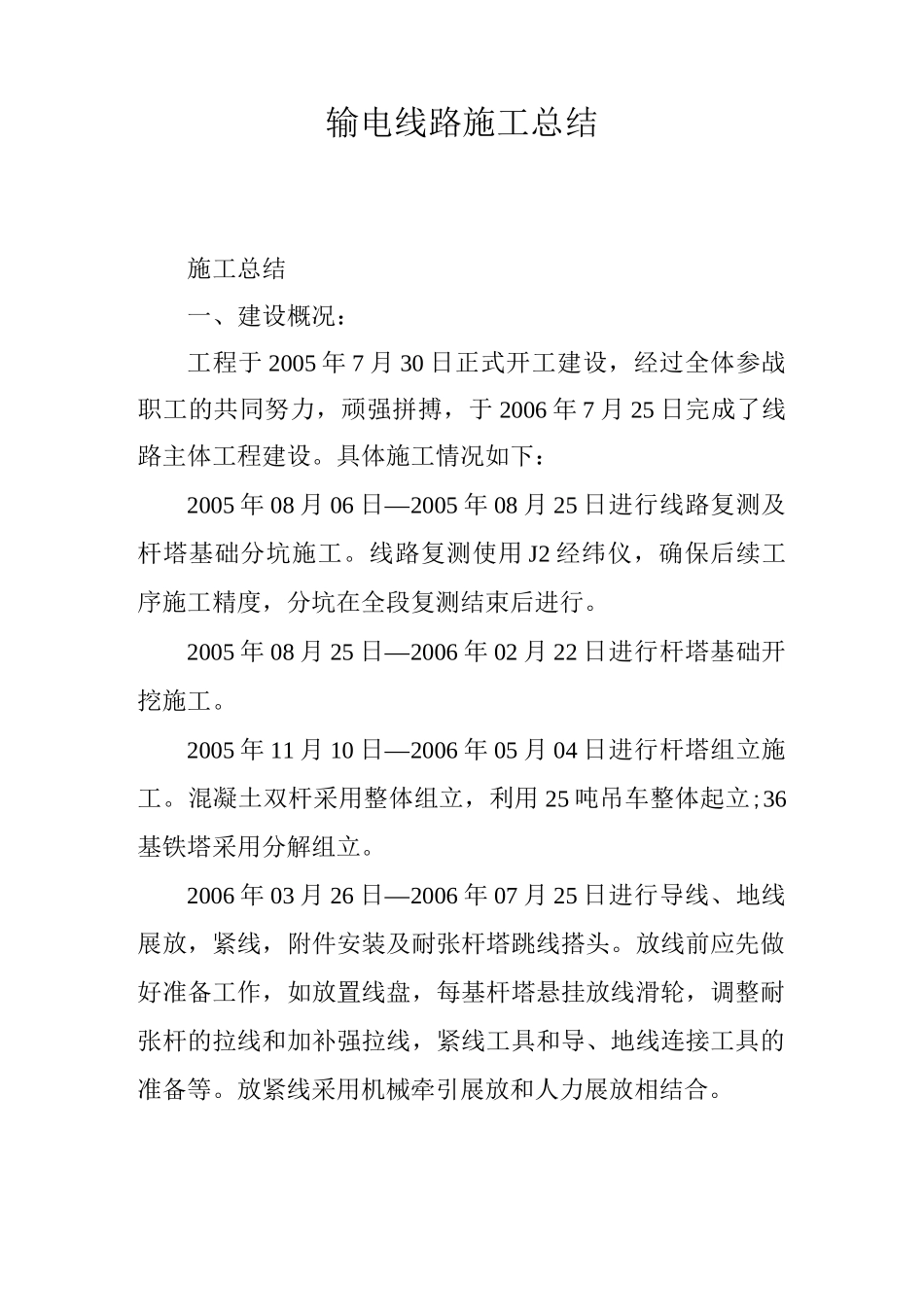

输电线路施工总结施工总结一、建设概况:工程于2005年7月30日正式开工建设,经过全体参战职工的共同努力,顽强拼搏,于2006年7月25日完成了线路主体工程建设
具体施工情况如下:2005年08月06日—2005年08月25日进行线路复测及杆塔基础分坑施工
线路复测使用J2经纬仪,确保后续工序施工精度,分坑在全段复测结束后进行
2005年08月25日—2006年02月22日进行杆塔基础开挖施工
2005年11月10日—2006年05月04日进行杆塔组立施工
混凝土双杆采用整体组立,利用25吨吊车整体起立;36基铁塔采用分解组立
2006年03月26日—2006年07月25日进行导线、地线展放,紧线,附件安装及耐张杆塔跳线搭头
放线前应先做好准备工作,如放置线盘,每基杆塔悬挂放线滑轮,调整耐张杆的拉线和加补强拉线,紧线工具和导、地线连接工具的准备等
放紧线采用机械牵引展放和人力展放相结合
2006年05月10日—2006年05月22日接地装置的施工,包括埋设接地钢筋,将接地线引线与地下接地钢筋接通,测量接地电阻值
2006年07月21日一2006年07月27日进行自检、消缺工作
二、施工特点本工程38#以后为软基,铁塔现浇基础多为大板基础
本工程青苗赔补量大,且被跨越物较多,线路的重要跨越如下:序号被交叉跨越物名称交叉跨越次数备注135kV电力线4次跨210kV电力线6次跨3高速公路1次跨4铁路2次跨5公路2次跨6河流1次跨7通信线5次跨8弱电线1次跨9输油管道2次跨三、施工组织分工为确保线路工程按期完工,项目部对施工作业队实行工地经理负责制按工种划分,合理调配人员组成专业施工小组,按分部分项工程,实行分项包干,责任落实到班组和个人,充分发挥班组和个人的特长,由工地经理统一协调,做到分工不分家,密切配合并互相衔接,保证整体工程的施工完整性

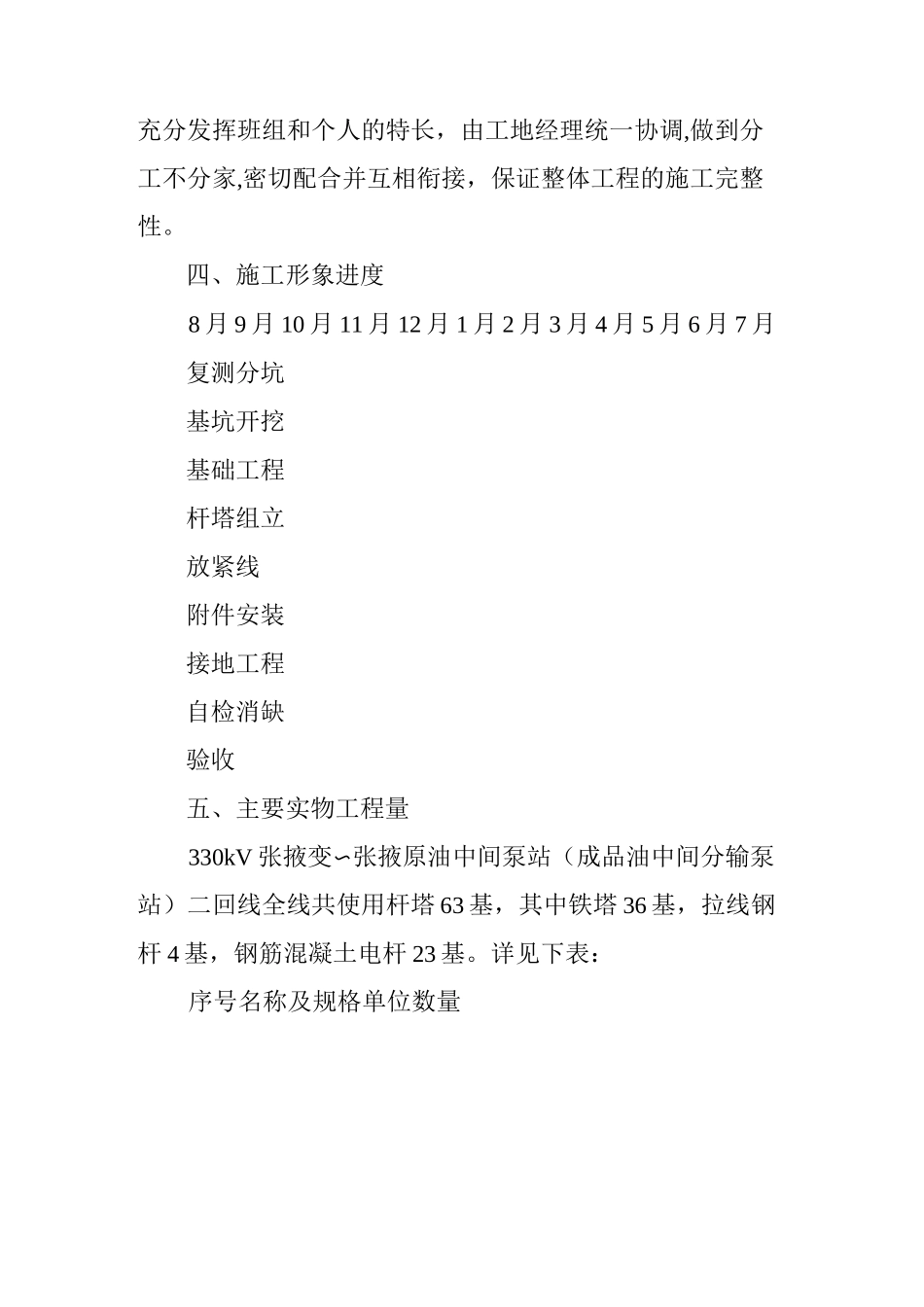

四、施工形象进度8月9月10月11月
