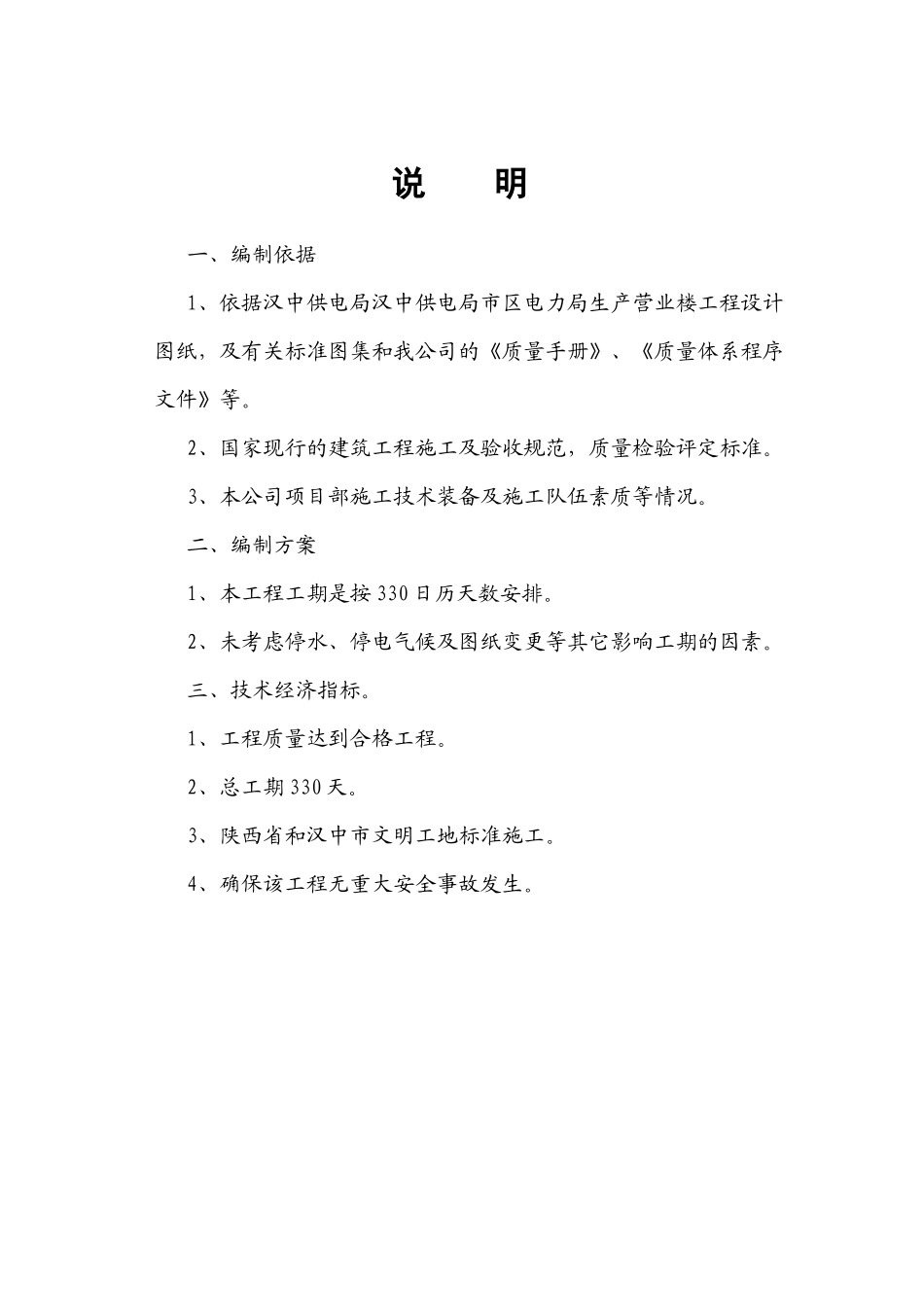

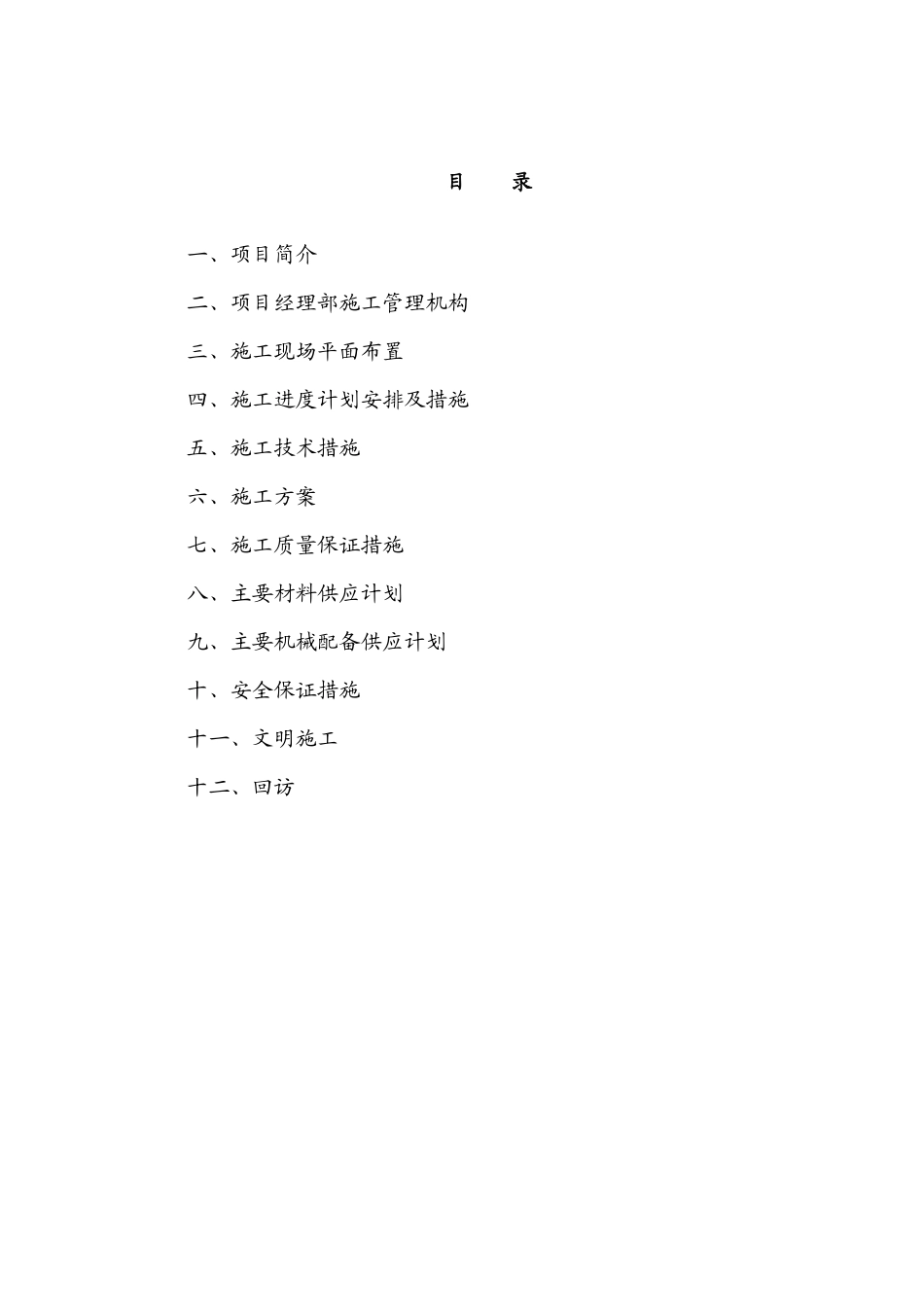

说明一、编制依据1、依据汉中供电局汉中供电局市区电力局生产营业楼工程设计图纸,及有关标准图集和我公司的《质量手册》、《质量体系程序文件》等。2、国家现行的建筑工程施工及验收规范,质量检验评定标准。3、本公司项目部施工技术装备及施工队伍素质等情况。二、编制方案1、本工程工期是按330日历天数安排。2、未考虑停水、停电气候及图纸变更等其它影响工期的因素。三、技术经济指标。1、工程质量达到合格工程。2、总工期330天。3、陕西省和汉中市文明工地标准施工。4、确保该工程无重大安全事故发生。目录一、项目简介二、项目经理部施工管理机构三、施工现场平面布置四、施工进度计划安排及措施五、施工技术措施六、施工方案七、施工质量保证措施八、主要材料供应计划九、主要机械配备供应计划十、安全保证措施十一、文明施工十二、回访一、工程概况1、工程名称:汉中供电局市区电力局生产营业楼工程工程地址:位于该工程位于本工程位于陕西省汉中市汉台区紫柏路以北,光明路以东地段。。3、项目简介:(1)工程概况:本工程为汉中供电局市区电力局生产营业楼工程,由陕西省土木建筑设计研究院负责设计。总平面采用呈一字型沿街布置,南侧紧邻紫柏路,规划总用地约27246m2(约40.91亩)。本工程建筑物占地面积962m2,采用钢筋混凝土框架结构,地上六层建筑面积5230m2,地下一层建筑面积962m2。建筑物一至六层为办公室,地下一层为车库及配套设施用房,抗震设防烈度7度,设计基本地震加速度为0.10g。该建筑耐火等级为二类,消防采用喷淋和设室内消防栓。工程设计屋面防水等级二级,耐火等级二级,抗震设防烈度为七度。建筑场地类别Ⅱ类,建筑结构安全等级二级,抗震设防类别为丙类。①砼等级:基础垫层为C10,基础及梁柱C25,楼层现浇板C25。构造柱过梁均为C20。②钢筋:图中φ表示HPB235,φ表示HRB335。③砌体:±0.00以下砌体采用MU10实心粘土烧结砖,M5水泥砂浆砌筑;±0.00以上砌体采用非承重粘土空心砖,空洞率>40%合格粘土空心砖,M5混合砂浆砌筑。④装饰工程:外墙面砖为灰白色,规格为100×100×6。⑤内墙:水泥砂浆刷白色乳胶漆涂料,卫生间墙面贴规格为300×450×6白瓷砖贴至顶。⑥楼地面地面:一层营业大厅和卫生间为铺地砖楼面,其余为水泥砂浆楼面。⑦油漆:木材面中等调合漆,金属面为普通调合漆。⑧屋面:不上人屋面,设防做法为一道1.5厚水乳氯丁橡胶改性沥青防水涂膜,其上部为一道4厚防水SBS卷材。(2)水电工程概况:1.生活给水管采用PPR管熔接,排水管采用PVC-U新型复合排水管粘接,蹲便采用99S304-86感应式冲洗阀,小便器采用99S304-94感应式冲洗阀,台式洗脸盆,消防采用干粉灭火器。2.本工程采用电缆从变配电室引入,采用380/220V三相四线制供电照明电压220V,空调电压220V、380V。3.导线型号与敷设方式:电源主干线为BV-500绝缘铜芯塑料电线,穿钢管暗敷,各层分支电线为BV-500V型绝缘铜芯塑料电线,穿PVC管暗敷。4、电气安全措施:电气保护TN-S型,作电源线入户处的重复接地,要求其电阻值不大于1欧姆,同时作总等电位联结和局部等电位连接。二、项目经理部施工管理机构根据本工程招标文件以及工程的结构类型,工程质量工期等,为确保该工程的全面实施,按期完工,公司将本工程列为重点项目,实行项目法管理,根据工程特点,确保该工程质量和按期交付使用,公司选派素质高,技术过硬,善于管理,施工经验丰富技术理论水平高的项目部严格按照施工组织设计施工,建立健全各项制度,在管理中通过抓好提前到位、责任落实到位,跟踪检查到位,成果考证奖罚要到位工作,提高管理水平,为圆满完成这项建筑任务打好基础。1、项目部施工组织机构管理体系项目经理技术员质量员安全员材料员预算员2、项目管理人员名单管理部门姓名技术职称项目经理李艳丽工程师施工员赵晓冬助理工程师技术员易德政助理工程师质量员余辉中级质量员安全员张刚中级安全员材料员李莉中级材料员资料员张瑞中级资料员3、项目部领导人员主要岗位职责施工员施工人员人员职责范围项目经理是工程质量安全第一责任人,负责本工程的质量,进度、安全,负责内外协调工作,负责实施工程合同...
