电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

10KV电缆施工组织设计VIP免费

10KV电缆施工组织设计_第1页
1/47
10KV电缆施工组织设计_第2页
2/47
10KV电缆施工组织设计_第3页
3/47

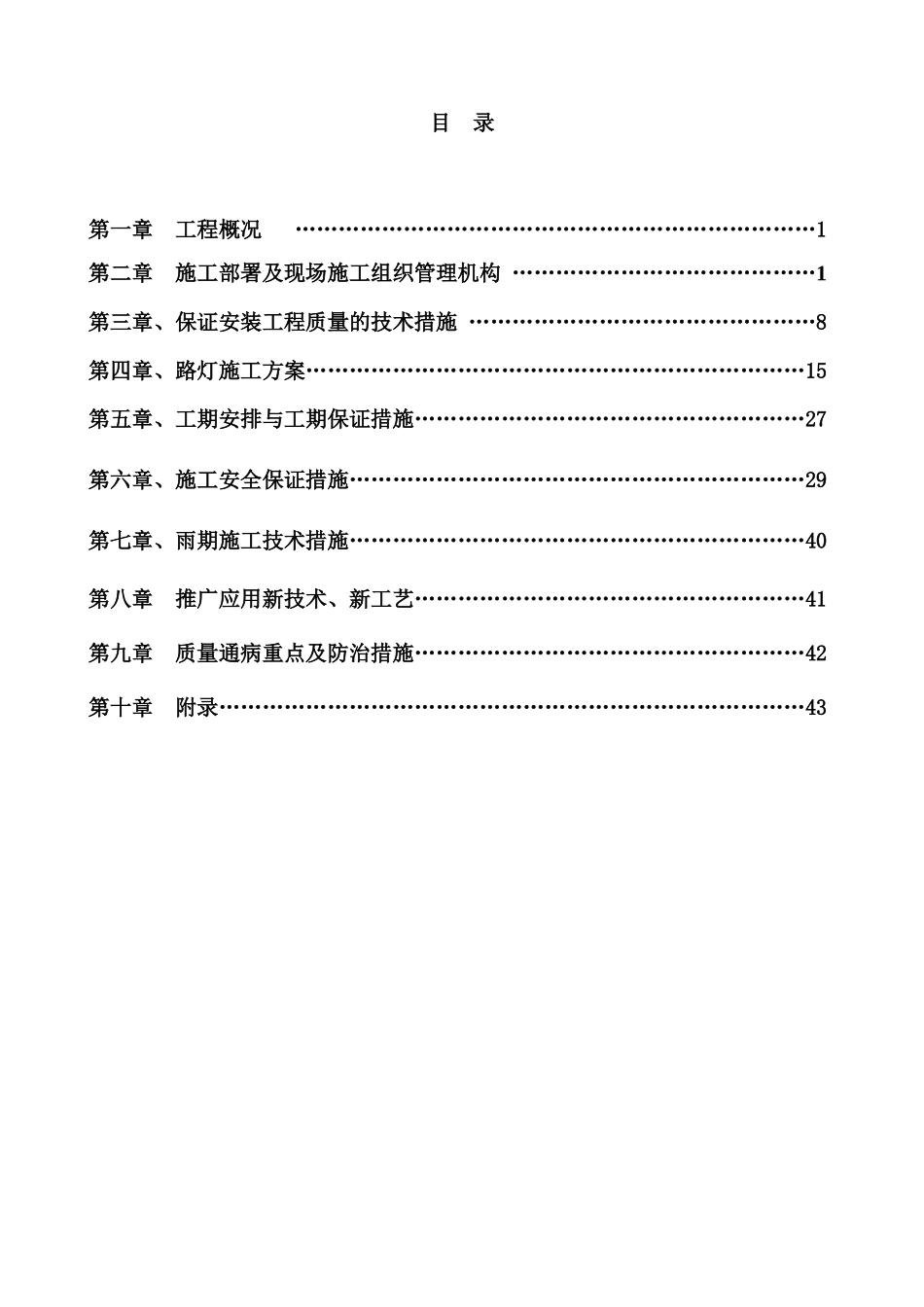

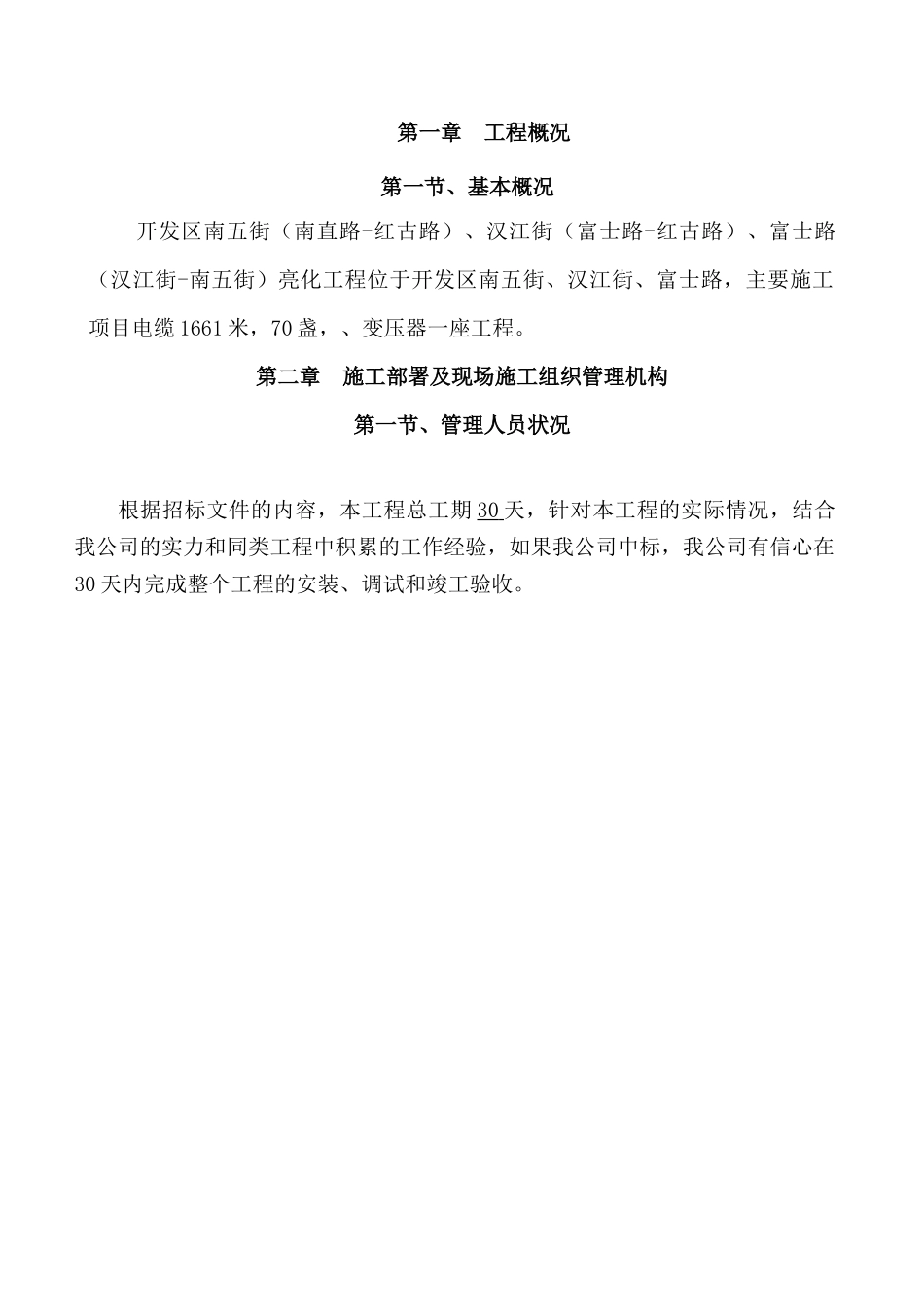

目 录第一章 工程概况 ………………………………………………………………1第二章 施工部署及现场施工组织管理机构 ……………………………………1第三章、保证安装工程质量的技术措施 …………………………………………8第四章、路灯施工方案……………………………………………………………15第五章、工期安排与工期保证措施………………………………………………27第六章、施工安全保证措施………………………………………………………29第七章、雨期施工技术措施………………………………………………………40第八章 推广应用新技术、新工艺………………………………………………41第九章 质量通病重点及防治措施………………………………………………42第十章 附录………………………………………………………………………43第一章 工程概况第一节、基本概况 开发区南五街(南直路-红古路)、汉江街(富士路-红古路)、富士路(汉江街-南五街)亮化工程位于开发区南五街、汉江街、富士路,主要施工项目电缆 1661 米,70 盏,、变压器一座工程。第二章 施工部署及现场施工组织管理机构第一节、管理人员状况根据招标文件的内容,本工程总工期 30 天,针对本工程的实际情况,结合我公司的实力和同类工程中积累的工作经验,如果我公司中标,我公司有信心在30 天内完成整个工程的安装、调试和竣工验收。工程部项目经理 施工技术质量安全文明施工机械设备管理经济核算材料供应成品、半成品保护宿舍、食堂管理后勤防火、保卫工程施工生产技术部 质量部 安全科 经济部 材 料 科后 勤 保 卫 科工长 各班组、职工管理机构第二节、施工总体部署:本工程工期紧,施工部署实行平面流水的施工方法,按照系统工程原理,精心组织各工种、各工序的流水作业,对工程的施工的过程、质量、安全、进度、资源、成本实行全面管理和动态控制。确保该工程的质量、工期、安全文明施工等均满足业主要求。第三节、劳动力配备计划序号种类数量1电工202高空作业工53焊工24普工30第五节、拟投入的主要施工机械设备表设备名称单位数量型号、产地、商标现状自有新购租用备注砂轮切割机台4中国上海J3GQ★冲击钻台20德国EDH3-200E★台钻台2中国上海Z516-2A★手电钻台3日本日立★液压弯管机台2中国广州★交流电焊机台2中国南海60A★★汽油发电机台3中国广州4KW★★柴油发电机组台1康明斯40KW★风焊工具套3中国广州★吊车台1徐工16T★吊车台2徐工8T★...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

10KV电缆施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
