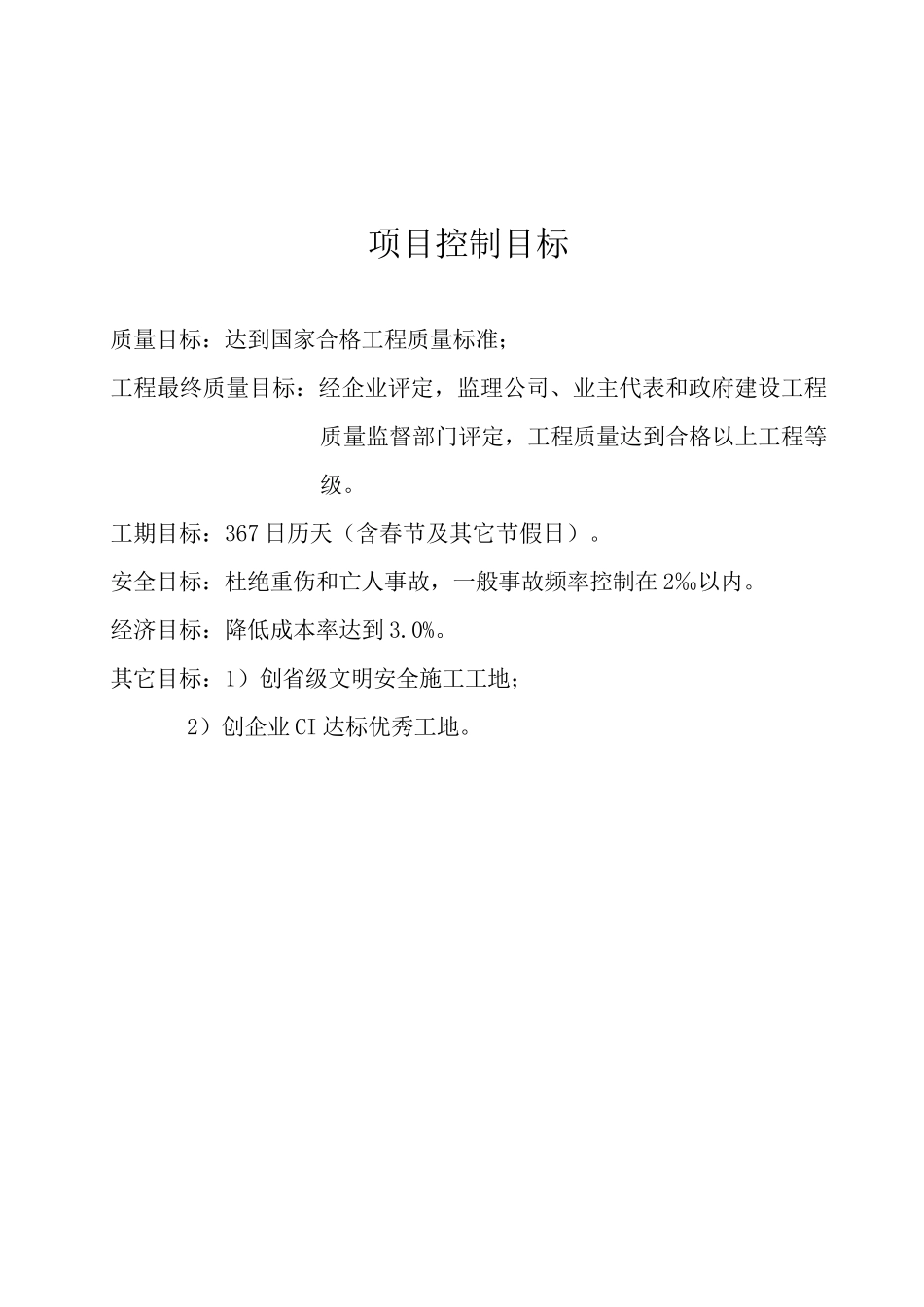

亚太森博(广东)纸业有限公司 PM12 项目纸机厂房土建施工工程一标段施工组织设计二 0 一五 年 八 月 九 日项目控制目标质量目标:达到国家合格工程质量标准;工程最终质量目标:经企业评定,监理公司、业主代表和政府建设工程质量监督部门评定,工程质量达到合格以上工程等级
工期目标:367 日历天(含春节及其它节假日)
安全目标:杜绝重伤和亡人事故,一般事故频率控制在 2‰以内
经济目标:降低成本率达到 3
其它目标:1)创省级文明安全施工工地;2)创企业 CI 达标优秀工地

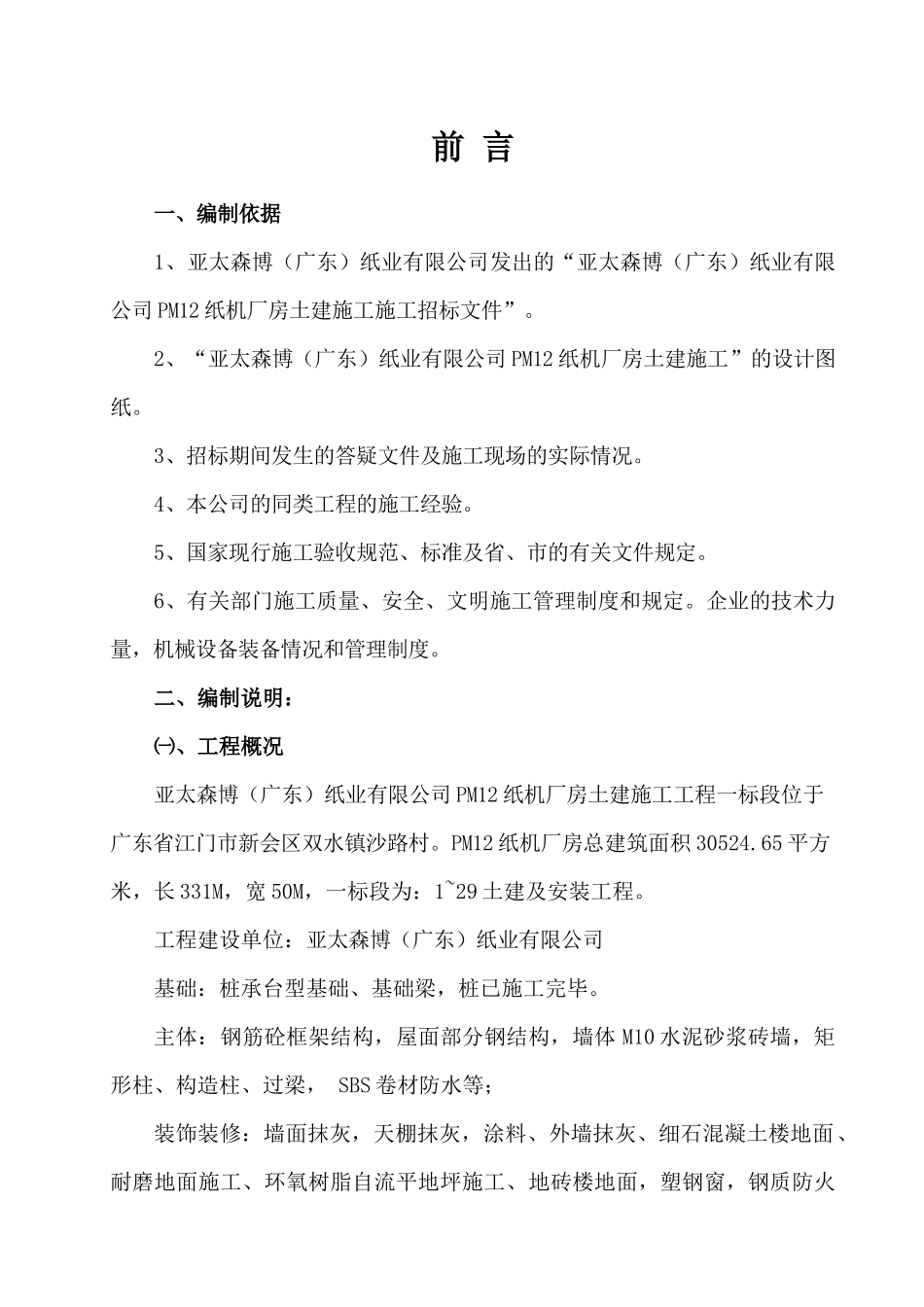

前 言一、编制依据1、亚太森博(广东)纸业有限公司发出的“亚太森博(广东)纸业有限公司 PM12 纸机厂房土建施工施工招标文件”
2、“亚太森博(广东)纸业有限公司 PM12 纸机厂房土建施工”的设计图纸
3、招标期间发生的答疑文件及施工现场的实际情况
4、本公司的同类工程的施工经验
5、国家现行施工验收规范、标准及省、市的有关文件规定
6、有关部门施工质量、安全、文明施工管理制度和规定
企业的技术力量,机械设备装备情况和管理制度
二、编制说明:㈠、工程概况亚太森博(广东)纸业有限公司 PM12 纸机厂房土建施工工程一标段位于广东省江门市新会区双水镇沙路村
PM12 纸机厂房总建筑面积 30524
65 平方米,长 331M,宽 50M,一标段为:1~29 土建及安装工程
工程建设单位:亚太森博(广东)纸业有限公司基础:桩承台型基础、基础梁,桩已施工完毕
主体:钢筋砼框架结构,屋面部分钢结构,墙体 M10 水泥砂浆砖墙,矩形柱、构造柱、过梁, SBS 卷材防水等;装饰装修:墙面抹灰,天棚抹灰,涂料、外墙抹灰、细石混凝土楼地面、耐磨地面施工、环氧树脂自流平地坪施工、地砖楼地面,塑钢窗,钢质防火门等;安装工程:灯具安装,插座安装,开关安装等; 本工程场地已平整,水、电就近接入施工现场,施工道路畅通,具
