电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

农田水利施工设计方案VIP免费

农田水利施工设计方案_第1页
1/15
农田水利施工设计方案_第2页
2/15
农田水利施工设计方案_第3页
3/15

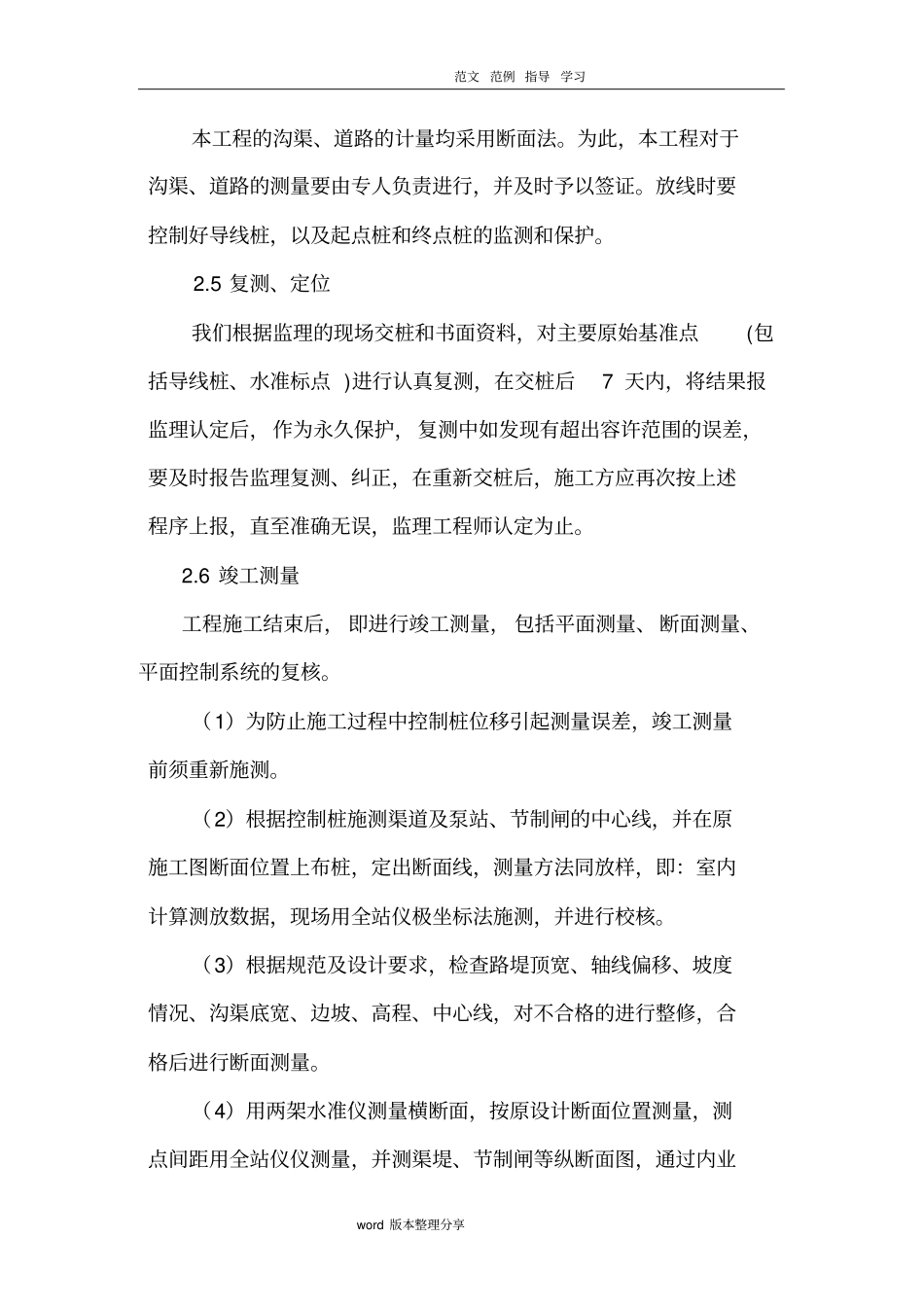

范文范例 指导学习word 版本整理分享1.工程概况该工程位于宝应县夏集镇东郊(夏集村、苏雅村、双琚村、双塘村、蒋庄村五个村)。本次高标准基本农田土地整治项目主要施工项目有土方工程、农田水利工程、泵站工程、桥梁工程及田间道工程,其中农田水利工程包括:衬砌沟渠、涵洞等工程施工。2.施工测量2.1 施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用 J2 经纬仪及 50m 钢卷尺。用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。(3)高程控制系统:测量仪器采用DS3 型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于 200m 且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为± 12√L ㎜(L 为水准线长度公里数) 。2.2 测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设置后,要逐一编号,其精度要求闭合差不得超过范文范例 指导学习word 版本整理分享规范要求,并标在图纸上。根据需要和设置的牢固程度应定期进行复测。临时水准点的设置要求是:(1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;(2)在野外每 400m 设置一个水准点;(3)两水准点之间能保持通视。2.3 平面放线根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果向监理工程师汇报。平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。中心线测量时,应每隔20~30m 打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料。然后根据工程规定需要的宽度用白灰撒出开挖边线。2.4 纵断面水准测量纵断面水准测量之前, 应先沿工程的施工线路每隔20m 的距离设置临时水准点, 临时水准点的精度要求闭合差在平坦地区不得超过1mm 。以此水准点测出中心各桩位地面的高程,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

农田水利施工设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
