皖能铜陵公司六期工程冷却塔曲线电梯施工专项方案中国能源建设集团安徽电力建设第二工程有限公司铜陵项目部第 1 页 共 11 页1目的:为了规范施工作业程序, 贯彻落实施工组织设计, 具体指导现场施工作业, 优化人力、机械资源配置,加强现场安全文明施工,确保安全、优质、高效完成冷却塔曲线电梯施工作业,特编制本施工方案
2适用范围:适用于皖能铜陵发电有限公司六期扩建第二台1×1000MW机组冷却塔曲线电梯安装、试验运行施工
3编制依据:3
1冷却塔筒壁施工图纸及图纸会检记录(60-F51966S-S5101)3
2 SC120型施工升降机说明书3

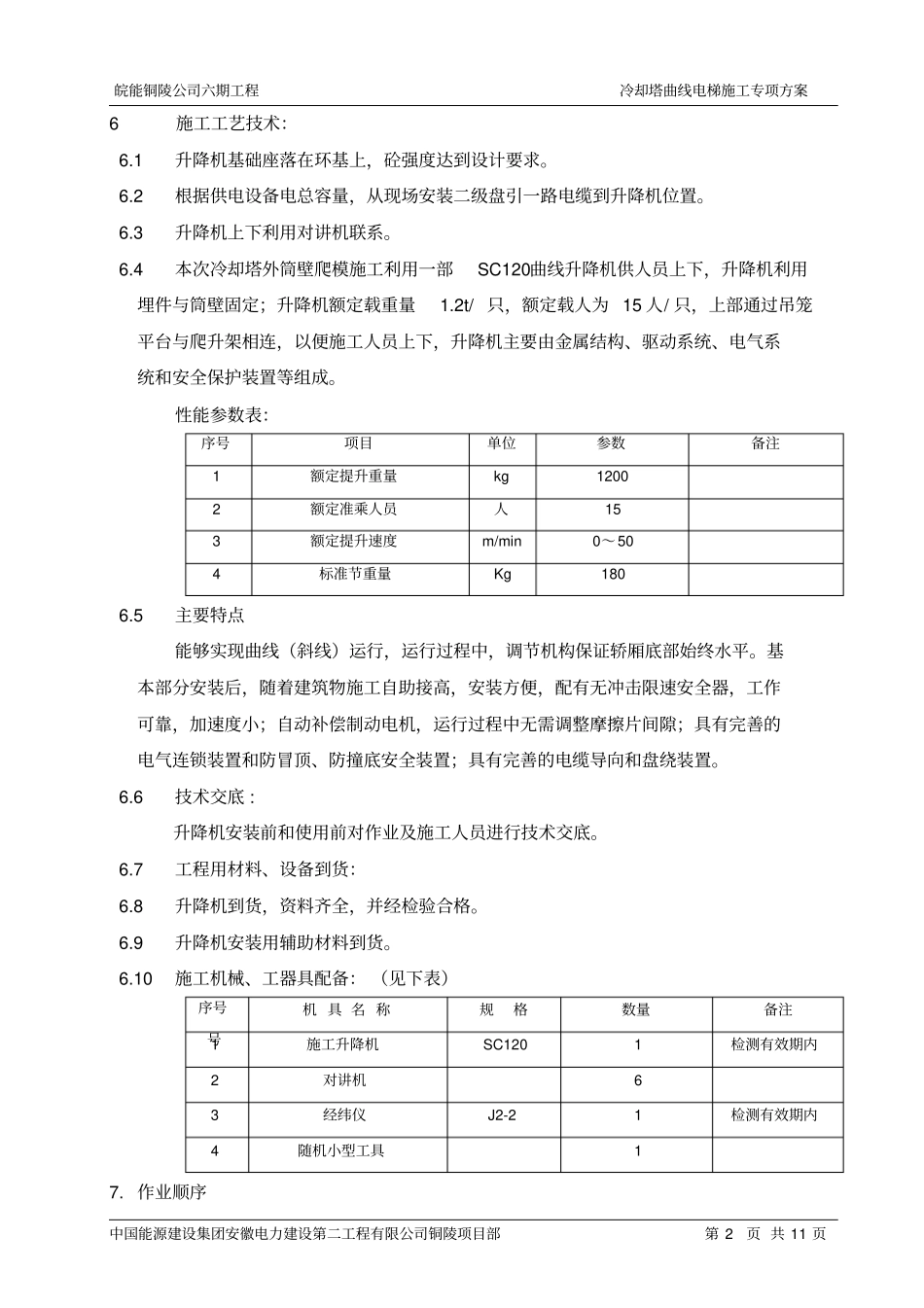

3《电力建设安全工作规程》第一部分:火力发电厂(DL5009
1— 2002)3

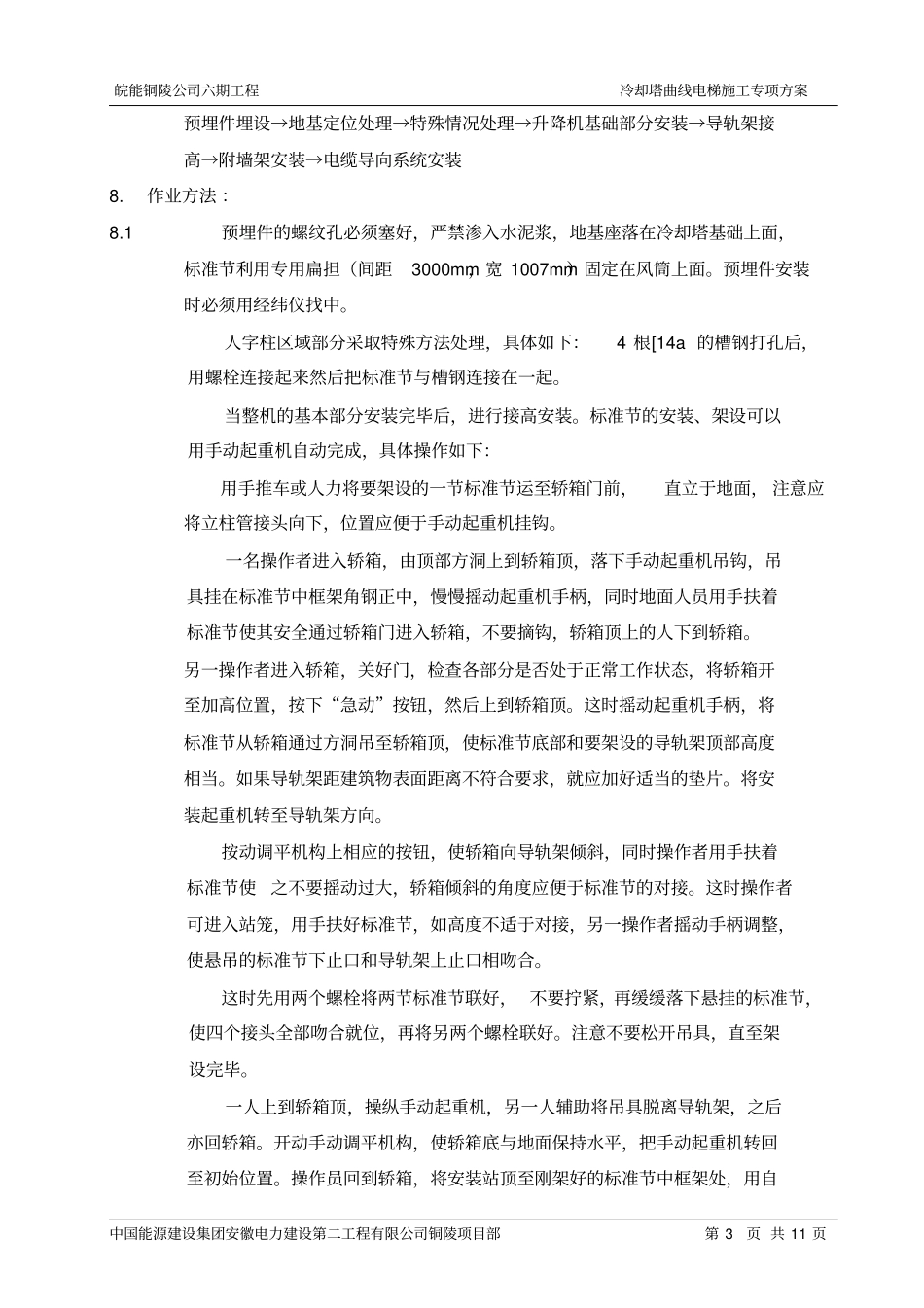

4《施工现场临时用电安全技术规范》(JGJ 46— 2005)3
5《建筑机械使用安全技术规程》(JGJ 33— 2012)3
6《电力建设施工技术规范》 (土建结构工程) (DL/T5190
1-2012) 3
7施工升降机安全规程(GB 10055-2007)3
8建筑施工升降机施工安装、使用及拆卸安全技术规程(JGJ215-2010)4工程概况:冷却塔筒壁采用爬模施工,风筒施工到4 节后进行曲线升降机安装,曲线升降机沿筒壁子午线布置,靠传动齿轮啮合导轨上齿条运行
5劳动力计划:5
1人力资源配备:(见下表)序号工种人数职责资 质 要 求1 项目负责人1 全面负责工程质量、安全、生产工作
2 技术员1 全面负责技术管理具备技术员资格3 施工员2 负责现场施工管理施工员上岗证4 质检员1 质量检查、验收质检员上岗证5 安全员1 监督升降机操作、安全检查安全员上岗证6 机械管理员1 升降机的定期检查、对操作工的培训7 电焊工4 附墙架埋件制作,安装电焊工上岗证8 钳工4 升降机机械维护、检修特殊工种上岗证9 电工2 升降机电气系统维护、检修电工上岗证10
