技术交底记录表编号:项目名称桥梁垫石施工交底类别施工技术交底主持人交底人交底时间交底地点现场交底交底内容摘要、交底范围、对象及内容、施工方法、质量控制和检验、安全及环境保护要求书面资料附件记录人记录时间年月曰>制作混凝土试件交底范围、对象及内容交底范围:桥交底对象:参与垫石作业所有成员交底内容:垫石放样、钢筋、预埋孔、模板、混凝土施工、预埋孔灌浆施工
施工方法垫石施工工艺流程图H 绑扎、焊接钢筋预埋锚栓孔管 安装模板检验* 浇筑混— 混凝土养护拆除模板垫石施工)施工准备进行灌浆料的取样试验工作,设计配合比
支座进场后取样送有资质的检测单位进行检验
支座:进场应有装箱清单、产品合格证及支座安装养护细则,规格、质量和有关技术性能指标符合现行桥梁支座标准的规定,并满足设计要求
灌浆料:本工程采用公司生产的型灌浆材料,其水胶比已通过试验确定为,其主要性能指标:流动度三抗折强度三,抗折强度三弹性模量三自由膨胀率,初凝时间三终凝时间三
经华科大土木工程检修中心检测,检测结果合格
)施工步骤测量放样:施工前应由测量人员按设计要求对墩顶垫石位置进行准确放样
钢筋:垫石钢筋应在盖梁钢筋施工时预埋好,施工时注意控制好垫石钢筋位置,由专业测量人员墩顶钢筋平面放出垫石四个角点并固定做好标记
按照支座垫石钢筋布置图进行预埋,并保证钢筋有足够的保护层厚度,并将预埋垫石钢筋与墩顶钢筋焊接牢固以免在墩身砼浇筑时发生偏位
预留孔:本桥采用支座钢板上放置橡胶支座,连续端需事先在墩顶及垫石里预留支座锚栓孔,预留孔均采用塑料管进行预埋,预留孔直径大小、预埋深度、纵横向位置按“桥墩一般构造图”中的尺寸进行预埋
预埋前需由测量人员放出墩顶纵横向中心线并做好标记,根据预埋尺寸依次进行预埋,预埋管上口、底口应用胶带密封好

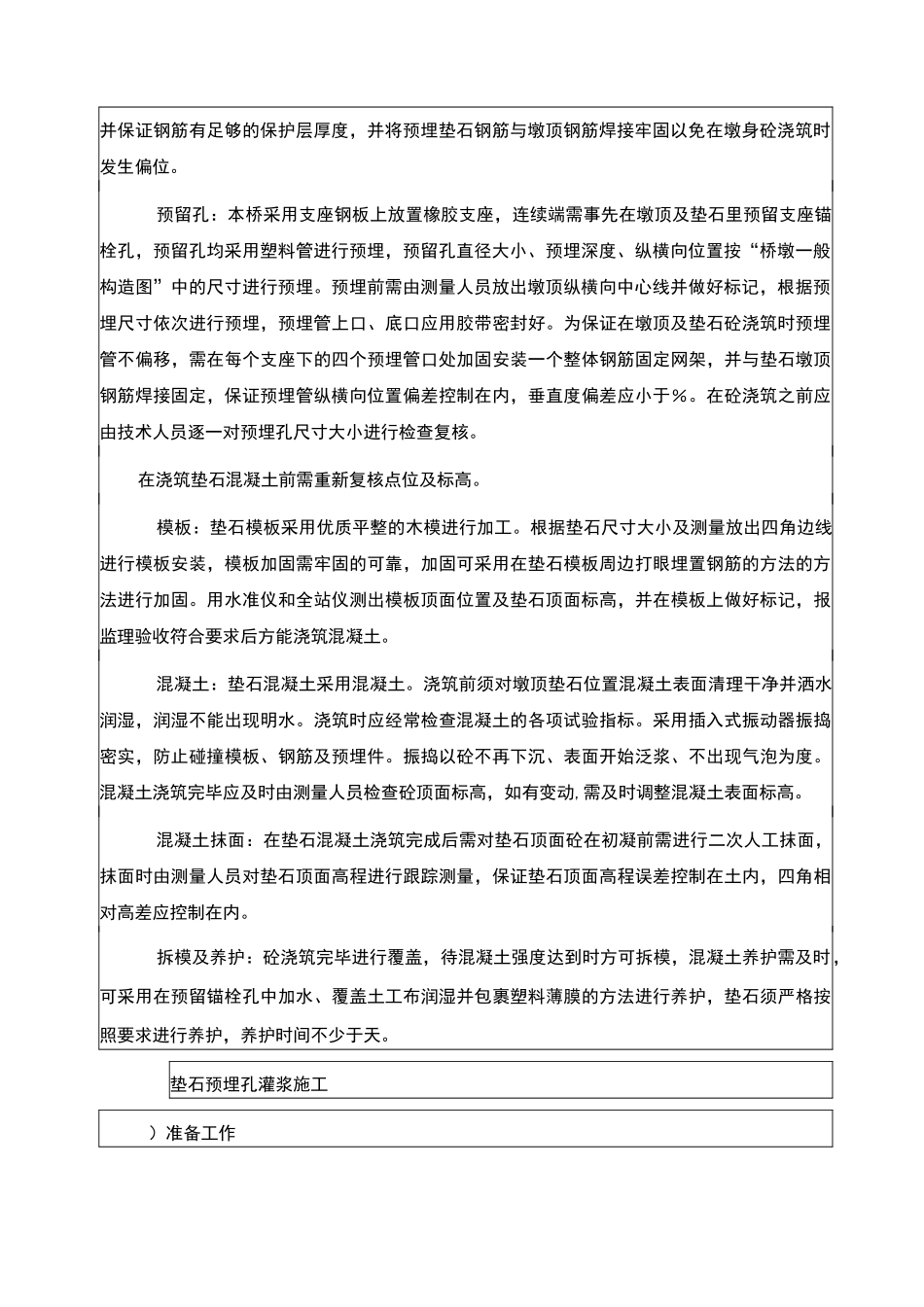

为保证在墩顶及垫石砼浇筑时预埋管不偏移,需在每个支座下的四个预埋管口处加固安装一个整体钢筋固定网架,
