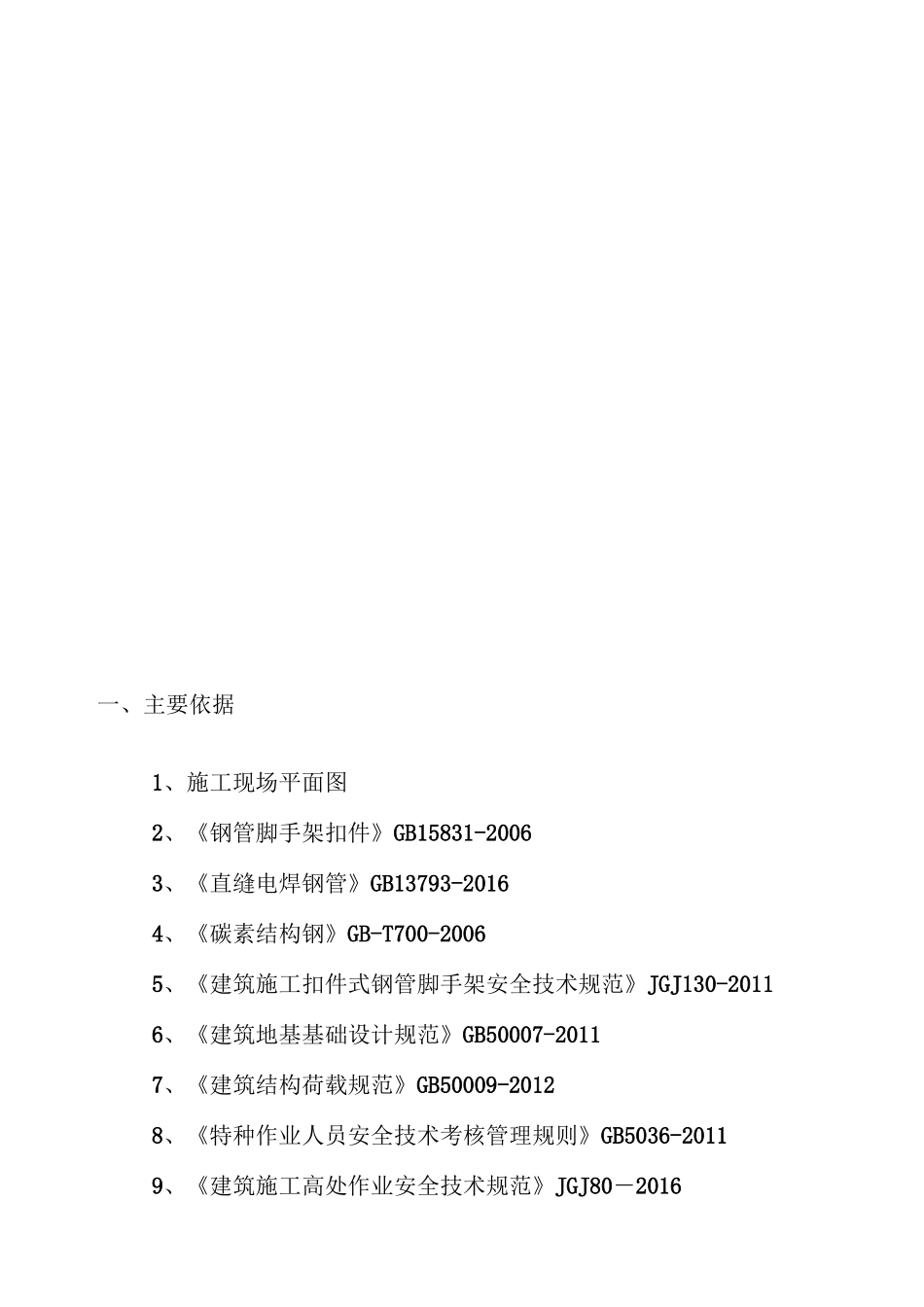

满堂红脚手架搭设施工方案YUKIwascompiledonthemorningofDecember16,2020脚手架施工方案工程名称施工单位编制人:日一、主要依据1、施工现场平面图2、《钢管脚手架扣件》GB15831-20063、《直缝电焊钢管》GB13793-20164、《碳素结构钢》GB-T700-20065、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116、《建筑地基基础设计规范》GB50007-20117、《建筑结构荷载规范》GB50009-20128、《特种作业人员安全技术考核管理规则》GB5036-20119、《建筑施工高处作业安全技术规范》JGJ80-201610、《建筑施工安全核查标准》JGJ59-2011。11、山东省建委、建管局、安全监督站等有关部门的文件规定。12、企业与项目部的安全保证计划。13、按照规定编制的脚手架施工方案,以确保本工程脚手架的可靠性、稳定性和安全性。二、施工准备(一)现场准备1)场地应平整、清除地上障碍物,保证钢构件进退场的道路畅通无障碍物。2)提供构件堆放场地及施工电源,保证架料的进出方便。3)确保施工过程中必备的主要消防设施;安装用小型设备及工具。同时将电源接入施工作业面,提供满足施工需要的配电箱和提供夜间照明灯具。4)组织有关人员进行现场勘察,请项目管理公司协调与各专业工种施工之间的相关配合工作,确定上述施工区域的进度节点计划及现场安装电源、材料和安装机具的平面布置位置,确定施工过程中的安全文明施工措施。(二)技术准备:1)满堂红脚手架搭设前必须在现场对脚手架搭设专业施工人员及现场管理人员进行技术、安全交底,未参加交底的人员不得参与搭设作业;脚手架搭设人员和使用人员须熟悉掌握脚手架施工方案内容、要求和特点。2)按规范规定和施工方案要求对钢管、扣件、脚手板、安全网等材料的质量、数量进行清点、检查、验收,确保满足设计要求,不合格的构配件不得使用,材料不齐时不得搭设,不同材质、不同规格的材料、构配件不得在同一脚手架上使用。3)组织安排专业架设和使用人员进场并进行安全教育和技术质量交底,交底内容要有针对性,交底双方履行签字手续。4)架子搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗。(三)材料准备:本工程采用落地式满堂红脚手架,具体材料:1)脚手架钢管:脚手架杆件采用外径 48mm、壁厚的焊接钢管,其力学性能应符合国家现行标准《碳素结构钢》GBT700 中 Q235A 钢的规定,用于立杆、大横杆、斜杆的钢管...
