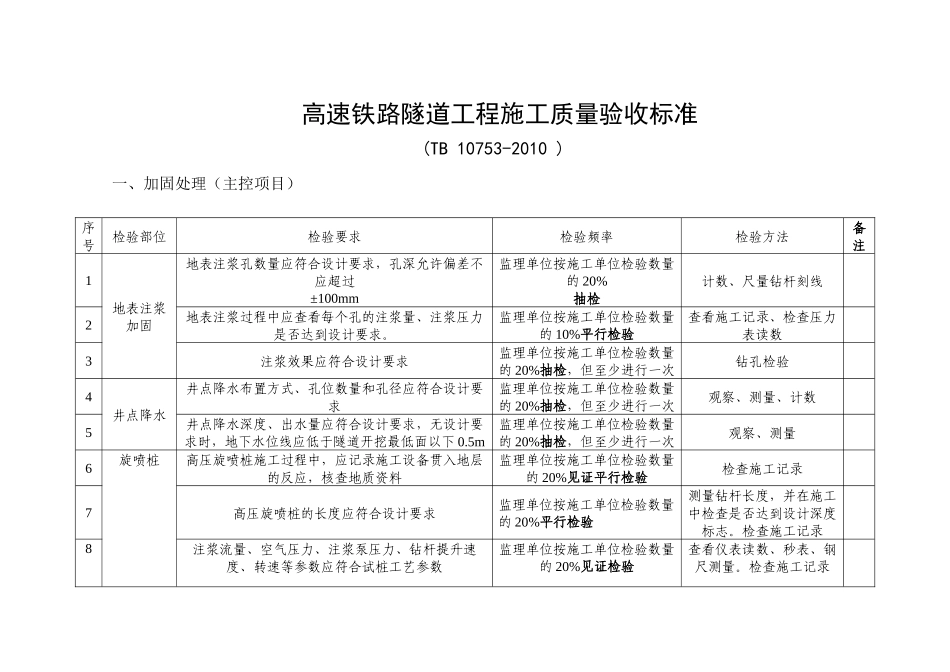

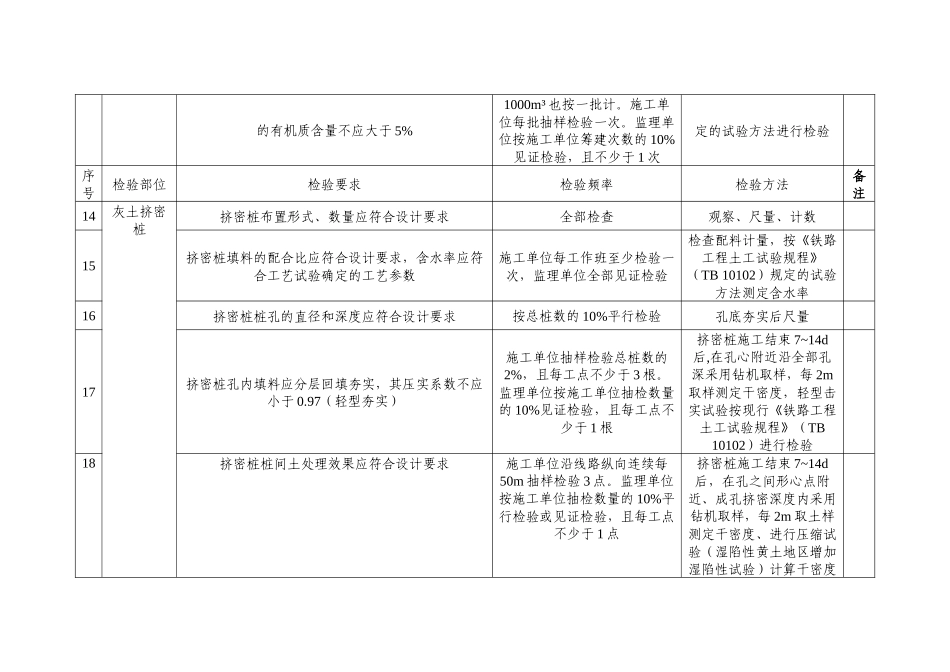

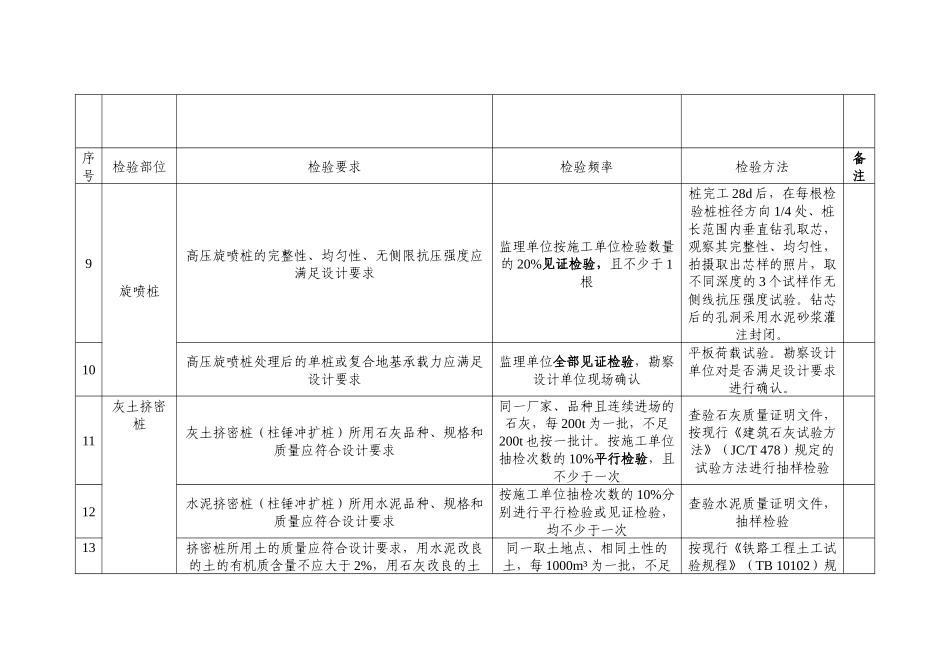

高速铁路隧道工程施工质量验收标准(TB 10753-2010 )一、加固处理(主控项目)序号检验部位检验要求检验频率检验方法备注1地表注浆加固地表注浆孔数量应符合设计要求,孔深允许偏差不应超过±100mm监理单位按施工单位检验数量的 20%抽检计数、尺量钻杆刻线2地表注浆过程中应查看每个孔的注浆量、注浆压力是否达到设计要求。监理单位按施工单位检验数量的 10%平行检验查看施工记录、检查压力表读数3注浆效果应符合设计要求监理单位按施工单位检验数量的 20%抽检,但至少进行一次钻孔检验4井点降水井点降水布置方式、孔位数量和孔径应符合设计要求监理单位按施工单位检验数量的 20%抽检,但至少进行一次观察、测量、计数5井点降水深度、出水量应符合设计要求,无设计要求时,地下水位线应低于隧道开挖最低面以下 0.5m监理单位按施工单位检验数量的 20%抽检,但至少进行一次观察、测量6旋喷桩高压旋喷桩施工过程中,应记录施工设备贯入地层的反应,核查地质资料监理单位按施工单位检验数量的 20%见证平行检验检查施工记录7高压旋喷桩的长度应符合设计要求监理单位按施工单位检验数量的 20%平行检验测量钻杆长度,并在施工中检查是否达到设计深度标志。检查施工记录8注浆流量、空气压力、注浆泵压力、钻杆提升速度、转速等参数应符合试桩工艺参数 监理单位按施工单位检验数量的 20%见证检验查看仪表读数、秒表、钢尺测量。检查施工记录序号检验部位检验要求检验频率检验方法备注9旋喷桩高压旋喷桩的完整性、均匀性、无侧限抗压强度应满足设计要求监理单位按施工单位检验数量的 20%见证检验,且不少于 1根桩完工 28d 后,在每根检验桩桩径方向 1/4 处、桩长范围内垂直钻孔取芯,观察其完整性、均匀性,拍摄取出芯样的照片,取不同深度的 3 个试样作无侧线抗压强度试验。钻芯后的孔洞采用水泥砂浆灌注封闭。10高压旋喷桩处理后的单桩或复合地基承载力应满足设计要求监理单位全部见证检验,勘察设计单位现场确认平板荷载试验。勘察设计单位对是否满足设计要求进行确认。11灰土挤密桩灰土挤密桩(柱锤冲扩桩)所用石灰品种、规格和质量应符合设计要求同一厂家、品种且连续进场的石灰,每 200t 为一批,不足200t 也按一批计。按施工单位抽检次数的 10%平行检验,且不少于一次查验石灰质量证明文件,按现行《建筑石灰试验方法》(JC/T 478)规定的试验方法进行抽样检验12水泥挤密桩(柱锤冲扩桩)所用水泥品种、规格和质量应符合设计...
