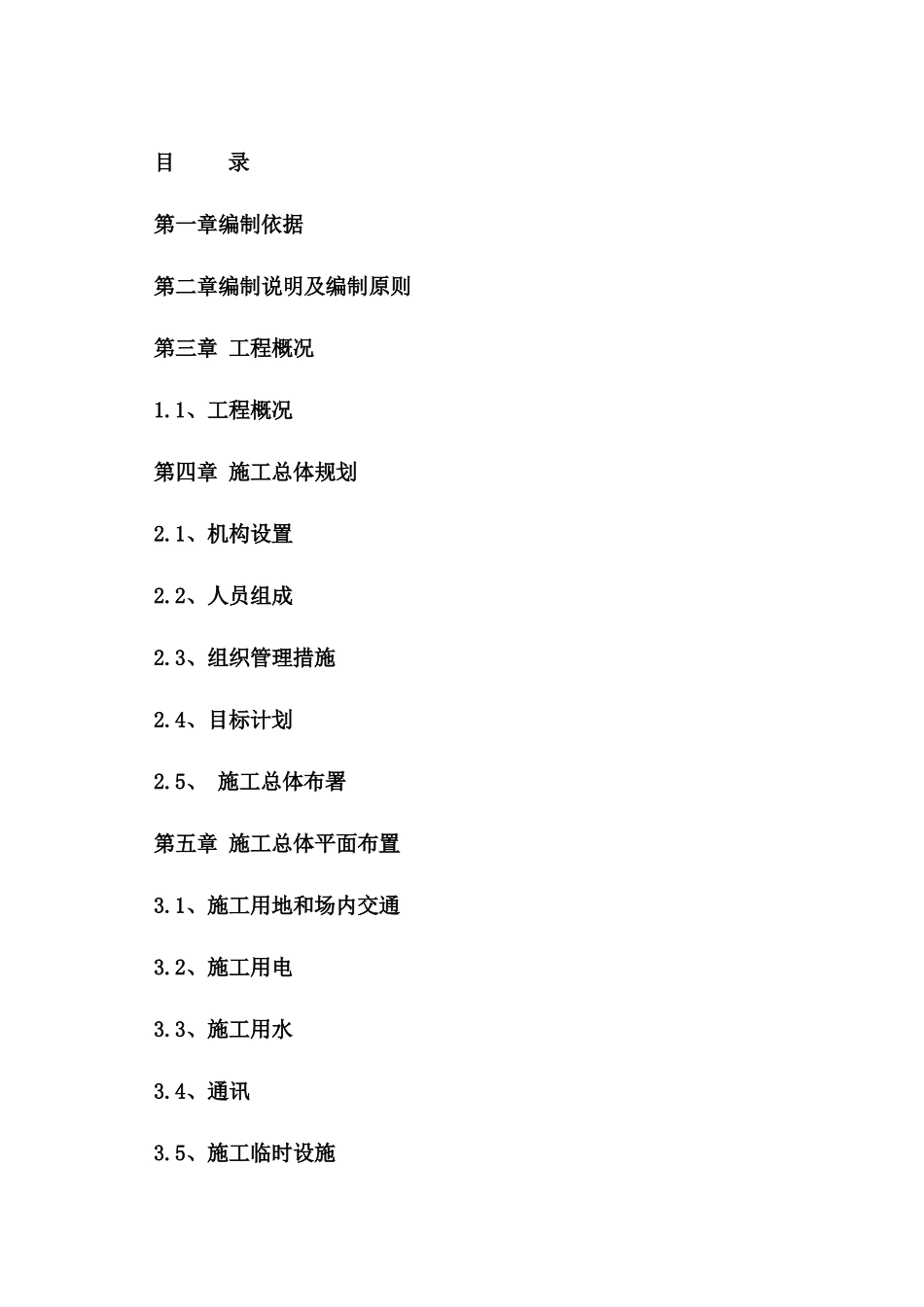

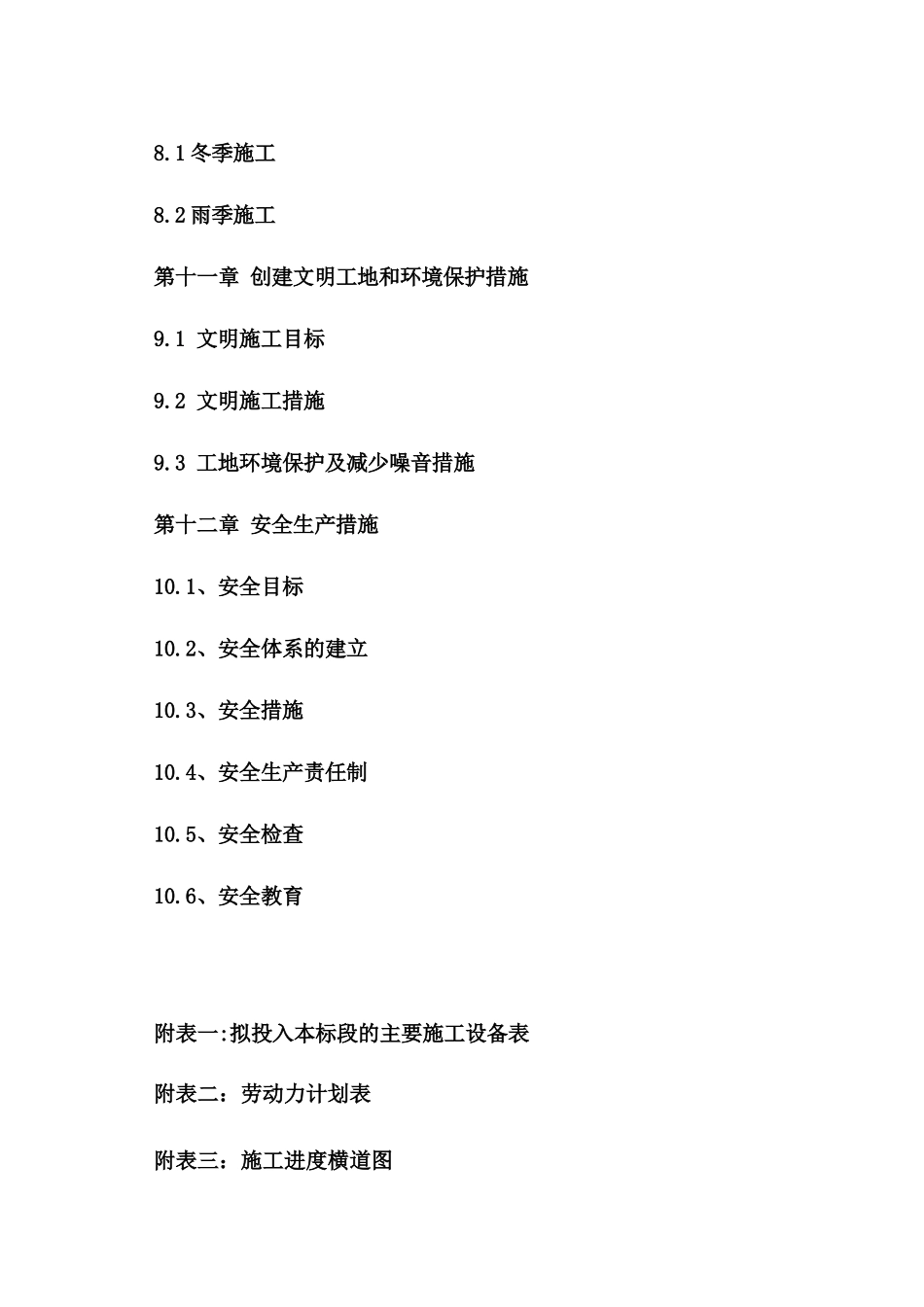

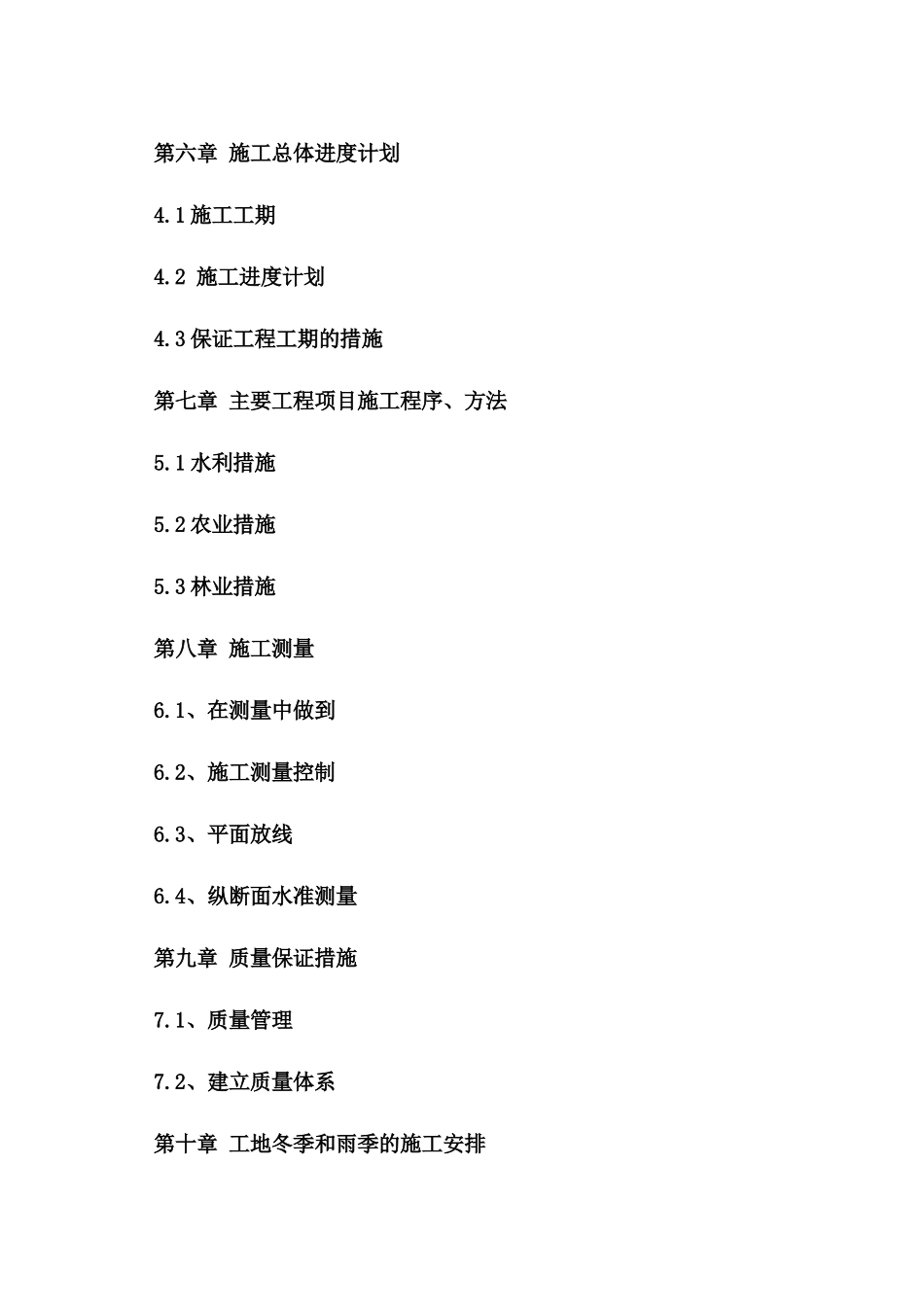

目 录第一章编制依据第二章编制说明及编制原则第三章 工程概况1.1、工程概况第四章 施工总体规划2.1、机构设置2.2、人员组成2.3、组织管理措施2.4、目标计划2.5、 施工总体布署第五章 施工总体平面布置3.1、施工用地和场内交通3.2、施工用电3.3、施工用水3.4、通讯3.5、施工临时设施第六章 施工总体进度计划4.1 施工工期4.2 施工进度计划4.3 保证工程工期的措施第七章 主要工程项目施工程序、方法5.1 水利措施5.2 农业措施5.3 林业措施第八章 施工测量6.1、在测量中做到6.2、施工测量控制6.3、平面放线6.4、纵断面水准测量第九章 质量保证措施7.1、质量管理7.2、建立质量体系第十章 工地冬季和雨季的施工安排8.1 冬季施工8.2 雨季施工第十一章 创建文明工地和环境保护措施9.1 文明施工目标9.2 文明施工措施9.3 工地环境保护及减少噪音措施第十二章 安全生产措施10.1、安全目标10.2、安全体系的建立10.3、安全措施10.4、安全生产责任制10.5、安全检查10.6、安全教育附表一:拟投入本标段的主要施工设备表附表二:劳动力计划表附表三:施工进度横道图附表四:施工总平面图第一章编制依据1.河北省涞水县 2013 年度农业综合开发中低产田改造项目有关工程图纸及有关技术文件。2. 我公司有关质量、安全、文明施工的规定及本公司执行的ISO9001 质量、环境、职业健康安全管理手册、程序文件、作业文件。第二章编制说明及编制原则2.1 编制说明严格按照业主招标文件的规定和设计图纸、施工规范的要求,根据本单位的施工力量和管理模式,本着以机械施工为主、人工施工为辅,充分发挥机械化施工的优势。鉴于本合同工程量较大、工期短,地形不十分复杂等特点,我们将强化施工组织管理,在科学管理上下功夫,以“三快、三先、三化、三重点、一特别、三保证”的主导思想组织好施工。“三快”:快速组建项目经理部、快速调集施工队伍和机械设备进场、快速进行场地清理、软地基处理、优先施工排水工程。“三化”:管理科学化、施工机械化、作业平行化。通过以上措施使进度和质量都得到有效的控制,保证安全生产,保证质量优良,保证在合同工期内圆满完成施工任务。2.2 编制原则1.认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序。2.遵循建筑施工工艺及技术规程,坚持科学合理的施工程序和施工顺序。3.采用流水施工方法和网络计划技术组织有节奏、均衡和连续的施工。4.科学地安排季节性施工,保证生产的均衡性和连续...
