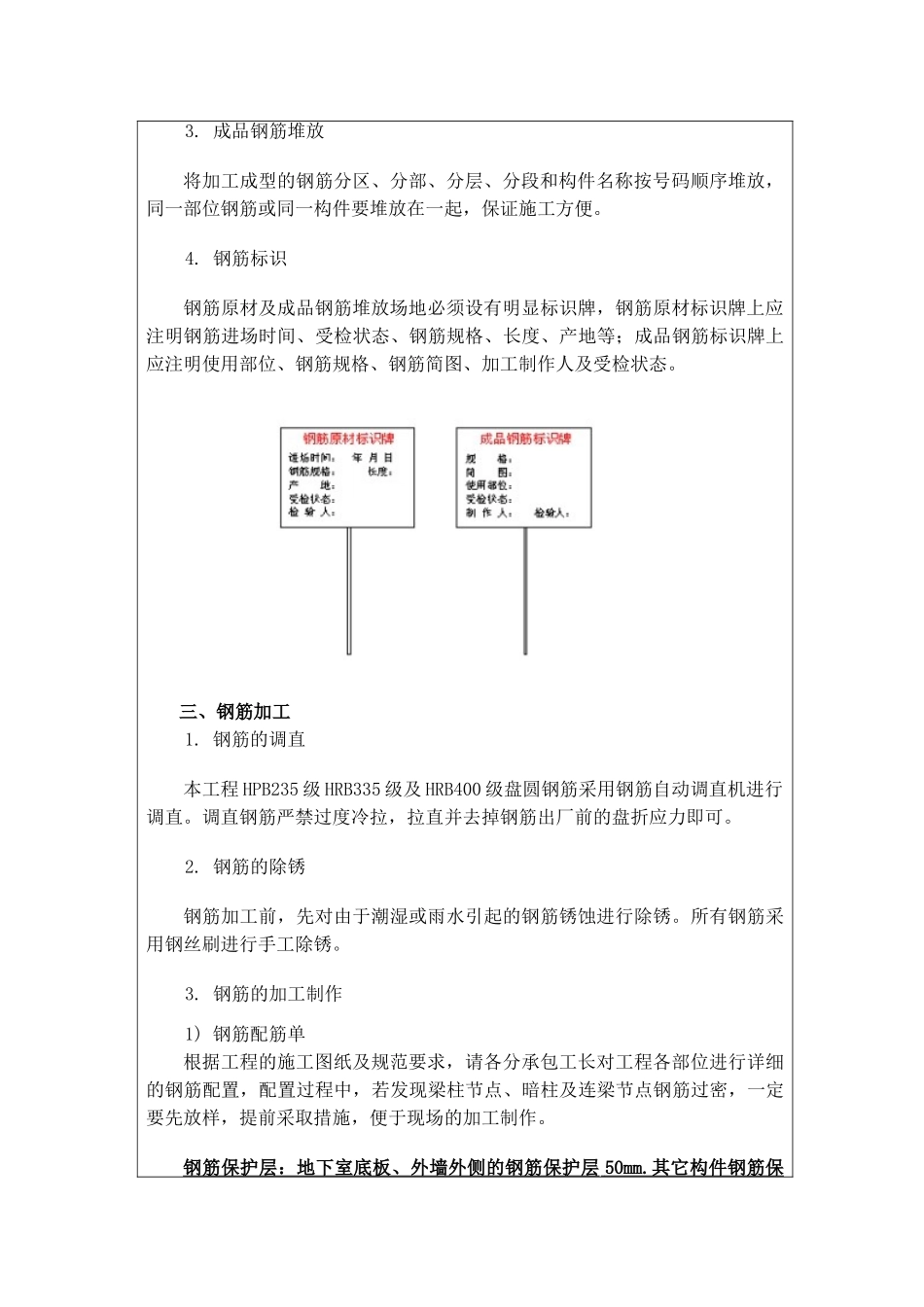

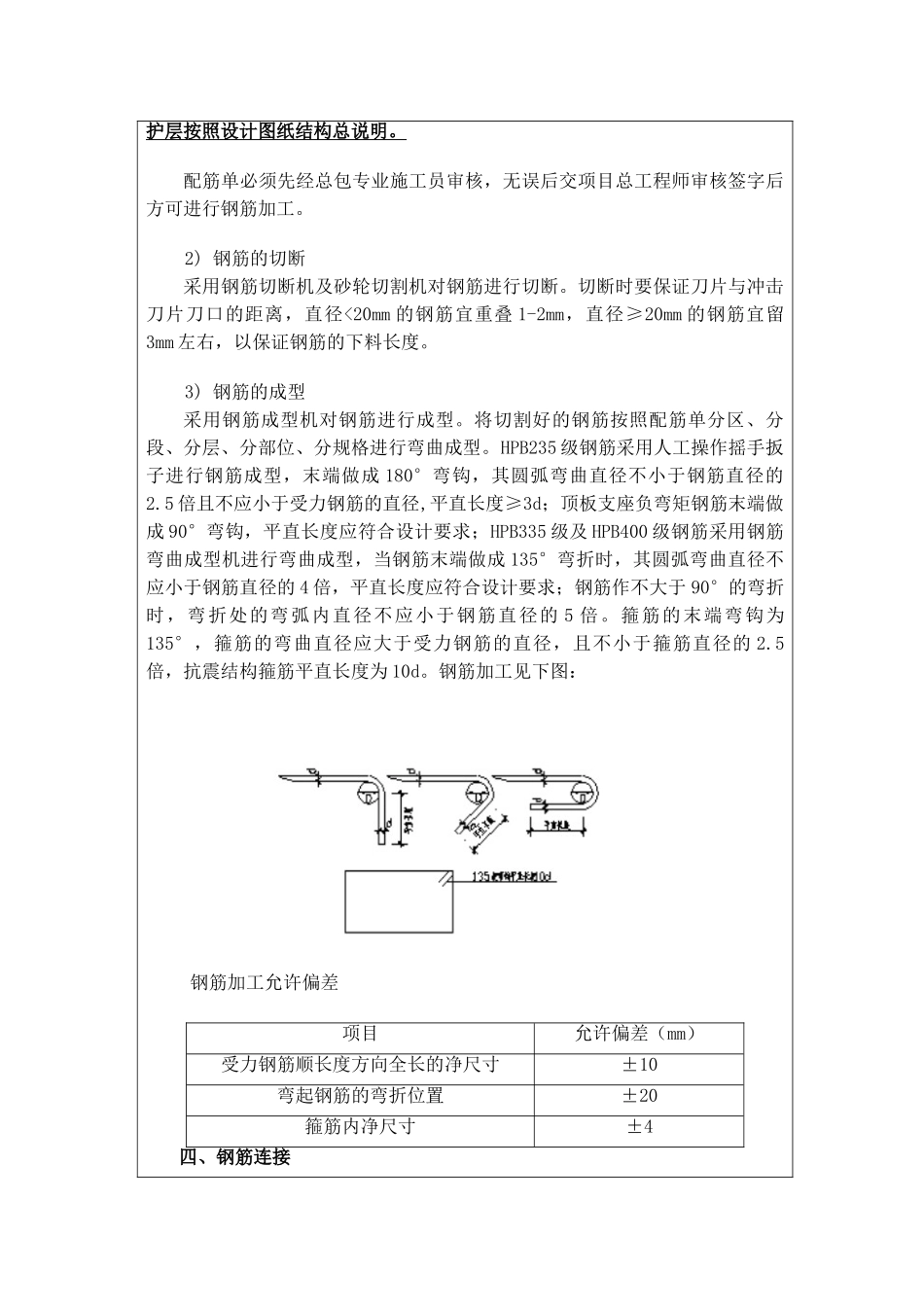

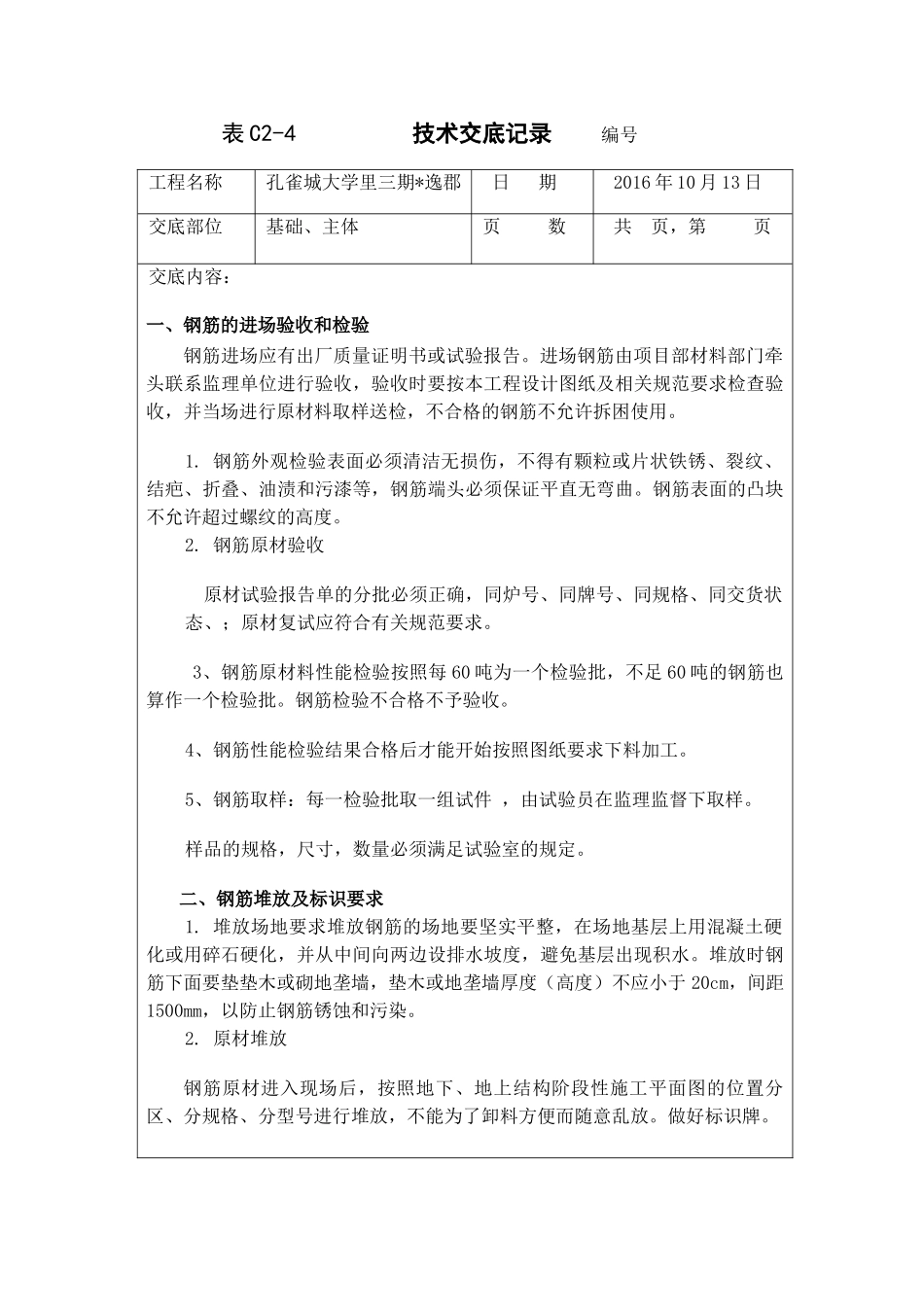

表 C2-4 技术交底记录 编号工程名称孔雀城大学里三期*逸郡 日 期 2016 年 10 月 13 日交底部位基础、主体页 数 共 页,第 页交底内容:一、钢筋的进场验收和检验钢筋进场应有出厂质量证明书或试验报告。进场钢筋由项目部材料部门牵头联系监理单位进行验收,验收时要按本工程设计图纸及相关规范要求检查验收,并当场进行原材料取样送检,不合格的钢筋不允许拆困使用。 1. 钢筋外观检验表面必须清洁无损伤,不得有颗粒或片状铁锈、裂纹、结疤、折叠、油渍和污漆等,钢筋端头必须保证平直无弯曲。钢筋表面的凸块不允许超过螺纹的高度。2. 钢筋原材验收原材试验报告单的分批必须正确,同炉号、同牌号、同规格、同交货状态、;原材复试应符合有关规范要求。3、钢筋原材料性能检验按照每 60 吨为一个检验批,不足 60 吨的钢筋也算作一个检验批。钢筋检验不合格不予验收。4、钢筋性能检验结果合格后才能开始按照图纸要求下料加工。5、钢筋取样:每一检验批取一组试件 ,由试验员在监理监督下取样。样品的规格,尺寸,数量必须满足试验室的规定。二、钢筋堆放及标识要求1. 堆放场地要求堆放钢筋的场地要坚实平整,在场地基层上用混凝土硬化或用碎石硬化,并从中间向两边设排水坡度,避免基层出现积水。堆放时钢筋下面要垫垫木或砌地垄墙,垫木或地垄墙厚度(高度)不应小于 20cm,间距1500mm,以防止钢筋锈蚀和污染。2. 原材堆放钢筋原材进入现场后,按照地下、地上结构阶段性施工平面图的位置分区、分规格、分型号进行堆放,不能为了卸料方便而随意乱放。做好标识牌。3. 成品钢筋堆放将加工成型的钢筋分区、分部、分层、分段和构件名称按号码顺序堆放,同一部位钢筋或同一构件要堆放在一起,保证施工方便。4. 钢筋标识钢筋原材及成品钢筋堆放场地必须设有明显标识牌,钢筋原材标识牌上应注明钢筋进场时间、受检状态、钢筋规格、长度、产地等;成品钢筋标识牌上应注明使用部位、钢筋规格、钢筋简图、加工制作人及受检状态。三、钢筋加工1. 钢筋的调直本工程 HPB235 级 HRB335 级及 HRB400 级盘圆钢筋采用钢筋自动调直机进行调直。调直钢筋严禁过度冷拉,拉直并去掉钢筋出厂前的盘折应力即可。2. 钢筋的除锈钢筋加工前,先对由于潮湿或雨水引起的钢筋锈蚀进行除锈。所有钢筋采用钢丝刷进行手工除锈。3. 钢筋的加工制作1) 钢筋配筋单根据工程的施工图纸及规范要求,请各分承包工长对工程各部位进行详细的钢筋配置,配...
