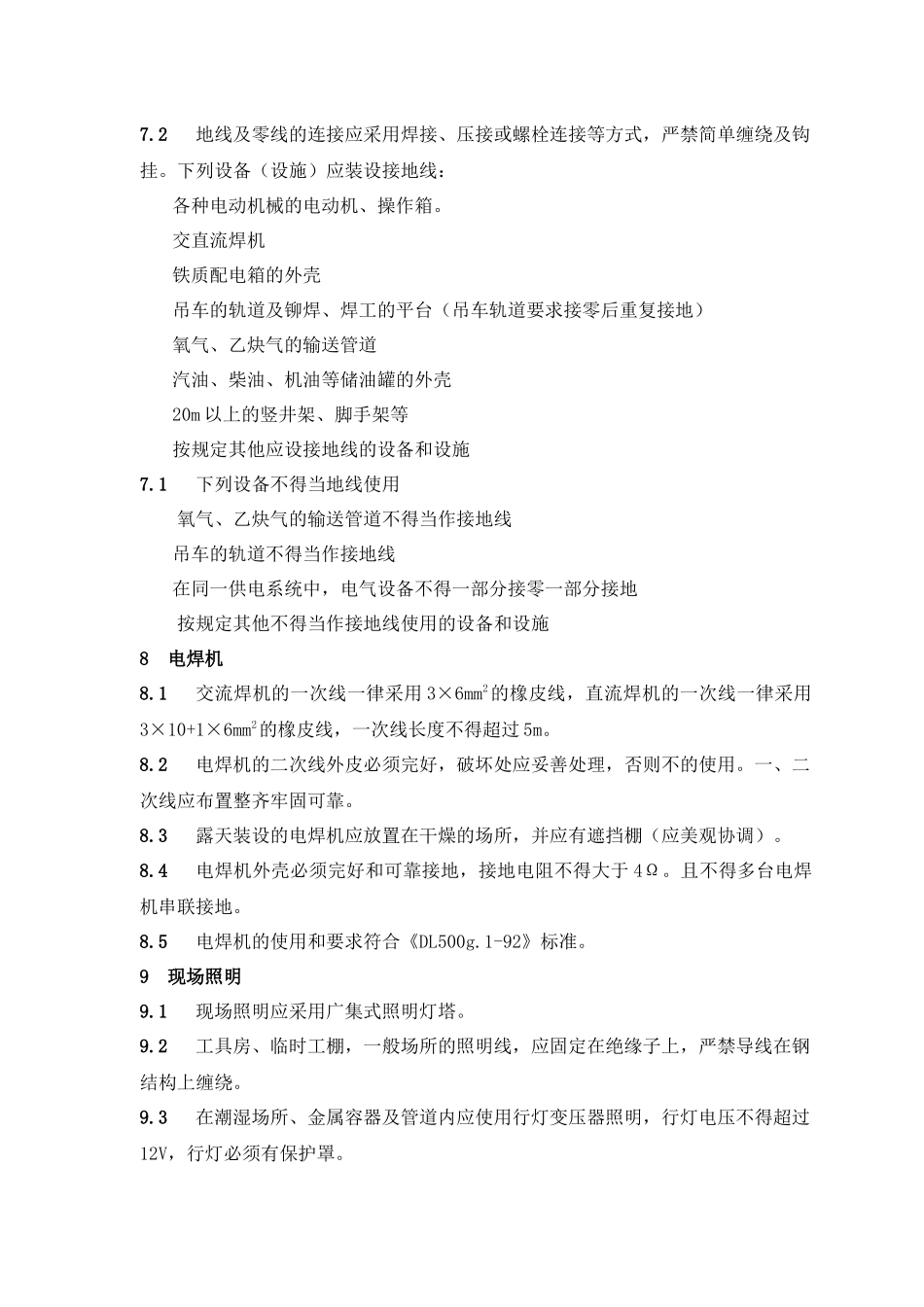

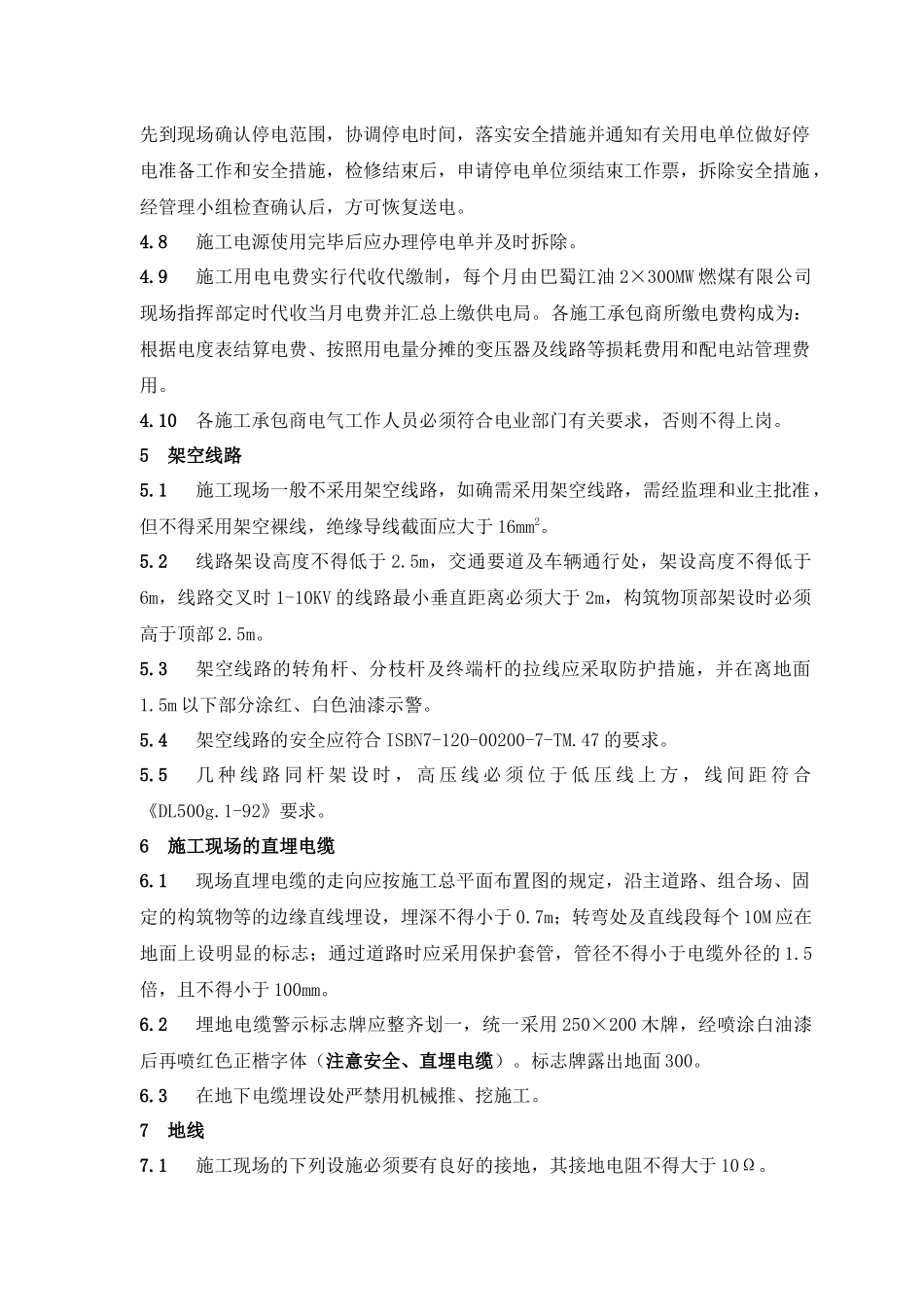

施工用电管理程序1目的为了巴蜀江油 2×300MW 燃煤机组工程施工用电管理的规范化,保证施工电源系统可靠、安全、稳定运行,特制定本施工用电管理制度。2适用范围本程序适用于巴蜀江油 2×300MW 燃煤机组工程中各施工单位现场用电。3总体要求3.1从 10KV 电源接口出线到#1、2 配电站配电装置由施工电源管理小组负责维护、检修和管理。3.2各施工承包商从#1、2 配电站配电盘柜到施工生产区和施工生活区的一切设备由施工承包商负责安装、检修、维护,并应符合电业部门的要求,有专人负责。3.3各施工承包商制定的施工用电方案应满足业主颁布的《施工组织总设计》的要求,保证安全用电、文明用电。4施工用电4.1各施工承包商需要用电,应书面提出申请(包括用电负荷容量、接线系统和电压等级等),由项目监理部及现场指挥部审批,并制定接口点,报业主备案。4.2各施工承包商接引施工电源前应对设备作好电气检查记录,进行接引电源工作必须办理送电联系单并设监护人。4.3各施工承包商搭接电源时必须按照国家相关规范进行,不得乱拉乱接,切实保证设备及人生安全,同时应符合现场文明施工的要求。4.4各施工承包商施工用电设施除经常性的维护外,还应在雨季及冬季前进行全面地清扫和检修;在暴雨、冰雹等恶劣天气后,应进行特殊性的检查、维护。4.5各施工承包商安装完电气设备后,由现场指挥部组织验收合格后,方可送电。4.6各施工承包商需新增负荷时,必须提前一周向施工用电管理小组提出书面申请,并注明所新增设备和容量,经监理批准后执行,并报业主备案。4.7各施工承包商遇有在自己管辖范围内的电气线路和设备检修,停电也不影响其他施工承包商的,停电作业自行负责,但应报知监理部;如果停电要影响其他各施工承包商,应先到施工电源管理小组办理工作票,管理小组在办理工作票时,应先到现场确认停电范围,协调停电时间,落实安全措施并通知有关用电单位做好停电准备工作和安全措施,检修结束后,申请停电单位须结束工作票,拆除安全措施,经管理小组检查确认后,方可恢复送电。4.8施工电源使用完毕后应办理停电单并及时拆除。4.9施工用电电费实行代收代缴制,每个月由巴蜀江油 2×300MW 燃煤有限公司现场指挥部定时代收当月电费并汇总上缴供电局。各施工承包商所缴电费构成为:根据电度表结算电费、按照用电量分摊的变压器及线路等损耗费用和配电站管理费用。4.10各施工承包商电气工作人员必须符合电业部门有关要求,否则不得上岗。5架空线路...
