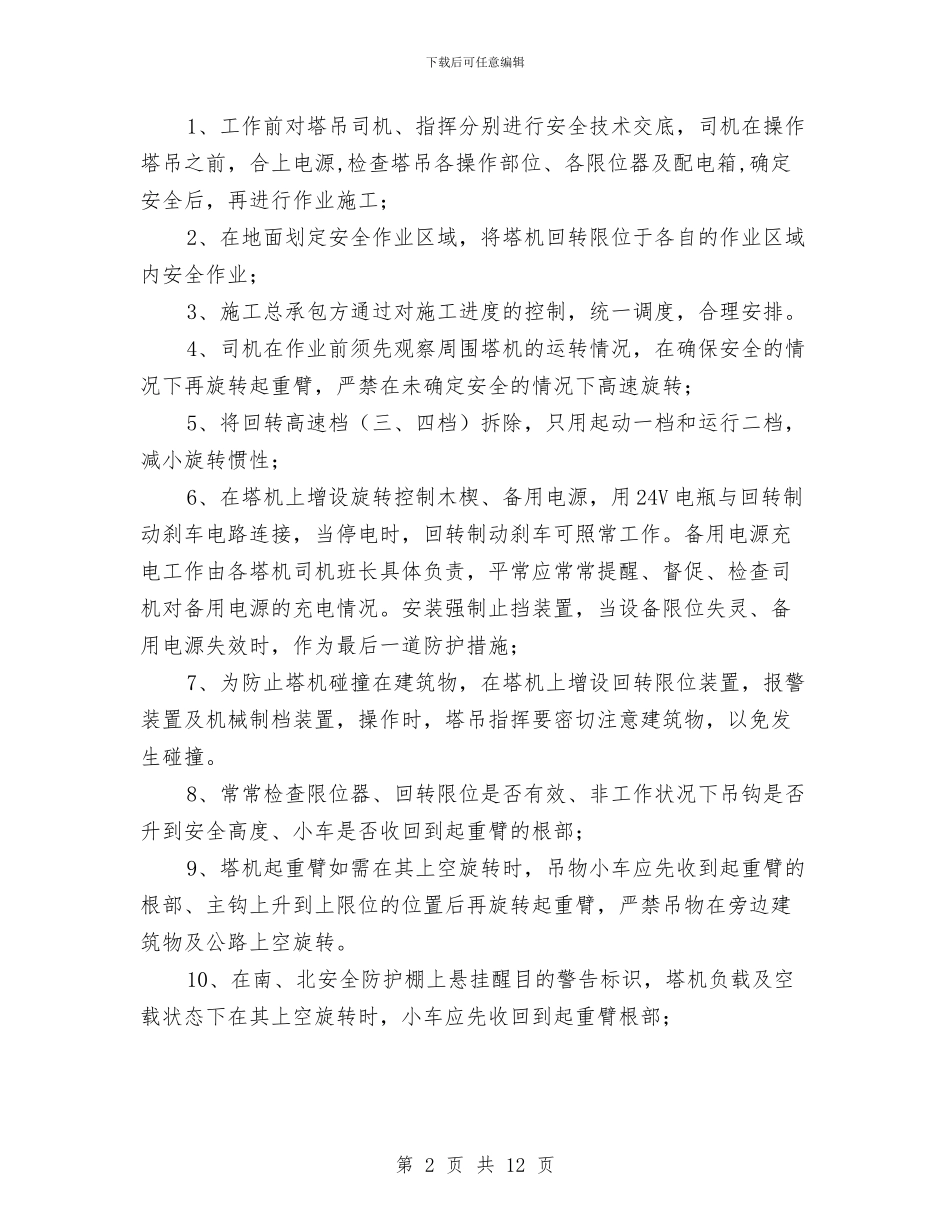

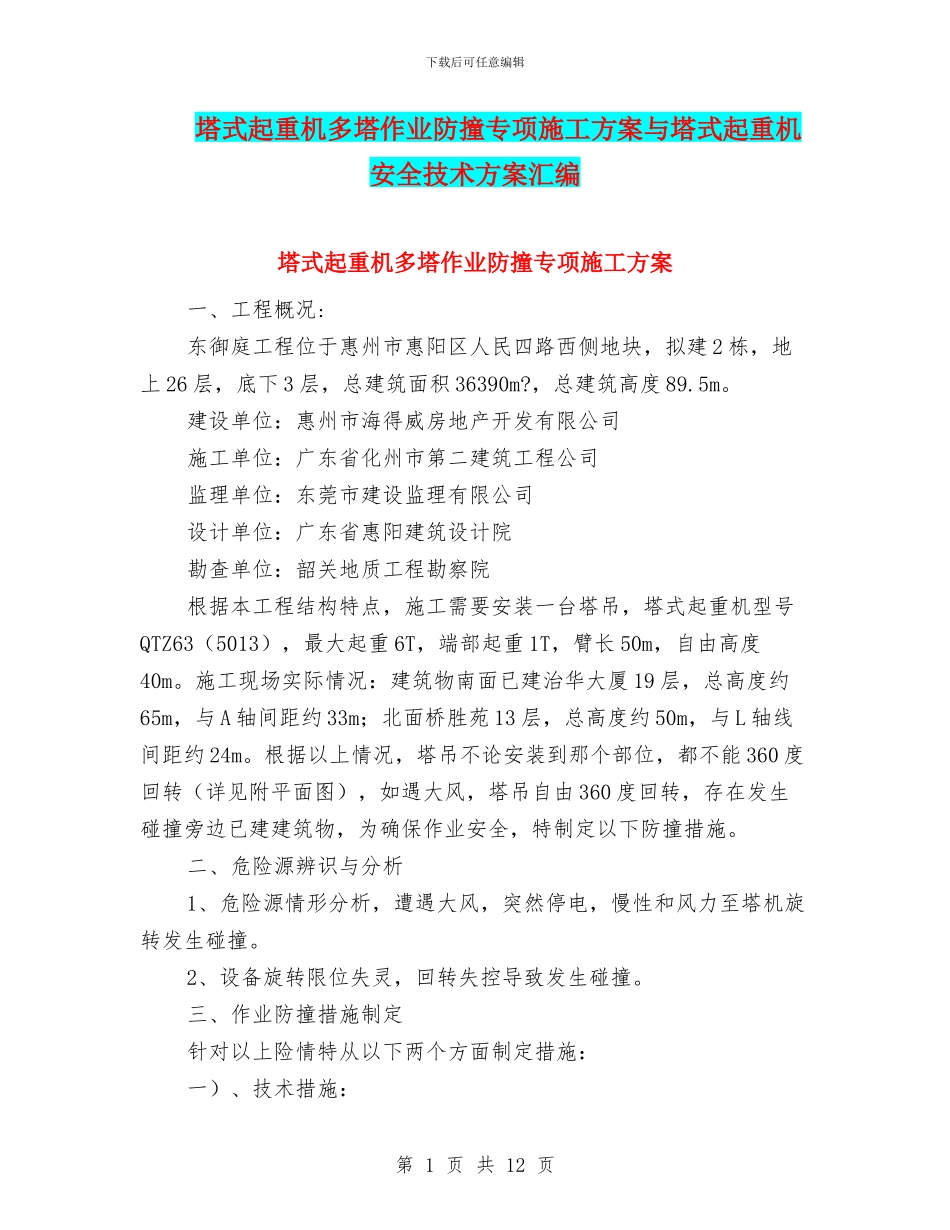

下载后可任意编辑塔式起重机多塔作业防撞专项施工方案与塔式起重机安全技术方案汇编塔式起重机多塔作业防撞专项施工方案一、工程概况:东御庭工程位于惠州市惠阳区人民四路西侧地块,拟建 2 栋,地上 26 层,底下 3 层,总建筑面积 36390m?,总建筑高度 89.5m。建设单位:惠州市海得威房地产开发有限公司施工单位:广东省化州市第二建筑工程公司监理单位:东莞市建设监理有限公司设计单位:广东省惠阳建筑设计院勘查单位:韶关地质工程勘察院根据本工程结构特点,施工需要安装一台塔吊,塔式起重机型号QTZ63(5013),最大起重 6T,端部起重 1T,臂长 50m,自由高度40m。施工现场实际情况:建筑物南面已建治华大厦 19 层,总高度约65m,与 A 轴间距约 33m;北面桥胜苑 13 层,总高度约 50m,与 L 轴线间距约 24m。根据以上情况,塔吊不论安装到那个部位,都不能 360 度回转(详见附平面图),如遇大风,塔吊自由 360 度回转,存在发生碰撞旁边已建建筑物,为确保作业安全,特制定以下防撞措施。二、危险源辨识与分析1、危险源情形分析,遭遇大风,突然停电,慢性和风力至塔机旋转发生碰撞。2、设备旋转限位失灵,回转失控导致发生碰撞。三、作业防撞措施制定针对以上险情特从以下两个方面制定措施:一)、技术措施:第 1 页 共 12 页下载后可任意编辑1、工作前对塔吊司机、指挥分别进行安全技术交底,司机在操作塔吊之前,合上电源,检查塔吊各操作部位、各限位器及配电箱,确定安全后,再进行作业施工;2、在地面划定安全作业区域,将塔机回转限位于各自的作业区域内安全作业;3、施工总承包方通过对施工进度的控制,统一调度,合理安排。4、司机在作业前须先观察周围塔机的运转情况,在确保安全的情况下再旋转起重臂,严禁在未确定安全的情况下高速旋转;5、将回转高速档(三、四档)拆除,只用起动一档和运行二档,减小旋转惯性;6、在塔机上增设旋转控制木楔、备用电源,用 24V 电瓶与回转制动刹车电路连接,当停电时,回转制动刹车可照常工作。备用电源充电工作由各塔机司机班长具体负责,平常应常常提醒、督促、检查司机对备用电源的充电情况。安装强制止挡装置,当设备限位失灵、备用电源失效时,作为最后一道防护措施;7、为防止塔机碰撞在建筑物,在塔机上增设回转限位装置,报警装置及机械制档装置,操作时,塔吊指挥要密切注意建筑物,以免发生碰撞。8、常常检查限位器、回转限位是否有效、非工作状况下...
