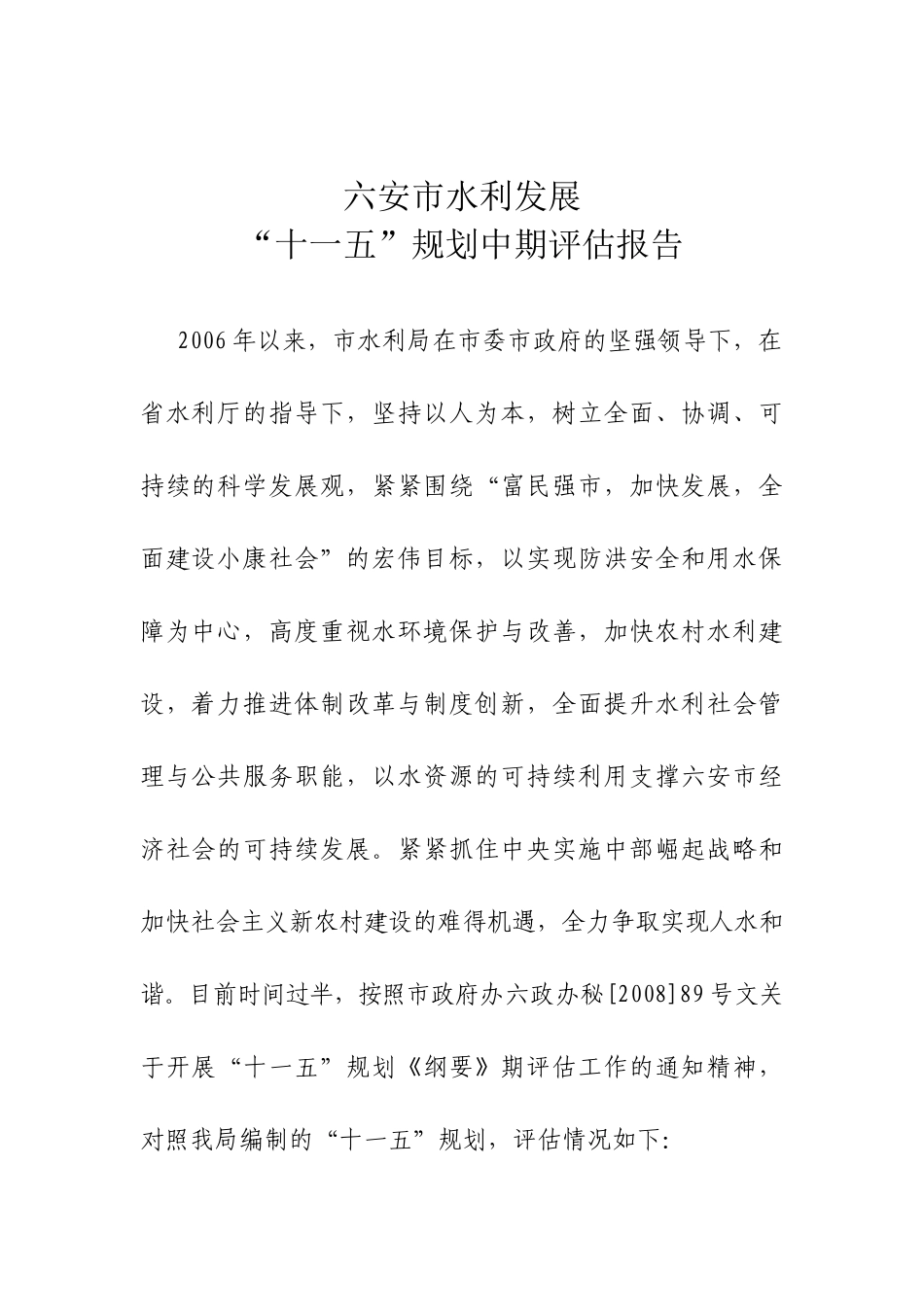

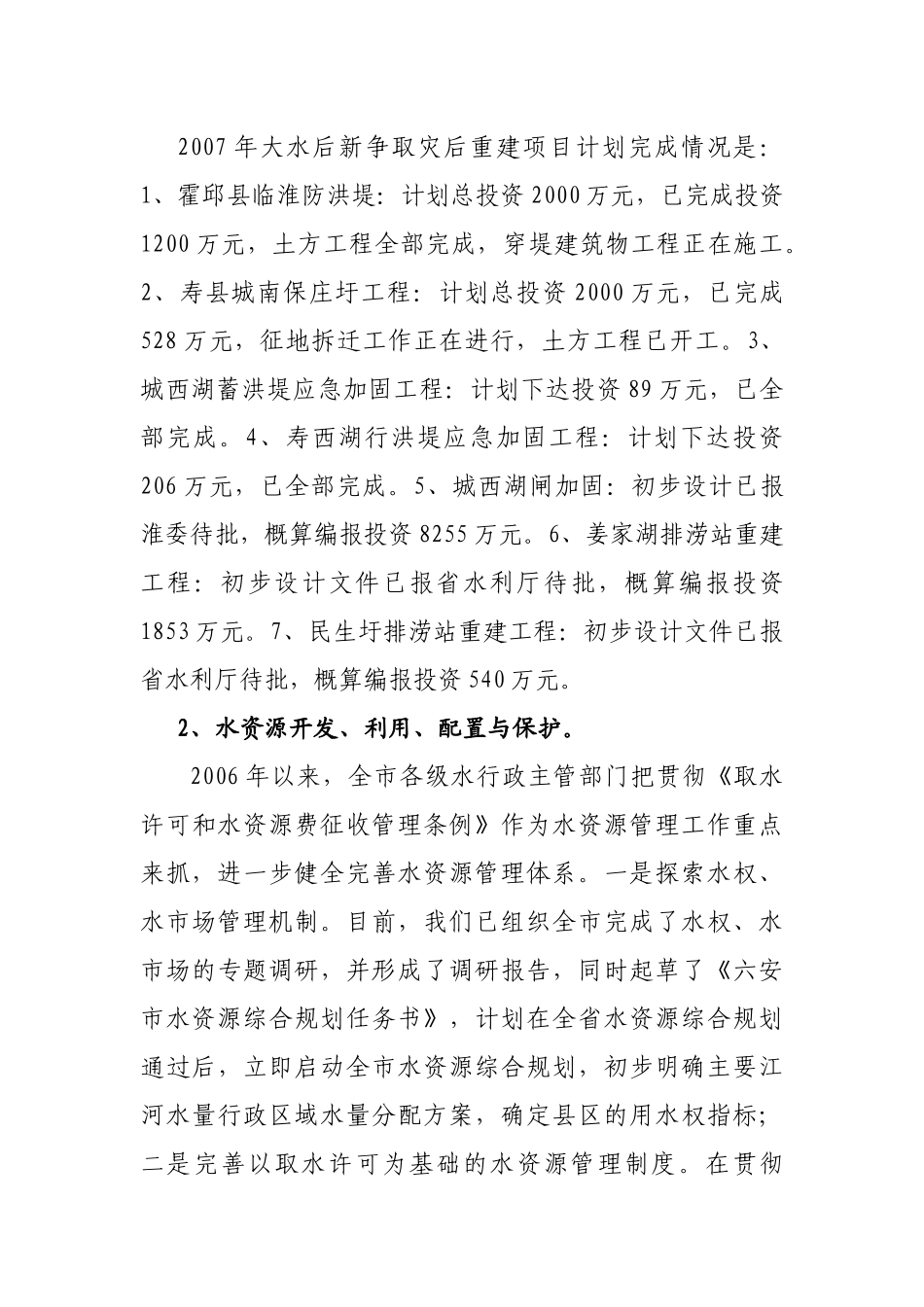

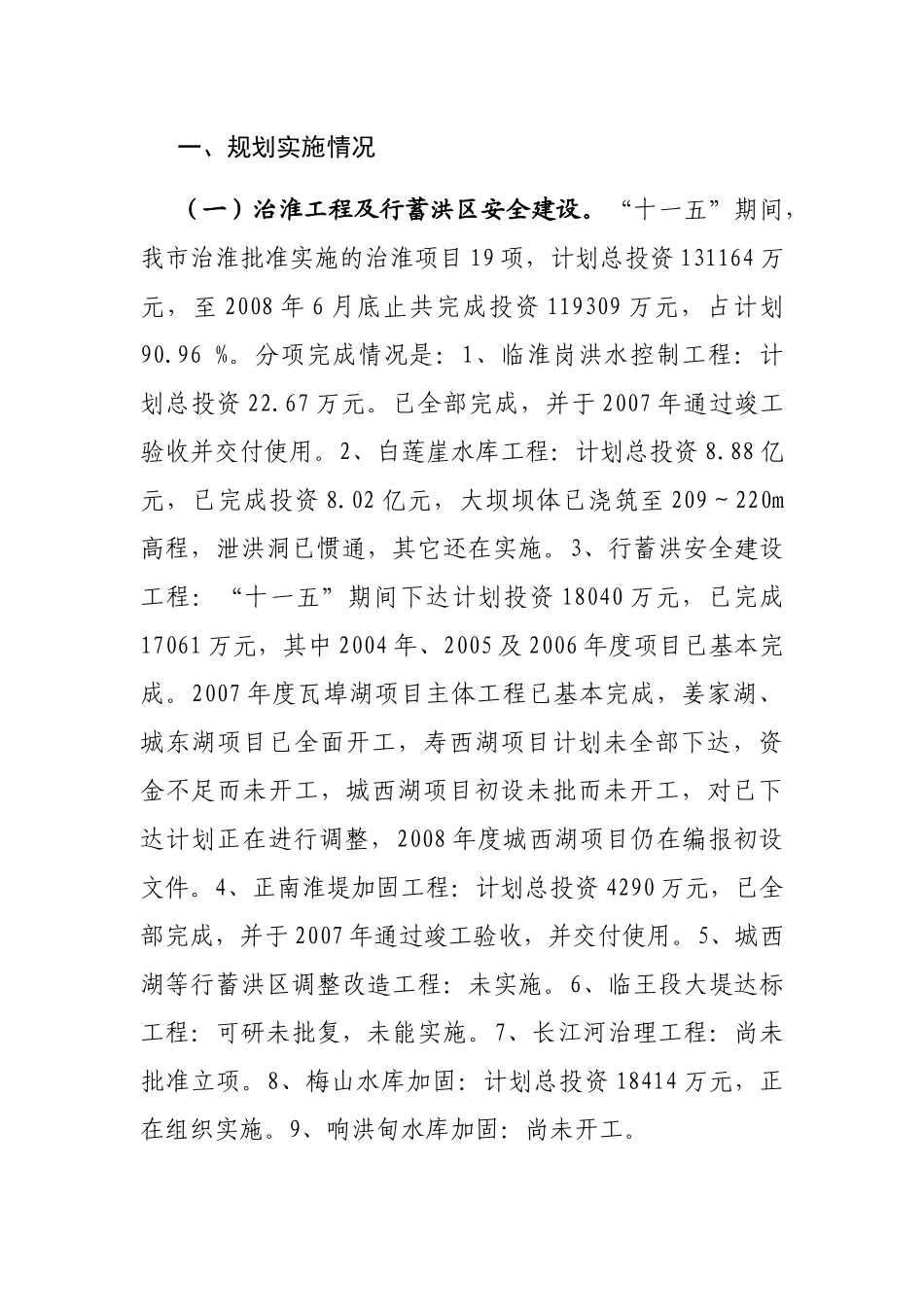

六安市水利发展“十一五”规划中期评估报告2006 年以来,市水利局在市委市政府的坚强领导下,在省水利厅的指导下,坚持以人为本,树立全面、协调、可持续的科学发展观,紧紧围绕“富民强市,加快发展,全面建设小康社会”的宏伟目标,以实现防洪安全和用水保障为中心,高度重视水环境保护与改善,加快农村水利建设,着力推进体制改革与制度创新,全面提升水利社会管理与公共服务职能,以水资源的可持续利用支撑六安市经济社会的可持续发展。紧紧抓住中央实施中部崛起战略和加快社会主义新农村建设的难得机遇,全力争取实现人水和谐。目前时间过半,按照市政府办六政办秘[2008]89 号文关于开展“十一五”规划《纲要》期评估工作的通知精神,对照我局编制的“十一五”规划,评估情况如下:一、规划实施情况(一)治淮工程及行蓄洪区安全建设。“十一五”期间,我市治淮批准实施的治淮项目 19 项,计划总投资 131164 万元,至 2008 年 6 月底止共完成投资 119309 万元,占计划90.96 %。分项完成情况是:1、临淮岗洪水控制工程:计划总投资 22.67 万元。已全部完成,并于 2007 年通过竣工验收并交付使用。2、白莲崖水库工程:计划总投资 8.88 亿元,已完成投资 8.02 亿元,大坝坝体已浇筑至 209~220m高程,泄洪洞已惯通,其它还在实施。3、行蓄洪安全建设工程:“十一五”期间下达计划投资 18040 万元,已完成17061 万元,其中 2004 年、2005 及 2006 年度项目已基本完成。2007 年度瓦埠湖项目主体工程已基本完成,姜家湖、城东湖项目已全面开工,寿西湖项目计划未全部下达,资金不足而未开工,城西湖项目初设未批而未开工,对已下达计划正在进行调整,2008 年度城西湖项目仍在编报初设文件。4、正南淮堤加固工程:计划总投资 4290 万元,已全部完成,并于 2007 年通过竣工验收,并交付使用。5、城西湖等行蓄洪区调整改造工程:未实施。6、临王段大堤达标工程:可研未批复,未能实施。7、长江河治理工程:尚未批准立项。8、梅山水库加固:计划总投资 18414 万元,正在组织实施。9、响洪甸水库加固:尚未开工。2007 年大水后新争取灾后重建项目计划完成情况是:1、霍邱县临淮防洪堤:计划总投资 2000 万元,已完成投资1200 万元,土方工程全部完成,穿堤建筑物工程正在施工。2、寿县城南保庄圩工程:计划总投资 2000 万元,已完成528 万元,征地拆迁工作正在进行,土方工程已开工。3、城西湖蓄洪堤应急加...
