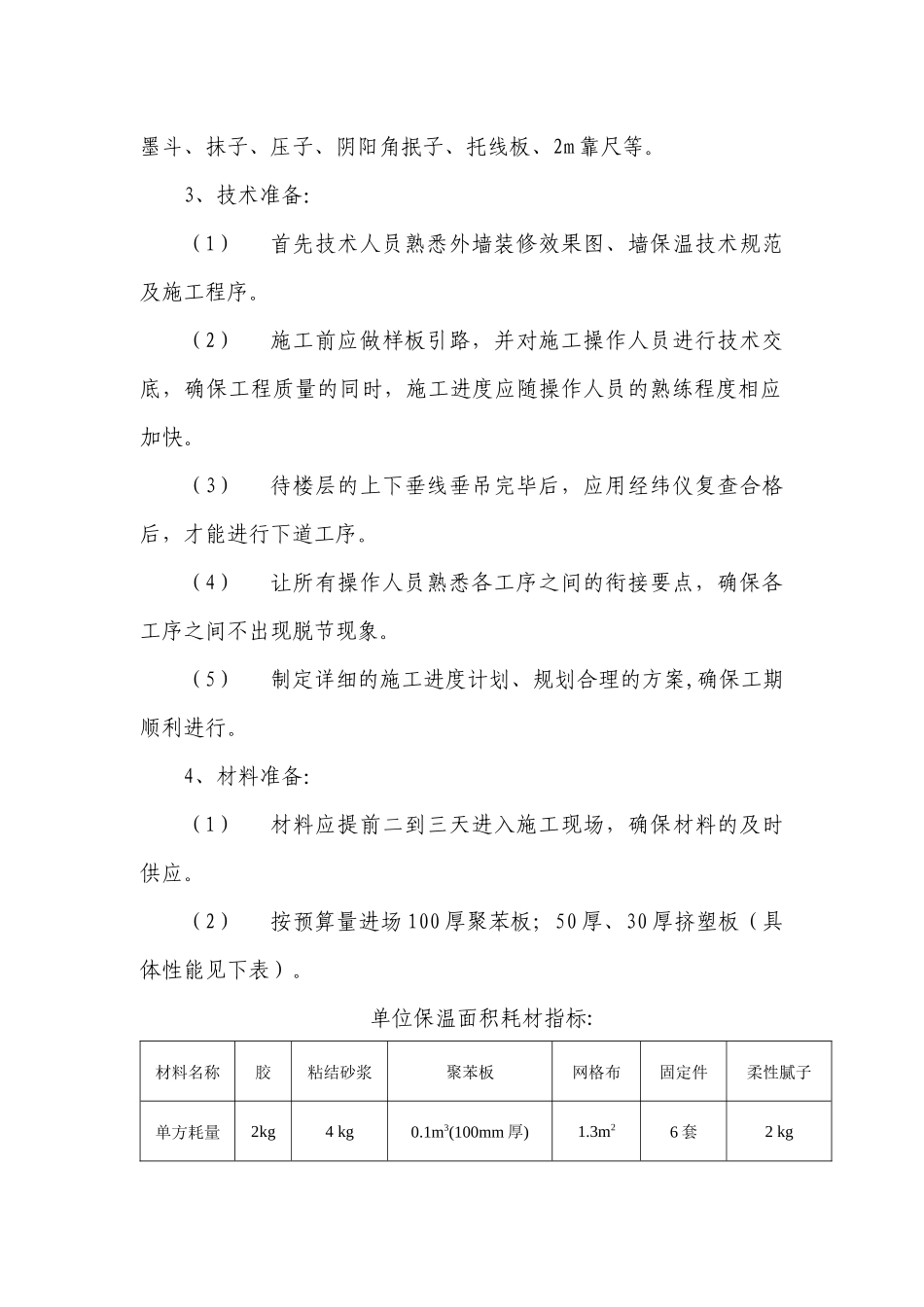

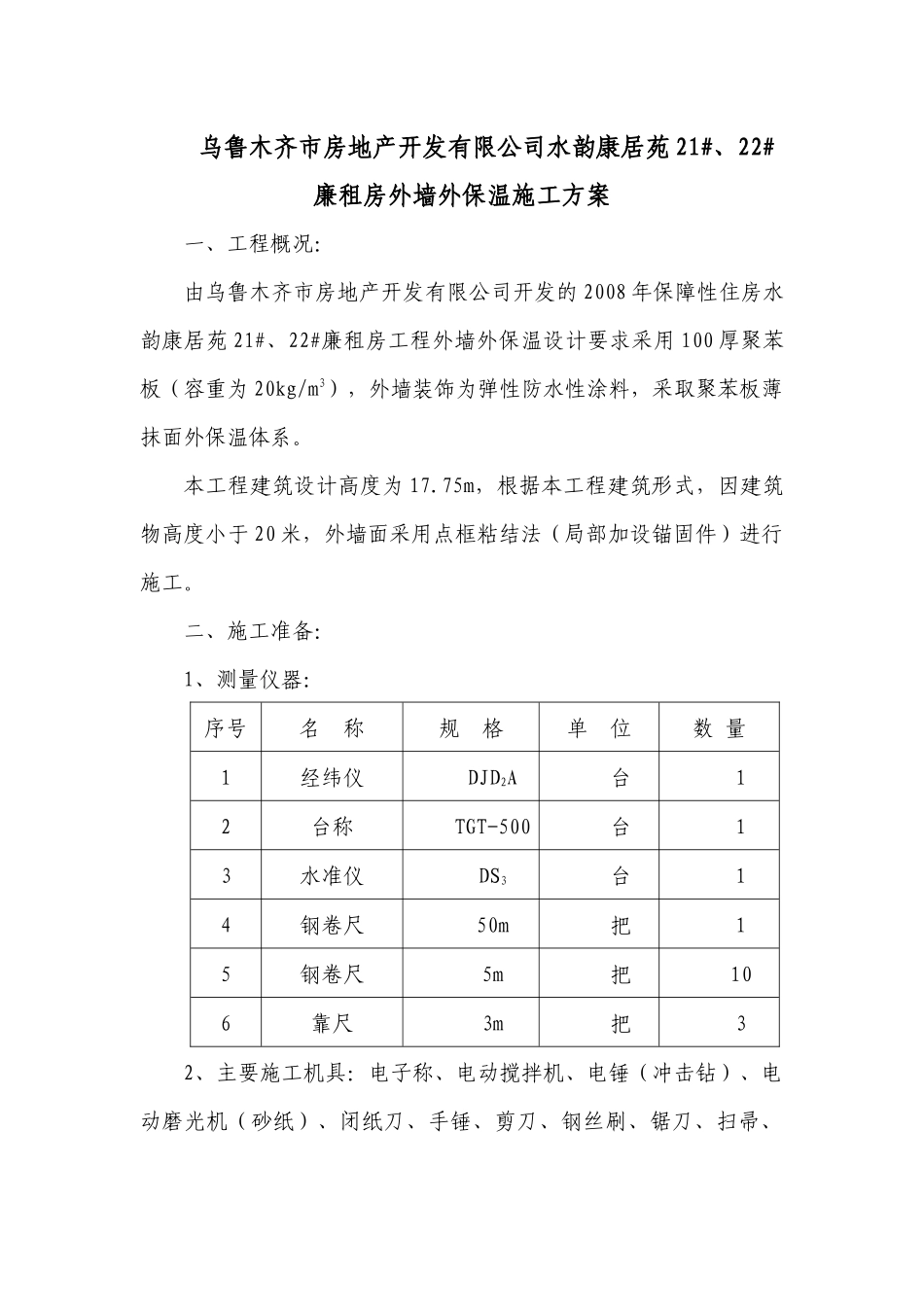

乌鲁木齐市房地产开发有限公司水韵康居苑 21#、22#廉租房外墙外保温施工方案一、工程概况:由乌鲁木齐市房地产开发有限公司开发的 2008 年保障性住房水韵康居苑 21#、22#廉租房工程外墙外保温设计要求采用 100 厚聚苯板(容重为 20kg/m3),外墙装饰为弹性防水性涂料,采取聚苯板薄抹面外保温体系。本工程建筑设计高度为 17.75m,根据本工程建筑形式,因建筑物高度小于 20 米,外墙面采用点框粘结法(局部加设锚固件)进行施工。二、施工准备:1、测量仪器:序号名 称规 格单 位数 量1经纬仪DJD2A台12台称TGT-500台13水准仪DS3台14钢卷尺50m把15钢卷尺5m把106靠尺3m把32、主要施工机具:电子称、电动搅拌机、电锤(冲击钻)、电动磨光机(砂纸)、闭纸刀、手锤、剪刀、钢丝刷、锯刀、扫帚、墨斗、抹子、压子、阴阳角抿子、托线板、2m 靠尺等。3、技术准备:(1)首先技术人员熟悉外墙装修效果图、墙保温技术规范及施工程序。(2)施工前应做样板引路,并对施工操作人员进行技术交底,确保工程质量的同时,施工进度应随操作人员的熟练程度相应加快。(3)待楼层的上下垂线垂吊完毕后,应用经纬仪复查合格后,才能进行下道工序。(4)让所有操作人员熟悉各工序之间的衔接要点,确保各工序之间不出现脱节现象。(5)制定详细的施工进度计划、规划合理的方案,确保工期顺利进行。4、材料准备:(1)材料应提前二到三天进入施工现场,确保材料的及时供应。(2)按预算量进场 100 厚聚苯板;50 厚、30 厚挤塑板(具体性能见下表)。单位保温面积耗材指标:材料名称胶粘结砂浆聚苯板网格布固定件柔性腻子单方耗量2kg4 kg0.1m3(100mm 厚)1.3m26 套2 kg(3)聚苯板应堆放整齐,严禁乱放,小型材料应入库存放,露天存放应做防雨措施。5、现场准备:施工现场的场地太小,外墙保温的材料不能过多堆放,给材料计划带来一定的困难,所以考虑到本工程场地有限,材料应分批、分段供应。6、施工条件:(1)外墙保温施工应在结构门窗及门窗框、施工及验收完毕后进行。(2)操作环境温度不低于 50c,风力不大于 5 级。(3)在雨天不能施工。三、施工部署:1、施工管理体系(见管理体系图):2、施工工艺流程:聚苯板薄抹面外保温体系:基层处理 测量放线 挂基准线 配置聚合物砂浆 粘贴包边玻纤网格布 粘贴聚苯板 安装锚固件 抹底层聚合物砂浆 压贴网格布 抹面层聚合物砂浆 防水涂料或面砖施工 清理饰面层 验收3、施工安排:本工程保温...
