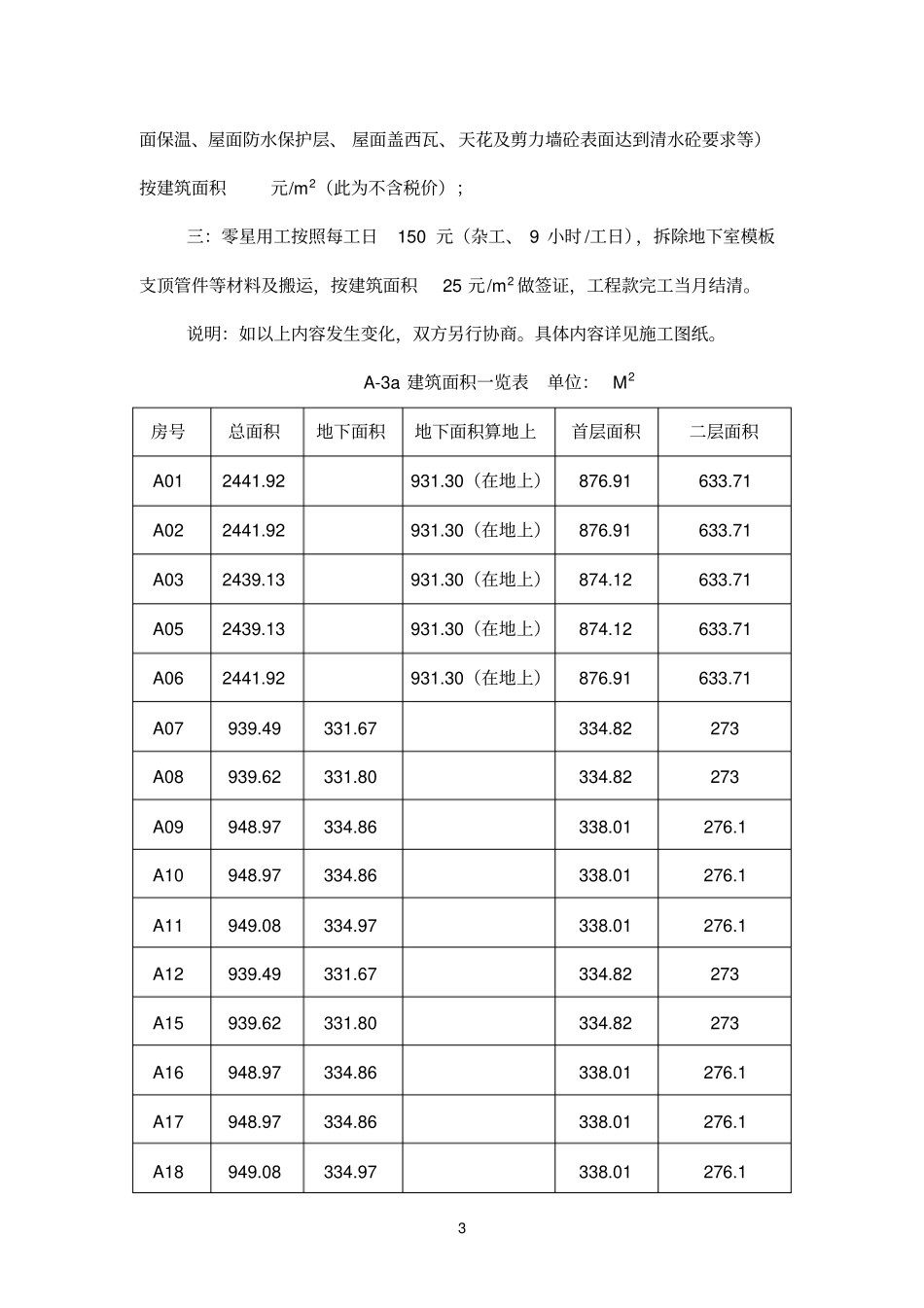

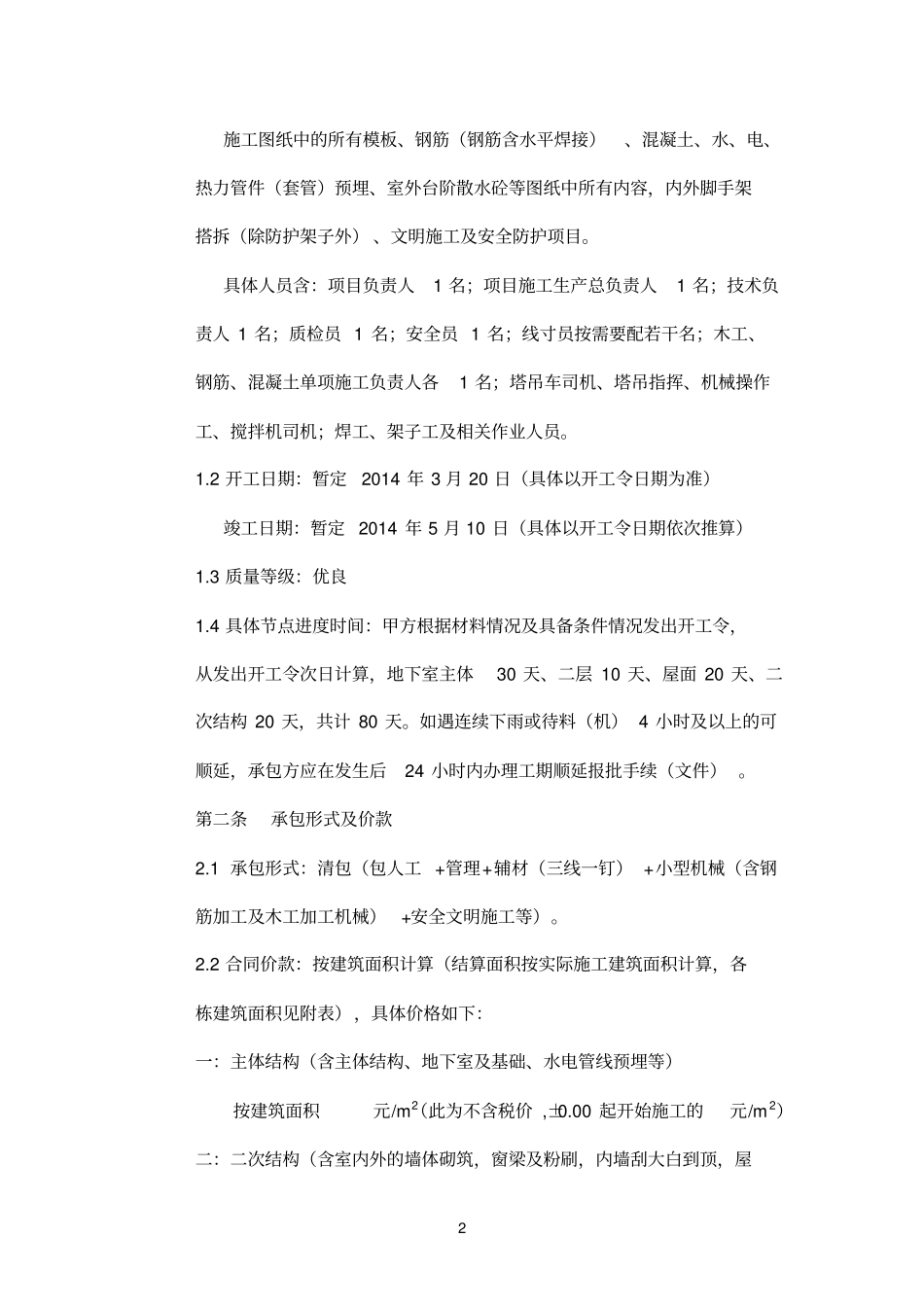

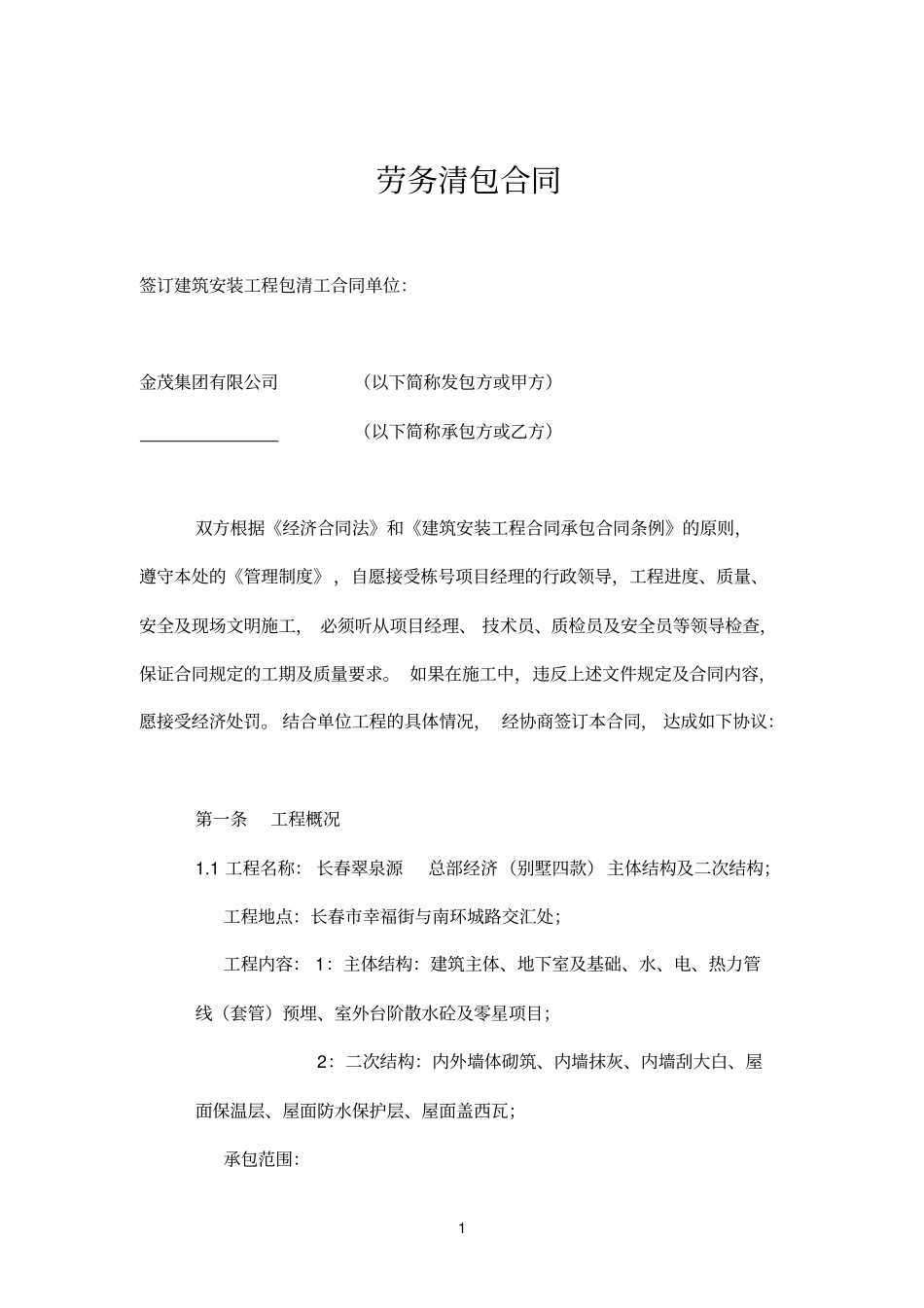

1劳务清包合同签订建筑安装工程包清工合同单位:金茂集团有限公司(以下简称发包方或甲方)(以下简称承包方或乙方)双方根据《经济合同法》和《建筑安装工程合同承包合同条例》的原则,遵守本处的《管理制度》 ,自愿接受栋号项目经理的行政领导,工程进度、质量、安全及现场文明施工, 必须听从项目经理、 技术员、质检员及安全员等领导检查,保证合同规定的工期及质量要求。 如果在施工中,违反上述文件规定及合同内容,愿接受经济处罚。 结合单位工程的具体情况, 经协商签订本合同, 达成如下协议:第一条工程概况1.1 工程名称: 长春翠泉源总部经济(别墅四款) 主体结构及二次结构;工程地点:长春市幸福街与南环城路交汇处;工程内容: 1:主体结构:建筑主体、地下室及基础、水、电、热力管线(套管)预埋、室外台阶散水砼及零星项目;2:二次结构:内外墙体砌筑、内墙抹灰、内墙刮大白、屋面保温层、屋面防水保护层、屋面盖西瓦;承包范围:2施工图纸中的所有模板、钢筋(钢筋含水平焊接)、混凝土、水、电、热力管件(套管)预埋、室外台阶散水砼等图纸中所有内容,内外脚手架搭拆(除防护架子外) 、文明施工及安全防护项目。具体人员含:项目负责人1 名;项目施工生产总负责人1 名;技术负责人 1 名;质检员 1 名;安全员 1 名;线寸员按需要配若干名;木工、钢筋、混凝土单项施工负责人各1 名;塔吊车司机、塔吊指挥、机械操作工、搅拌机司机;焊工、架子工及相关作业人员。1.2 开工日期:暂定2014 年 3 月 20 日(具体以开工令日期为准)竣工日期:暂定 2014 年 5 月 10 日(具体以开工令日期依次推算)1.3 质量等级:优良1.4 具体节点进度时间:甲方根据材料情况及具备条件情况发出开工令,从发出开工令次日计算,地下室主体30 天、二层 10 天、屋面 20 天、二次结构 20 天,共计 80 天。如遇连续下雨或待料(机) 4 小时及以上的可顺延,承包方应在发生后24 小时内办理工期顺延报批手续(文件) 。第二条承包形式及价款2.1 承包形式:清包(包人工 +管理+辅材(三线一钉) +小型机械(含钢筋加工及木工加工机械)+安全文明施工等)。2.2 合同价款:按建筑面积计算(结算面积按实际施工建筑面积计算,各栋建筑面积见附表),具体价格如下:一:主体结构(含主体结构、地下室及基础、水电管线预埋等)按建筑面积元/m2(此为不含税价 ,±0.00 起开始施工的元/m 2)二:二次...
