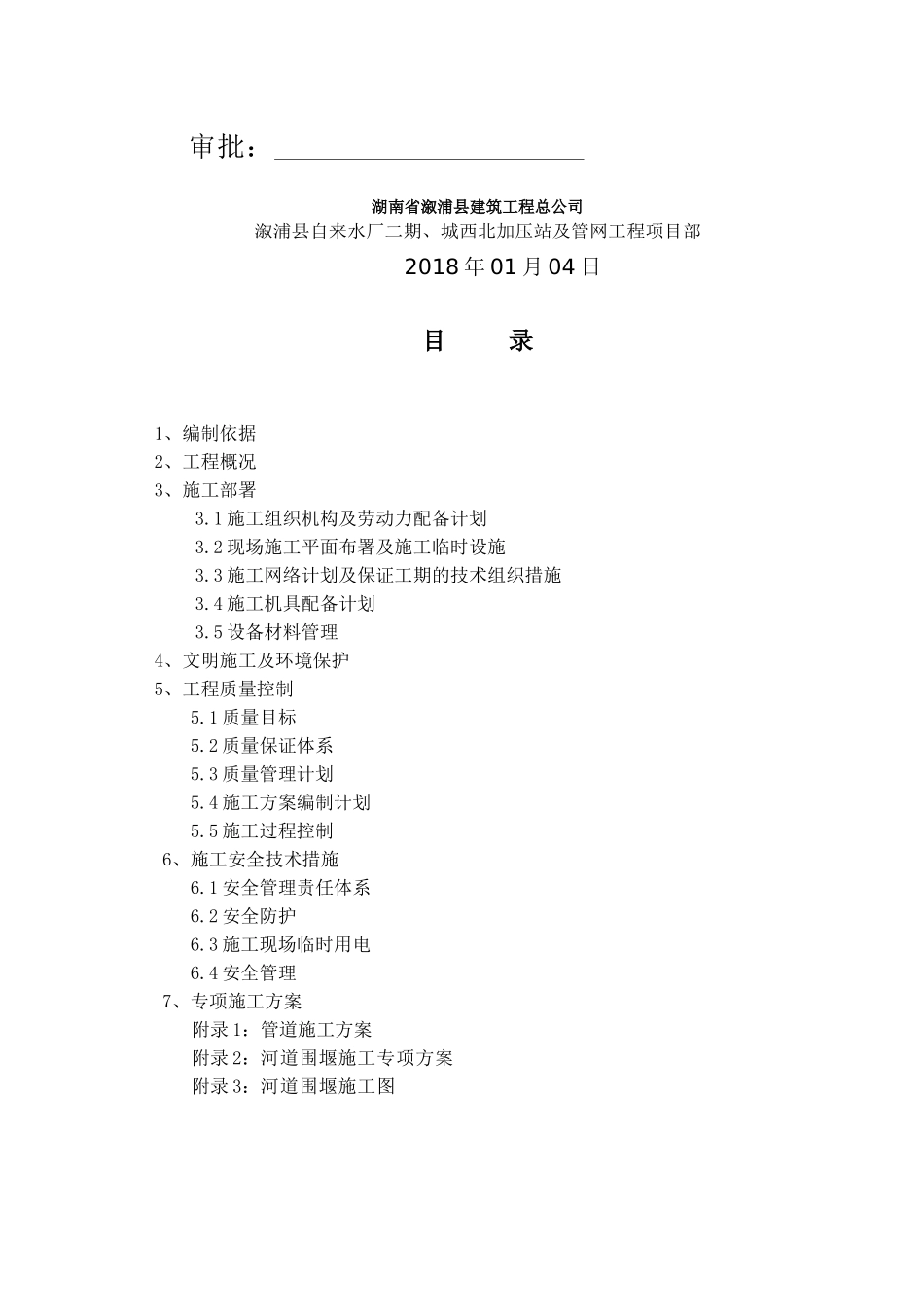

溆浦县自来水厂二期、城西北加压站及管网工程过河管道安装工程施工组织设计 编制: 审核: 审批: 湖南省溆浦县建筑工程总公司溆浦县自来水厂二期、城西北加压站及管网工程项目部2018 年 01 月 04 日目 录1、编制依据2、工程概况3、施工部署3.1 施工组织机构及劳动力配备计划3.2 现场施工平面布署及施工临时设施3.3 施工网络计划及保证工期的技术组织措施3.4 施工机具配备计划3.5 设备材料管理4、文明施工及环境保护5、工程质量控制 5.1 质量目标 5.2 质量保证体系 5.3 质量管理计划 5.4 施工方案编制计划 5.5 施工过程控制6、施工安全技术措施 6.1 安全管理责任体系 6.2 安全防护 6.3 施工现场临时用电 6.4 安全管理7、专项施工方案附录 1:管道施工方案附录 2:河道围堰施工专项方案附录 3:河道围堰施工图1、编 制 依 据1.1 溆浦县自来水厂二期、城西北加压站及管网工程招标文件。1.2 招标单位提供的全套施工图。1.3 国家颁发的有关规范、规程及标准。1.4 本公司的质量手册、质量体系文件及相关的企业管理制度和技术管理标准。2 、 工 程 概 况2.1 工程名称:溆浦县自来水厂二期、城西北加压站及管网工程,过河管道安装工程。2.2 建设单位:溆浦县自来水公司。2.3 设计单位:湖南大学设计研究院有限公司。2.4 工程地点:溆浦县城二桥背水面 134 米处。2.5 批准文号:2.6 工程内容:过河管工程总长度约 380 米的引水管道,管道直径为 720 毫米,钢管厚度为 10 毫米,其中约 288 米长度埋设于溆水河河床中。其它长度埋设于溆水河两边江岸。 由于需要在河床中开挖管沟,因此工程技术难度较大。2.7 工期要求: 40 日历天。2.8 质量要求:优良。3 、 施 工 部 署3.1 施工组织机构及劳动力配备计划。3.1.1 施工组织机构图 3.1.2 机构职能项目经理部经理项目技术负责人质量检查员土方施工员防腐施工员设备材料员安 全 员管道施工班土方施工班机械施工班防腐施工班公 司项目部副经理管道施工员机械施工员 (1)公司经理是公司的法定代表人,对企业的各项管理工作统一领导,全面负责,认真贯彻执行党和国家的方针、政策,组织实施公司的质量方针和目标,保证质量体系的建立、完善和保持,组织公司各级领导和职能部门为本工程施工合理配备资源,严格履行合同,对工程、服务质量负全面责任。(2)项目经理部在项目经理的领导和业主的统一指挥下,负责按施工组织设计和...
