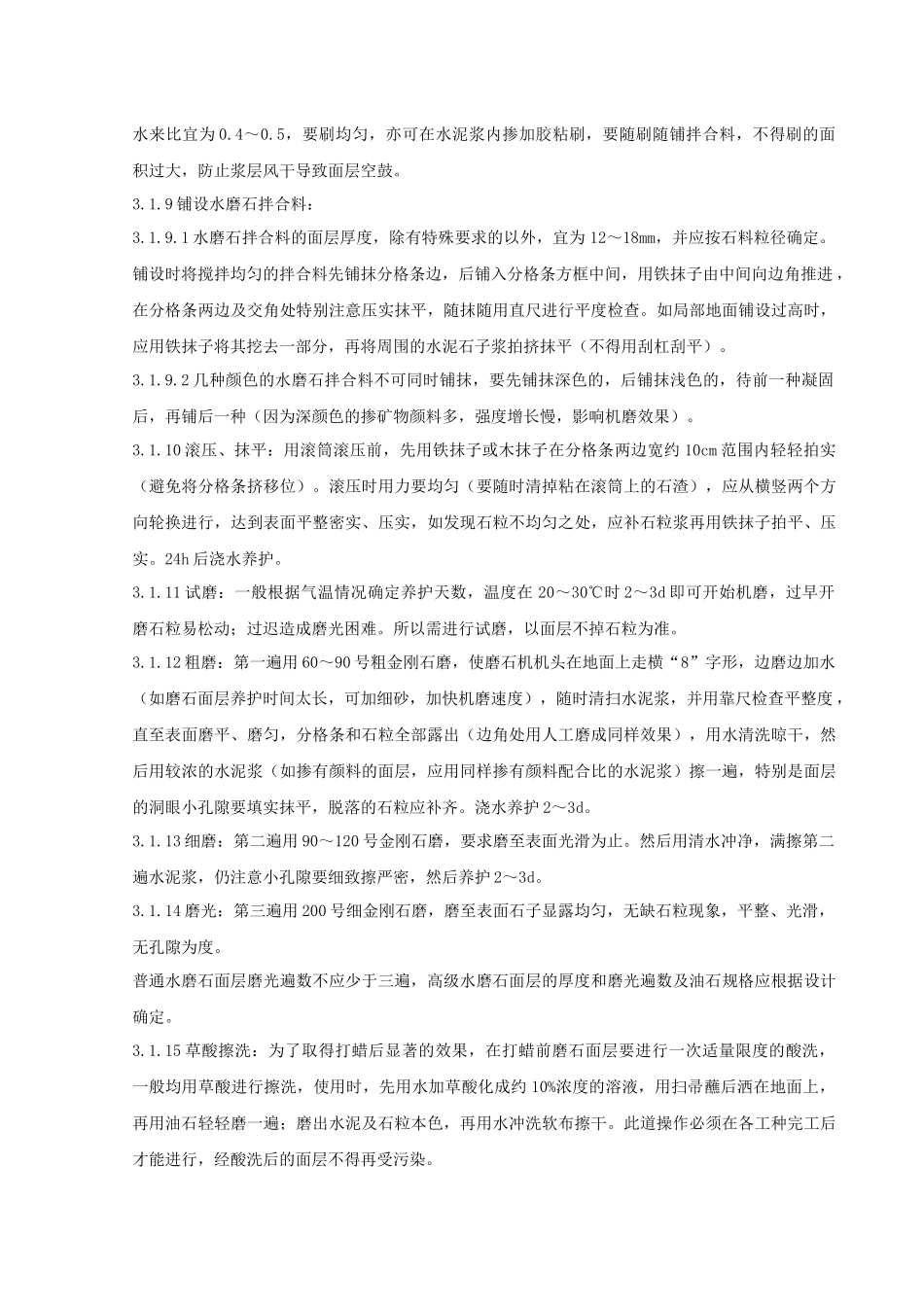

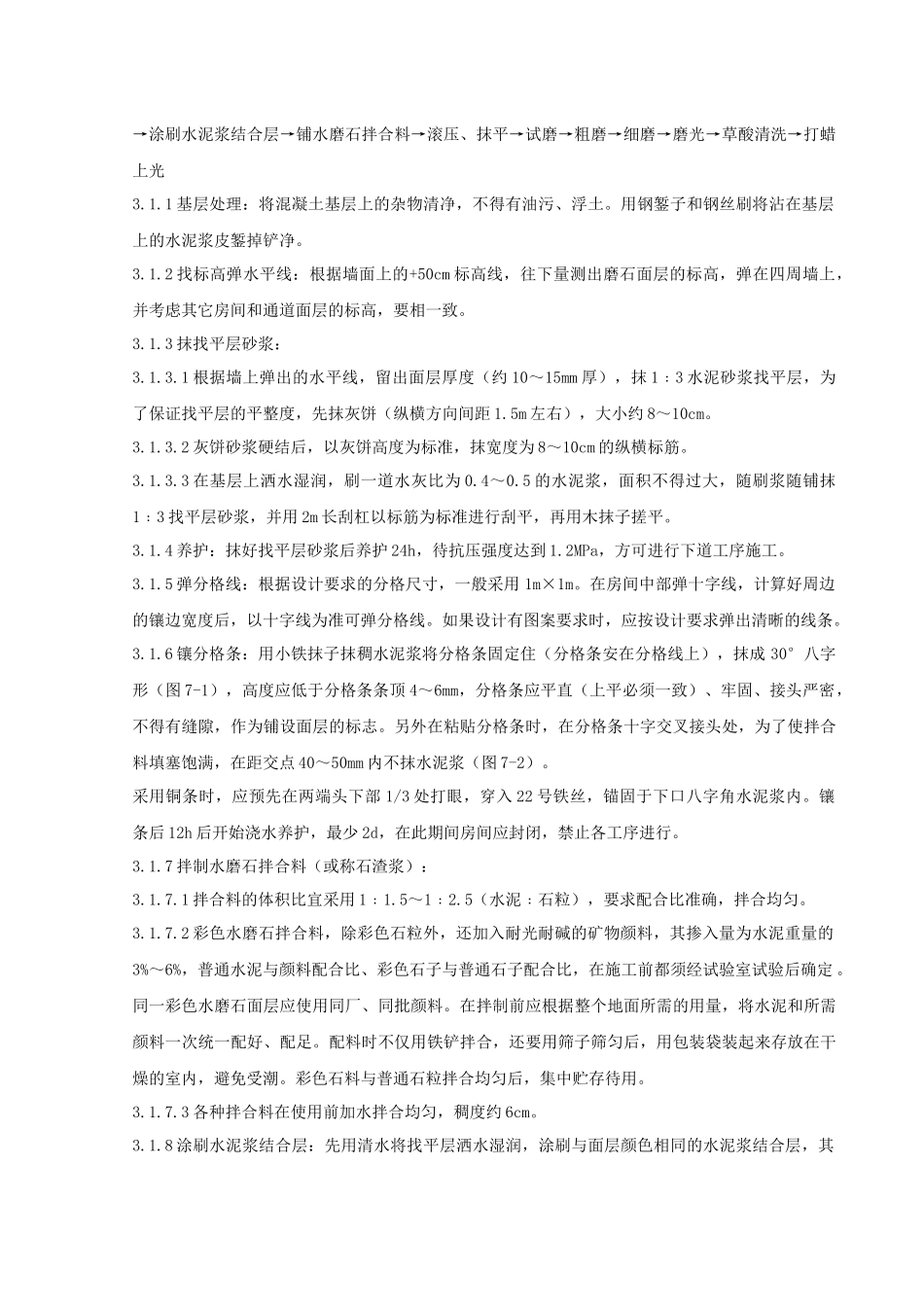

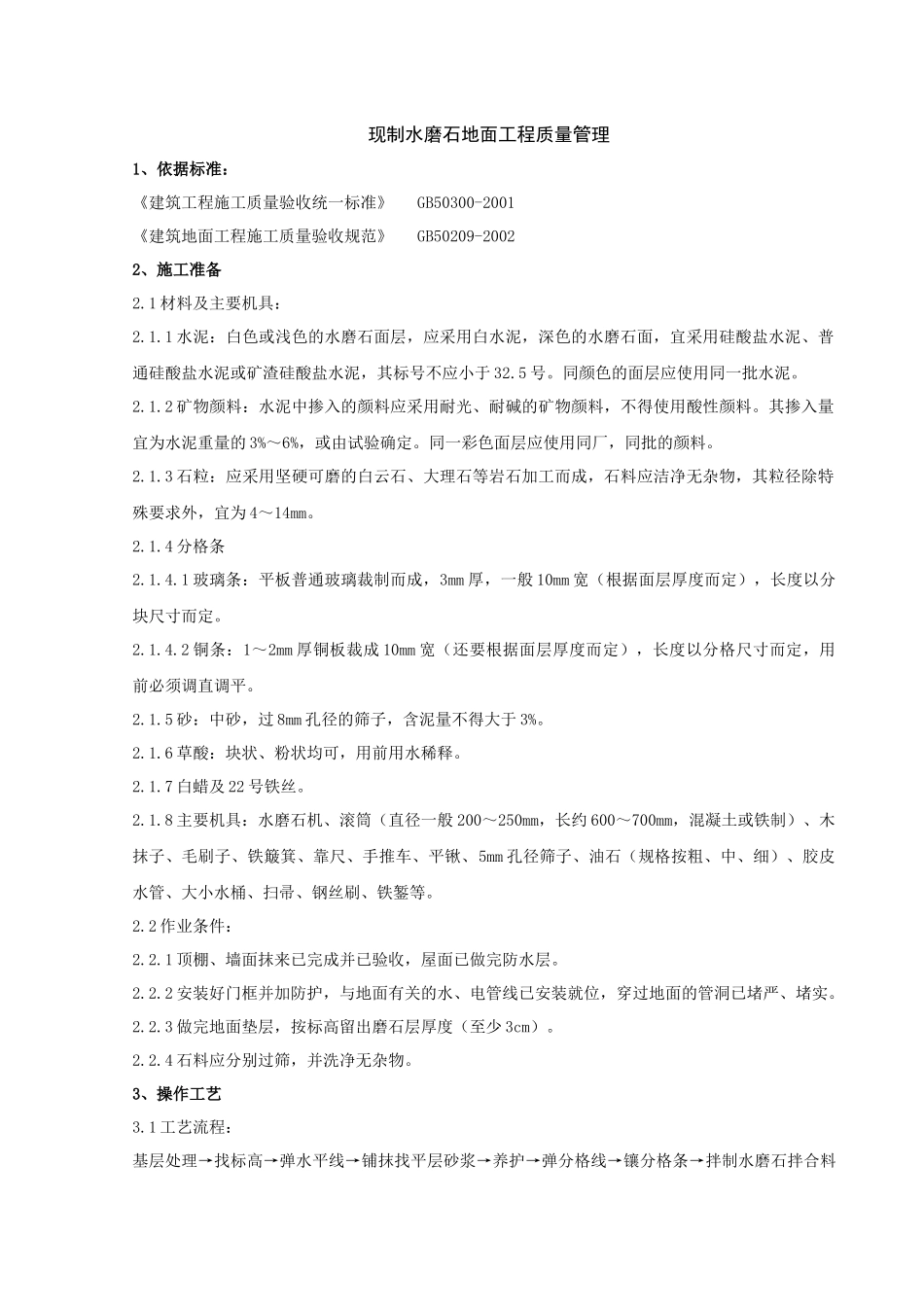

现制水磨石地面工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地面工程施工质量验收规范》 GB50209-20022、施工准备2.1 材料及主要机具:2.1.1 水泥:白色或浅色的水磨石面层,应采用白水泥,深色的水磨石面,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不应小于 32.5 号。同颜色的面层应使用同一批水泥。2.1.2 矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料。其掺入量宜为水泥重量的 3%~6%,或由试验确定。同一彩色面层应使用同厂,同批的颜料。2.1.3 石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石料应洁净无杂物,其粒径除特殊要求外,宜为 4~14mm。2.1.4 分格条2.1.4.1 玻璃条:平板普通玻璃裁制而成,3mm 厚,一般 10mm 宽(根据面层厚度而定),长度以分块尺寸而定。2.1.4.2 铜条:1~2mm 厚铜板裁成 10mm 宽(还要根据面层厚度而定),长度以分格尺寸而定,用前必须调直调平。2.1.5 砂:中砂,过 8mm 孔径的筛子,含泥量不得大于 3%。2.1.6 草酸:块状、粉状均可,用前用水稀释。2.1.7 白蜡及 22 号铁丝。2.1.8 主要机具:水磨石机、滚筒(直径一般 200~250mm,长约 600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm 孔径筛子、油石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁錾等。2.2 作业条件:2.2.1 顶棚、墙面抹来已完成并已验收,屋面已做完防水层。2.2.2 安装好门框并加防护,与地面有关的水、电管线已安装就位,穿过地面的管洞已堵严、堵实。2.2.3 做完地面垫层,按标高留出磨石层厚度(至少 3cm)。2.2.4 石料应分别过筛,并洗净无杂物。3、操作工艺3.1 工艺流程:基层处理→找标高→弹水平线→铺抹找平层砂浆→养护→弹分格线→镶分格条→拌制水磨石拌合料→涂刷水泥浆结合层→铺水磨石拌合料→滚压、抹平→试磨→粗磨→细磨→磨光→草酸清洗→打蜡上光3.1.1 基层处理:将混凝土基层上的杂物清净,不得有油污、浮土。用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。3.1.2 找标高弹水平线:根据墙面上的+50cm 标高线,往下量测出磨石面层的标高,弹在四周墙上,并考虑其它房间和通道面层的标高,要相一致。3.1.3 抹找平层砂浆:3.1.3.1 根据墙上弹出的水平线,留出面层厚度(约 10~15mm 厚),抹 1﹕3 水泥砂浆找平层,为了保证找平...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

05 现制水磨石地面分项工程质量管理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
