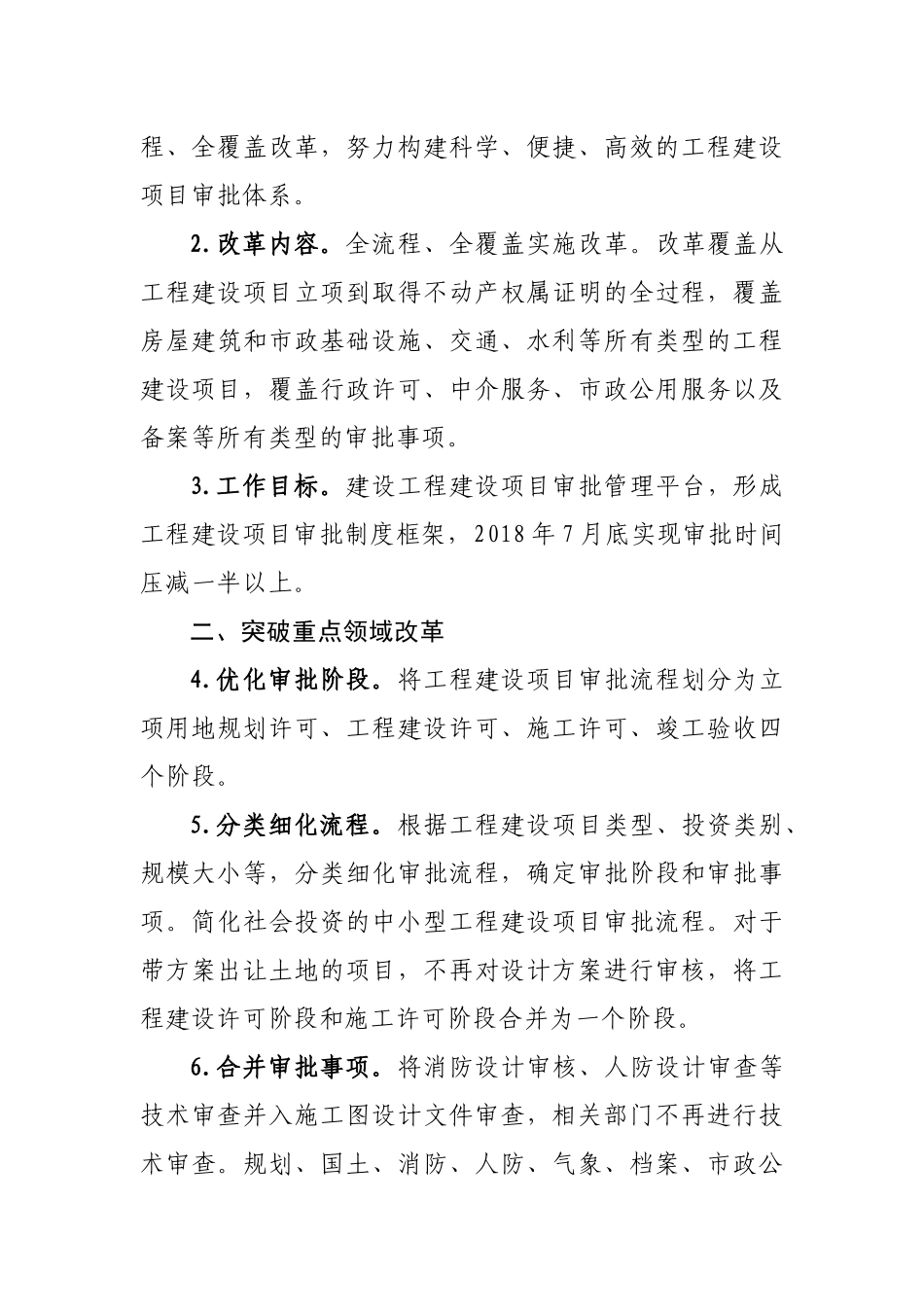

附件:1.驻马店市工程建设项目审批制度改革实施方案(试行)2.驻马店市中心城区建设工程联合审图实施办法(试行)3.驻马店市建设工程联合验收暂行办法4.驻马店市推行不动产登记一次办妥工作的指导意见(试行)5.驻马店市国有土地使用权招标拍卖挂牌出让考古调查勘探发掘前置工作实施方案(试行)6.驻马店市加强“放管服”改革事中事后监管体系建设的实施意见(试行)7.驻马店市行政审批“容缺服务”制度(试行)8.驻马店市行政服务中心运行方案(试行)9.驻马店市行政服务中心派驻窗口暨工作人员管理办法(试行)附件 1驻马店市工程建设项目审批制度改革实施方案(试行)为了进一步落实党中央、国务院深化“放管服”改革的要求,根据国务院《关于开展工程建设项目审批制度改革试点的通知》(国发办〔2018〕33 号)文件精神,结合我市实际,制定本实施方案。一、总体要求1.指导思想。以党的十九大和习近平总书记系列重要讲话精神为指导,按照党中央、国务院深化“放管服”改革和优化营商环境的部署要求,以推进政府治理体系和治理能力现代化为目标,对工程建设项目审批制度进行全流程、全覆盖改革,努力构建科学、便捷、高效的工程建设项目审批体系。2.改革内容。全流程、全覆盖实施改革。改革覆盖从工程建设项目立项到取得不动产权属证明的全过程,覆盖房屋建筑和市政基础设施、交通、水利等所有类型的工程建设项目,覆盖行政许可、中介服务、市政公用服务以及备案等所有类型的审批事项。3.工作目标。建设工程建设项目审批管理平台,形成工程建设项目审批制度框架,2018 年 7 月底实现审批时间压减一半以上。二、突破重点领域改革4.优化审批阶段。将工程建设项目审批流程划分为立项用地规划许可、工程建设许可、施工许可、竣工验收四个阶段。5.分类细化流程。根据工程建设项目类型、投资类别、规模大小等,分类细化审批流程,确定审批阶段和审批事项。简化社会投资的中小型工程建设项目审批流程。对于带方案出让土地的项目,不再对设计方案进行审核,将工程建设许可阶段和施工许可阶段合并为一个阶段。6.合并审批事项。将消防设计审核、人防设计审查等技术审查并入施工图设计文件审查,相关部门不再进行技术审查。规划、国土、消防、人防、气象、档案、市政公用等部门和单位的验收实行限时联合验收,统一验收竣工图纸,统一验收标准,统一出具验收意见。对于验收涉及的测量工作,实行一次委托、统一测绘、成果共享。7.调整审批时序。环境影响...
