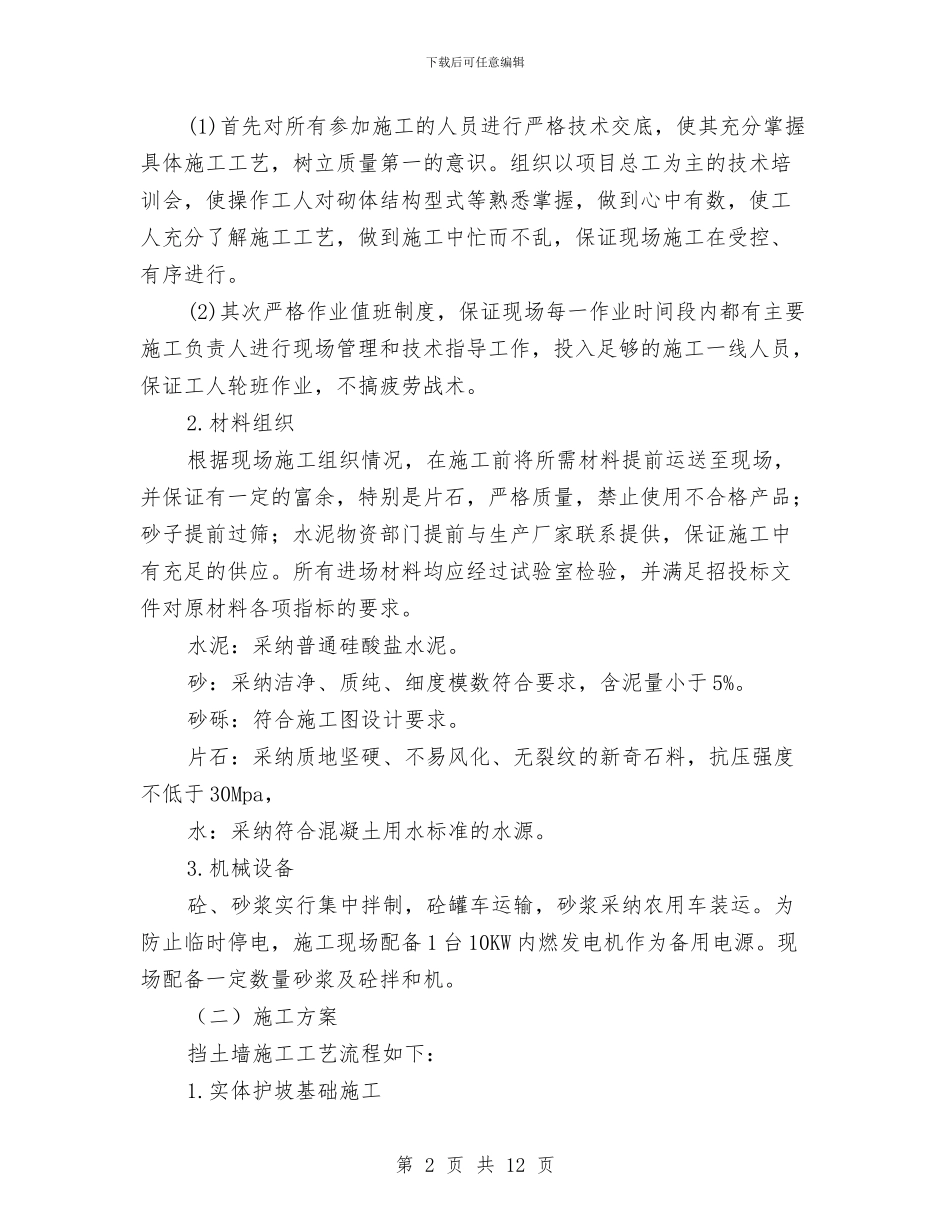

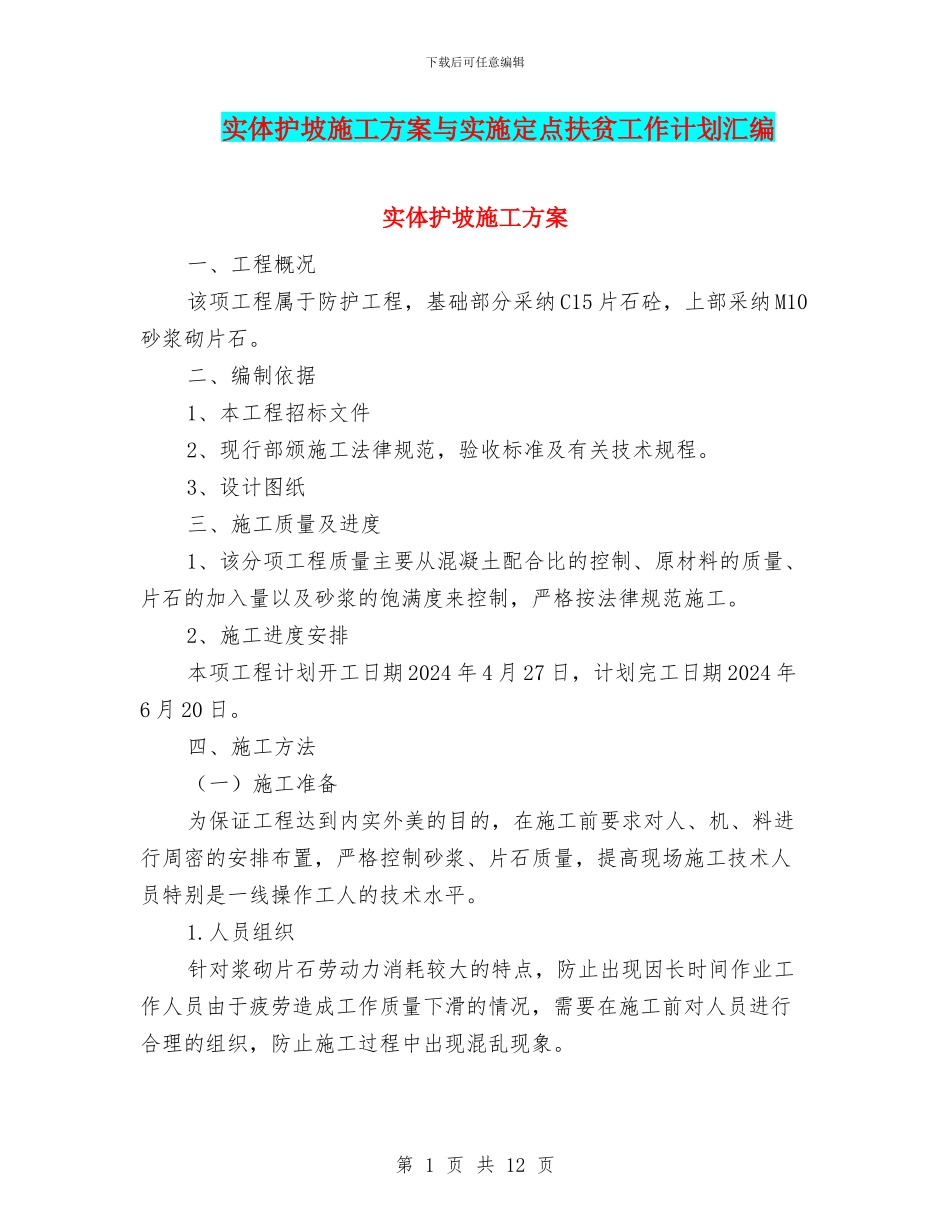

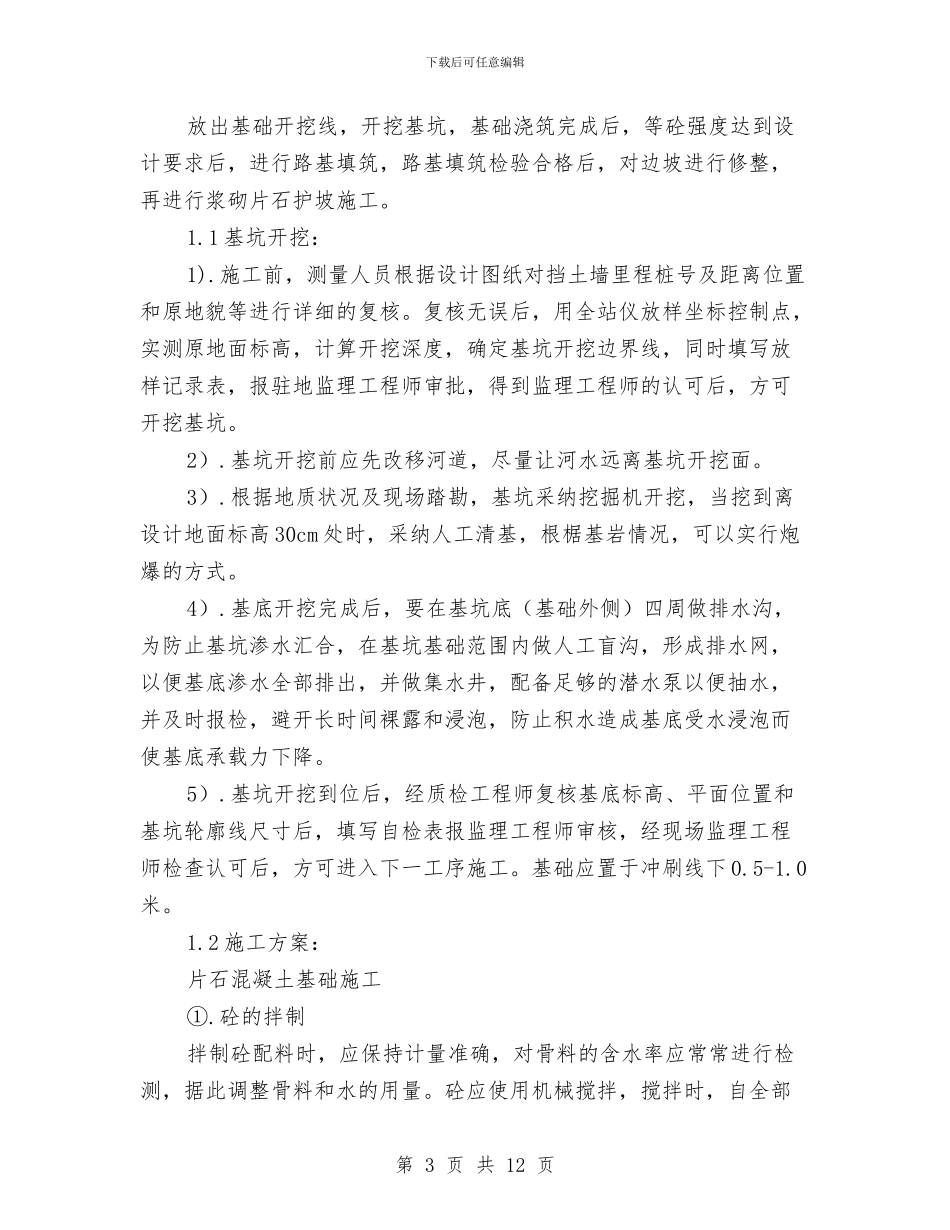

下载后可任意编辑实体护坡施工方案与实施定点扶贫工作计划汇编实体护坡施工方案一、工程概况该项工程属于防护工程,基础部分采纳 C15 片石砼,上部采纳 M10砂浆砌片石
二、编制依据1、本工程招标文件2、现行部颁施工法律规范,验收标准及有关技术规程
3、设计图纸三、施工质量及进度1、该分项工程质量主要从混凝土配合比的控制、原材料的质量、片石的加入量以及砂浆的饱满度来控制,严格按法律规范施工
2、施工进度安排本项工程计划开工日期 2024 年 4 月 27 日,计划完工日期 2024 年6 月 20 日
四、施工方法(一)施工准备 为保证工程达到内实外美的目的,在施工前要求对人、机、料进行周密的安排布置,严格控制砂浆、片石质量,提高现场施工技术人员特别是一线操作工人的技术水平
人员组织针对浆砌片石劳动力消耗较大的特点,防止出现因长时间作业工作人员由于疲劳造成工作质量下滑的情况,需要在施工前对人员进行合理的组织,防止施工过程中出现混乱现象
第 1 页 共 12 页下载后可任意编辑(1)首先对所有参加施工的人员进行严格技术交底,使其充分掌握具体施工工艺,树立质量第一的意识
组织以项目总工为主的技术培训会,使操作工人对砌体结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控、有序进行
(2)其次严格作业值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不搞疲劳战术
材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,并保证有一定的富余,特别是片石,严格质量,禁止使用不合格产品;砂子提前过筛;水泥物资部门提前与生产厂家联系提供,保证施工中有充足的供应
所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求
水泥:采纳普通硅酸盐水泥
