磷酸罐区设备内防腐施工方案(一)、编制依据1
1、HGJ229-91《工业设备管道防腐蚀工程施工及验收规范》1
2、HG/T20676-1900《砖板衬里化工设备》1
3、HG/T20677-1990《橡胶衬里化工设备》1
4、GB50212-2002《建筑防腐蚀工程施工及验收规范》1
5、CD130A19-85《手糊玻璃钢设备设计技术条件》1
6、GB/T8923-88《涂装前钢材表面锈蚀等级和除锈等级》1
7、HG20583-1998《钢制造化工容器结构设计规定》
8、GB1350046-95《工业建筑防腐蚀设计规范》1
9、GB/T8488-2001《耐酸砖》1
10、GB18241
1-2001《橡胶衬里第 1 部分-设备防腐衬里》(二)、概述本方案适用于磷酸装置磷酸罐区设备防腐工程,包括:稀磷酸沉降槽2 台、渣酸地槽 1 台、污水地槽 1 台,共 4 台套

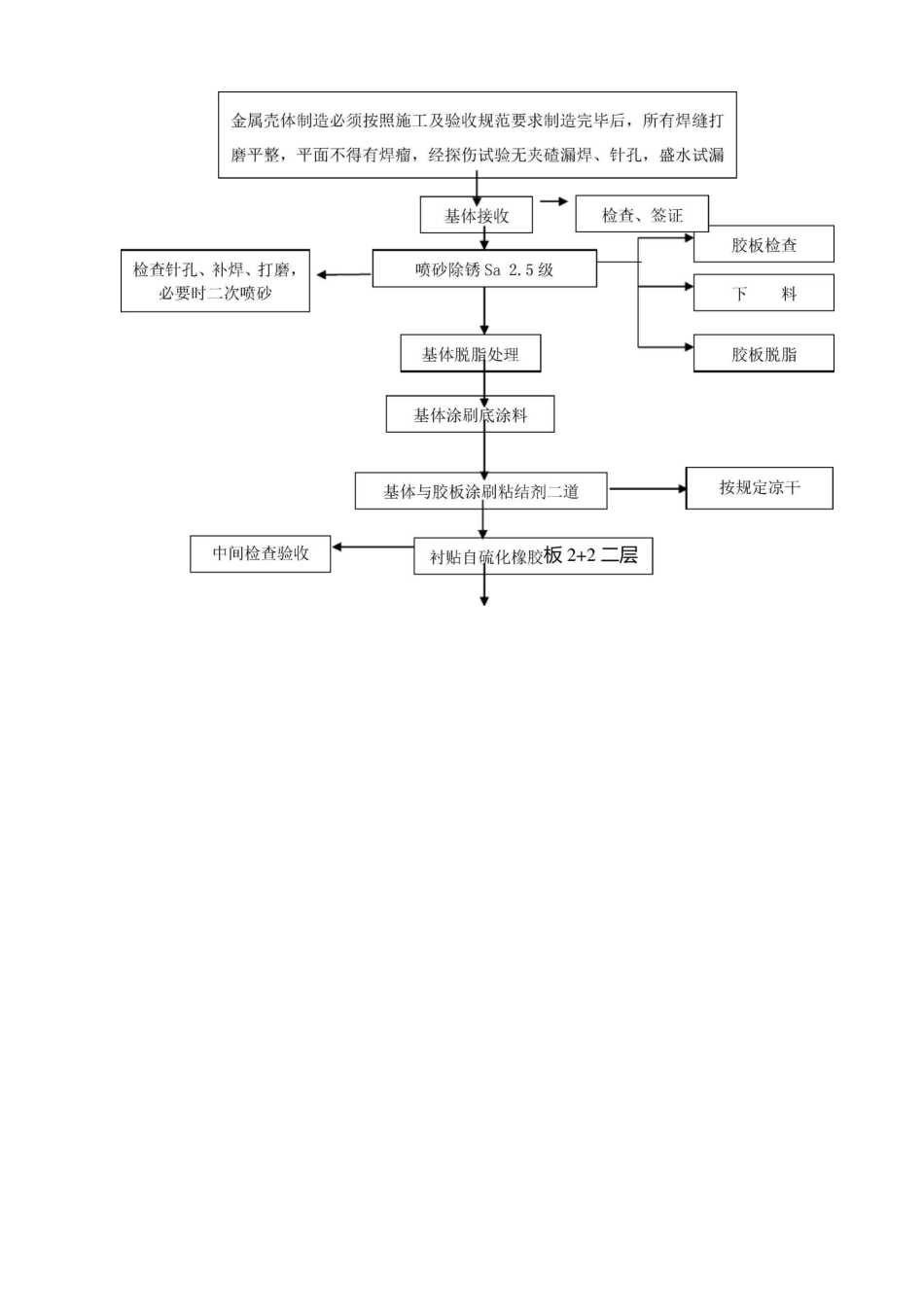

(三)、防腐工程施工工艺3
1.稀磷酸沉降槽防腐施工工艺钢喷砂除锈+衬自硫化胶板(2mm+2mm)+底部呋喃胶泥砌 65mm 浸渍碳砖一层+壁部呋喃胶泥砌 113m浸渍碳砖一层(1200 高)+K□接管呋喃胶泥砌 20mm 浸渍碳板+出酸口和排衬胶后,砌筑石墨板 1〜2 层;3
2.渣酸地槽防腐施工工艺砼基体喷砂造毛+环氧底料二道+刮导电层 3m+衬自硫化胶板(2m+2m)+底部呋喃胶泥砌 113m 浸渍碳砖一层+壁部呋喃胶泥砌 65m 浸渍碳砖一层+槽顶翻沿呋喃胶泥砌 20m 浸渍碳板一层+搅拌桨支架和栏杆动力工具除锈后刷环氧稀料三遍;3
3.渣酸地槽防腐施工工艺砼基体喷砂造毛+环氧底料二道+MFE-2 玻璃钢:胶泥找平 5 布七油+呋喃胶泥砌 20m 浸渍碳板+搅拌桨支架和栏杆动力工具除锈后刷环氧稀料三遍;(四)、施工人员及机具配置4
1、计划投入施工人员 30 人,队长 3 名,技术员 2 名
