1页脚内容口1 工程概况和主要工程量1

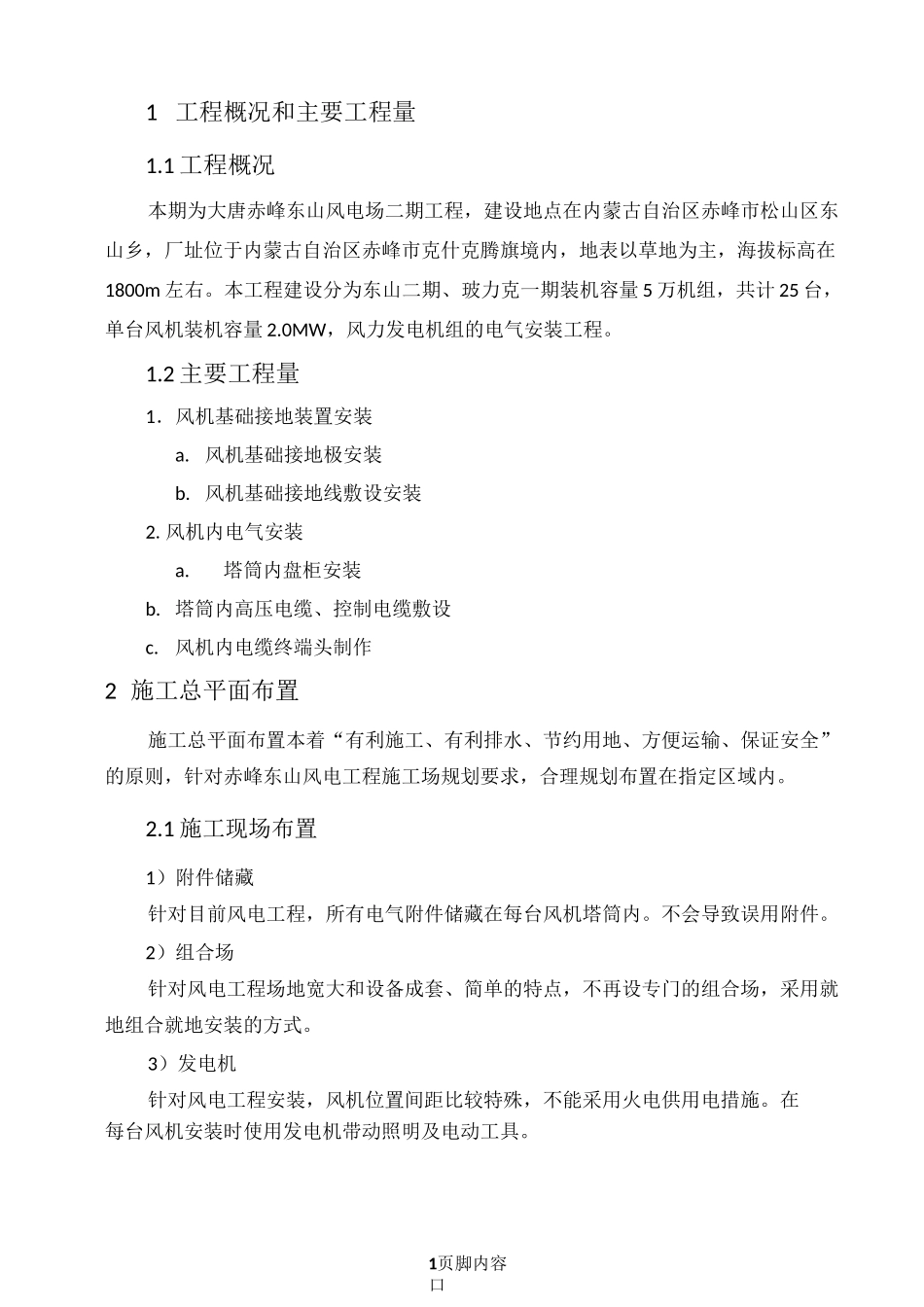

1 工程概况本期为大唐赤峰东山风电场二期工程,建设地点在内蒙古自治区赤峰市松山区东山乡,厂址位于内蒙古自治区赤峰市克什克腾旗境内,地表以草地为主,海拔标高在1800m 左右
本工程建设分为东山二期、玻力克一期装机容量 5 万机组,共计 25 台,单台风机装机容量 2
0MW,风力发电机组的电气安装工程
2 主要工程量1.风机基础接地装置安装a
风机基础接地极安装b
风机基础接地线敷设安装2
风机内电气安装a
塔筒内盘柜安装b
塔筒内高压电缆、控制电缆敷设c
风机内电缆终端头制作2 施工总平面布置施工总平面布置本着“有利施工、有利排水、节约用地、方便运输、保证安全”的原则,针对赤峰东山风电工程施工场规划要求,合理规划布置在指定区域内
1 施工现场布置1)附件储藏针对目前风电工程,所有电气附件储藏在每台风机塔筒内
不会导致误用附件
2)组合场针对风电工程场地宽大和设备成套、简单的特点,不再设专门的组合场,采用就地组合就地安装的方式
3)发电机针对风电工程安装,风机位置间距比较特殊,不能采用火电供用电措施
在每台风机安装时使用发电机带动照明及电动工具

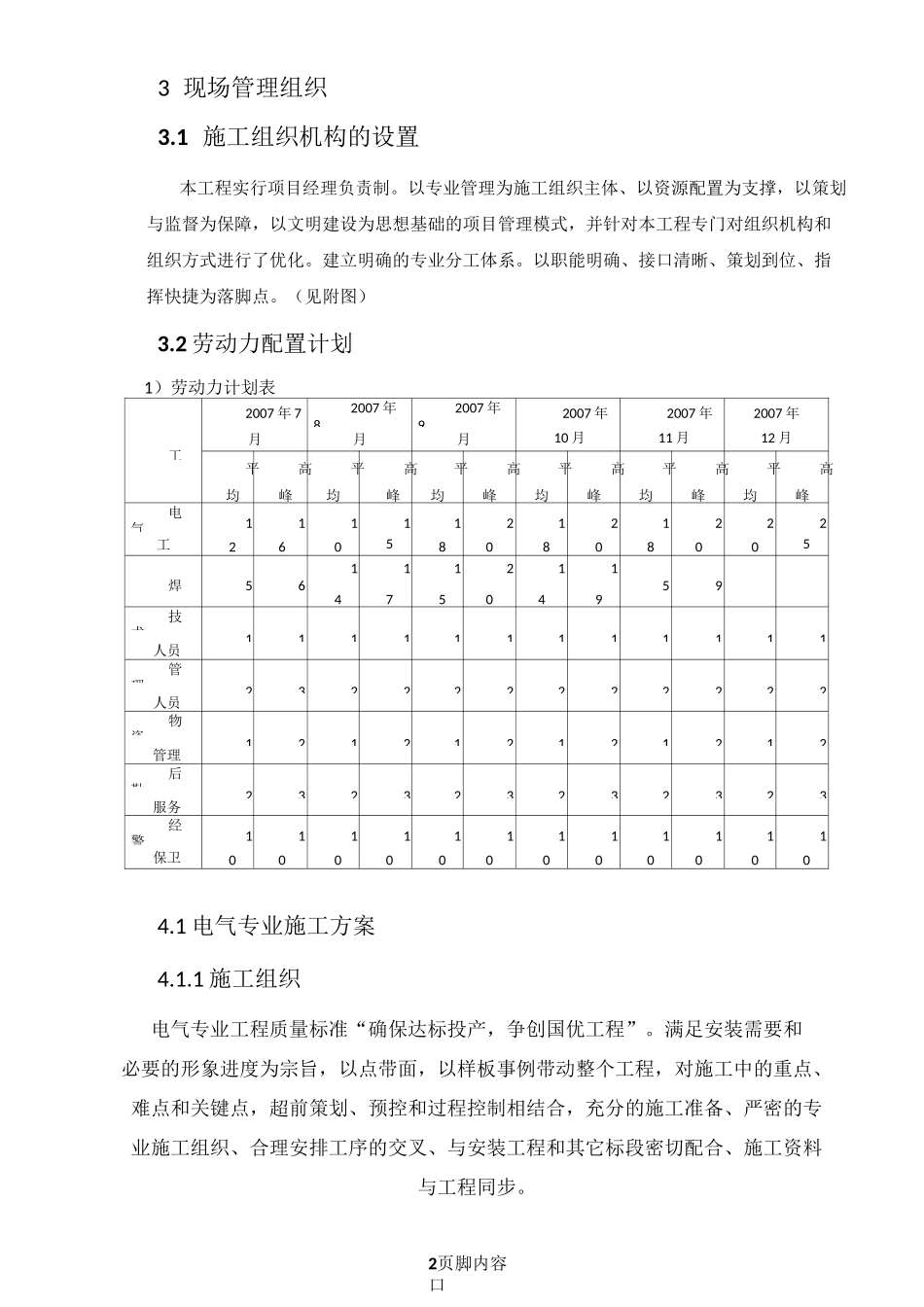

2页脚内容口3 现场管理组织3

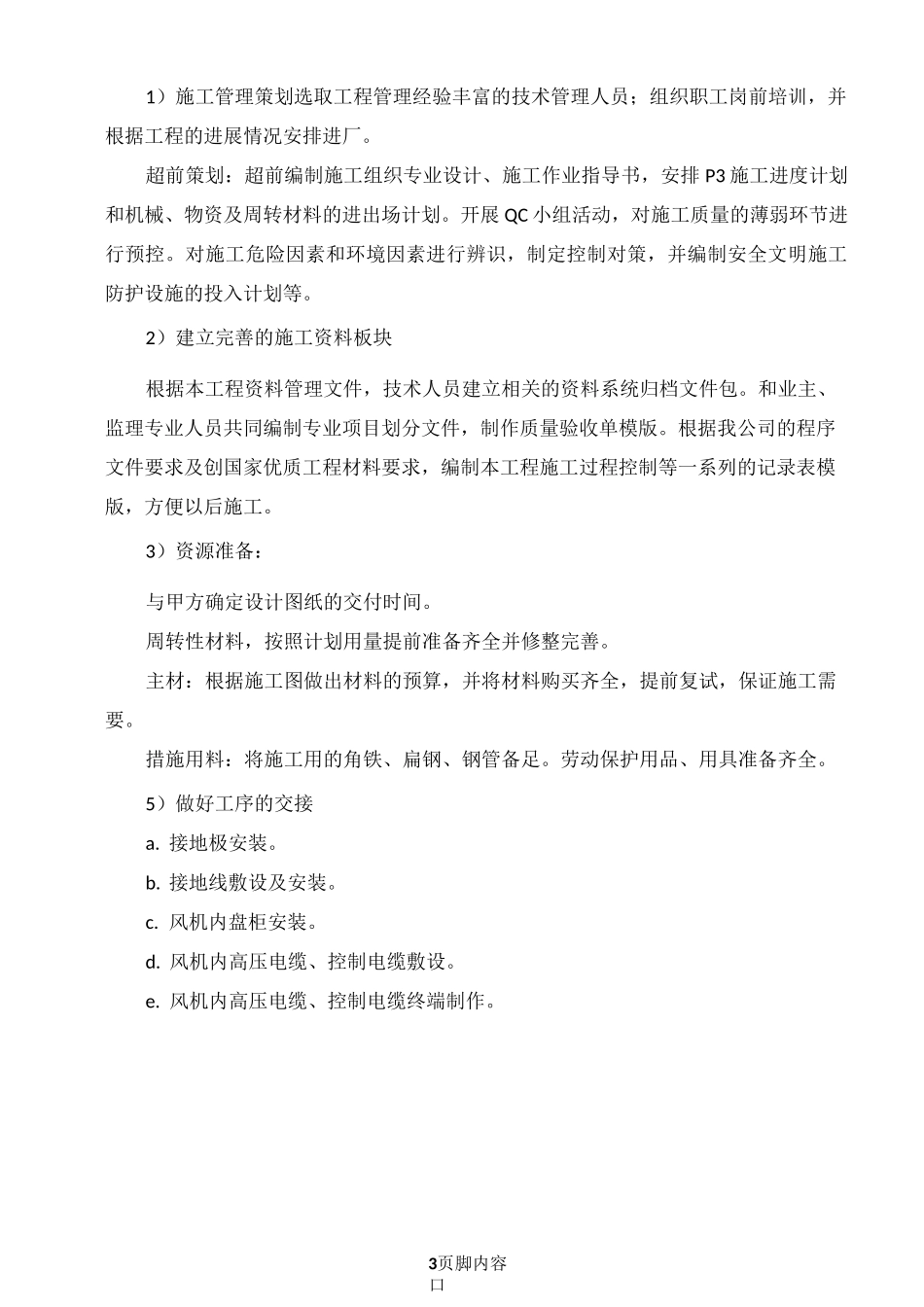

1 施工组织机构的设置本工程实行项目经理负责制
以专业管理为施工组织主体、以资源配置为支撑,以策划与监督为保障,以文明建设为思想基础的项目管理模式,并针对本工程专门对组织机构和组织方式进行了优化
建立明确的专业分工体系
以职能明确、接口清晰、策划到位、指挥快捷为落脚点
(见附图)3
2 劳动力配置计划1)劳动力计划表2007 年 72007 年82007 年92007 年2007 年2007 年月月月10 月11 月12 月工平高平高平高平高平高平高均峰均峰均峰均峰均峰均峰电气111112121222工260580808005111211焊5659
