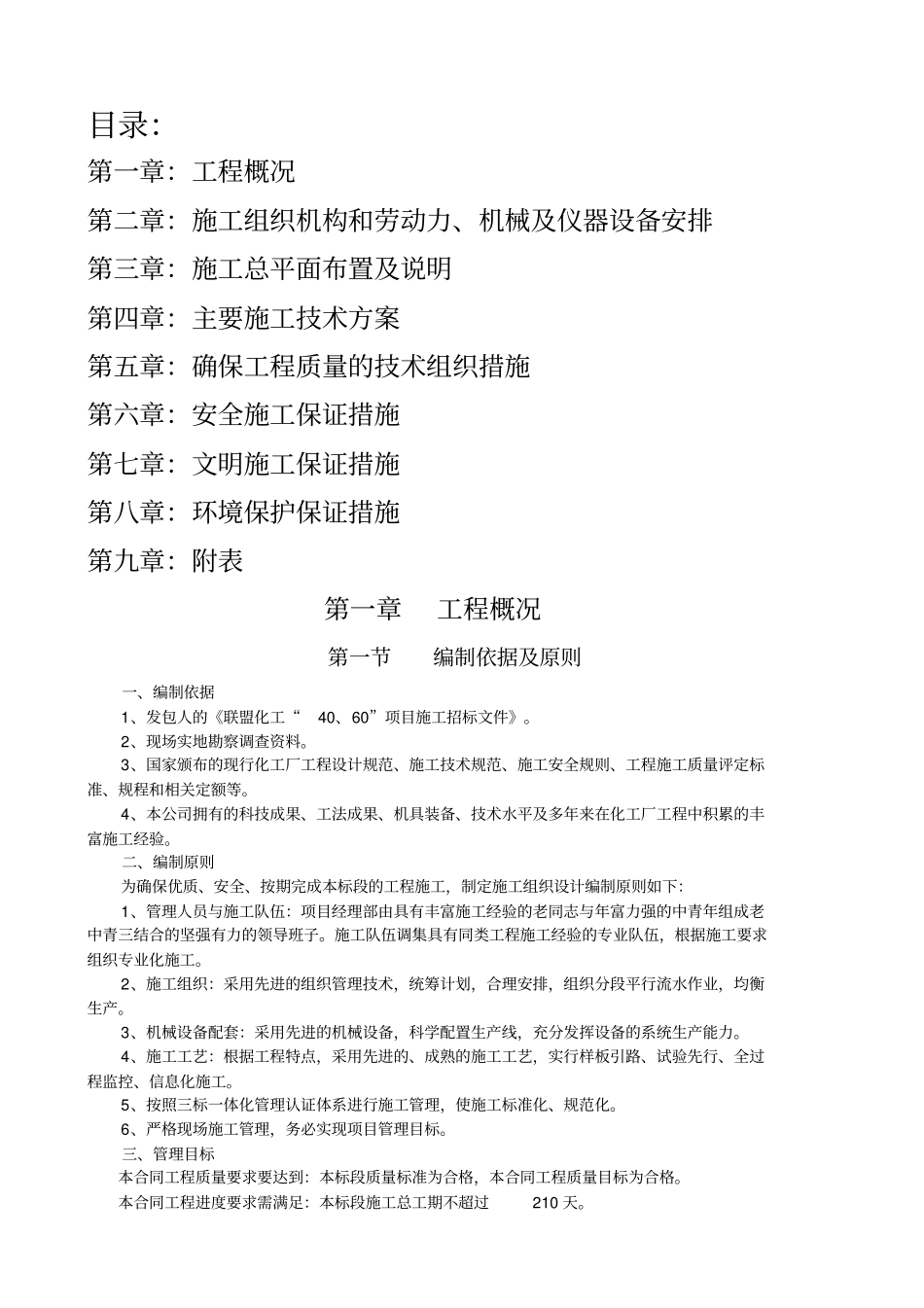

山东联盟化工股份有限公司联盟化工“ 40、60”项目施工方案天津第四建筑公司潍坊分公司编制日期: 2011-09-19 目录:第一章:工程概况第二章:施工组织机构和劳动力、机械及仪器设备安排第三章:施工总平面布置及说明第四章:主要施工技术方案第五章:确保工程质量的技术组织措施第六章:安全施工保证措施第七章:文明施工保证措施第八章:环境保护保证措施第九章:附表第一章工程概况第一节编制依据及原则一、编制依据1、发包人的《联盟化工“40、60”项目施工招标文件》
2、现场实地勘察调查资料
3、国家颁布的现行化工厂工程设计规范、施工技术规范、施工安全规则、工程施工质量评定标准、规程和相关定额等
4、本公司拥有的科技成果、工法成果、机具装备、技术水平及多年来在化工厂工程中积累的丰富施工经验
二、编制原则为确保优质、安全、按期完成本标段的工程施工,制定施工组织设计编制原则如下:1、管理人员与施工队伍:项目经理部由具有丰富施工经验的老同志与年富力强的中青年组成老中青三结合的坚强有力的领导班子
施工队伍调集具有同类工程施工经验的专业队伍,根据施工要求组织专业化施工
2、施工组织:采用先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产
3、机械设备配套:采用先进的机械设备,科学配置生产线,充分发挥设备的系统生产能力
4、施工工艺:根据工程特点,采用先进的、成熟的施工工艺,实行样板引路、试验先行、全过程监控、信息化施工
5、按照三标一体化管理认证体系进行施工管理,使施工标准化、规范化
6、严格现场施工管理,务必实现项目管理目标
三、管理目标本合同工程质量要求要达到:本标段质量标准为合格,本合同工程质量目标为合格
本合同工程进度要求需满足:本标段施工总工期不超过210 天

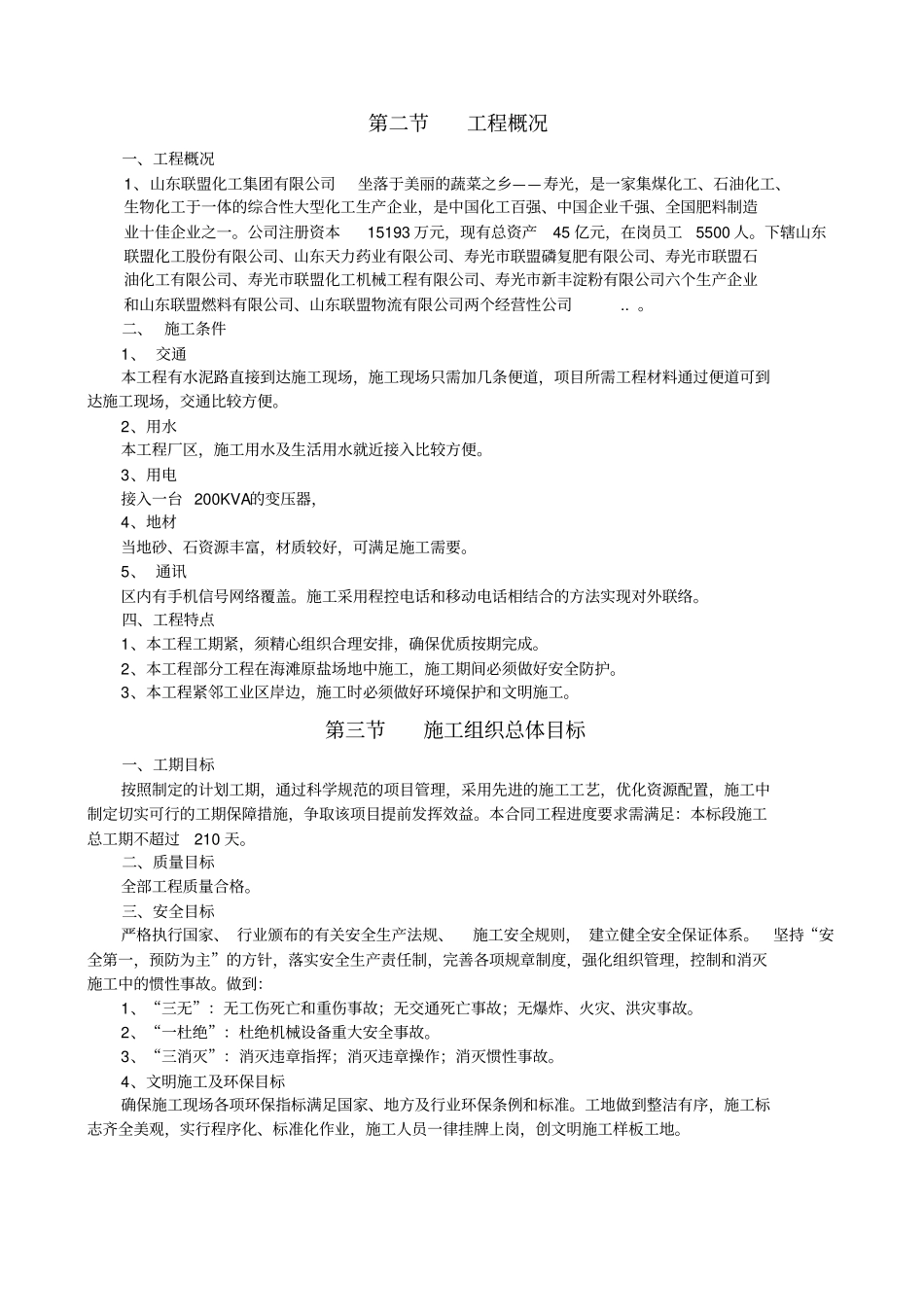

第二节工程概况一、工程概况1、山东联盟化工集团有限公司坐落于美丽的蔬菜之乡——寿光,是一家集煤化工、石油
