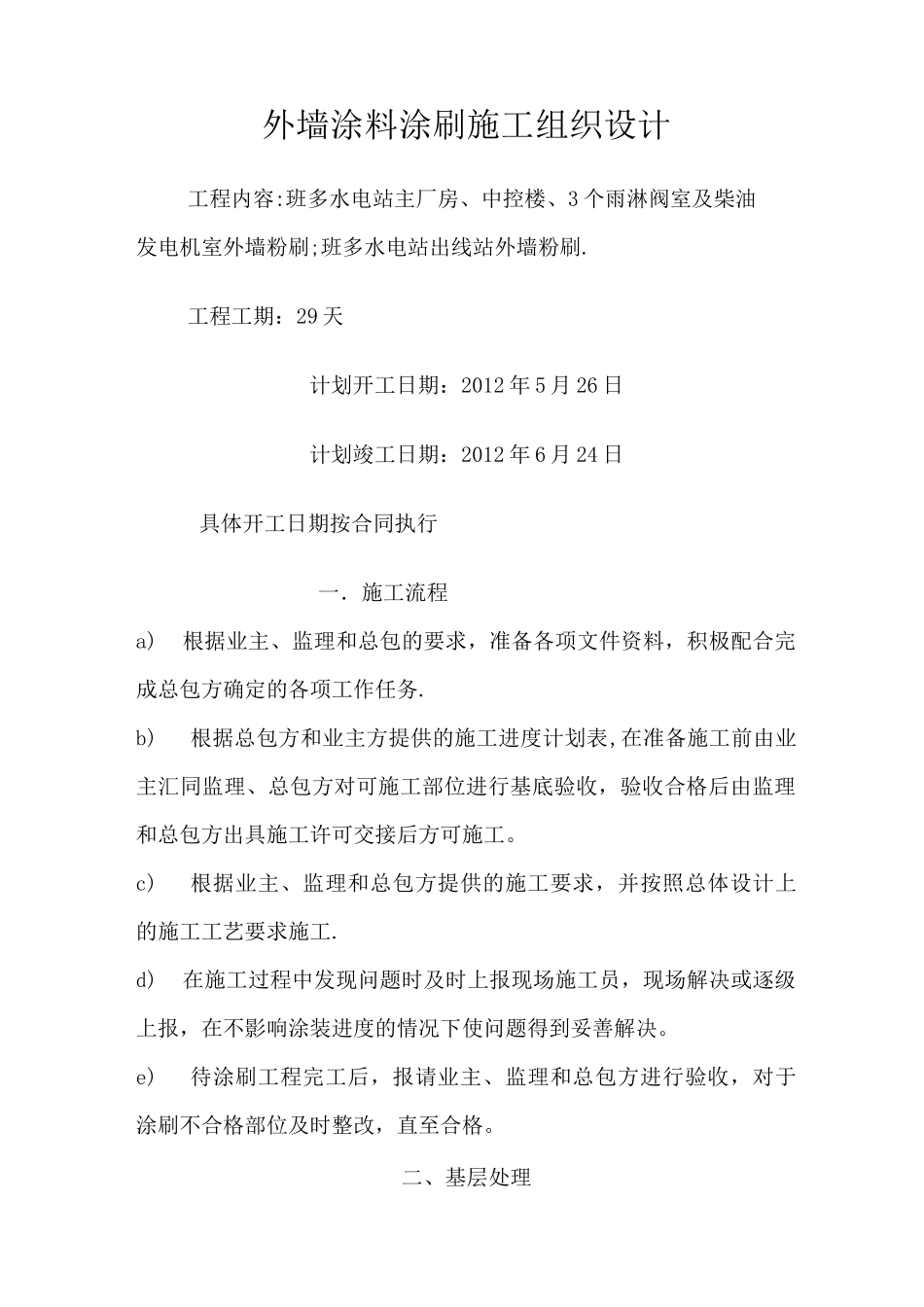

外墙涂料涂刷施工组织设计工程内容:班多水电站主厂房、中控楼、3 个雨淋阀室及柴油发电机室外墙粉刷;班多水电站出线站外墙粉刷
工程工期:29 天计划开工日期:2012 年 5 月 26 日计划竣工日期:2012 年 6 月 24 日具体开工日期按合同执行一.施工流程a)根据业主、监理和总包的要求,准备各项文件资料,积极配合完成总包方确定的各项工作任务
b)根据总包方和业主方提供的施工进度计划表,在准备施工前由业主汇同监理、总包方对可施工部位进行基底验收,验收合格后由监理和总包方出具施工许可交接后方可施工
c)根据业主、监理和总包方提供的施工要求,并按照总体设计上的施工工艺要求施工
d)在施工过程中发现问题时及时上报现场施工员,现场解决或逐级上报,在不影响涂装进度的情况下使问题得到妥善解决
e)待涂刷工程完工后,报请业主、监理和总包方进行验收,对于涂刷不合格部位及时整改,直至合格

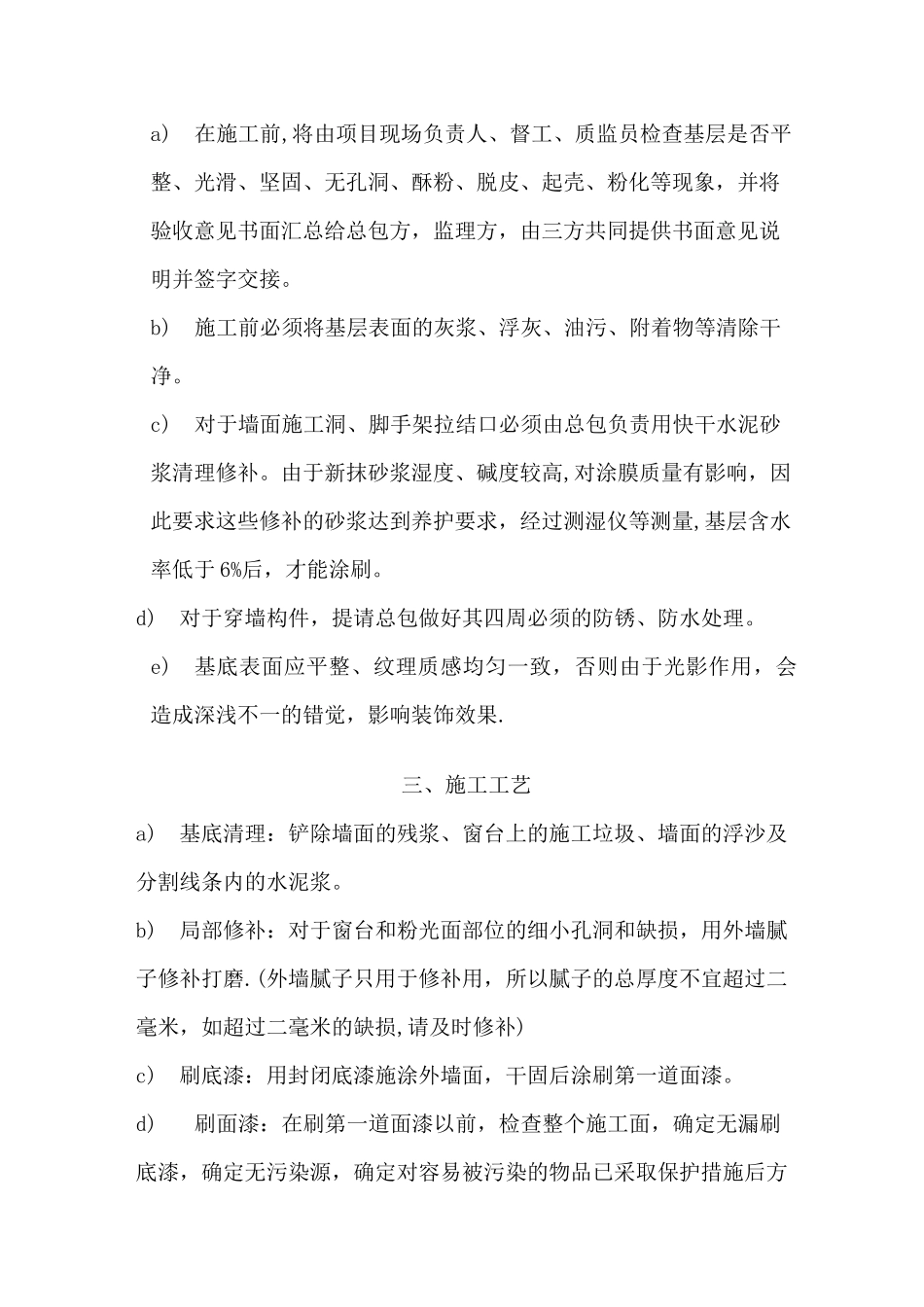

二、基层处理a)在施工前,将由项目现场负责人、督工、质监员检查基层是否平整、光滑、坚固、无孔洞、酥粉、脱皮、起壳、粉化等现象,并将验收意见书面汇总给总包方,监理方,由三方共同提供书面意见说明并签字交接
b)施工前必须将基层表面的灰浆、浮灰、油污、附着物等清除干净
c)对于墙面施工洞、脚手架拉结口必须由总包负责用快干水泥砂浆清理修补
由于新抹砂浆湿度、碱度较高,对涂膜质量有影响,因此要求这些修补的砂浆达到养护要求,经过测湿仪等测量,基层含水率低于 6%后,才能涂刷
d)对于穿墙构件,提请总包做好其四周必须的防锈、防水处理
e)基底表面应平整、纹理质感均匀一致,否则由于光影作用,会造成深浅不一的错觉,影响装饰效果
三、施工工艺a)基底清理:铲除墙面的残浆、窗台上的施工垃圾、墙面的浮沙及分割线条内的水泥浆
b)局部修补:对于窗台和粉光面部位的细小孔洞和缺损,用外墙腻子修补打磨
(外墙腻子只用于修补用,所以腻
