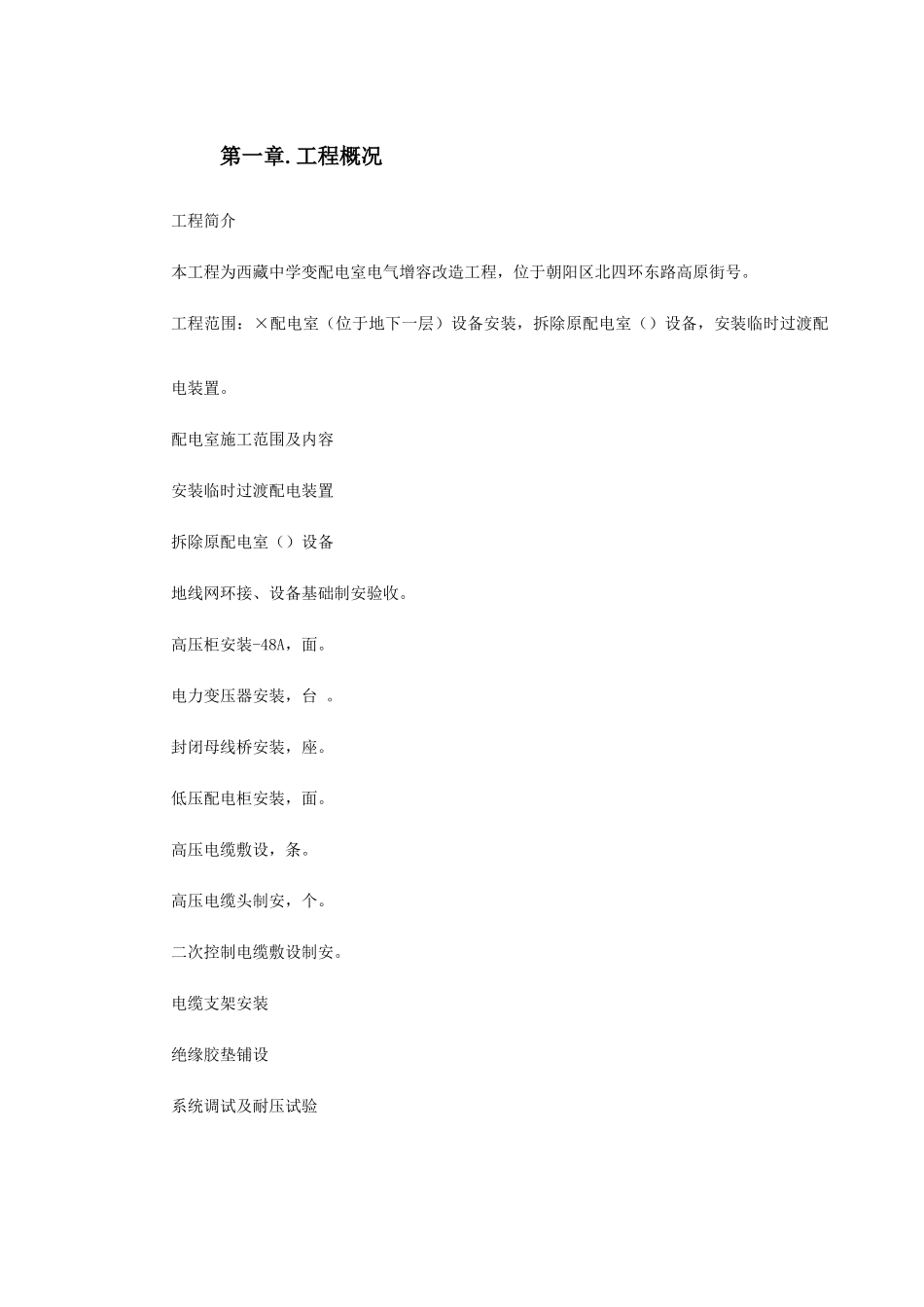

工程概况工程简介本工程为西藏中学变配电室电气增容改造工程,位于朝阳区北四环东路高原街号
工程范围:×配电室(位于地下一层)设备安装,拆除原配电室()设备,安装临时过渡配电装置
配电室施工范围及内容安装临时过渡配电装置拆除原配电室()设备地线网环接、设备基础制安验收
高压柜安装-48A,面
电力变压器安装,台
封闭母线桥安装,座
低压配电柜安装,面
高压电缆敷设,条
高压电缆头制安,个
二次控制电缆敷设制安

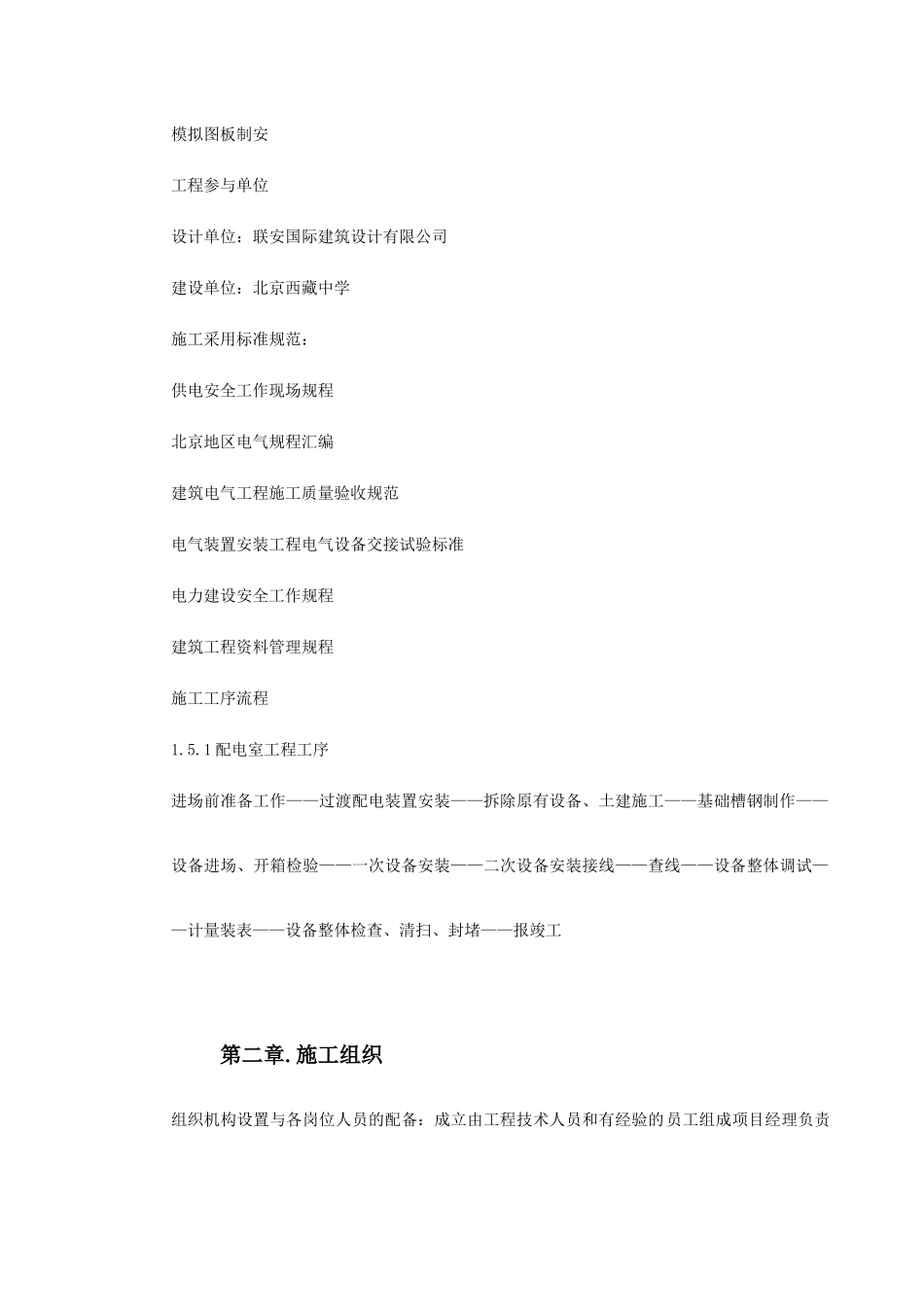

电缆支架安装绝缘胶垫铺设系统调试及耐压试验模拟图板制安工程参与单位设计单位:联安国际建筑设计有限公司建设单位:北京西藏中学施工采用标准规范:供电安全工作现场规程北京地区电气规程汇编建筑电气工程施工质量验收规范电气装置安装工程电气设备交接试验标准电力建设安全工作规程建筑工程资料管理规程施工工序流程1
1 配电室工程工序进场前准备工作——过渡配电装置安装——拆除原有设备、土建施工——基础槽钢制作——设备进场、开箱检验——一次设备安装——二次设备安装接线——查线——设备整体调试——计量装表——设备整体检查、清扫、封堵——报竣工第二章
施工组织组织机构设置与各岗位人员的配备:成立由工程技术人员和有经验的员工组成项目经理负责制的项目部,项目经理作为工程施工质量目标、安全目标、施工进度和工期目标的主要负责人,对工程全过程监督、协调和指挥工程施工和组织工作,施工现场管理按人员分工责任到人,各负其责
在用户受电装置上作业的电工应经过电工专业技能的培训,必须取得电力部门颁发的特种作业许可证方准上岗作业
施工条件及安全技术措施2
1 用户受电工程的设计文件需送供电部门审核,未经供电部门审核同意用户不得据以施工
2 确定配电室土建交安时间及电气设备到货时间
3 施工前设计单位应向施工单位进行设计技术交底,使施工者了解设计思路及设计规范要求,做到施工者对设计
