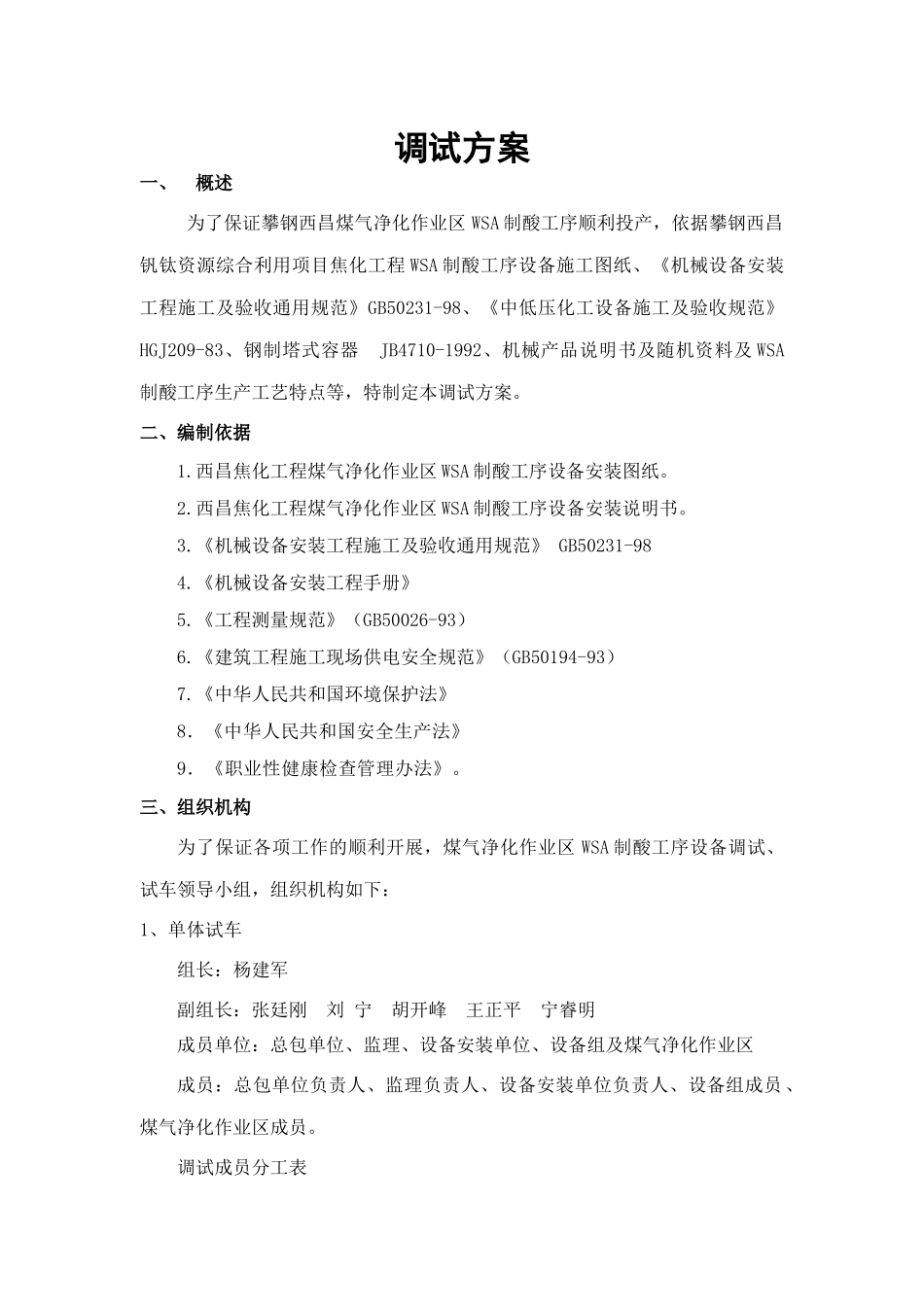

攀钢西昌煤化工项目部煤气净化作业区 WSA 制酸工序设备调试方案 编制单位:攀钢西昌煤化工项目部 邮 编:日 期:2011 年 5 月 31 日煤气净化作业区 WSA 制酸工序设备调试方案一、概述为了保证攀钢西昌煤气净化作业区 WSA 制酸工序顺利投产,依据攀钢西昌钒钛资源综合利用项目焦化工程 WSA 制酸工序设备施工图纸、《机械设备安装工程施工及验收通用规范》GB50231-98、《中低压化工设备施工及验收规范》 HGJ209-83、钢制塔式容器 JB4710-1992、机械产品说明书及随机资料及 WSA制酸工序生产工艺特点等,特制定本调试方案
二、编制依据1
西昌焦化工程煤气净化作业区 WSA 制酸工序设备安装图纸
西昌焦化工程煤气净化作业区 WSA 制酸工序设备安装说明书
《机械设备安装工程施工及验收通用规范》 GB50231-984
《机械设备安装工程手册》5
《工程测量规范》(GB50026-93)6
《建筑工程施工现场供电安全规范》(GB50194-93)7
《中华人民共和国环境保护法》8.《中华人民共和国安全生产法》9.《职业性健康检查管理办法》
三、组织机构为了保证各项工作的顺利开展,煤气净化作业区 WSA 制酸工序设备调试、试车领导小组,组织机构如下:1、单体试车组长:杨建军副组长:张廷刚 刘 宁 胡开峰 王正平 宁睿明成员单位:总包单位、监理、设备安装单位、设备组及煤气净化作业区成员:总包单位负责人、监理负责人、设备安装单位负责人、设备组成员、煤气净化作业区成员

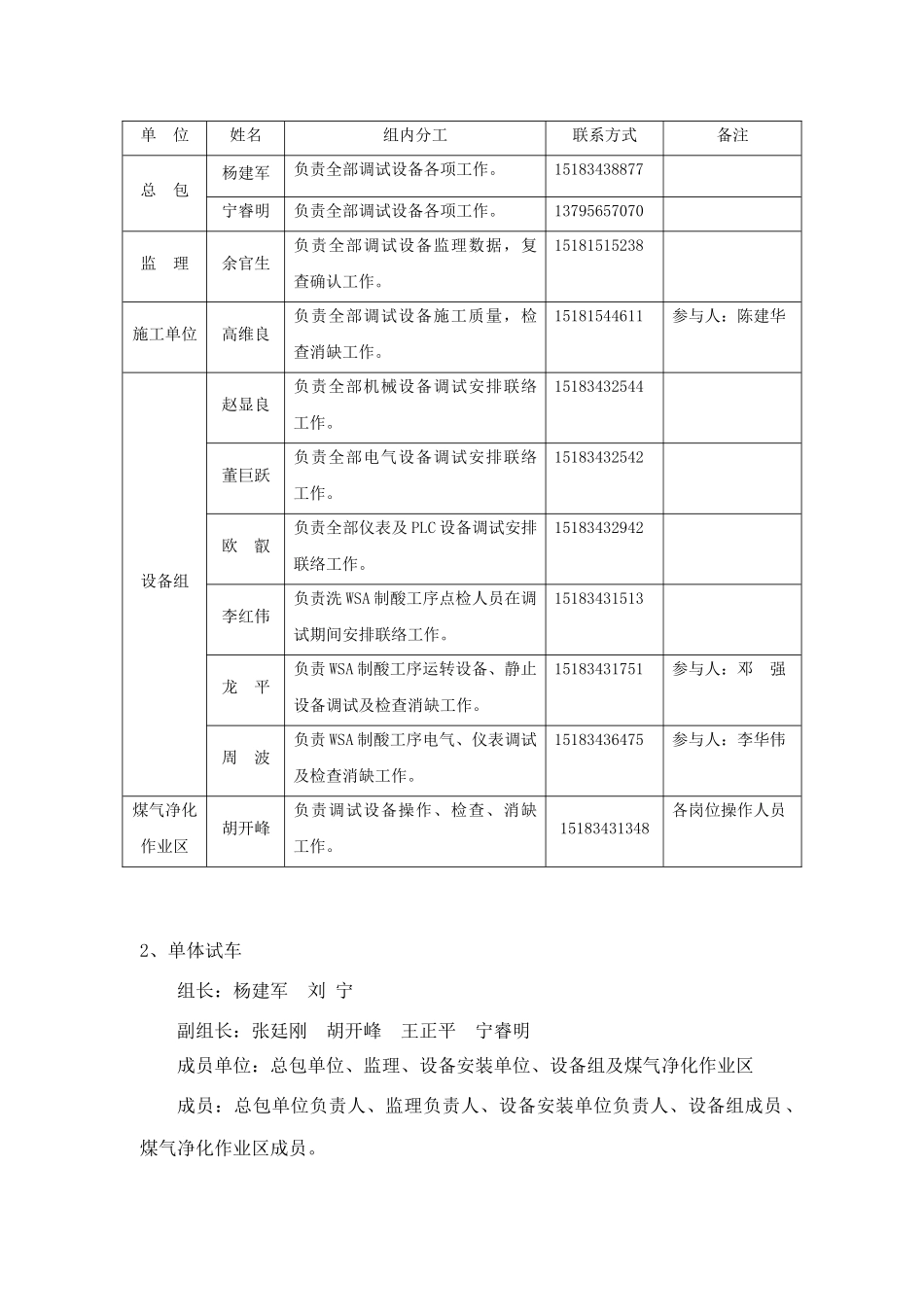

调试成员分工表单 位姓名组内分工联系方式备注总 包杨建军负责全部调试设备各项工作
15183438877宁睿明负责全部调试设备各项工作
13795657070监 理余官生负责全部调试设备监理数据,复查确认工作
15181515238施工单位高维良负责全部调试设备施工质量,检查消缺工作
