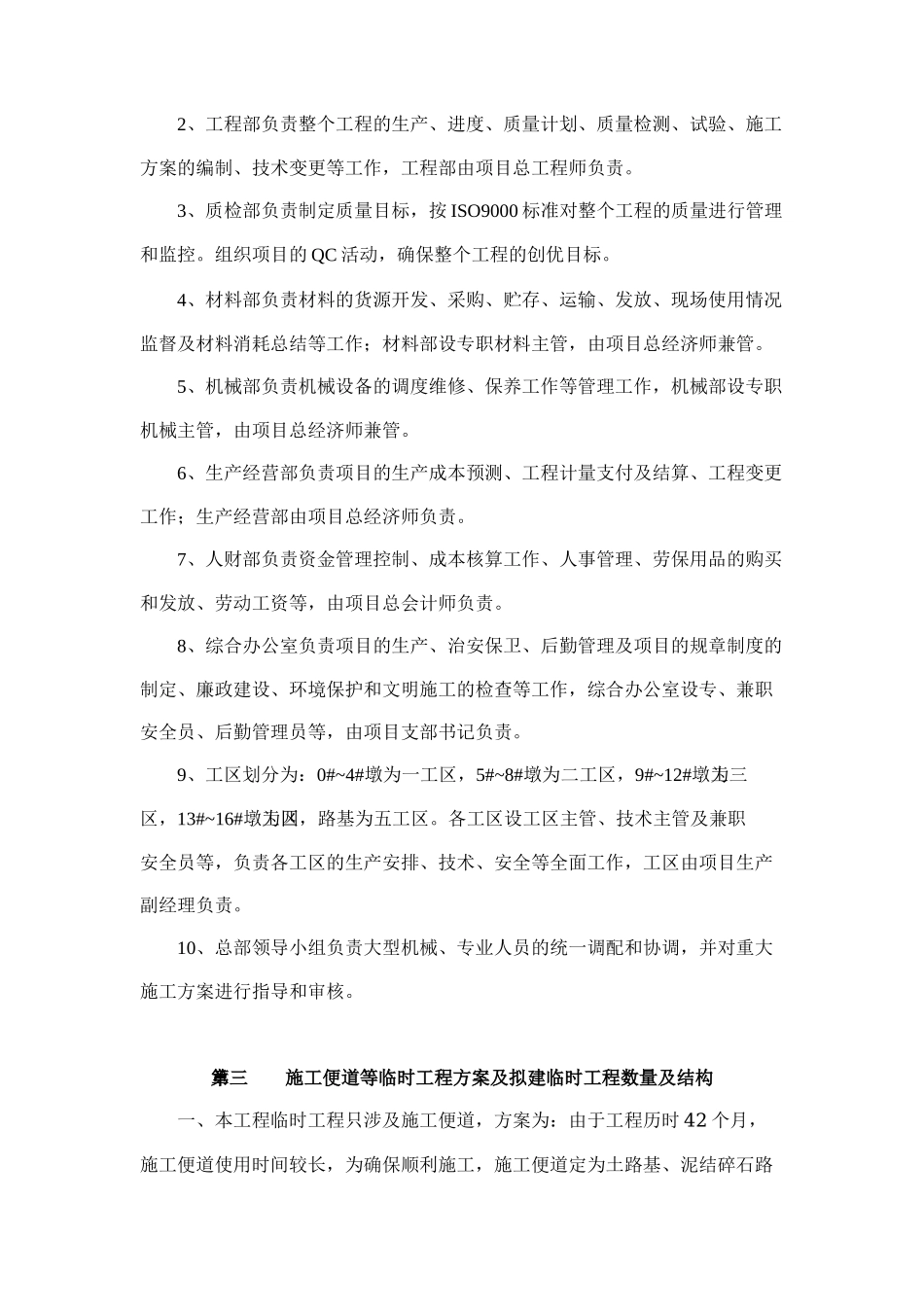

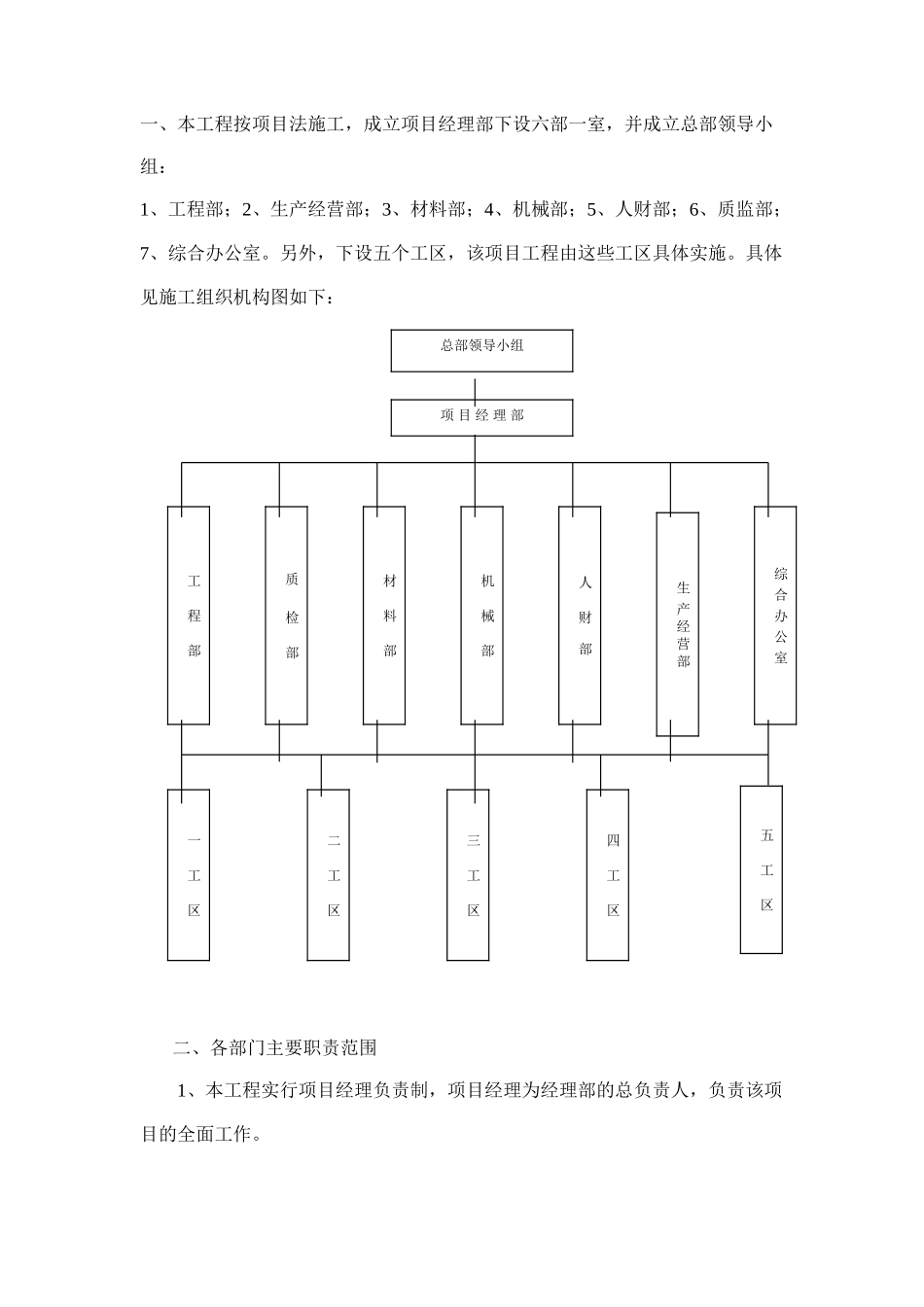

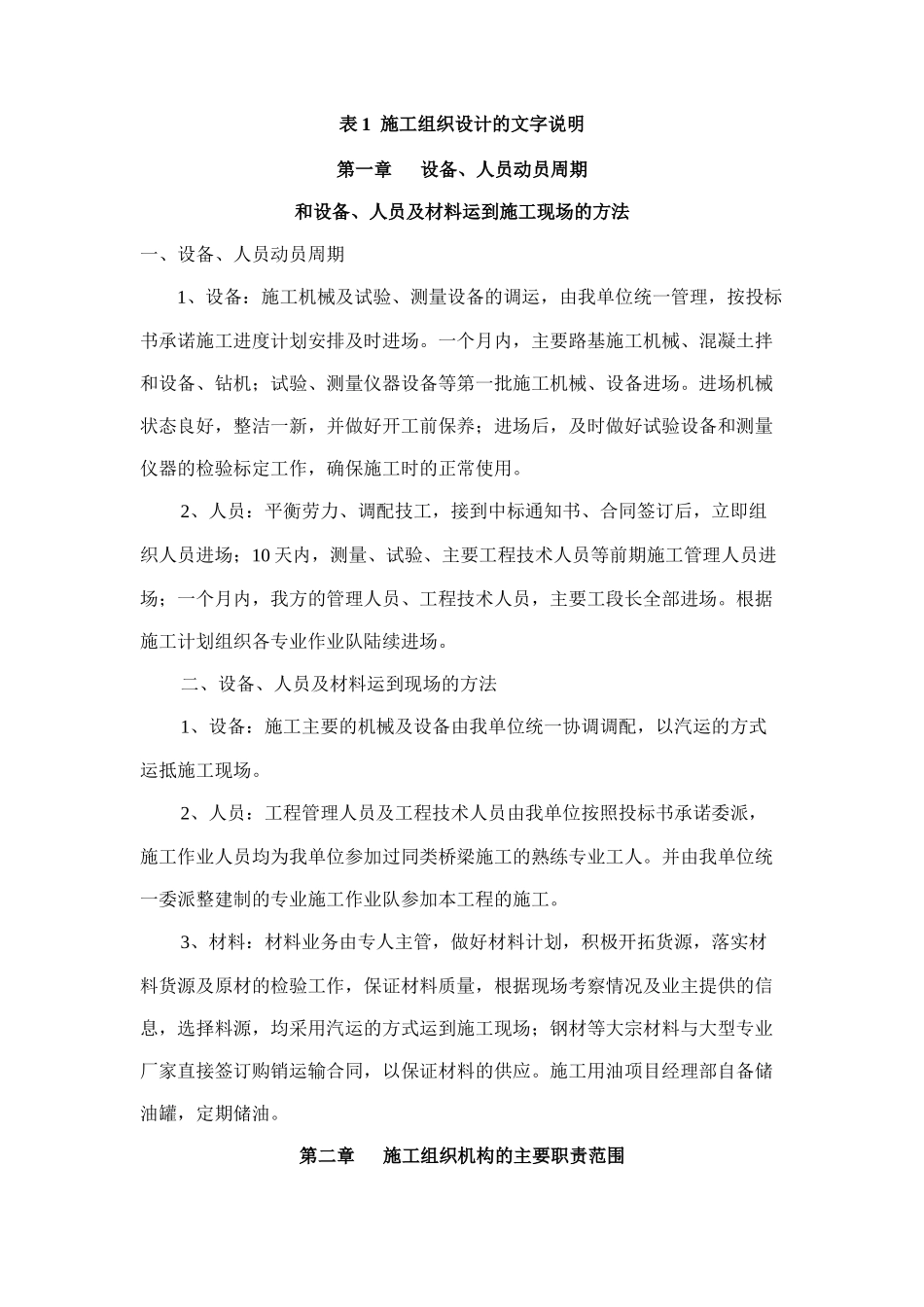

表 1 施工组织设计的文字说明第一章设备、人员动员周期和设备、人员及材料运到施工现场的方法一、设备、人员动员周期1、设备:施工机械及试验、测量设备的调运,由我单位统一管理,按投标书承诺施工进度计划安排及时进场。一个月内,主要路基施工机械、混凝土拌和设备、钻机;试验、测量仪器设备等第一批施工机械、设备进场。进场机械状态良好,整洁一新,并做好开工前保养;进场后,及时做好试验设备和测量仪器的检验标定工作,确保施工时的正常使用。2、人员:平衡劳力、调配技工,接到中标通知书、合同签订后,立即组织人员进场;10 天内,测量、试验、主要工程技术人员等前期施工管理人员进场;一个月内,我方的管理人员、工程技术人员,主要工段长全部进场。根据施工计划组织各专业作业队陆续进场。二、设备、人员及材料运到现场的方法1、设备:施工主要的机械及设备由我单位统一协调调配,以汽运的方式运抵施工现场。2、人员:工程管理人员及工程技术人员由我单位按照投标书承诺委派,施工作业人员均为我单位参加过同类桥梁施工的熟练专业工人。并由我单位统一委派整建制的专业施工作业队参加本工程的施工。3、材料:材料业务由专人主管,做好材料计划,积极开拓货源,落实材料货源及原材的检验工作,保证材料质量,根据现场考察情况及业主提供的信息,选择料源,均采用汽运的方式运到施工现场;钢材等大宗材料与大型专业厂家直接签订购销运输合同,以保证材料的供应。施工用油项目经理部自备储油罐,定期储油。第二章施工组织机构的主要职责范围一、本工程按项目法施工,成立项目经理部下设六部一室,并成立总部领导小组:1、工程部;2、生产经营部;3、材料部;4、机械部;5、人财部;6、质监部;7、综合办公室。另外,下设五个工区,该项目工程由这些工区具体实施。具体见施工组织机构图如下:二、各部门主要职责范围1、本工程实行项目经理负责制,项目经理为经理部的总负责人,负责该项目的全面工作。项 目 经 理 部 工 程 部质 检 部材 料 部机 械 部人 财 部生 产 经 营 部综 合 办 公 室一 工 区二 工 区三 工 区四 工 区五 工 区总部领导小组2、工程部负责整个工程的生产、进度、质量计划、质量检测、试验、施工方案的编制、技术变更等工作,工程部由项目总工程师负责。3、质检部负责制定质量目标,按 ISO9000 标准对整个工程的质量进行管理和监控。组织项目的 QC 活动,确保整个工程的创优...
