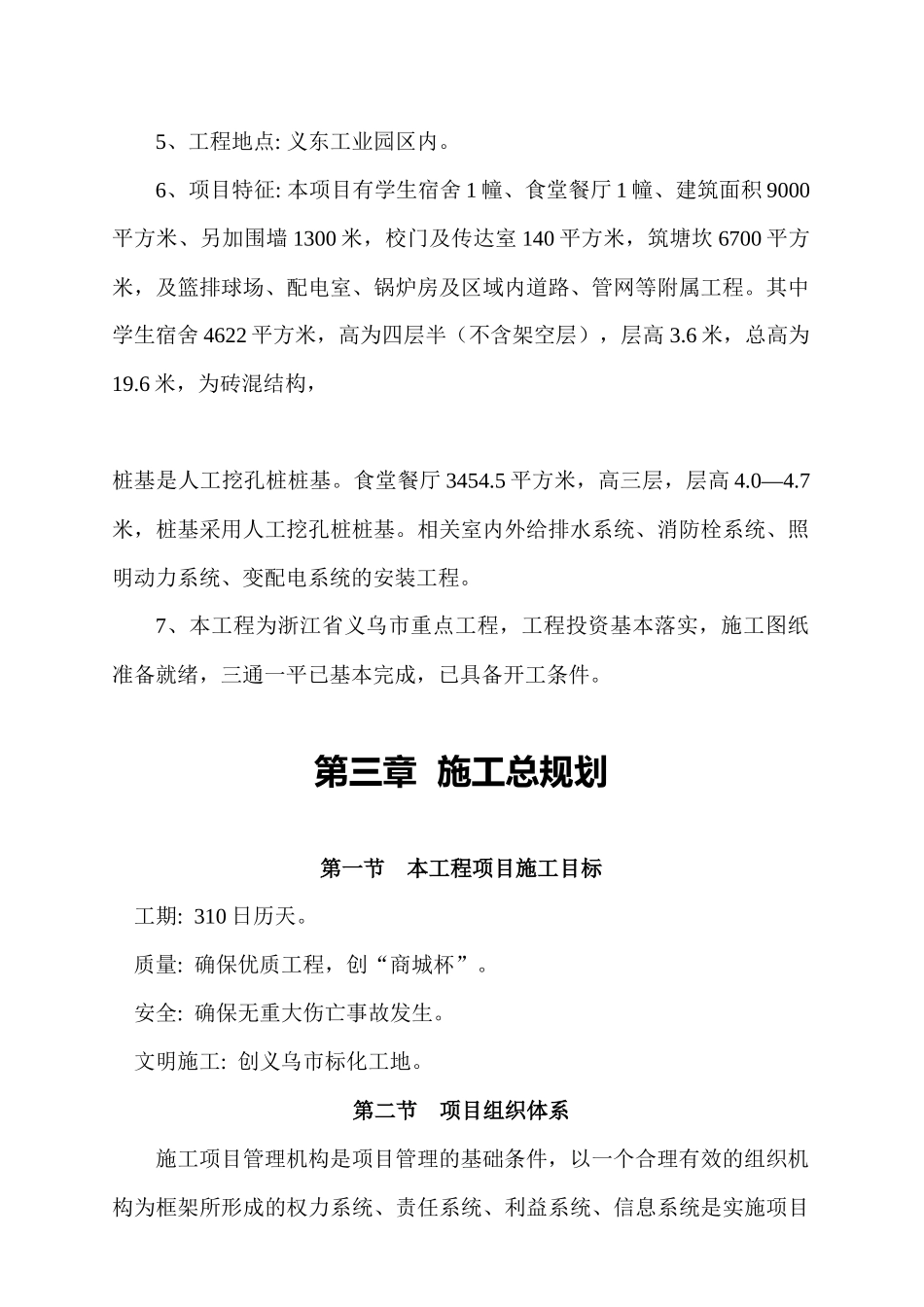

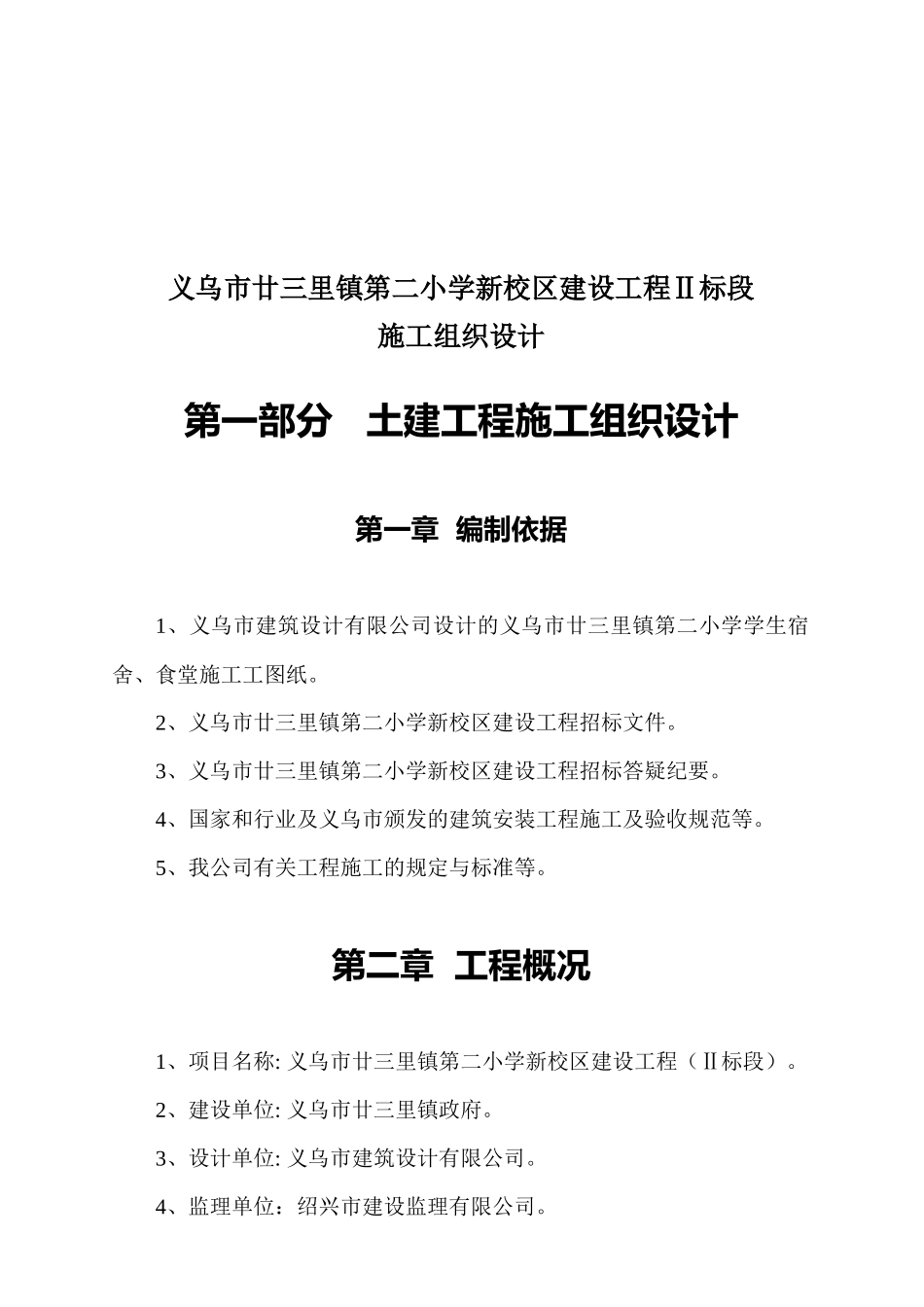

义乌市廿三里镇第二小学新校区建设工程Ⅱ标段施工组织设计第一部分 土建工程施工组织设计第一章 编制依据1、义乌市建筑设计有限公司设计的义乌市廿三里镇第二小学学生宿舍、食堂施工工图纸。2、义乌市廿三里镇第二小学新校区建设工程招标文件。3、义乌市廿三里镇第二小学新校区建设工程招标答疑纪要。4、国家和行业及义乌市颁发的建筑安装工程施工及验收规范等。5、我公司有关工程施工的规定与标准等。第二章 工程概况1、项目名称: 义乌市廿三里镇第二小学新校区建设工程(Ⅱ标段)。2、建设单位: 义乌市廿三里镇政府。3、设计单位: 义乌市建筑设计有限公司。4、监理单位:绍兴市建设监理有限公司。5、工程地点: 义东工业园区内。6、项目特征: 本项目有学生宿舍 1 幢、食堂餐厅 1 幢、建筑面积 9000平方米、另加围墙 1300 米,校门及传达室 140 平方米,筑塘坎 6700 平方米,及篮排球场、配电室、锅炉房及区域内道路、管网等附属工程。其中学生宿舍 4622 平方米,高为四层半(不含架空层),层高 3.6 米,总高为19.6 米,为砖混结构,桩基是人工挖孔桩桩基。食堂餐厅 3454.5 平方米,高三层,层高 4.0—4.7米,桩基采用人工挖孔桩桩基。相关室内外给排水系统、消防栓系统、照明动力系统、变配电系统的安装工程。7、本工程为浙江省义乌市重点工程,工程投资基本落实,施工图纸准备就绪,三通一平已基本完成,已具备开工条件。第三章 施工总规划第一节 本工程项目施工目标 工期: 310 日历天。 质量: 确保优质工程,创“商城杯”。 安全: 确保无重大伤亡事故发生。 文明施工: 创义乌市标化工地。第二节 项目组织体系施工项目管理机构是项目管理的基础条件,以一个合理有效的组织机构为框架所形成的权力系统、责任系统、利益系统、信息系统是实施项目管理及其最终目标的组织保证,因而建立一个完善的施工项目组织机构是施工项目管理的首要问题。 针对本工程的特点,结合我公司已在类似项目如义乌市鹏城花园 1#楼、义乌市体育会展中心、福田市场 D 标段、义乌市实验小学餐厅、城北中学北大门等的实际情况,按我公司的机构设置程序,进行了项目经理部机构的设定,具体如下图:为了充分体现项目管理的优势,有利资源优化配置,动态管理,连续均衡施工,节约成本,提高工效,项目班子的配备在工程具体实施阶段将实行三个阶段的动态管理。项目经理项目技术部项目质安部资料管理部项目财务部材料设备部项目后勤部...
