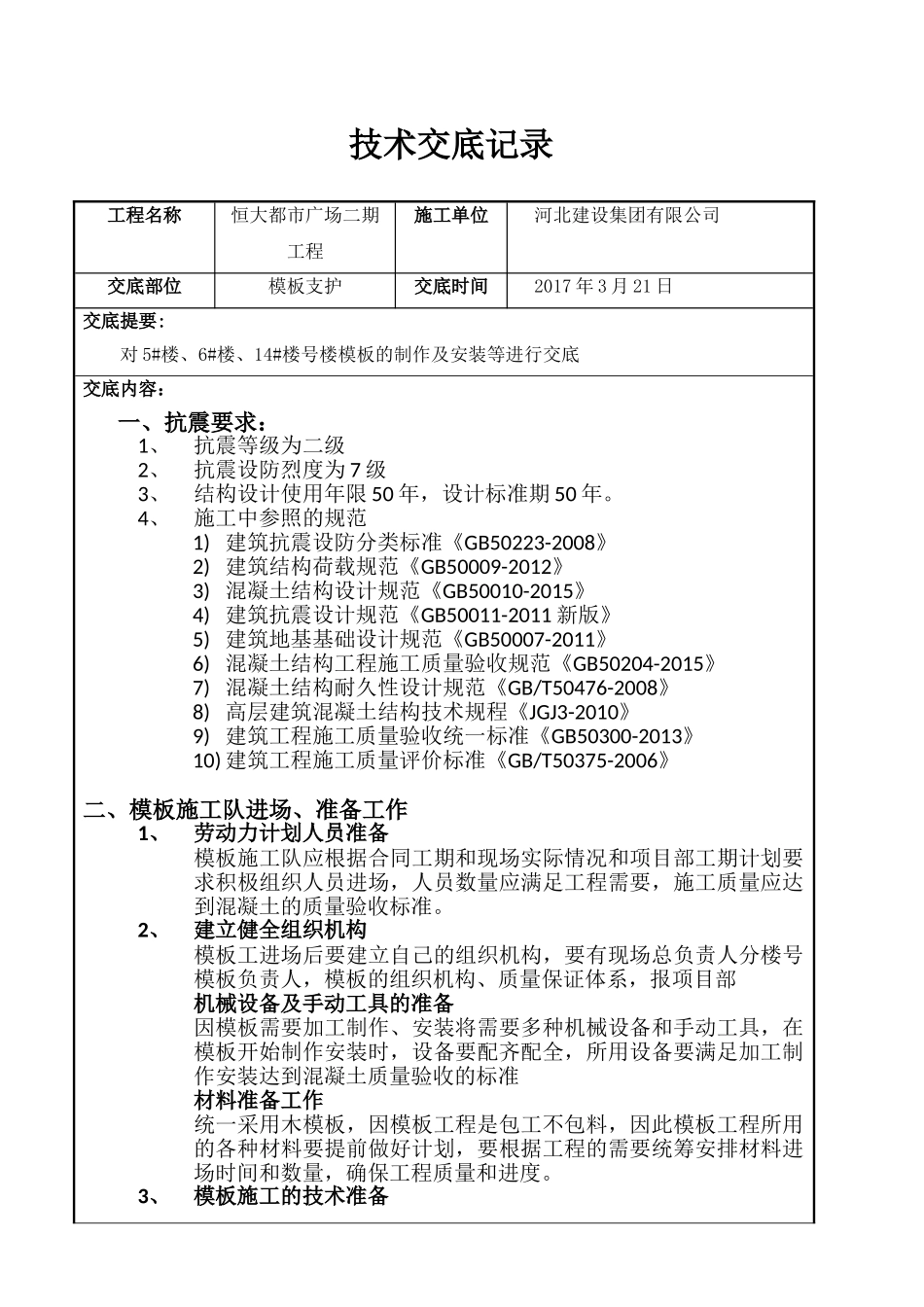

技术交底记录 工程名称恒大都市广场二期工程施工单位河北建设集团有限公司交底部位模板支护交底时间2017 年 3 月 21 日交底提要: 对 5#楼、6#楼、14#楼号楼模板的制作及安装等进行交底交底内容:一、抗震要求:1、抗震等级为二级2、抗震设防烈度为 7 级3、结构设计使用年限 50 年,设计标准期 50 年。4、施工中参照的规范1) 建筑抗震设防分类标准《GB50223-2008》2) 建筑结构荷载规范《GB50009-2012》3) 混凝土结构设计规范《GB50010-2015》4) 建筑抗震设计规范《GB50011-2011 新版》5) 建筑地基基础设计规范《GB50007-2011》6) 混凝土结构工程施工质量验收规范《GB50204-2015》7) 混凝土结构耐久性设计规范《GB/T50476-2008》8) 高层建筑混凝土结构技术规程《JGJ3-2010》9) 建筑工程施工质量验收统一标准《GB50300-2013》10) 建筑工程施工质量评价标准《GB/T50375-2006》二、模板施工队进场、准备工作1、劳动力计划人员准备模板施工队应根据合同工期和现场实际情况和项目部工期计划要求积极组织人员进场,人员数量应满足工程需要,施工质量应达到混凝土的质量验收标准。2、建立健全组织机构模板工进场后要建立自己的组织机构,要有现场总负责人分楼号模板负责人,模板的组织机构、质量保证体系,报项目部机械设备及手动工具的准备因模板需要加工制作、安装将需要多种机械设备和手动工具,在模板开始制作安装时,设备要配齐配全,所用设备要满足加工制作安装达到混凝土质量验收的标准材料准备工作统一采用木模板,因模板工程是包工不包料,因此模板工程所用的各种材料要提前做好计划,要根据工程的需要统筹安排材料进场时间和数量,确保工程质量和进度。3、模板施工的技术准备1) 模板施工要配备模板施工技术人员,技术人员要根据图纸要求、合同要求及项目部要求并要在施工前要熟悉图纸,要按照有关规范、规程和质量评定及验收标准,要有专人进行模板设计、编制模板施工方案,熟悉图纸后对图纸存在的问题收集集中,在图纸会审中得以解决,对图纸要求及问题的解决要及时传达到作业人员手中,并用文字进行传递,不能用口头转达,确保施工中不出错误。2) 在模板施工中如图纸有问题,要及时与项目部和工程部联系,由工程部与有关部门协商解决,不能因图纸中的问题影响质量和工程进度。3) 模板队伍进场施工前,承包队负责人要对工作人员进行有针对性的技术交底,所采用的模板体系及安装方法,质量要求都应向作业人员交代清楚...
