明珠广场工程主体钢筋施工方案编制: 复核: 审批:日期: 日期: 日期:编制单位:一、编制依据1

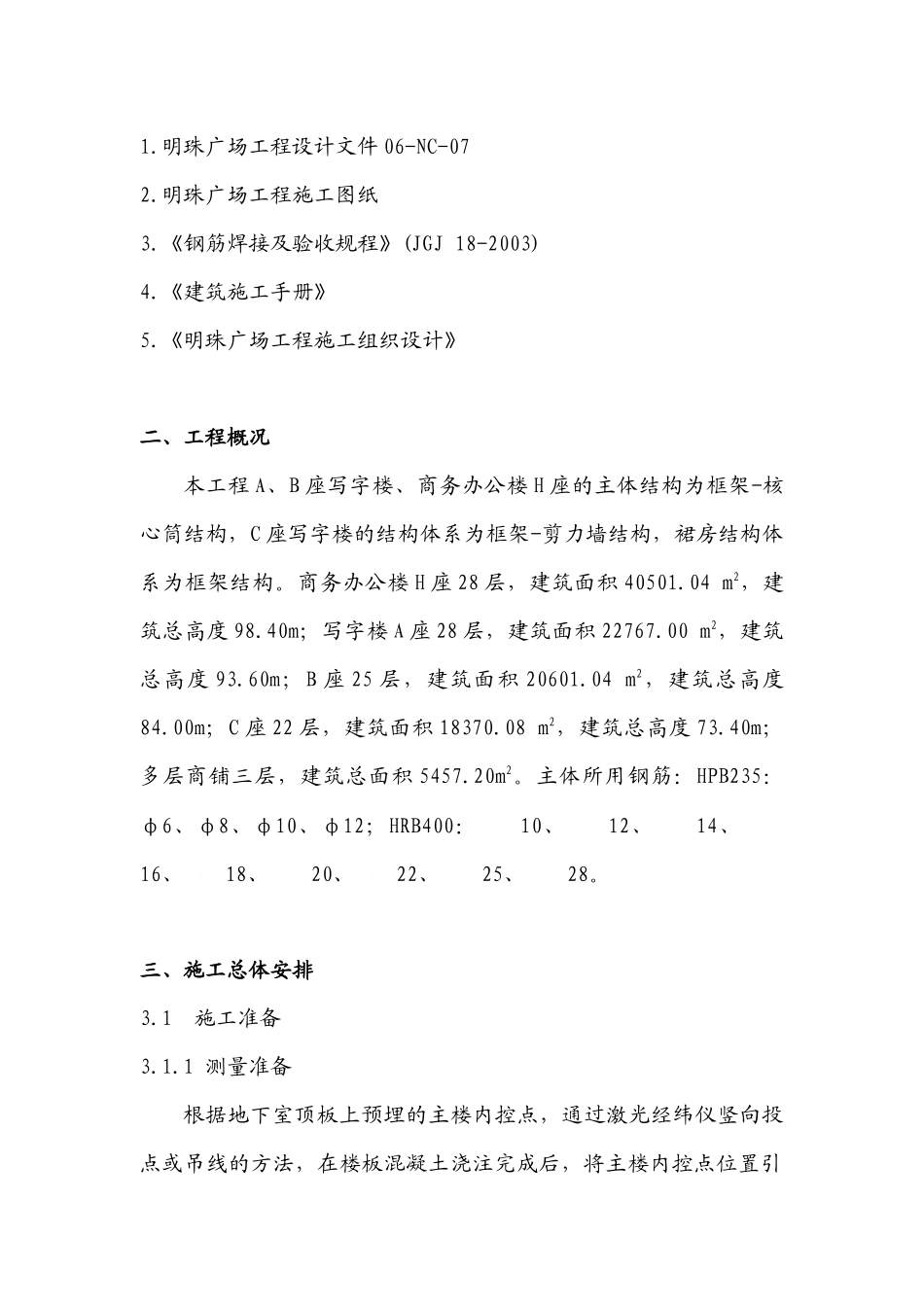

明珠广场工程设计文件 06-NC-072
明珠广场工程施工图纸3
《钢筋焊接及验收规程》(JGJ 18-2003)4
《建筑施工手册》5
《明珠广场工程施工组织设计》二、工程概况本工程 A、B 座写字楼、商务办公楼 H 座的主体结构为框架-核心筒结构,C 座写字楼的结构体系为框架-剪力墙结构,裙房结构体系为框架结构
商务办公楼 H 座 28 层,建筑面积 40501
04 m2,建筑总高度 98
40m;写字楼 A 座 28 层,建筑面积 22767
00 m2,建筑总高度 93
60m;B 座 25 层,建筑面积 20601
04 m2,建筑总高度84
00m;C 座 22 层,建筑面积 18370
08 m2,建筑总高度 73
40m;多层商铺三层,建筑总面积 5457
主体所用钢筋:HPB235:φ6、φ8、φ10、φ12;HRB400:10、12、14、16、18、20、22、25、28
三、施工总体安排3
1 施工准备3
1 测量准备根据地下室顶板上预埋的主楼内控点,通过激光经纬仪竖向投点或吊线的方法,在楼板混凝土浇注完成后,将主楼内控点位置引至该楼层,并放出轴线和墙、柱位置线

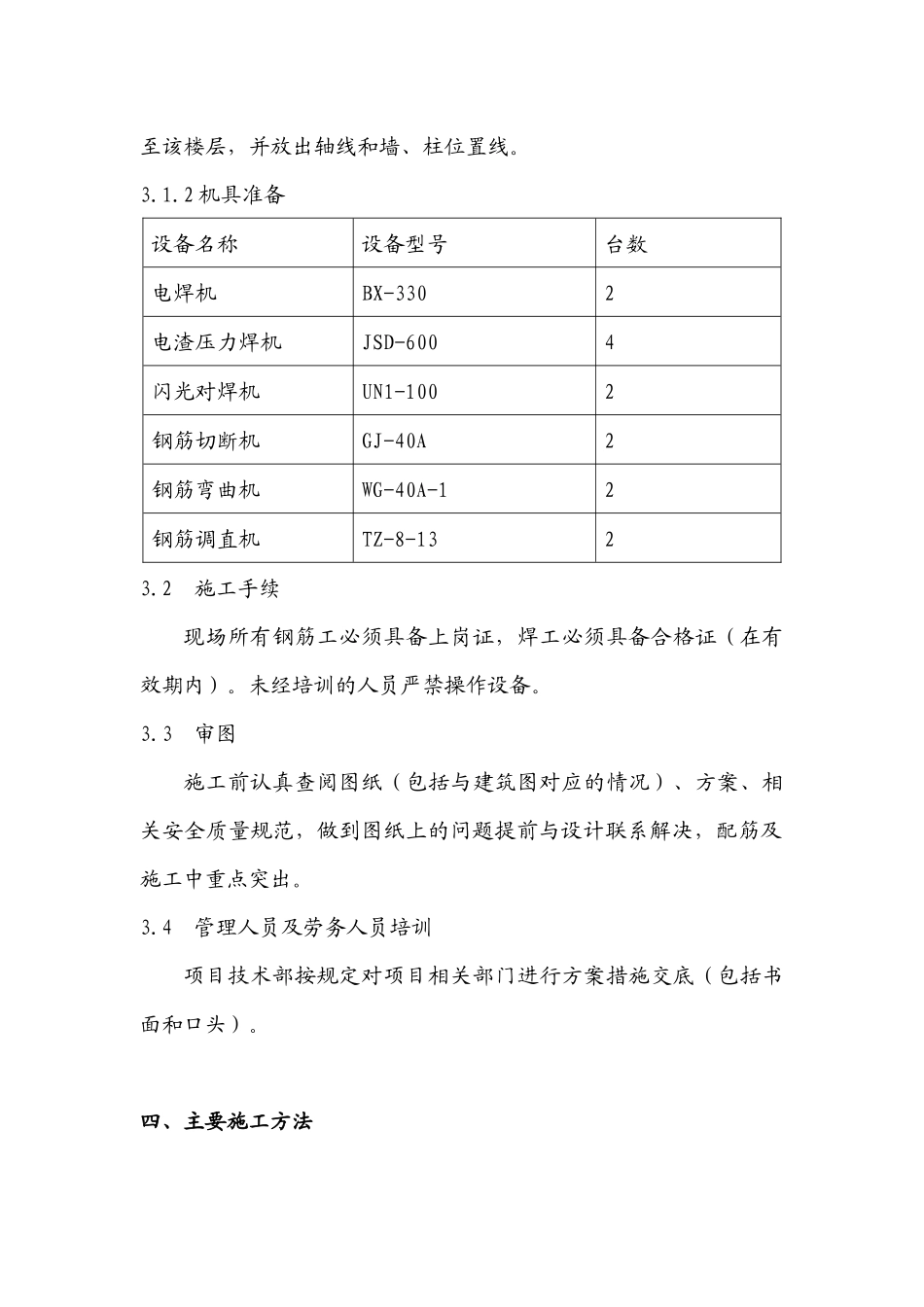

2 机具准备设备名称设备型号台数电焊机BX-3302电渣压力焊机JSD-6004闪光对焊机UN1-1002钢筋切断机GJ-40A2钢筋弯曲机WG-40A-12钢筋调直机TZ-8-1323
2 施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在有效期内)
未经培训的人员严禁操作设备
3 审图施工前认真查阅图纸(包括与建筑图对应的情况)、方案、相关安全质量规范,做到图纸上的问题提前与设计联系解决,配筋及施工中重点突出
4 管理人员及劳务人员培训项目技术部按规
