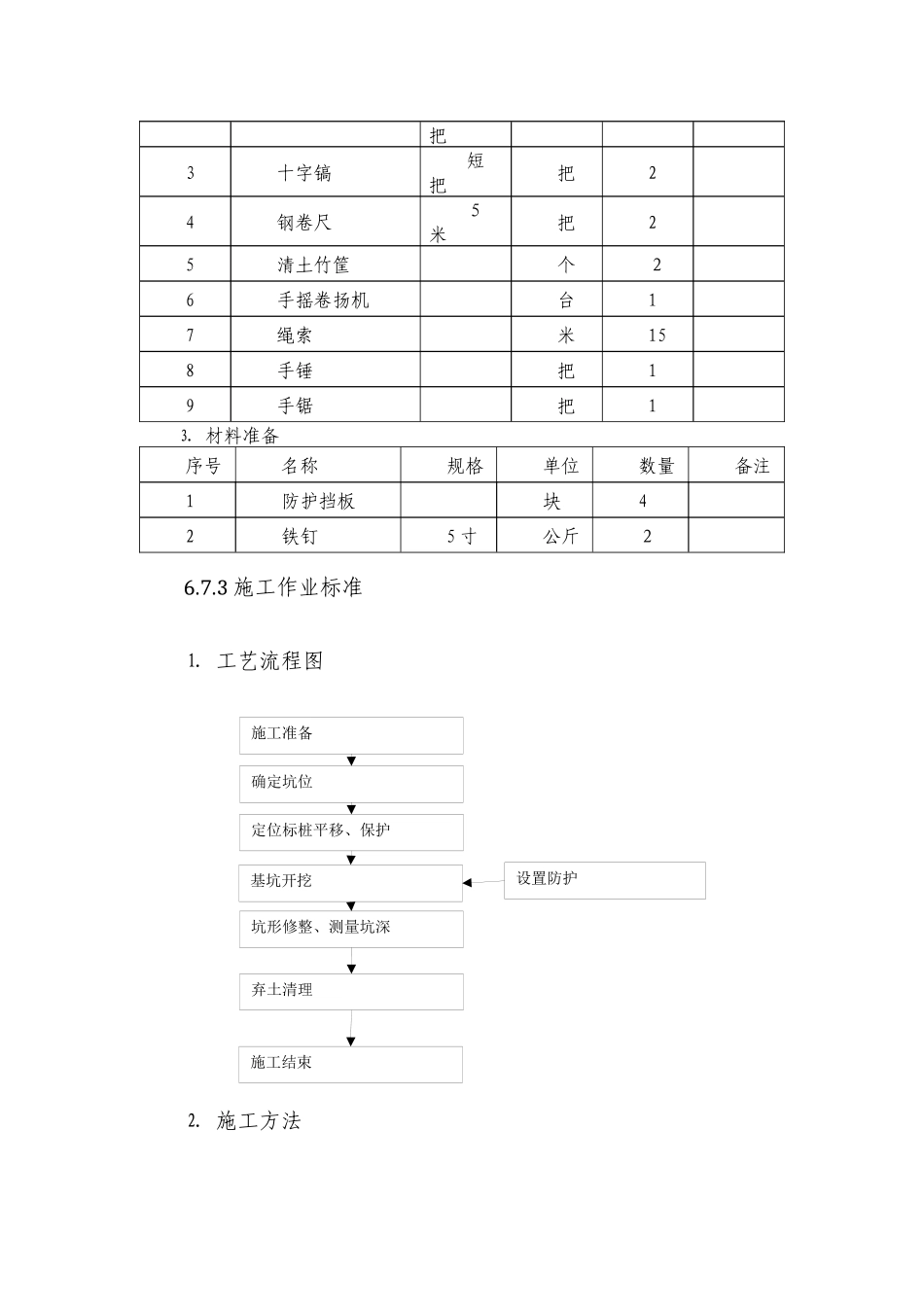

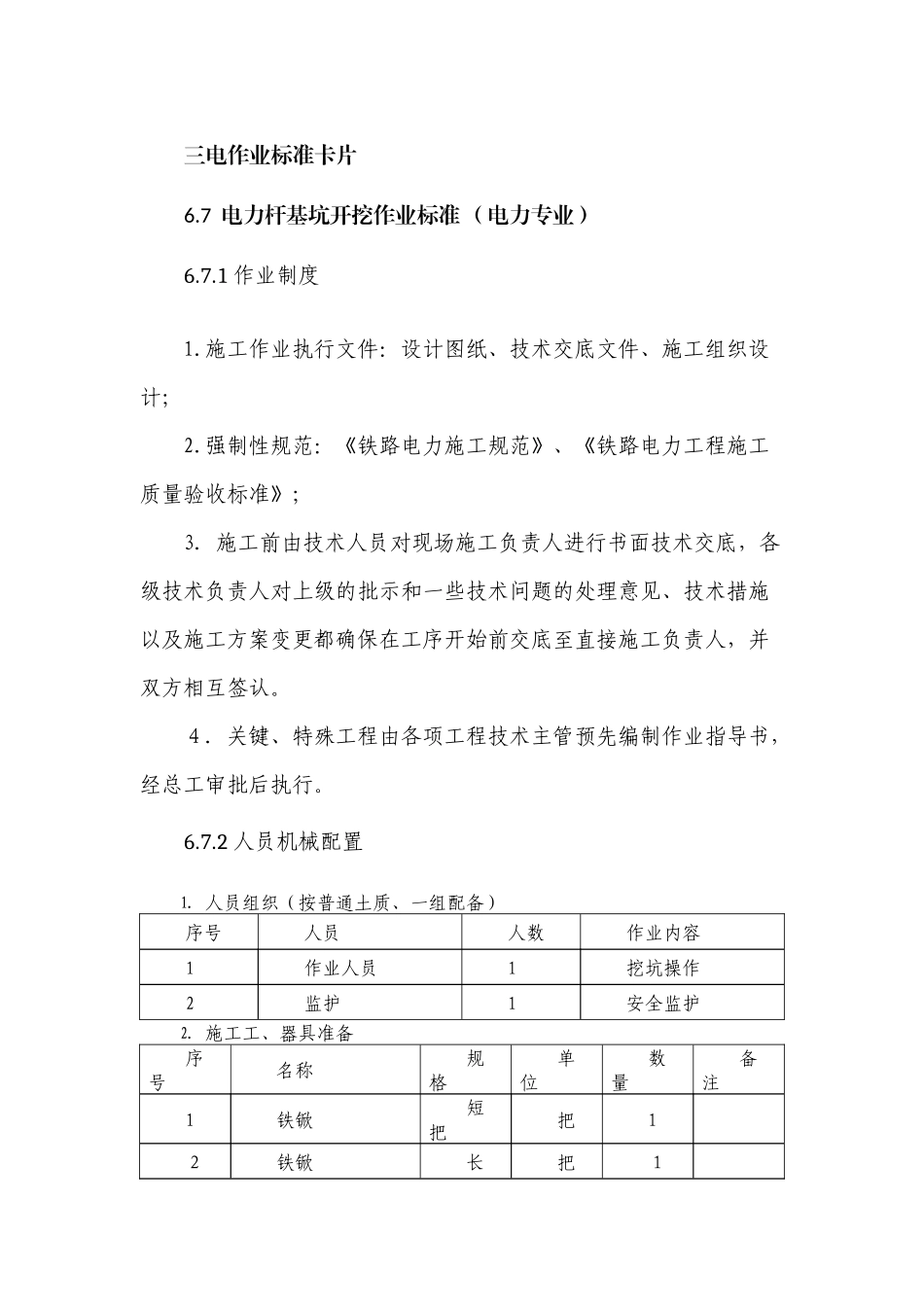

三电作业标准卡片6.7 电力杆基坑开挖作业标准 (电力专业)6.7.1 作业制度1.施工作业执行文件:设计图纸、技术交底文件、施工组织设计;2.强制性规范:《铁路电力施工规范》、《铁路电力工程施工质量验收标准》;3. 施工前由技术人员对现场施工负责人进行书面技术交底,各级技术负责人对上级的批示和一些技术问题的处理意见、技术措施以及施工方案变更都确保在工序开始前交底至直接施工负责人,并双方相互签认。4.关键、特殊工程由各项工程技术主管预先编制作业指导书,经总工审批后执行。6.7.2 人员机械配置⒈ 人员组织(按普通土质、一组配备)序号人员人数作业内容1作业人员1挖坑操作2监护1安全监护⒉ 施工工、器具准备序号名称规格单位数量备注1铁锨短把把12铁锨长把1施工准备确定坑位定位标桩平移、保护基坑开挖坑形修整、测量坑深弃土清理施工结束设置防护把3十字镐短把把24钢卷尺5米把25清土竹筐个26手摇卷扬机台17绳索米158手锤把19手锯把1⒊ 材料准备序号名称规格单位数量备注1防护挡板块42铁钉5 寸公斤26.7.3 施工作业标准⒈ 工艺流程图⒉ 施工方法在基坑开挖时除转角杆外均保留测量定位桩,在顺线路方向偏移1 米处开挖,以便在立杆前进行杆位复测,并考虑立杆条件,选择最佳方向挖出立杆马道,置入底盘、测量坑深以待立杆。挖坑采用人工法进行,本标段地形复杂,有土坑、土加石、石坑等。针对不同土质采取相应的方式进行杆坑开挖。对于土质坑,采用铁锨、十字镐进行开挖。弃土用手摇卷扬机吊出,对于土加石地带,则使用铁锨、十字镐,并结合大锤、钢钎进行开挖。开挖时为了取出坑内的整块石头,杆坑的中心位置可能会偏移出线路的纵向中心位置,因此开挖前,应沿着线路的纵轴线,在杆坑两侧加标桩,以便立杆时确定电杆的纵向中心线。6.7.4 质量控制及检验标准工班在作业时,按照下列标准进行质量控制;每道工序完成后,质检员按照下列要求进行检验。⒈ 杆坑坑形应满足施工的需要。⒉ 杆坑施工定位位移允许值应符合下列规定:10KV 及以下架空电力线路顺线路位移不超过设计档距的 3%,横线路位移不超过50mm;转角杆、分岐杆横线路、顺线路方向的位移均不超过 50mm。⒊ 双杆基坑根开的中心偏差不应大于+30 mm⒋ 杆坑深度应符合设计规定,电杆基础坑的深度允许偏差控制在:+100mm~-50mm 之间。同基基础坑在允许偏差范围内应按最深一坑抄平。6.8 立电力杆作业标准(电力专业)6.8.1 作业制度1. 施工作业执...
