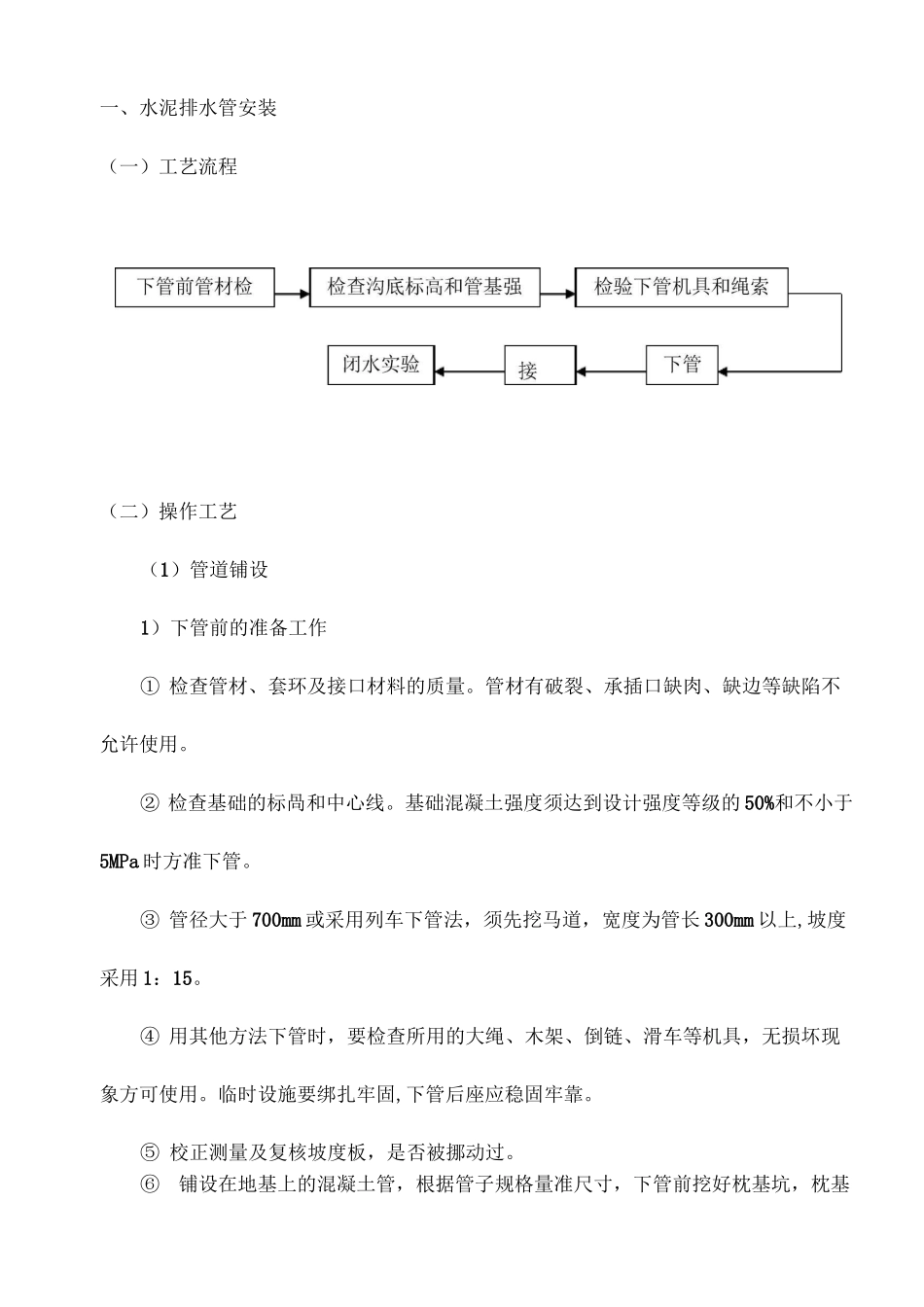

一、水泥排水管安装(一)工艺流程(二)操作工艺(1)管道铺设1)下管前的准备工作① 检查管材、套环及接口材料的质量
管材有破裂、承插口缺肉、缺边等缺陷不允许使用
② 检查基础的标咼和中心线
基础混凝土强度须达到设计强度等级的 50%和不小于5MPa 时方准下管
③ 管径大于 700mm 或采用列车下管法,须先挖马道,宽度为管长 300mm 以上,坡度采用 1:15
④ 用其他方法下管时,要检查所用的大绳、木架、倒链、滑车等机具,无损坏现象方可使用
临时设施要绑扎牢固,下管后座应稳固牢靠
⑤ 校正测量及复核坡度板,是否被挪动过
⑥铺设在地基上的混凝土管,根据管子规格量准尺寸,下管前挖好枕基坑,枕基低于管底皮 10mm

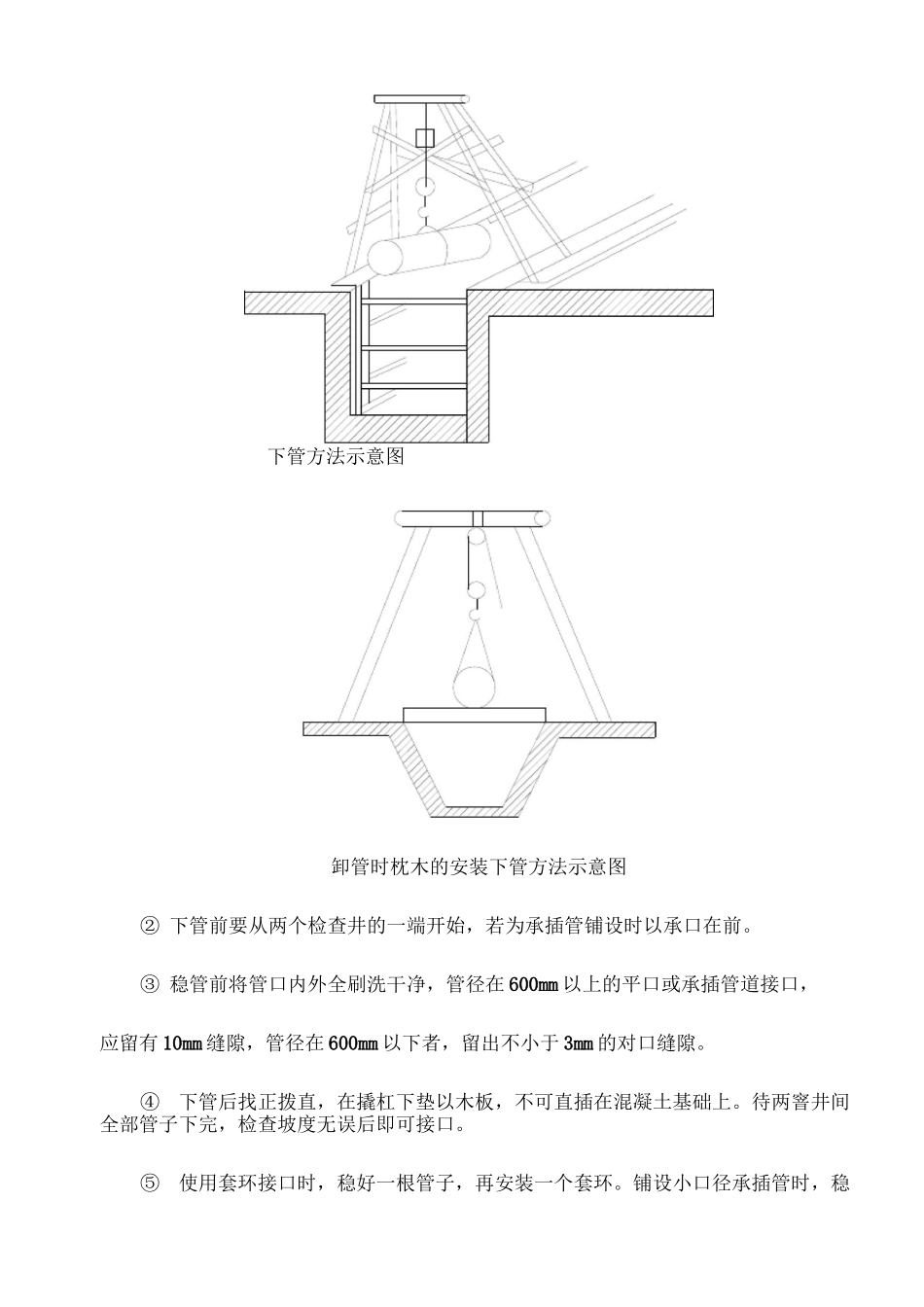

2)下管①根据管径大小,现场的施工条件,分别采用压绳法、三角架、木架漏大绳、大绳二绳挂钩法、倒链滑车、列车下管法等
压绳法下管方法示意图卸管时枕木的安装下管方法示意图② 下管前要从两个检查井的一端开始,若为承插管铺设时以承口在前
③ 稳管前将管口内外全刷洗干净,管径在 600mm 以上的平口或承插管道接口,应留有 10mm 缝隙,管径在 600mm 以下者,留出不小于 3mm 的对口缝隙
④下管后找正拨直,在撬杠下垫以木板,不可直插在混凝土基础上
待两窨井间全部管子下完,检查坡度无误后即可接口
⑤使用套环接口时,稳好一根管子,再安装一个套环
铺设小口径承插管时,稳好第一节管后,在承口下垫满灰浆,再将第二节管插入,挤入管内的灰浆应从里口抹平
(2)管道接口1)水泥砂浆抹口,在承口的 1/2 深度内,宜用油麻填严塞实,再抹 1:3 水泥砂浆
一般应用在套环接口底混凝土管上
2)套环接口① 调整好套环间隙
借用小木楔 3—4 块将缝垫匀,让套环与管同心,套环的结合面用水冲洗干净,保持湿润
② 按照石棉:水泥=2:7 的配合比拌好填料,用錾子将灰自下而上地边填边塞,分层
