北京地铁 16 号线穿越既有桥梁防护工程万泉河立交加固工程万泉河立交主桥 4#轴、5#轴桩周地表深孔注浆加固施工方案编制人:审核人:审批人:中铁十八局集团第五工程有限公司北京地铁 16 号线穿越既有桥梁防护工程项目经理部2015 年 05 月第一章编制依据及编制原则1

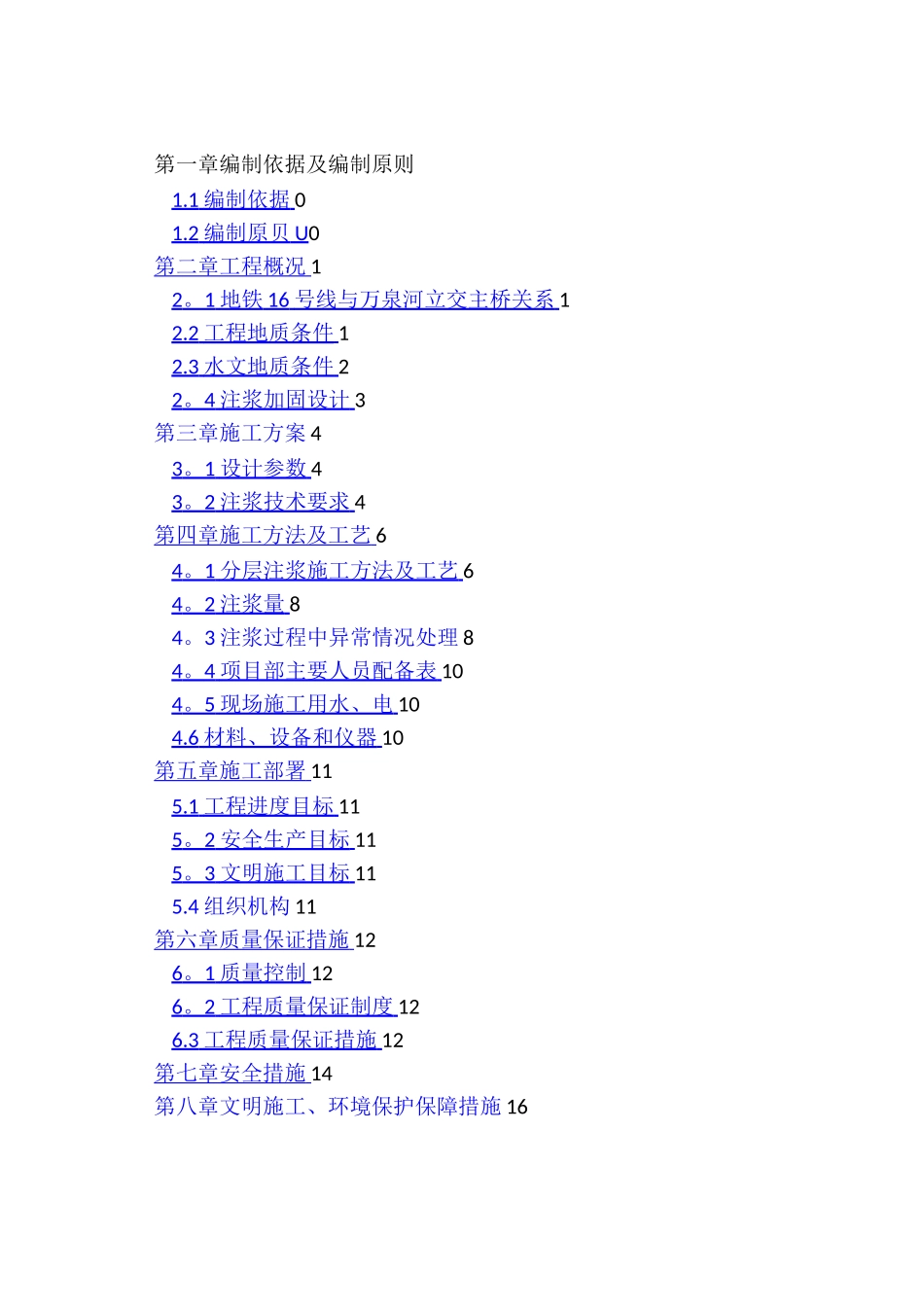

1 编制依据 01
2 编制原贝 U 0第二章工程概况 12
1 地铁 16 号线与万泉河立交主桥关系 12
2 工程地质条件 12
3 水文地质条件 22
4 注浆加固设计 3第三章施工方案 43
1 设计参数 43
2 注浆技术要求 4第四章施工方法及工艺 64
1 分层注浆施工方法及工艺 64
2 注浆量 84
3 注浆过程中异常情况处理 84
4 项目部主要人员配备表 104
5 现场施工用水、电 104
6 材料、设备和仪器 10第五章施工部署 115
1 工程进度目标 115
2 安全生产目标 115
3 文明施工目标 115
4 组织机构 11第六章质量保证措施 126
1 质量控制 126
2 工程质量保证制度 126
3 工程质量保证措施 12第七章安全措施 14第八章文明施工、环境保护保障措施 16-3-第一章编制依据及编制原则1

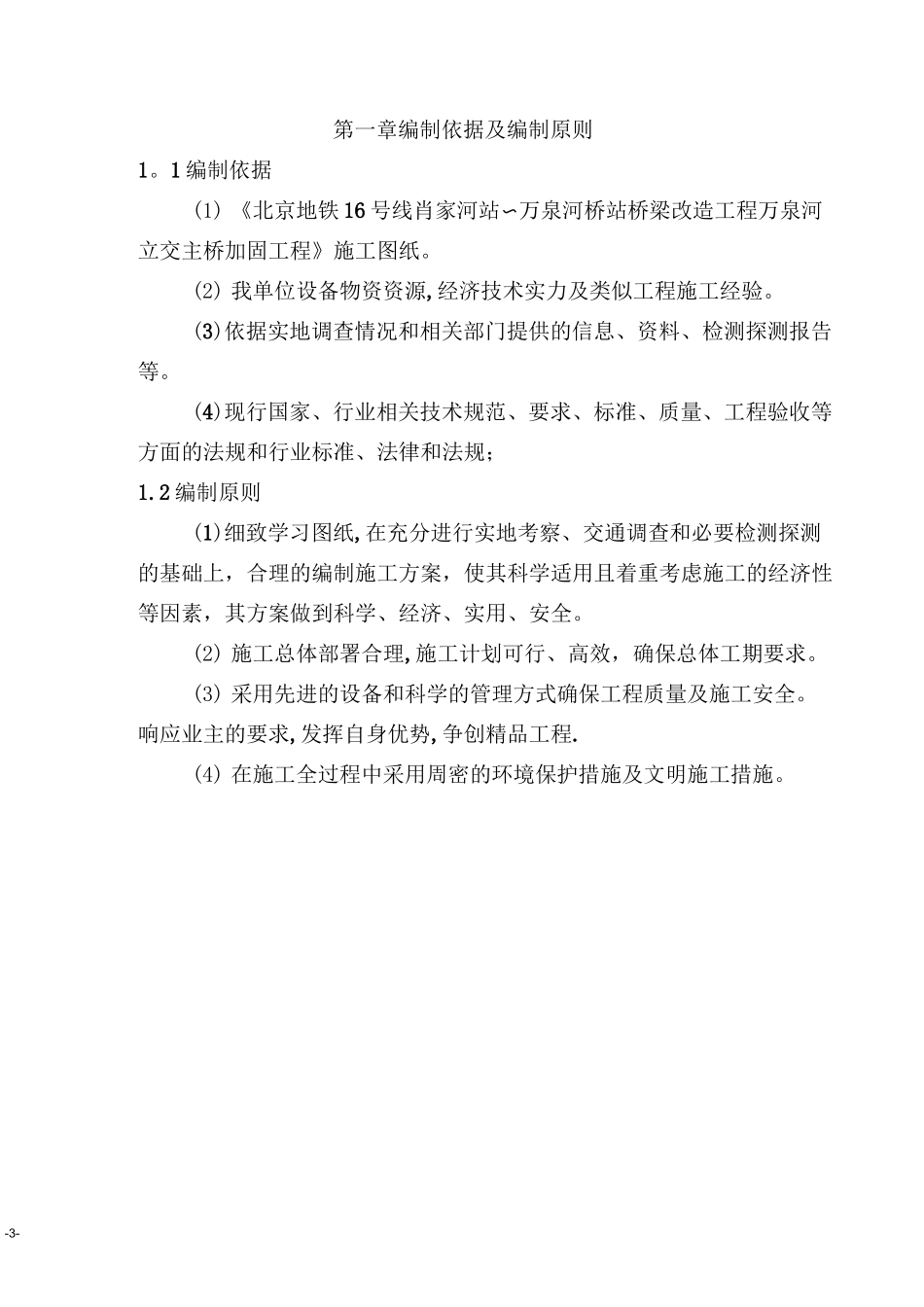

1 编制依据(1) 《北京地铁 16 号线肖家河站〜万泉河桥站桥梁改造工程万泉河立交主桥加固工程》施工图纸
(2) 我单位设备物资资源,经济技术实力及类似工程施工经验
(3)依据实地调查情况和相关部门提供的信息、资料、检测探测报告等
(4)现行国家、行业相关技术规范、要求、标准、质量、工程验收等方面的法规和行业标准、法律和法规;1
2 编制原则(1)细致学习图纸,在充分进行实地考察、交通调查和必要检测探测的基础上,合理的编制施工方案,使其科学适用且着重考虑施工的经济性等因素,其方案做到科学、经济、实用、安全
