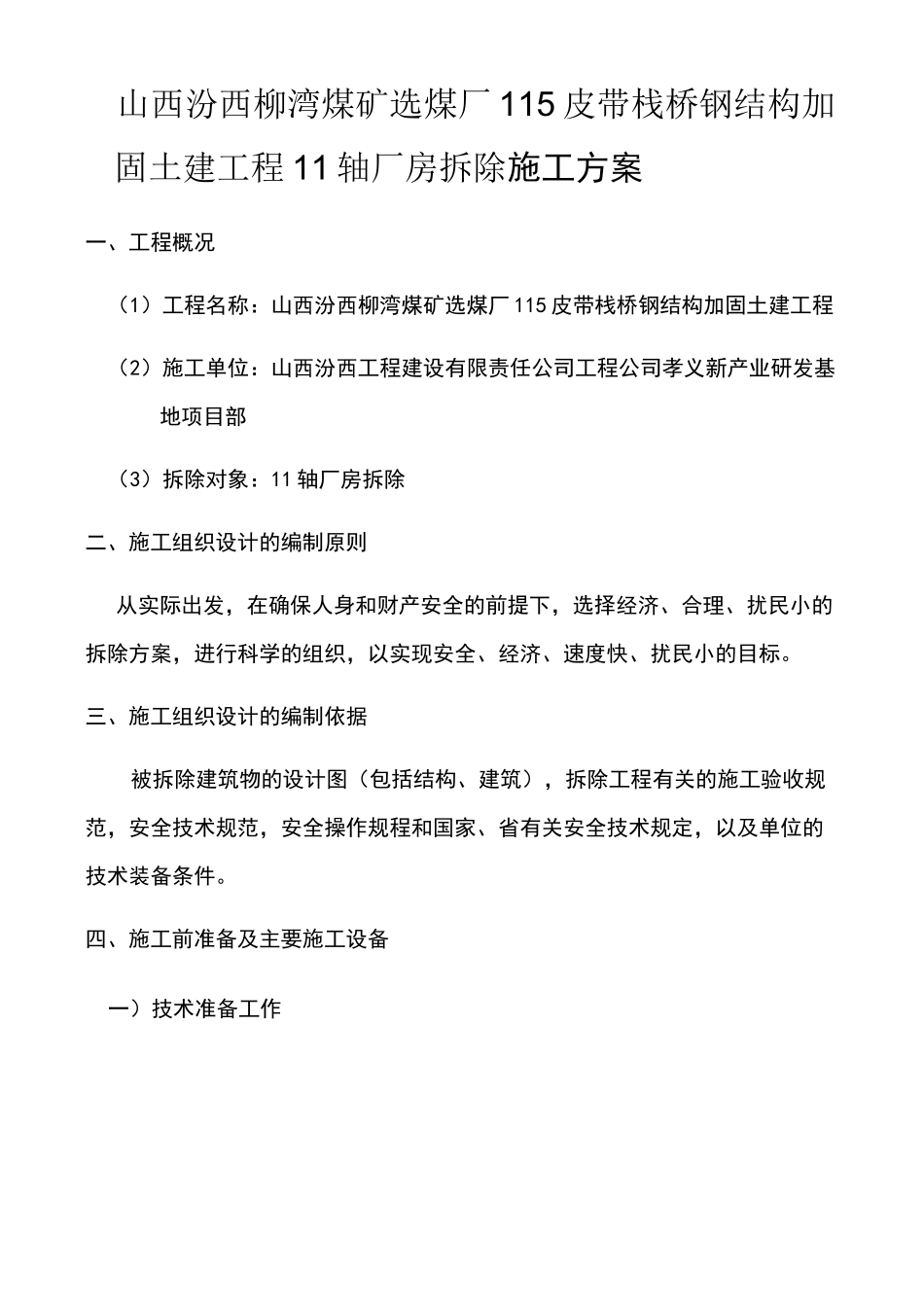

山西汾西柳湾煤矿选煤厂 115 皮带栈桥钢结构加固土建工程 11 轴厂房拆除施工方案一、工程概况(1)工程名称:山西汾西柳湾煤矿选煤厂 115 皮带栈桥钢结构加固土建工程(2)施工单位:山西汾西工程建设有限责任公司工程公司孝义新产业研发基地项目部(3)拆除对象:11 轴厂房拆除二、施工组织设计的编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标
三、施工组织设计的编制依据被拆除建筑物的设计图(包括结构、建筑),拆除工程有关的施工验收规范,安全技术规范,安全操作规程和国家、省有关安全技术规定,以及单位的技术装备条件

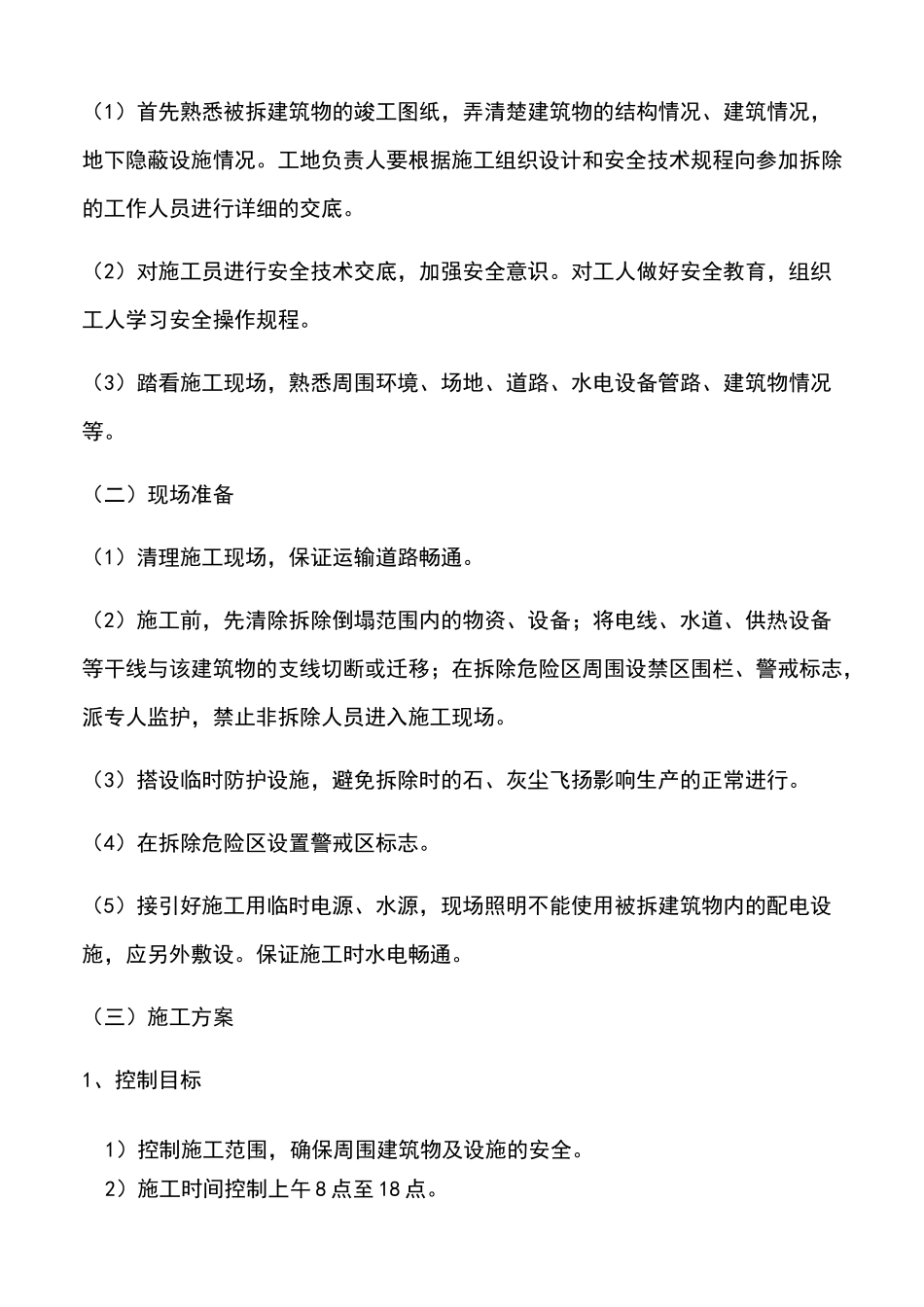

四、施工前准备及主要施工设备一)技术准备工作(1)首先熟悉被拆建筑物的竣工图纸,弄清楚建筑物的结构情况、建筑情况,地下隐蔽设施情况
工地负责人要根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
(2)对施工员进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
(3)踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
(二)现场准备(1)清理施工现场,保证运输道路畅通
(2)施工前,先清除拆除倒塌范围内的物资、设备;将电线、水道、供热设备等干线与该建筑物的支线切断或迁移;在拆除危险区周围设禁区围栏、警戒标志,派专人监护,禁止非拆除人员进入施工现场
(3)搭设临时防护设施,避免拆除时的石、灰尘飞扬影响生产的正常进行
(4)在拆除危险区设置警戒区标志
(5)接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通
(三)施工方案1、控制目标1)控制施工范围,确保周围建筑物及设施的安全
2)施工时间控制上午 8 点至 18 点

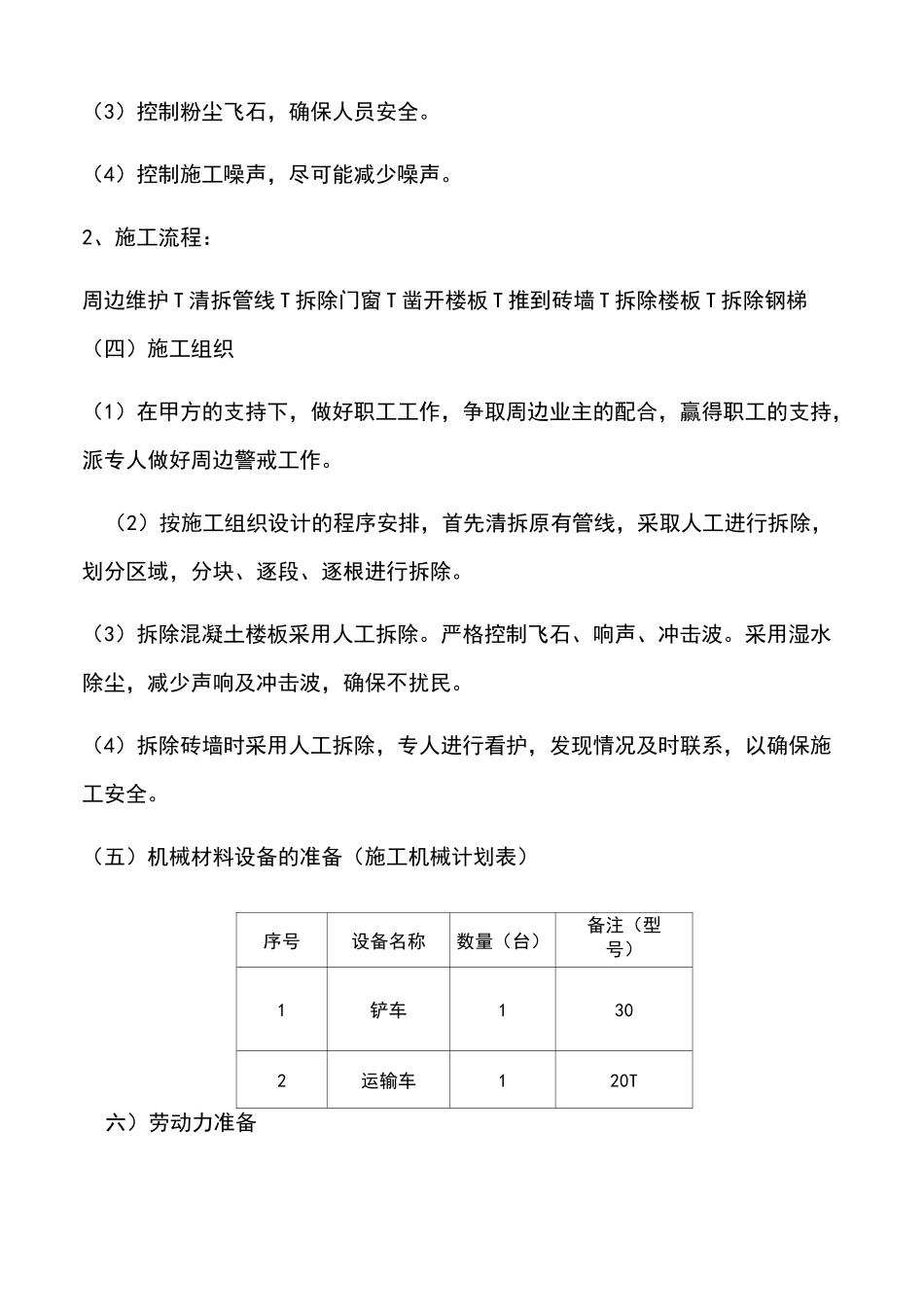

(3)控制粉尘飞石,确保人员安全
(4)控制施工噪声,尽可能
