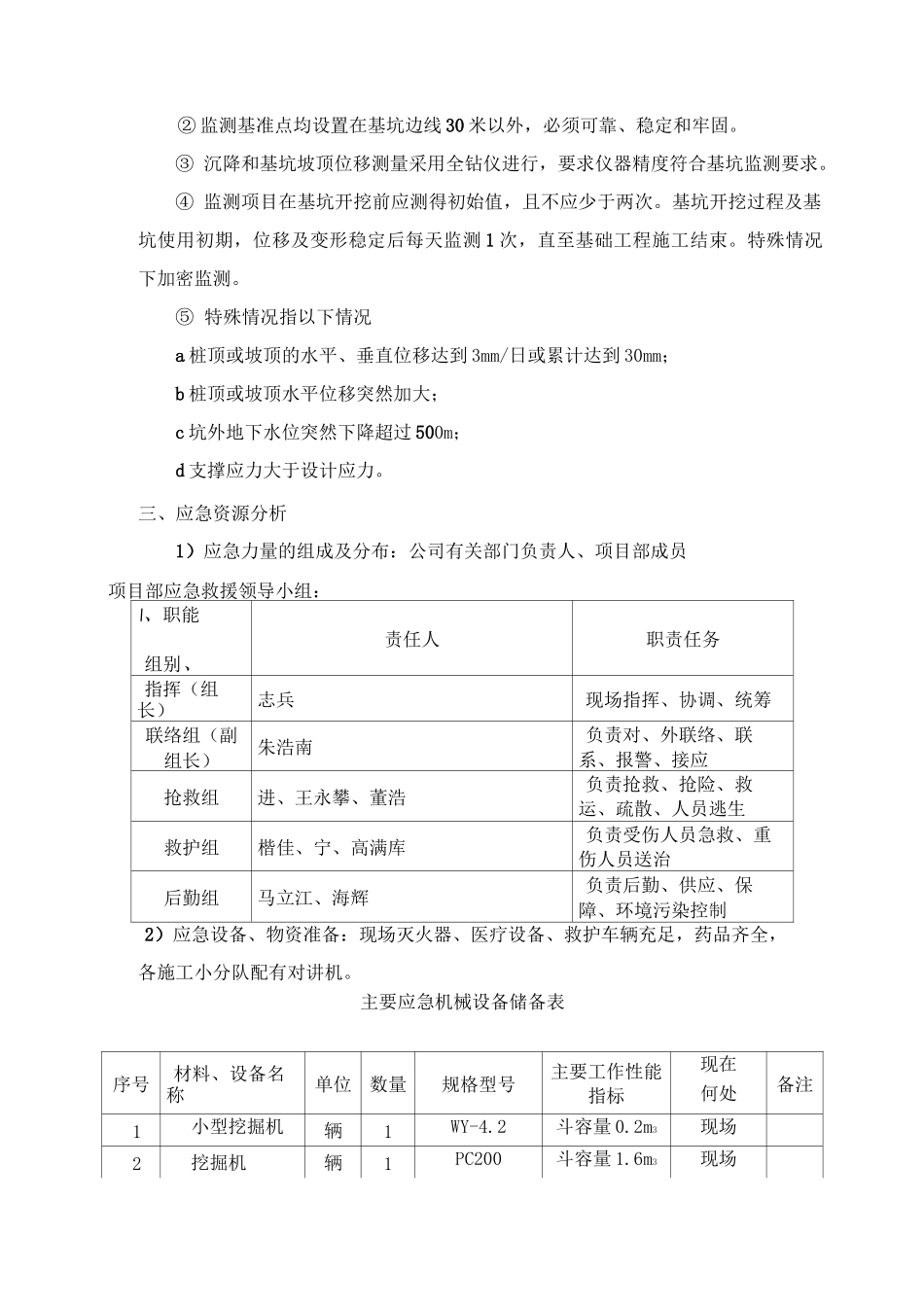

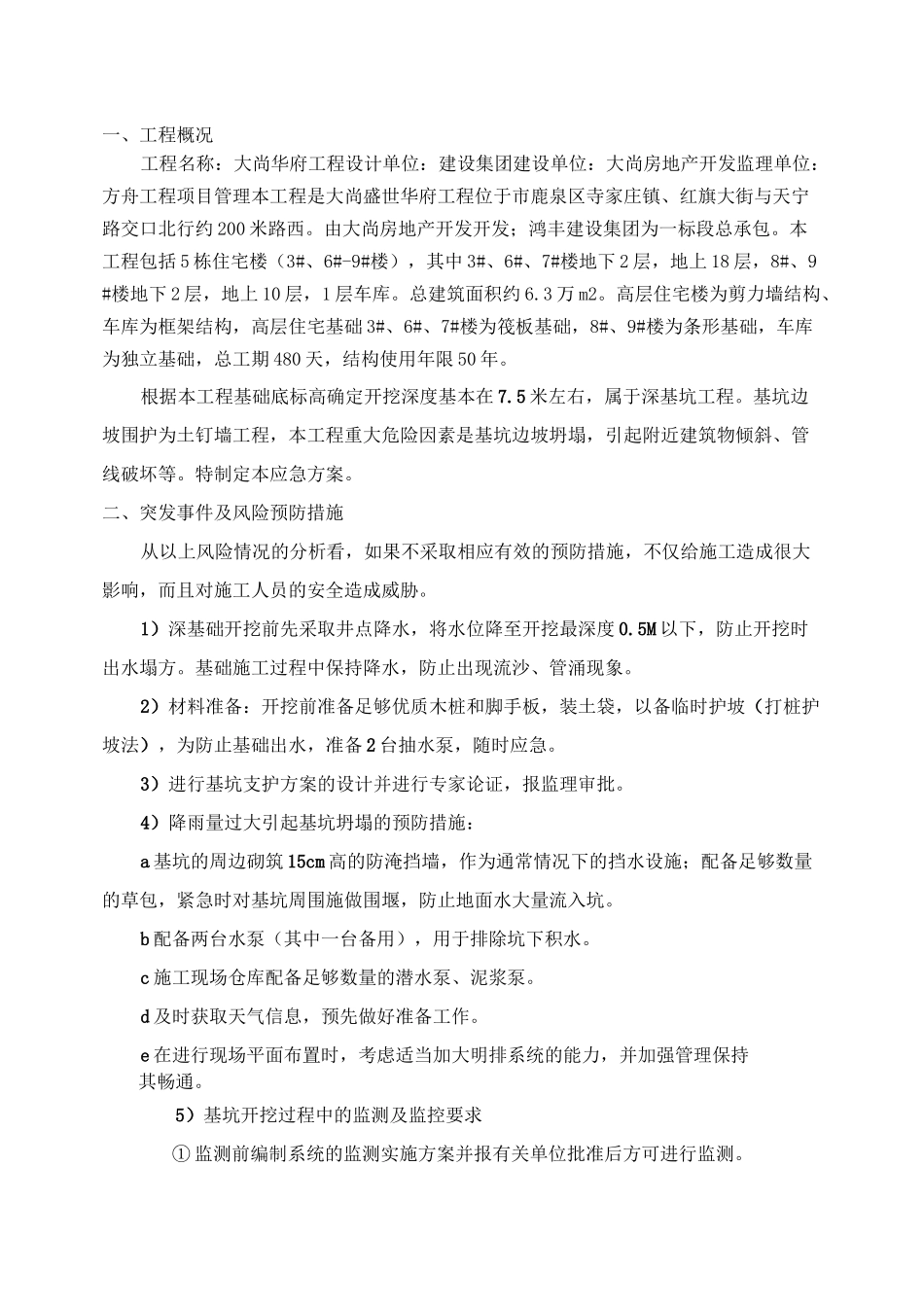

大尚华府一标段深基坑应急预案编制:审核:审批:鸿丰建设集团年月日一、工程概况工程名称:大尚华府工程设计单位:建设集团建设单位:大尚房地产开发监理单位:方舟工程项目管理本工程是大尚盛世华府工程位于市鹿泉区寺家庄镇、红旗大街与天宁路交口北行约 200 米路西。由大尚房地产开发开发;鸿丰建设集团为一标段总承包。本工程包括 5 栋住宅楼(3#、6#-9#楼),其中 3#、6#、7#楼地下 2 层,地上 18 层,8#、9#楼地下 2 层,地上 10 层,1 层车库。总建筑面积约 6.3 万 m2。高层住宅楼为剪力墙结构、车库为框架结构,高层住宅基础 3#、6#、7#楼为筏板基础,8#、9#楼为条形基础,车库为独立基础,总工期 480 天,结构使用年限 50 年。根据本工程基础底标高确定开挖深度基本在 7.5 米左右,属于深基坑工程。基坑边坡围护为土钉墙工程,本工程重大危险因素是基坑边坡坍塌,引起附近建筑物倾斜、管线破坏等。特制定本应急方案。二、突发事件及风险预防措施从以上风险情况的分析看,如果不采取相应有效的预防措施,不仅给施工造成很大影响,而且对施工人员的安全造成威胁。1)深基础开挖前先采取井点降水,将水位降至开挖最深度 0.5M 以下,防止开挖时出水塌方。基础施工过程中保持降水,防止出现流沙、管涌现象。2)材料准备:开挖前准备足够优质木桩和脚手板,装土袋,以备临时护坡(打桩护坡法),为防止基础出水,准备 2 台抽水泵,随时应急。3)进行基坑支护方案的设计并进行专家论证,报监理审批。4)降雨量过大引起基坑坍塌的预防措施:a 基坑的周边砌筑 15cm 高的防淹挡墙,作为通常情况下的挡水设施;配备足够数量的草包,紧急时对基坑周围施做围堰,防止地面水大量流入坑。b 配备两台水泵(其中一台备用),用于排除坑下积水。c 施工现场仓库配备足够数量的潜水泵、泥浆泵。d 及时获取天气信息,预先做好准备工作。e 在进行现场平面布置时,考虑适当加大明排系统的能力,并加强管理保持其畅通。5)基坑开挖过程中的监测及监控要求① 监测前编制系统的监测实施方案并报有关单位批准后方可进行监测。② 监测基准点均设置在基坑边线 30 米以外,必须可靠、稳定和牢固。③ 沉降和基坑坡顶位移测量采用全钻仪进行,要求仪器精度符合基坑监测要求。④ 监测项目在基坑开挖前应测得初始值,且不应少于两次。基坑开挖过程及基坑使用初期,位移及变形稳定后每天监测 1 次,直至基础工程施工结束。特殊情...
