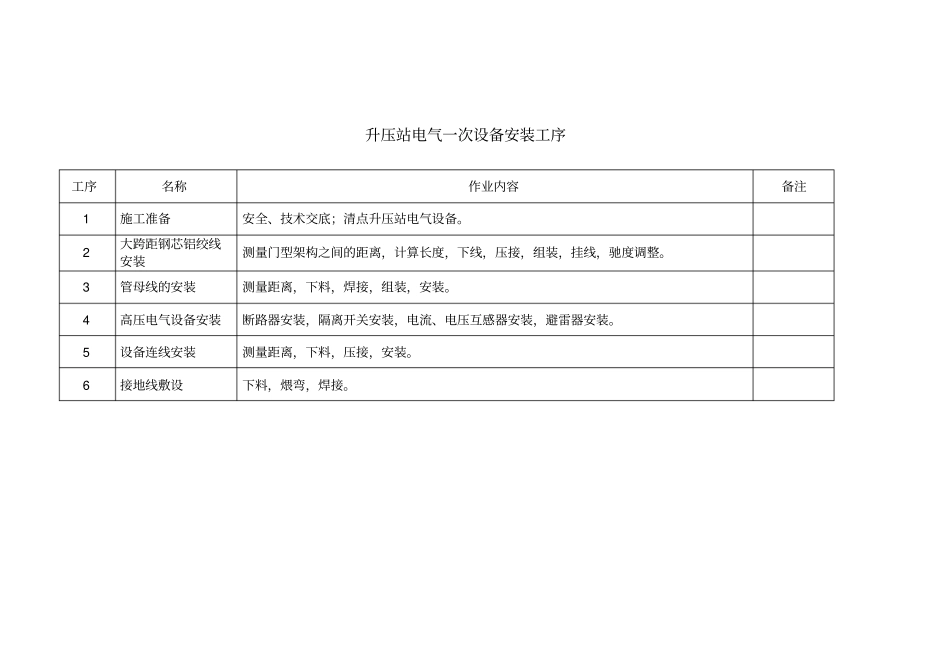

升压站电气一次设备安装工序工序名称作业内容备注1 施工准备安全、技术交底;清点升压站电气设备
2 大跨距钢芯铝绞线安装测量门型架构之间的距离,计算长度,下线,压接,组装,挂线,驰度调整
3 管母线的安装测量距离,下料,焊接,组装,安装
4 高压电气设备安装断路器安装,隔离开关安装,电流、电压互感器安装,避雷器安装
5 设备连线安装测量距离,下料,压接,安装
6 接地线敷设下料,煨弯,焊接

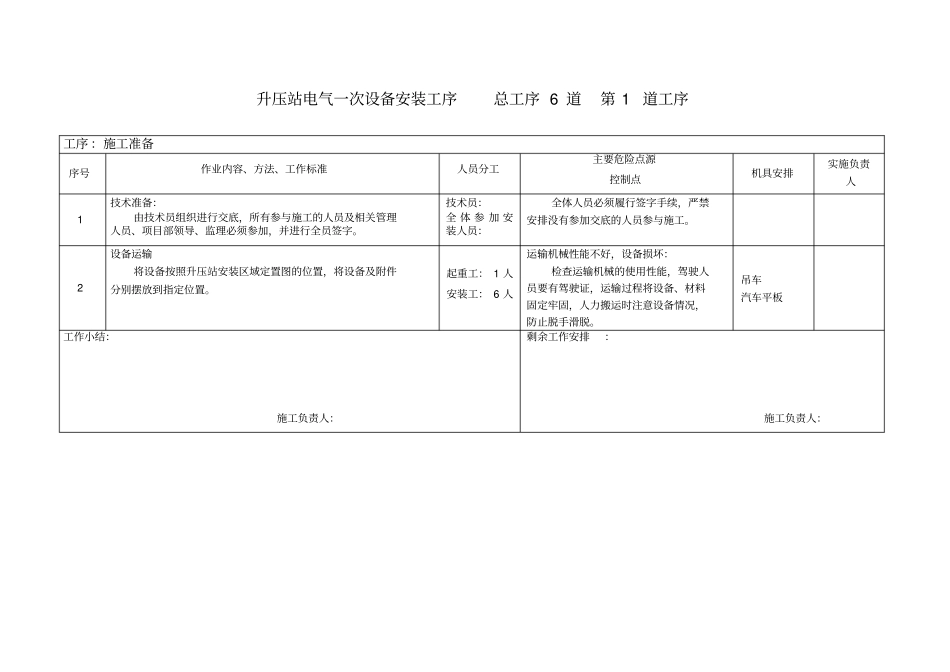

升压站电气一次设备安装工序总工序 6 道第 1 道工序工序 :施工准备序号作业内容、方法、工作标准人员分工主要危险点源控制点机具安排实施负责人1 技术准备:由技术员组织进行交底,所有参与施工的人员及相关管理人员、项目部领导、监理必须参加,并进行全员签字
技术员:全 体 参 加 安装人员:全体人员必须履行签字手续,严禁安排没有参加交底的人员参与施工
2 设备运输将设备按照升压站安装区域定置图的位置,将设备及附件分别摆放到指定位置
起重工: 1 人安装工: 6 人运输机械性能不好,设备损坏:检查运输机械的使用性能,驾驶人员要有驾驶证,运输过程将设备、材料固定牢固,人力搬运时注意设备情况,防止脱手滑脱

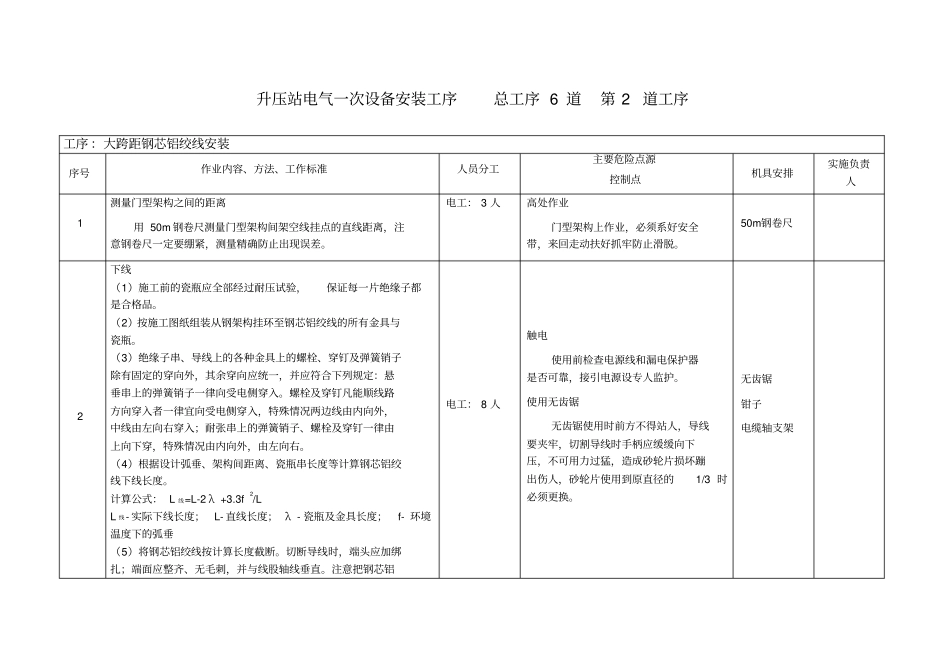

吊车汽车平板工作小结:施工负责人:剩余工作安排:施工负责人:升压站电气一次设备安装工序总工序 6 道第 2 道工序工序 :大跨距钢芯铝绞线安装序号作业内容、方法、工作标准人员分工主要危险点源控制点机具安排实施负责人1 测量门型架构之间的距离用 50m 钢卷尺测量门型架构间架空线挂点的直线距离,注意钢卷尺一定要绷紧,测量精确防止出现误差
电工: 3 人高处作业门型架构上作业,必须系好安全带,来回走动扶好抓牢防止滑脱
50m钢卷尺2 下线(1)施工前的瓷瓶应全部经过耐压试验,保证每一片绝缘子都是合格品
(2)按施工图纸组装从钢架构挂环至钢芯铝绞线的所有金具与瓷瓶
(3)绝缘子串、导线上的各种金具上的螺
