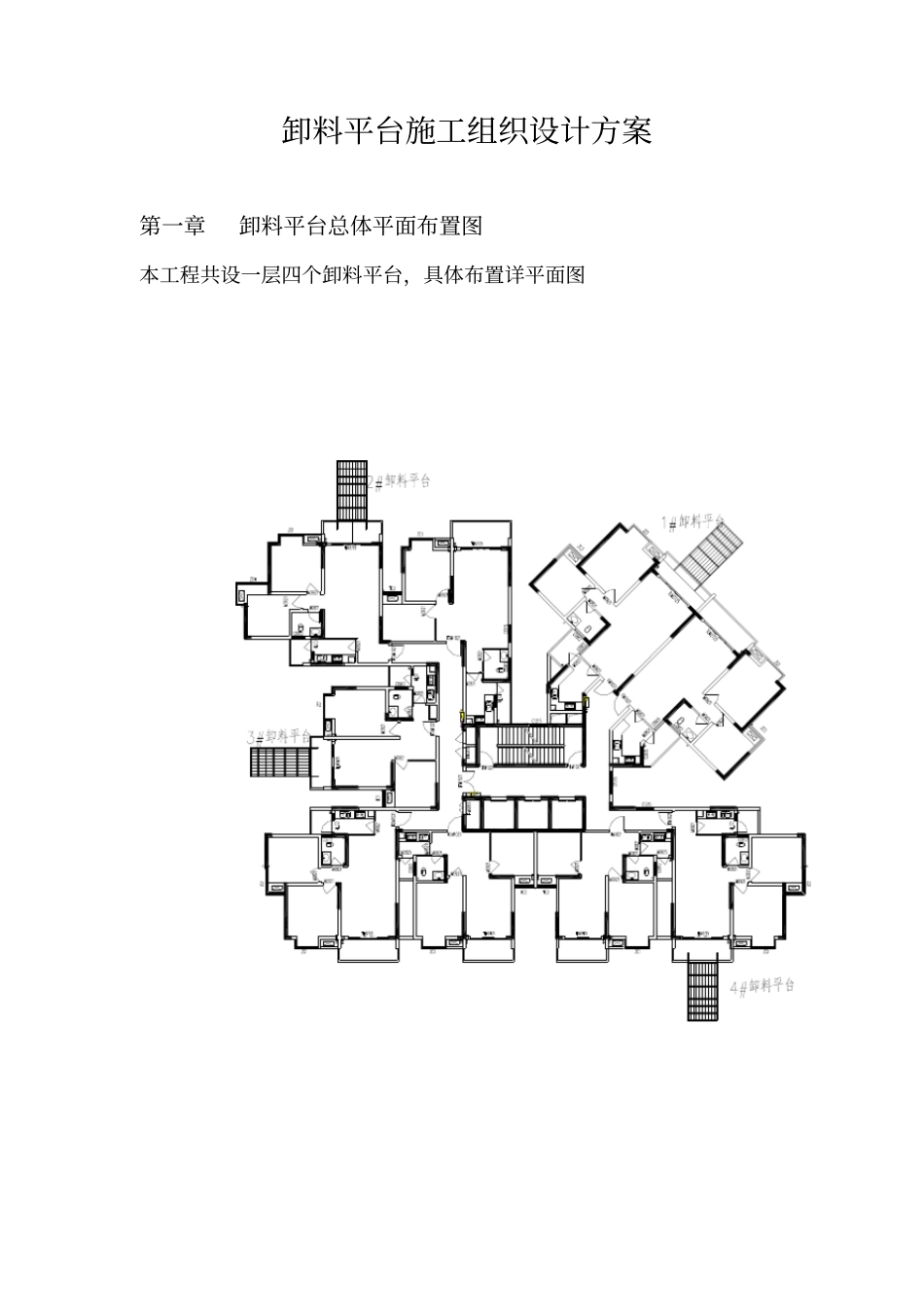

卸料平台施工组织设计方案第一章卸料平台总体平面布置图本工程共设一层四个卸料平台,具体布置详平面图第二章卸料平台设计说明为进一步保证本工程的整体部署顺利进行,提高拆卸和调运各类材料的效率和安全,贯彻渝建安发《2001》13 号文“关于强制执行《建筑施工安全检查标准(JGJ59-99) 》有关规定第三条, 取消脚手架钢管加扣件搭设楼层卸料平台,必需使用工具式卸料平台和型钢制作平台”的精神,本工程采用型钢卸料平台

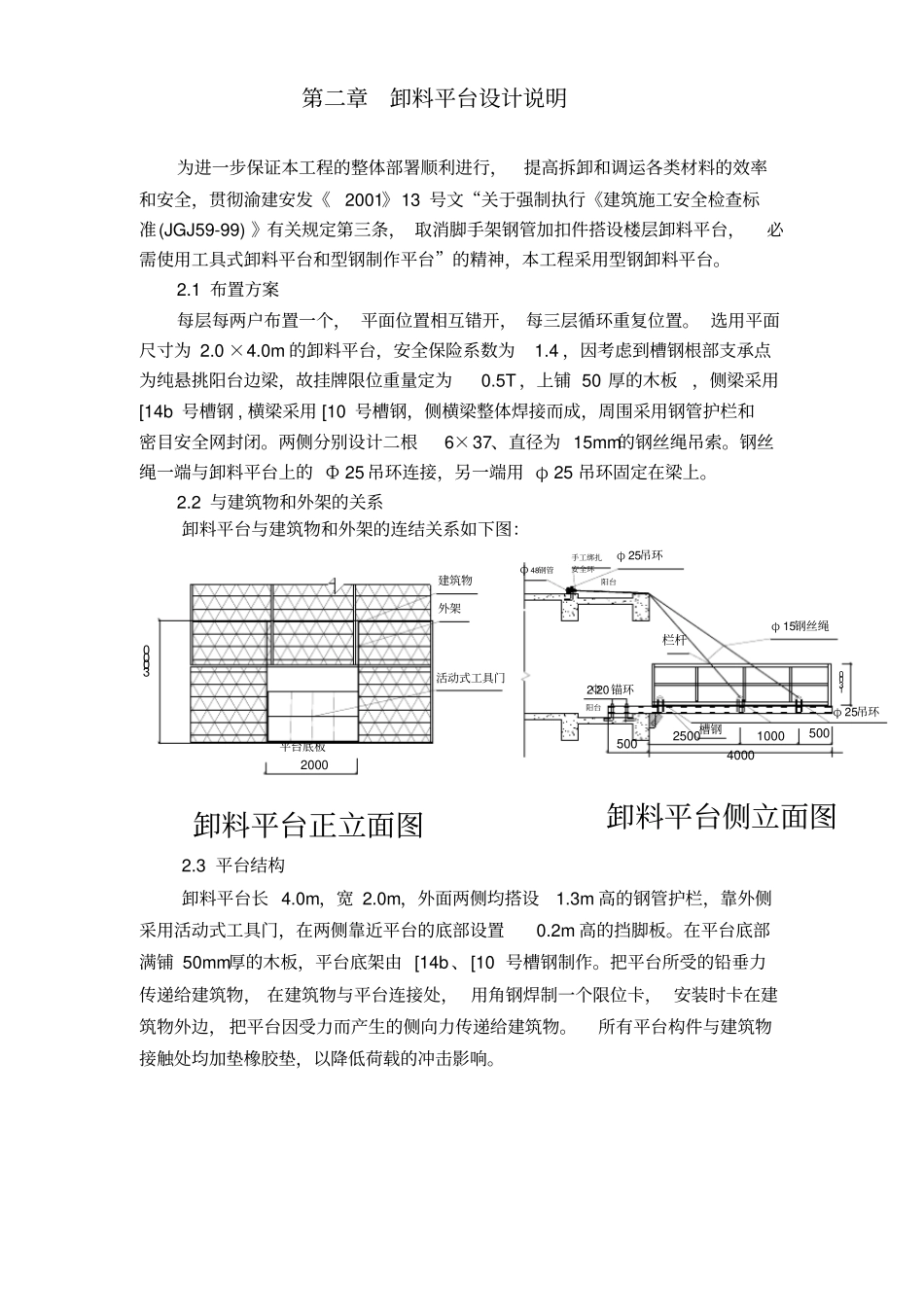

1 布置方案每层每两户布置一个, 平面位置相互错开, 每三层循环重复位置
选用平面尺寸为 2
0m 的卸料平台,安全保险系数为1
4 ,因考虑到槽钢根部支承点为纯悬挑阳台边梁,故挂牌限位重量定为0
5T ,上铺 50 厚的木板,侧梁采用[14b 号槽钢 , 横梁采用 [10 号槽钢,侧横梁整体焊接而成,周围采用钢管护栏和密目安全网封闭
两侧分别设计二根6×37、直径为 15mm的钢丝绳吊索
钢丝绳一端与卸料平台上的 Ф 25 吊环连接,另一端用 φ 25 吊环固定在梁上
2 与建筑物和外架的关系卸料平台与建筑物和外架的连结关系如下图:2

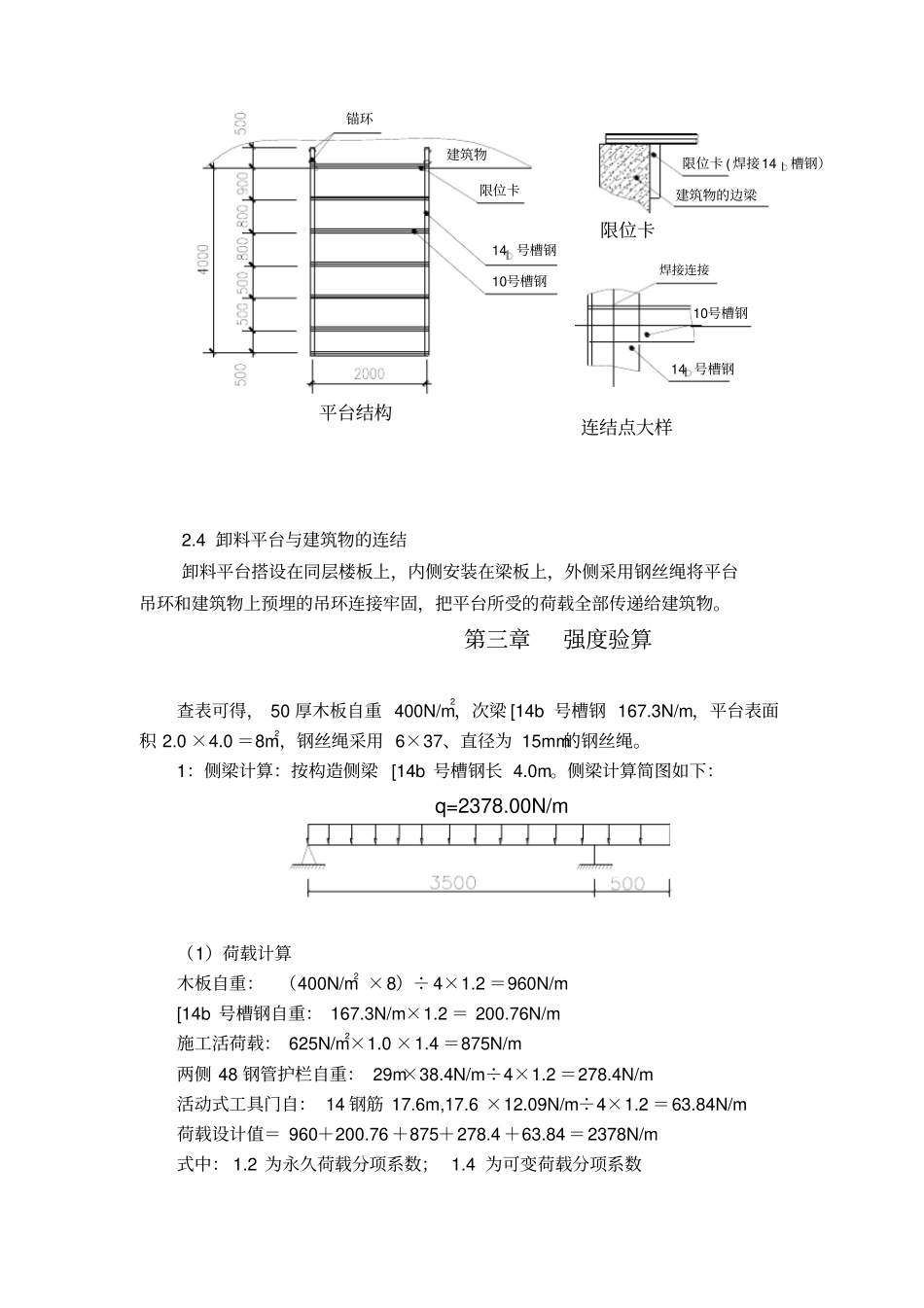

3 平台结构卸料平台长 4
0m,宽 2
0m,外面两侧均搭设1
3m 高的钢管护栏,靠外侧采用活动式工具门,在两侧靠近平台的底部设置0
2m 高的挡脚板
在平台底部满铺 50mm厚的木板,平台底架由 [14b 、[10 号槽钢制作
把平台所受的铅垂力传递给建筑物, 在建筑物与平台连接处, 用角钢焊制一个限位卡, 安装时卡在建筑物外边, 把平台因受力而产生的侧向力传递给建筑物
所有平台构件与建筑物接触处均加垫橡胶垫,以降低荷载的冲击影响
卸料平台侧立面图φ 15钢丝绳栏杆4000槽钢1300阳台阳台48钢管φ手工绑扎安全环φ 25吊环φ 25吊环100050025002000活动式工具门平台底板外架建筑物卸料平台正立
