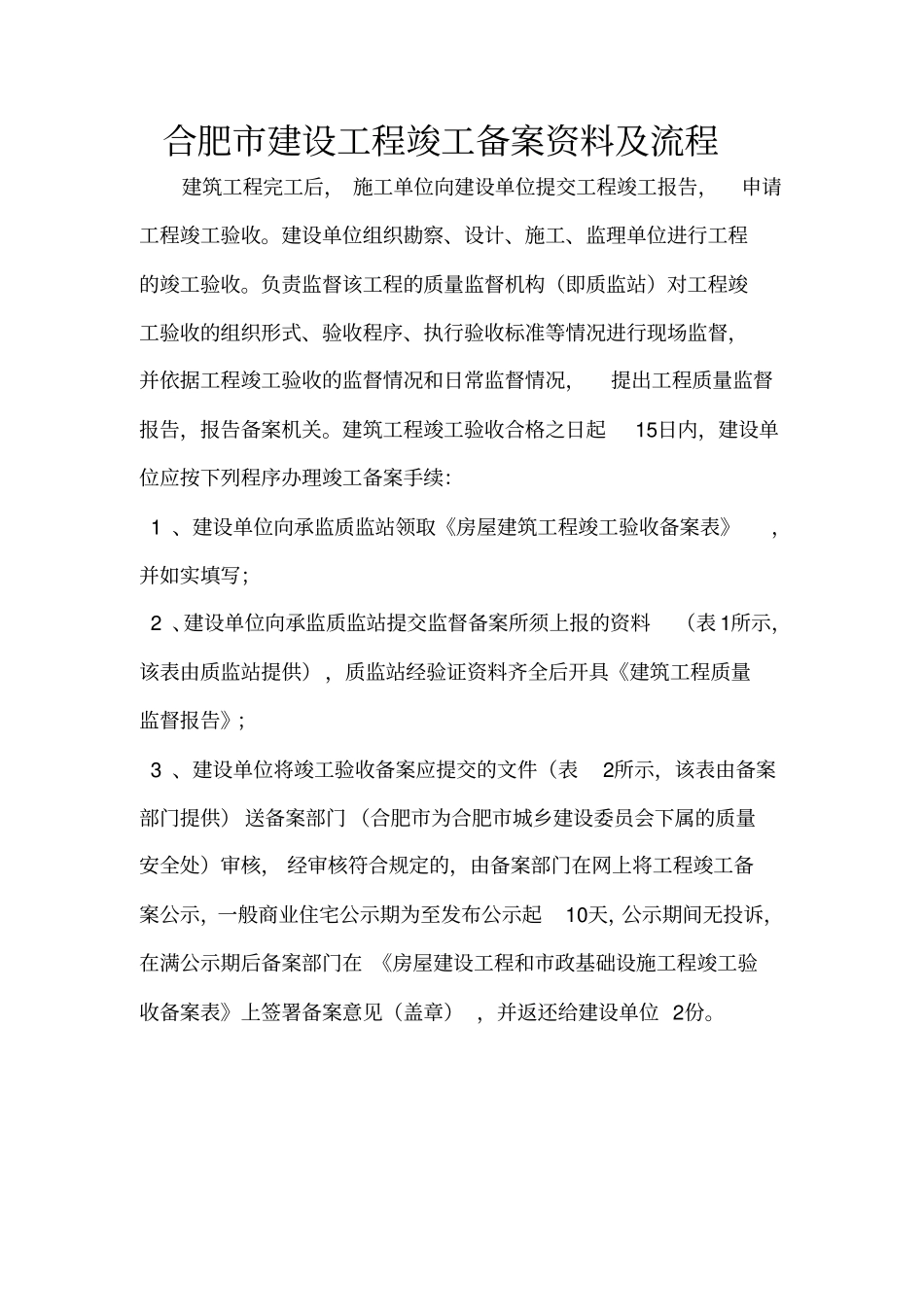

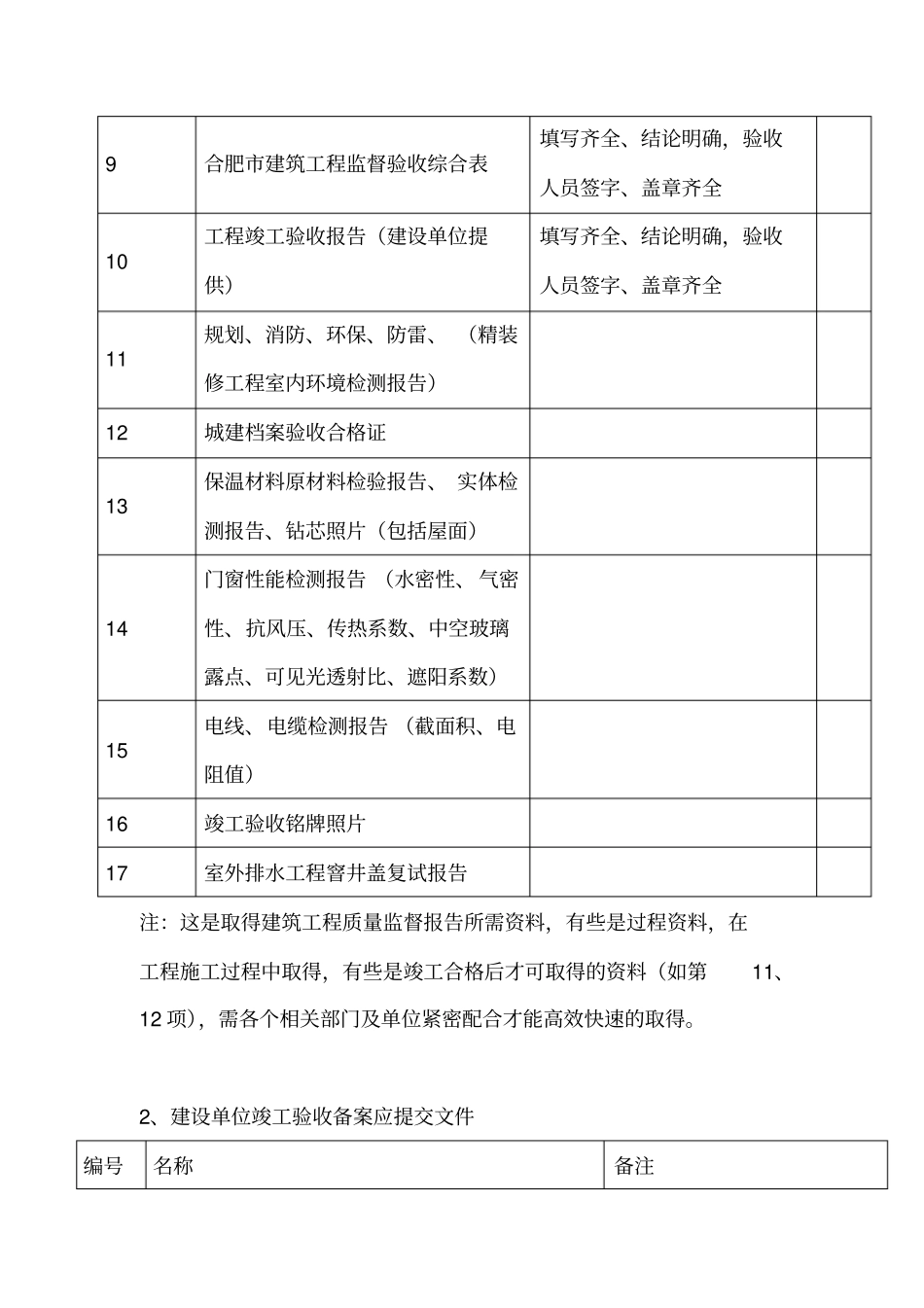

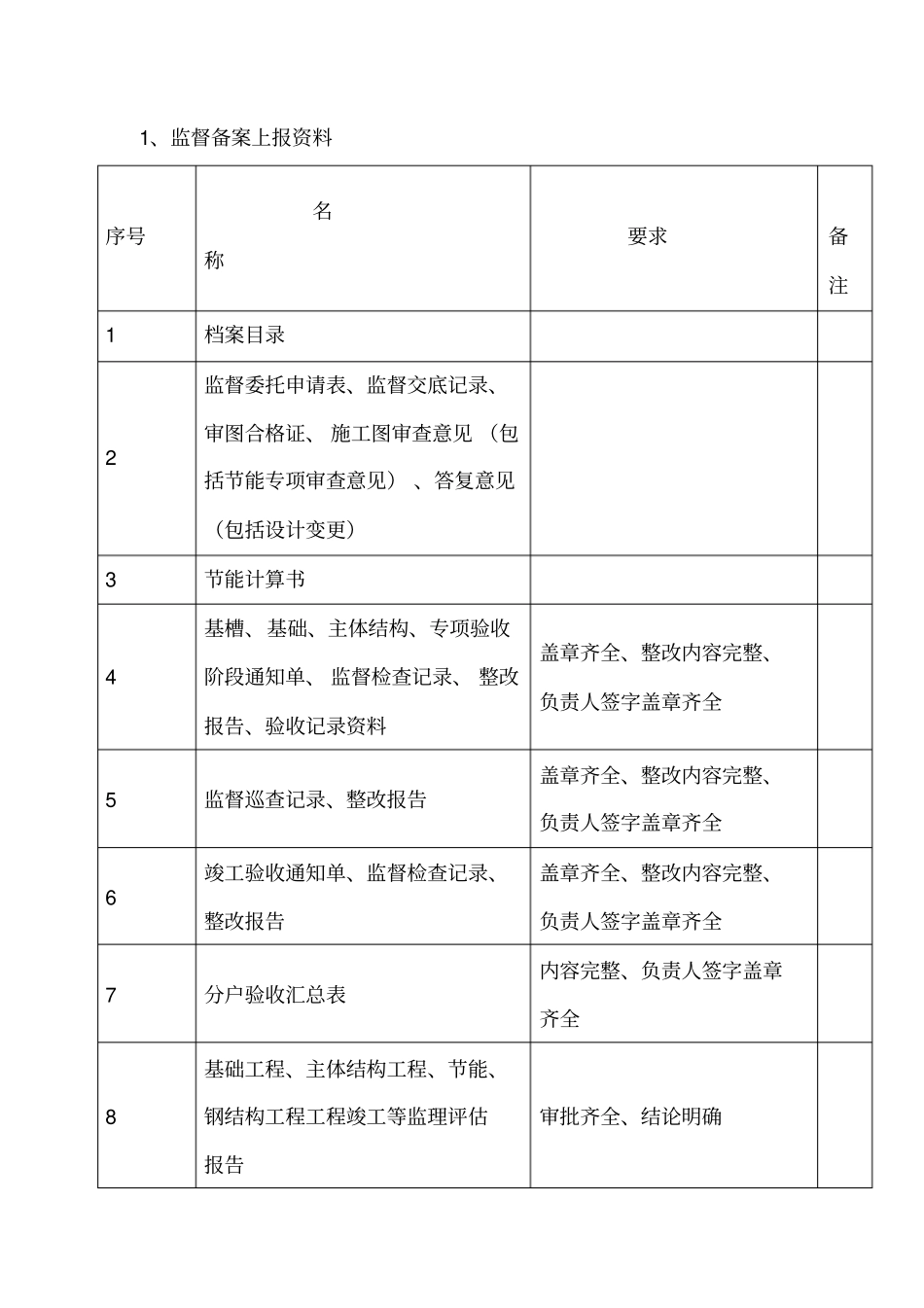

合肥市建设工程竣工备案资料及流程建筑工程完工后, 施工单位向建设单位提交工程竣工报告,申请工程竣工验收。建设单位组织勘察、设计、施工、监理单位进行工程的竣工验收。负责监督该工程的质量监督机构(即质监站)对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督,并依据工程竣工验收的监督情况和日常监督情况,提出工程质量监督报告,报告备案机关。建筑工程竣工验收合格之日起15日内,建设单位应按下列程序办理竣工备案手续: 1 、建设单位向承监质监站领取《房屋建筑工程竣工验收备案表》,并如实填写; 2 、建设单位向承监质监站提交监督备案所须上报的资料(表 1所示,该表由质监站提供),质监站经验证资料齐全后开具《建筑工程质量监督报告》; 3 、建设单位将竣工验收备案应提交的文件(表2所示,该表由备案部门提供) 送备案部门 (合肥市为合肥市城乡建设委员会下属的质量安全处)审核, 经审核符合规定的,由备案部门在网上将工程竣工备案公示,一般商业住宅公示期为至发布公示起10天,公示期间无投诉,在满公示期后备案部门在 《房屋建设工程和市政基础设施工程竣工验收备案表》上签署备案意见(盖章) ,并返还给建设单位 2份。1、监督备案上报资料序号名称要求备注1档案目录2监督委托申请表、监督交底记录、审图合格证、 施工图审查意见 (包括节能专项审查意见) 、答复意见(包括设计变更)3节能计算书4基槽、基础、主体结构、专项验收阶段通知单、 监督检查记录、 整改报告、验收记录资料盖章齐全、整改内容完整、负责人签字盖章齐全5监督巡查记录、整改报告盖章齐全、整改内容完整、负责人签字盖章齐全6竣工验收通知单、监督检查记录、整改报告盖章齐全、整改内容完整、负责人签字盖章齐全7分户验收汇总表内容完整、负责人签字盖章齐全8基础工程、主体结构工程、节能、钢结构工程工程竣工等监理评估报告审批齐全、结论明确9合肥市建筑工程监督验收综合表填写齐全、结论明确,验收人员签字、盖章齐全10工程竣工验收报告(建设单位提供)填写齐全、结论明确,验收人员签字、盖章齐全11规划、消防、环保、防雷、 (精装修工程室内环境检测报告)12城建档案验收合格证13保温材料原材料检验报告、 实体检测报告、钻芯照片(包括屋面)14门窗性能检测报告 (水密性、气密性、抗风压、传热系数、中空玻璃露点、可见光透射比、遮阳系数)15电线、电缆检测报告 (截面积、电阻值)16竣工...
