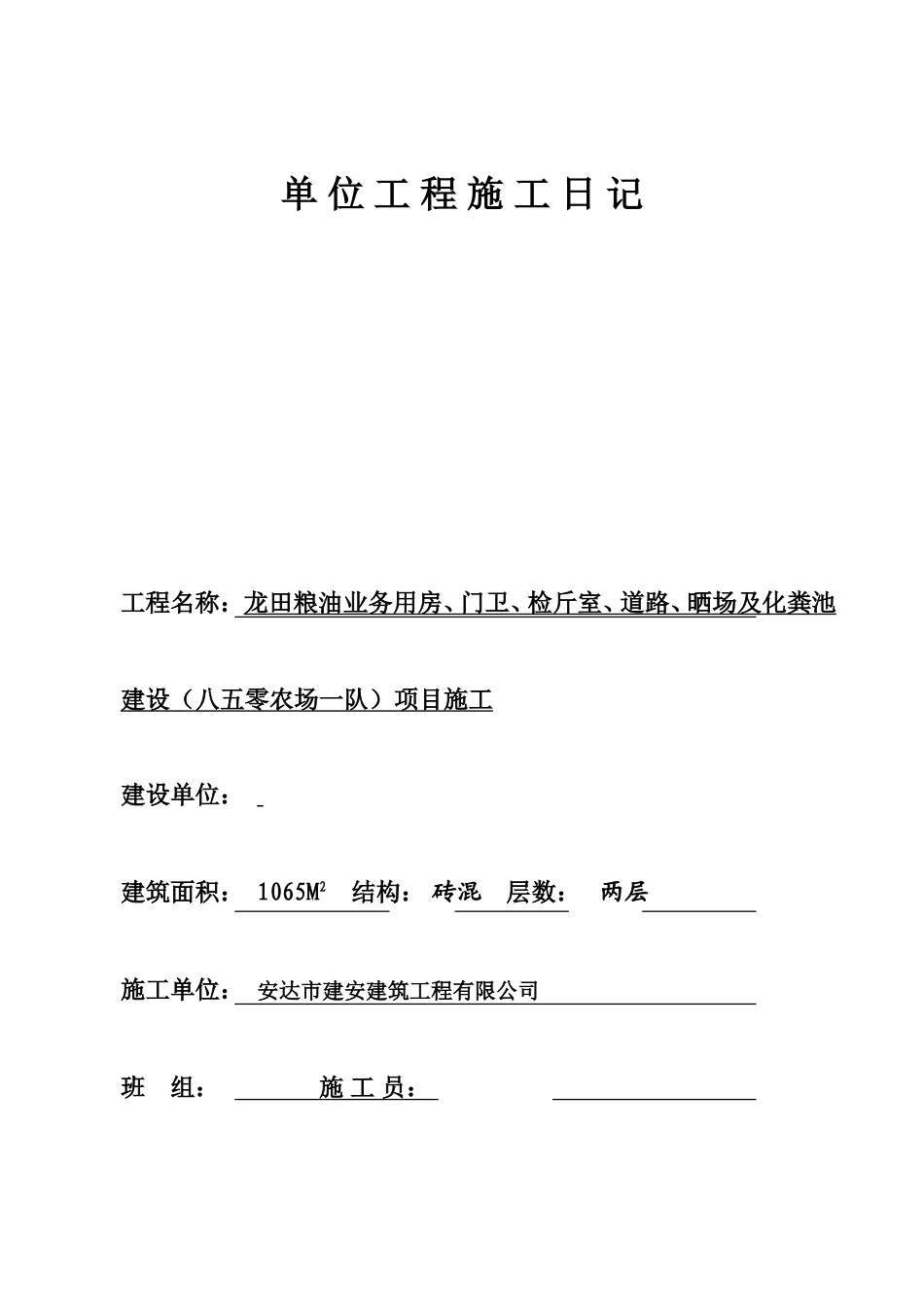

单位工程施工日记工程名称:龙田粮油业务用房、门卫、检斤室、道路、晒场及化粪池建设(八五零农场一队)项目施工建设单位:建筑面积:1065M2结构:砖混层数:两层施工单位:安达市建安建筑工程有限公司班组:施工员:2016年8月4日至2016年9月15日TJ2

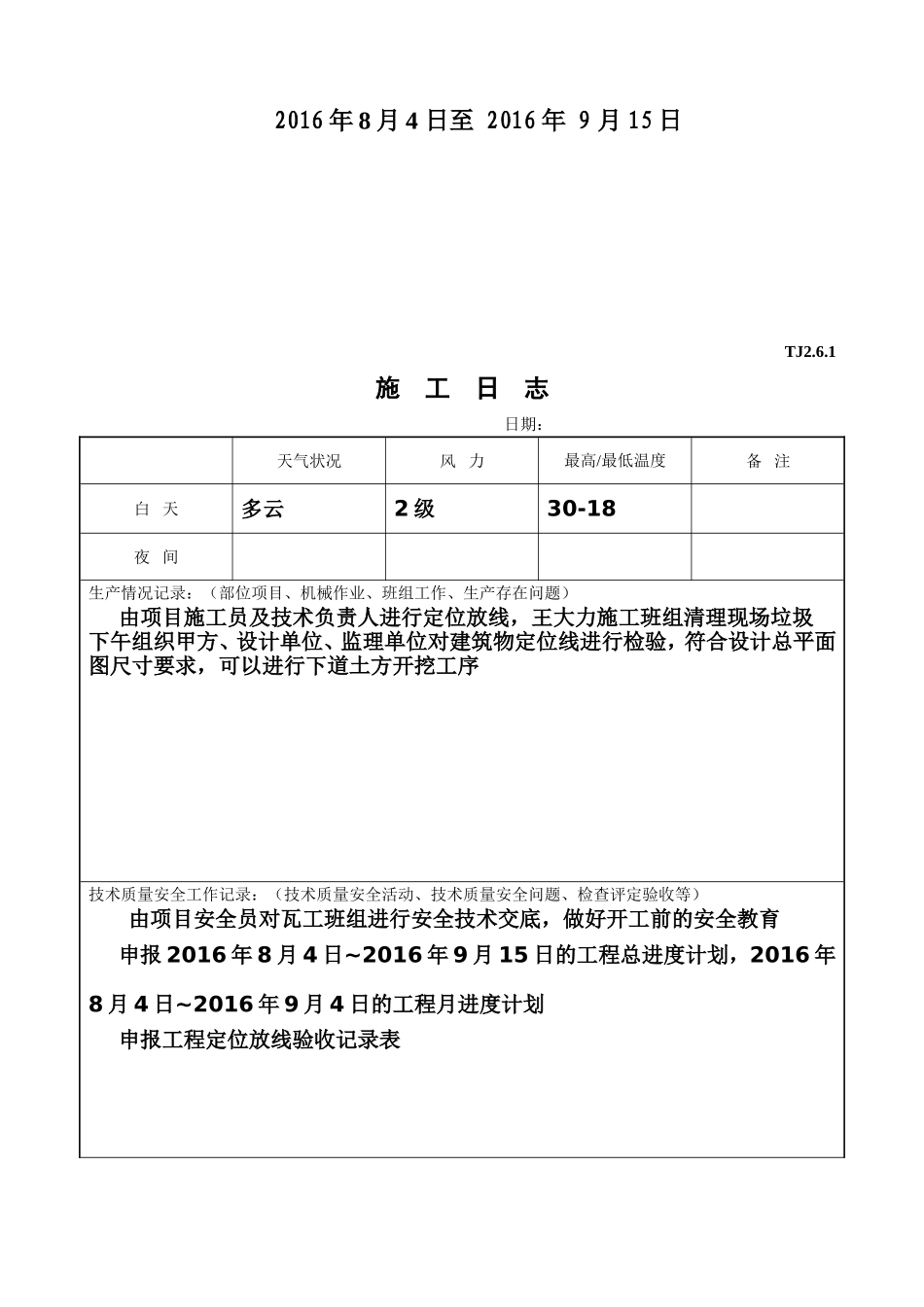

1施工日志日期:天气状况风力最高/最低温度备注白天多云2级30-18夜间生产情况记录:(部位项目、机械作业、班组工作、生产存在问题)由项目施工员及技术负责人进行定位放线,王大力施工班组清理现场垃圾下午组织甲方、设计单位、监理单位对建筑物定位线进行检验,符合设计总平面图尺寸要求,可以进行下道土方开挖工序技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查评定验收等)由项目安全员对瓦工班组进行安全技术交底,做好开工前的安全教育申报2016年8月4日~2016年9月15日的工程总进度计划,2016年8月4日~2016年9月4日的工程月进度计划申报工程定位放线验收记录表材料、构配件进场记录:工程负责人记录人TJ2

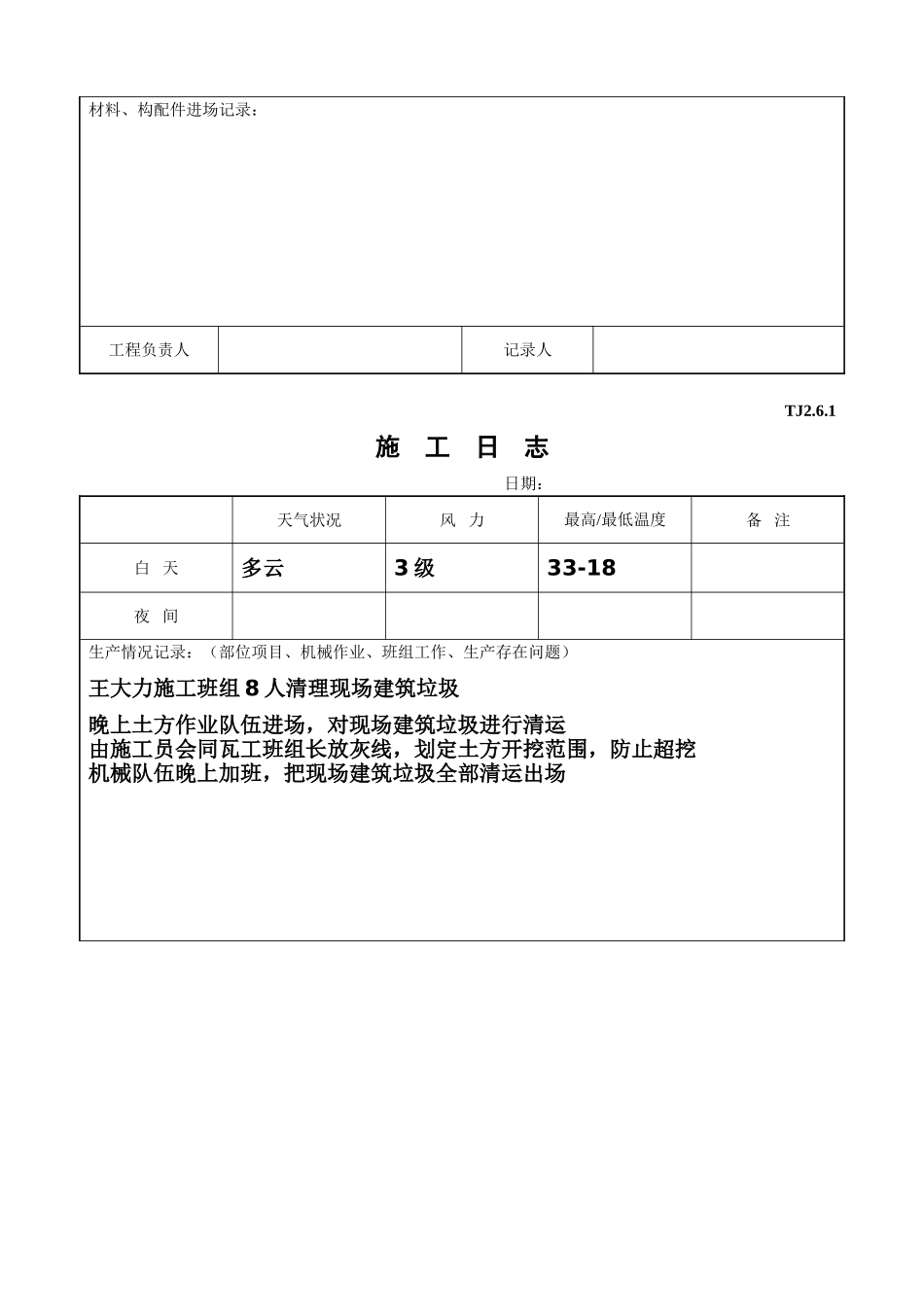

1施工日志日期:天气状况风力最高/最低温度备注白天多云3级33-18夜间生产情况记录:(部位项目、机械作业、班组工作、生产存在问题)王大力施工班组8人清理现场建筑垃圾晚上土方作业队伍进场,对现场建筑垃圾进行清运由施工员会同瓦工班组长放灰线,划定土方开挖范围,防止超挖机械队伍晚上加班,把现场建筑垃圾全部清运出场技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查评定验收等)因施工现场较小,离北侧围墙距离较小,不能过多堆放土方,防止围墙因侧压力过大导致坍踏,故挖出的土方运出,除留一部分作为回填用,其余均边挖边运在土方开挖过程中,密切注意四周情况,特别是北侧围墙,做好安全防范措施材料、构配件进场记录:工程负责人记录人TJ2
1施工日志日期:天气状况风力最高/最低温度备注白天晴2级29-17夜
