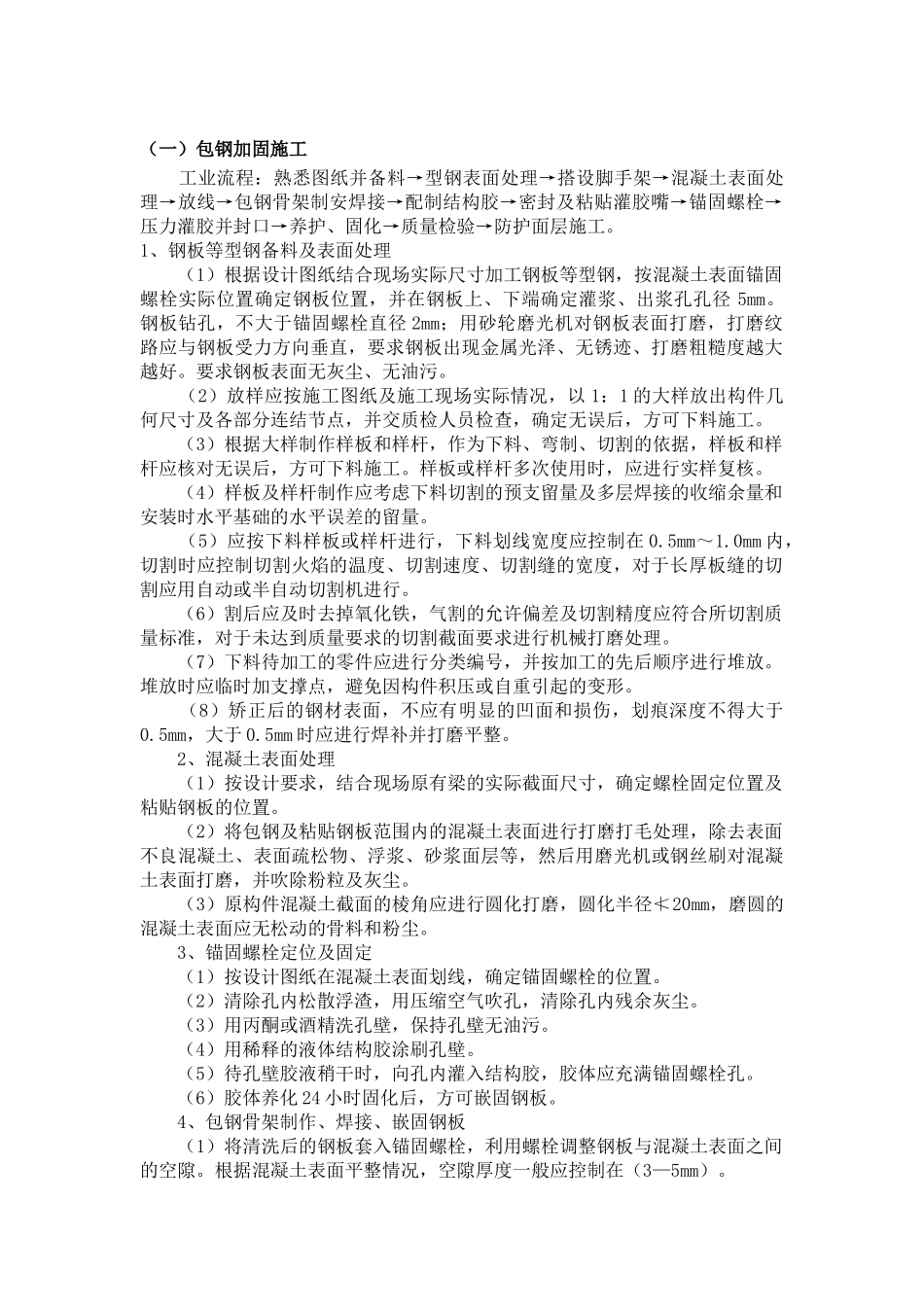

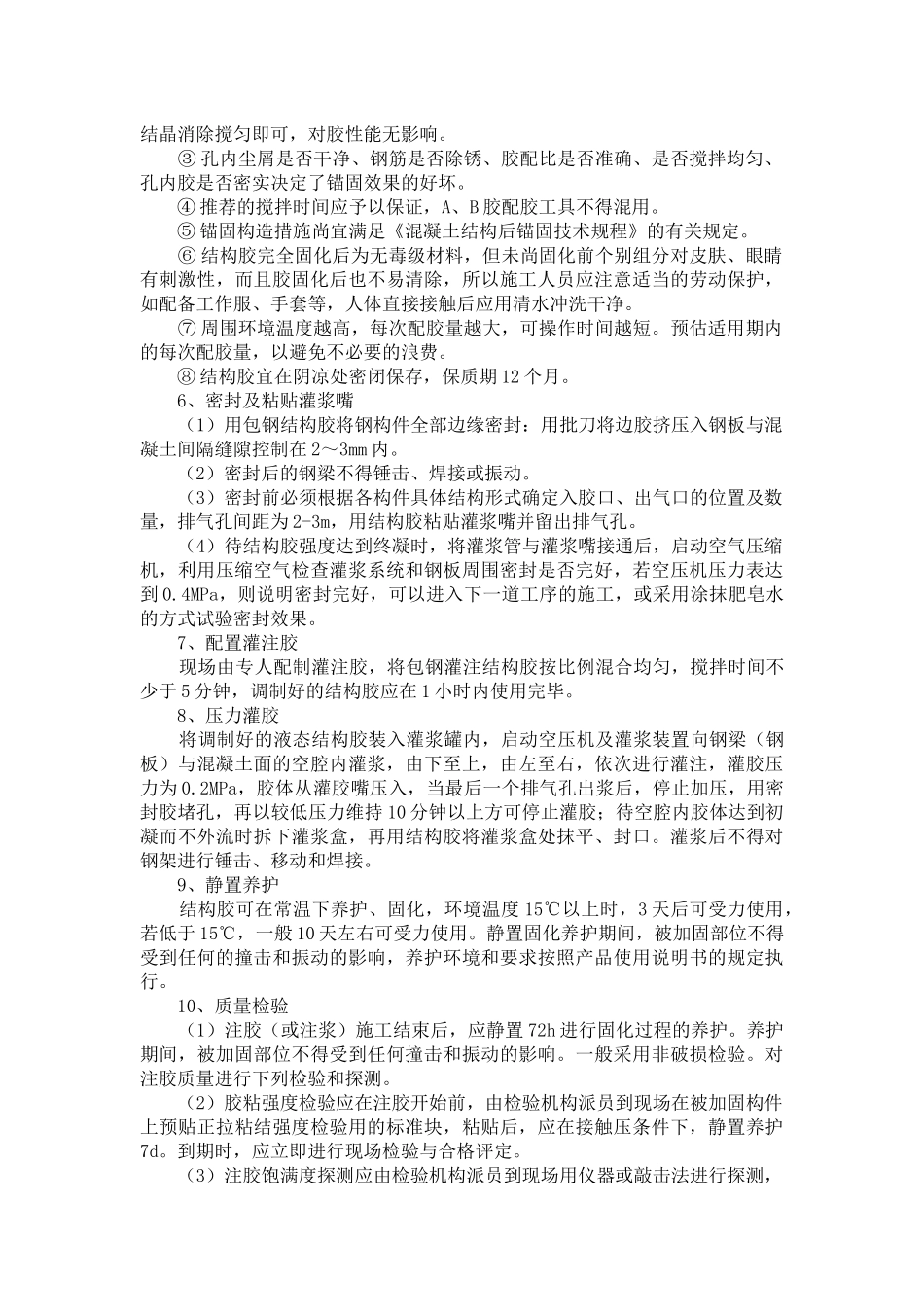

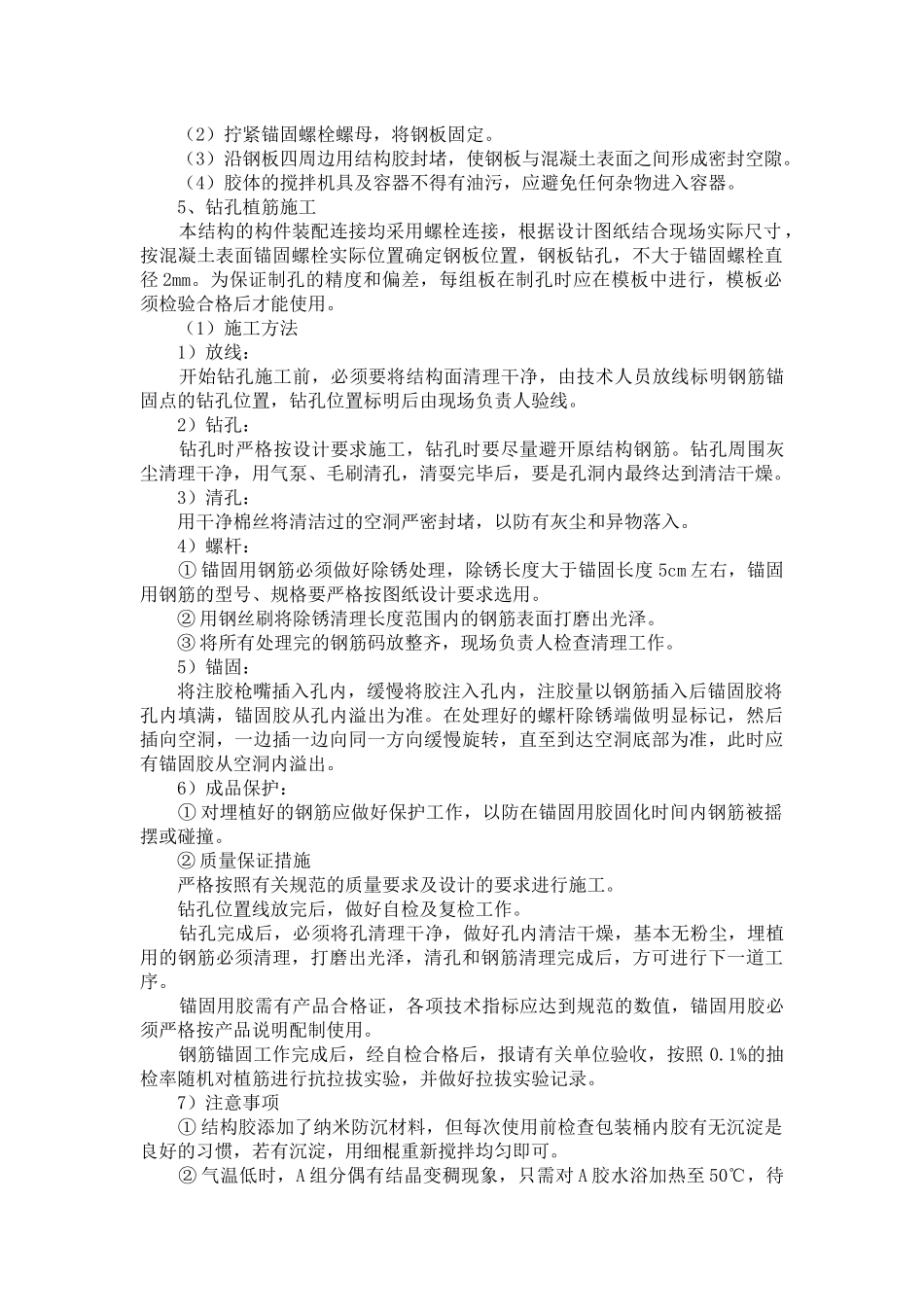

(一)包钢加固施工工业流程:熟悉图纸并备料→型钢表面处理→搭设脚手架→混凝土表面处理→放线→包钢骨架制安焊接→配制结构胶→密封及粘贴灌胶嘴→锚固螺栓→压力灌胶并封口→养护、固化→质量检验→防护面层施工
1、钢板等型钢备料及表面处理(1)根据设计图纸结合现场实际尺寸加工钢板等型钢,按混凝土表面锚固螺栓实际位置确定钢板位置,并在钢板上、下端确定灌浆、出浆孔孔径5mm
钢板钻孔,不大于锚固螺栓直径2mm;用砂轮磨光机对钢板表面打磨,打磨纹路应与钢板受力方向垂直,要求钢板出现金属光泽、无锈迹、打磨粗糙度越大越好
要求钢板表面无灰尘、无油污
(2)放样应按施工图纸及施工现场实际情况,以1:1的大样放出构件几何尺寸及各部分连结节点,并交质检人员检查,确定无误后,方可下料施工
(3)根据大样制作样板和样杆,作为下料、弯制、切割的依据,样板和样杆应核对无误后,方可下料施工
样板或样杆多次使用时,应进行实样复核
(4)样板及样杆制作应考虑下料切割的预支留量及多层焊接的收缩余量和安装时水平基础的水平误差的留量
(5)应按下料样板或样杆进行,下料划线宽度应控制在0
0mm内,切割时应控制切割火焰的温度、切割速度、切割缝的宽度,对于长厚板缝的切割应用自动或半自动切割机进行
(6)割后应及时去掉氧化铁,气割的允许偏差及切割精度应符合所切割质量标准,对于未达到质量要求的切割截面要求进行机械打磨处理
(7)下料待加工的零件应进行分类编号,并按加工的先后顺序进行堆放
堆放时应临时加支撑点,避免因构件积压或自重引起的变形
(8)矫正后的钢材表面,不应有明显的凹面和损伤,划痕深度不得大于0
5mm,大于0
5mm时应进行焊补并打磨平整
2、混凝土表面处理(1)按设计要求,结合现场原有梁的实际截面尺寸,确定螺栓固定位置及粘贴钢板的位置
(2)将包钢及粘贴钢板范围内的混凝土表面进行打磨打毛处理,除去表
