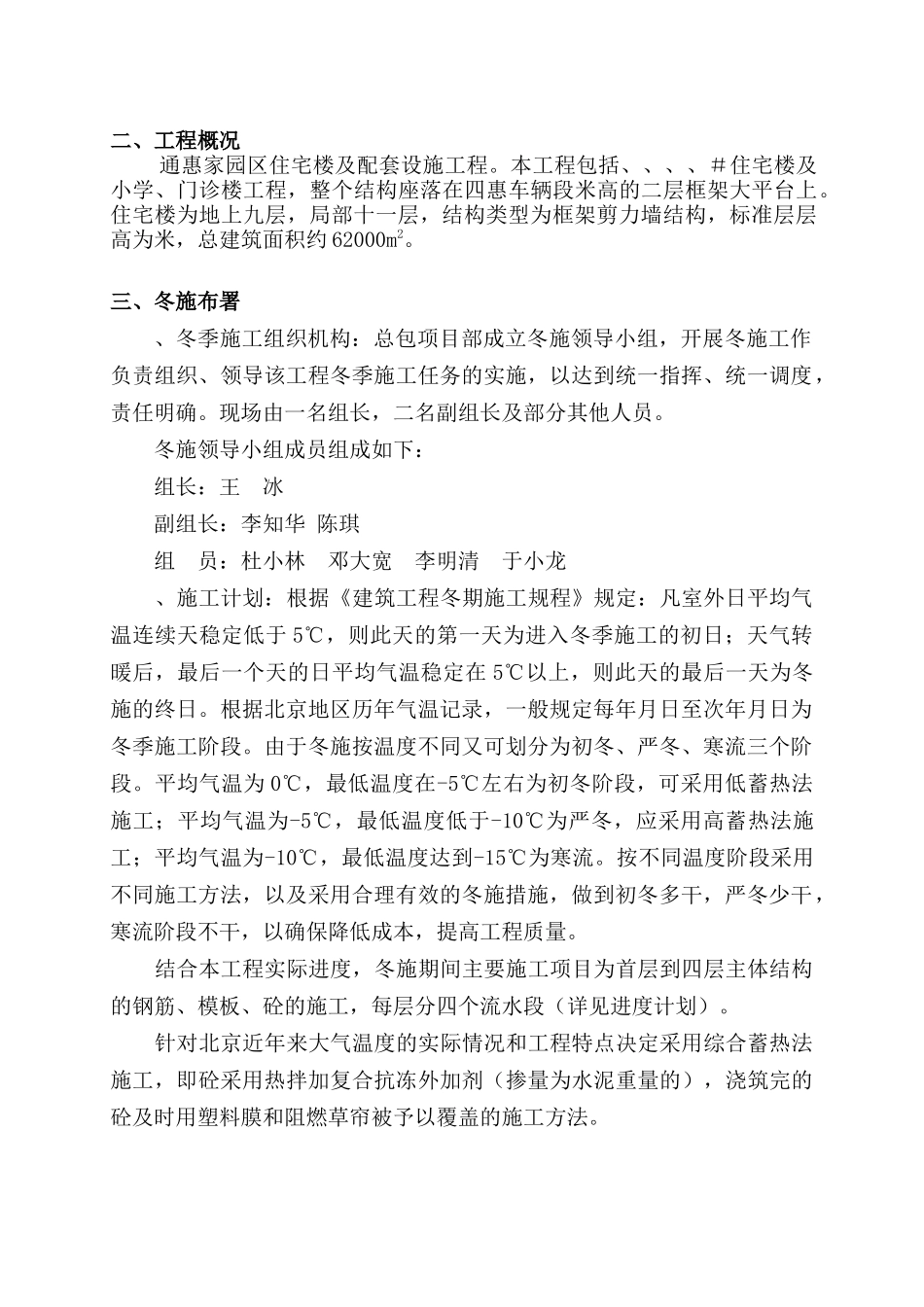

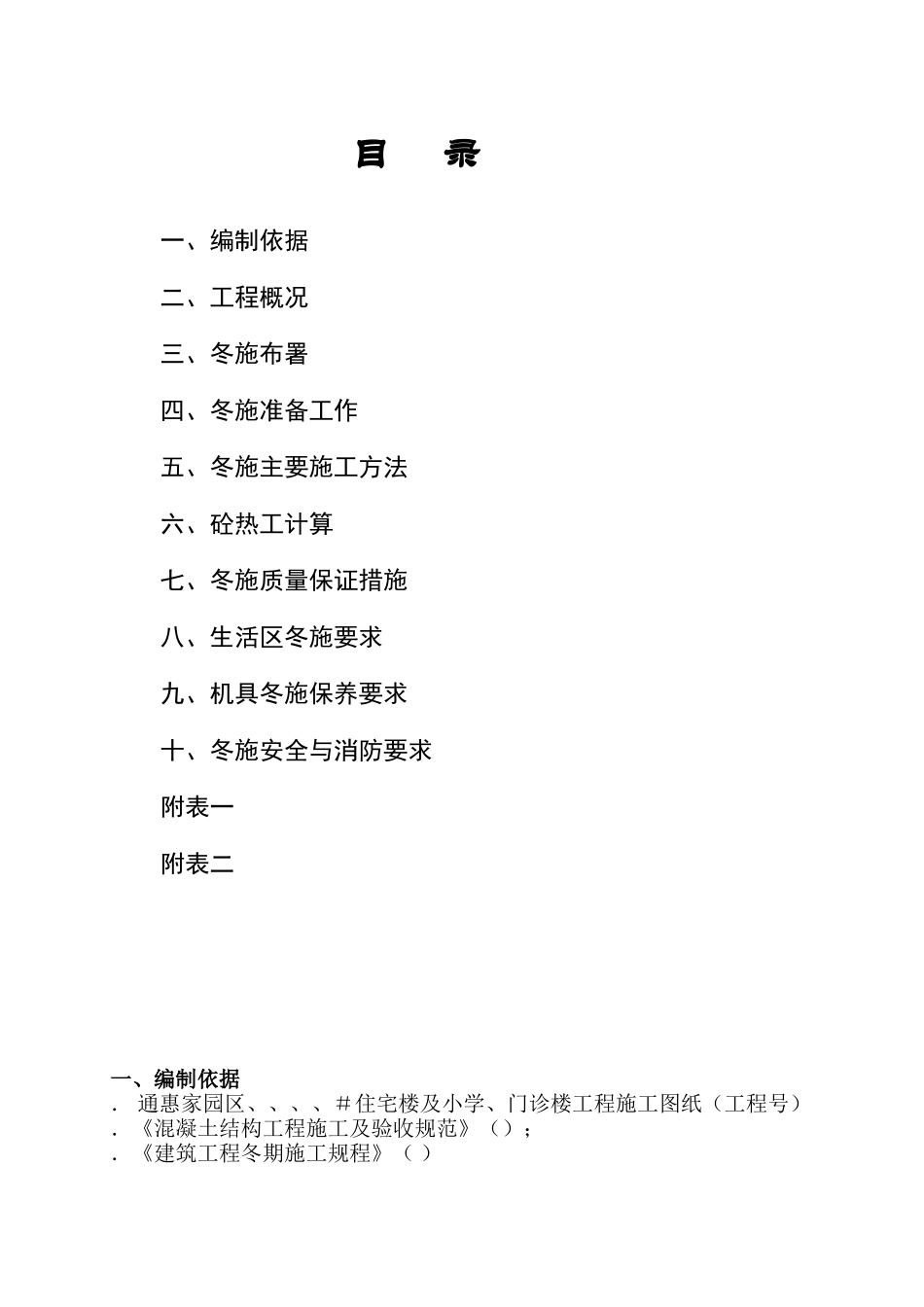

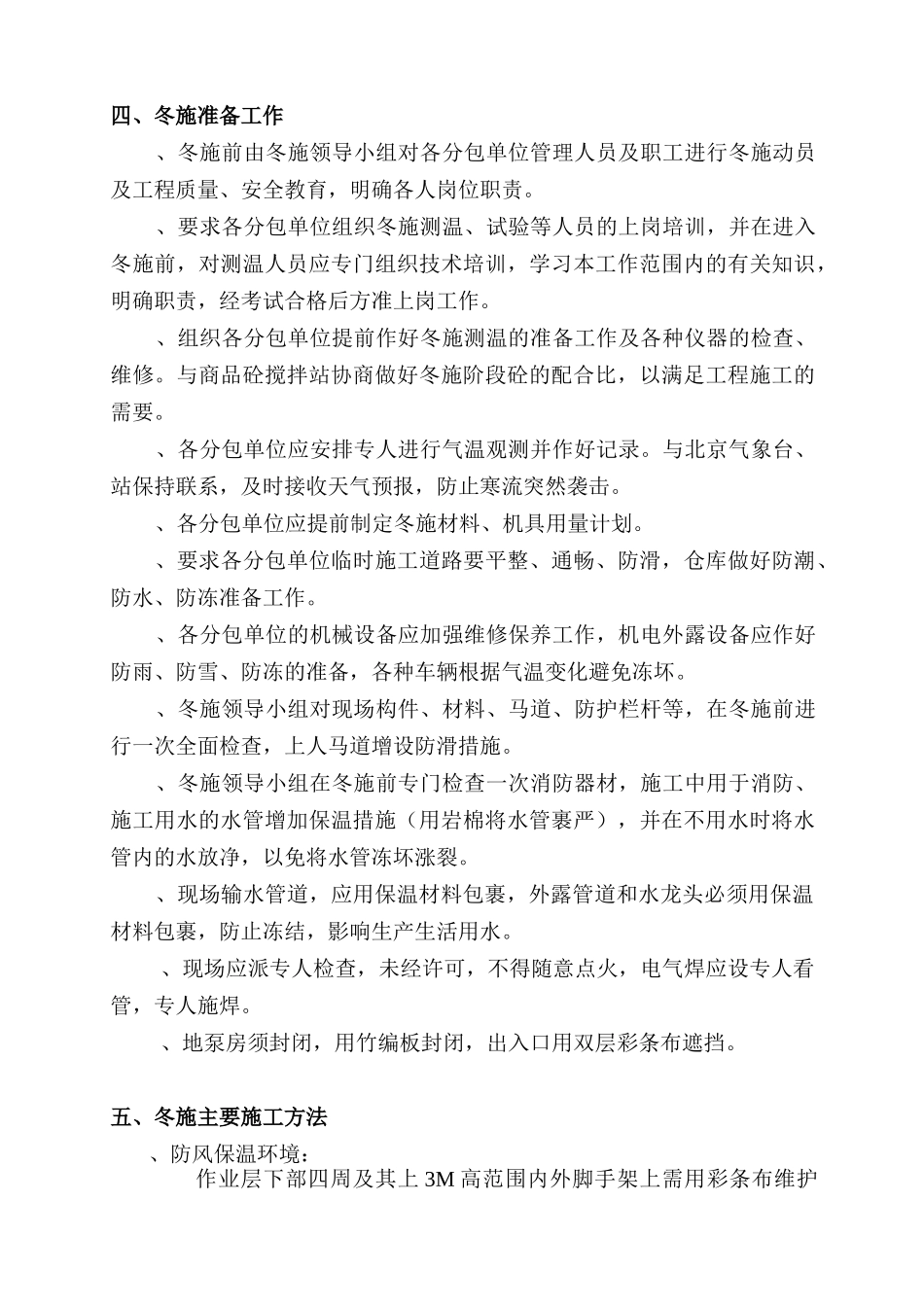

目 录一、编制依据 二、工程概况 三、冬施布署 四、冬施准备工作五、冬施主要施工方法 六、砼热工计算 七、冬施质量保证措施 八、生活区冬施要求 九、机具冬施保养要求 十、冬施安全与消防要求 附表一 附表二 一、编制依据. 通惠家园区、、、、#住宅楼及小学、门诊楼工程施工图纸(工程号).《混凝土结构工程施工及验收规范》();.《建筑工程冬期施工规程》( ) 二、工程概况通惠家园区住宅楼及配套设施工程。本工程包括、、、、#住宅楼及小学、门诊楼工程,整个结构座落在四惠车辆段米高的二层框架大平台上。住宅楼为地上九层,局部十一层,结构类型为框架剪力墙结构,标准层层高为米,总建筑面积约 62000m2。三、冬施布署、冬季施工组织机构:总包项目部成立冬施领导小组,开展冬施工作负责组织、领导该工程冬季施工任务的实施,以达到统一指挥、统一调度,责任明确。现场由一名组长,二名副组长及部分其他人员。冬施领导小组成员组成如下:组长:王 冰副组长:李知华 陈琪组 员:杜小林 邓大宽 李明清 于小龙 、施工计划:根据《建筑工程冬期施工规程》规定:凡室外日平均气温连续天稳定低于 5℃,则此天的第一天为进入冬季施工的初日;天气转暖后,最后一个天的日平均气温稳定在 5℃以上,则此天的最后一天为冬施的终日。根据北京地区历年气温记录,一般规定每年月日至次年月日为冬季施工阶段。由于冬施按温度不同又可划分为初冬、严冬、寒流三个阶段。平均气温为 0℃,最低温度在-5℃左右为初冬阶段,可采用低蓄热法施工;平均气温为-5℃,最低温度低于-10℃为严冬,应采用高蓄热法施工;平均气温为-10℃,最低温度达到-15℃为寒流。按不同温度阶段采用不同施工方法,以及采用合理有效的冬施措施,做到初冬多干,严冬少干,寒流阶段不干,以确保降低成本,提高工程质量。结合本工程实际进度,冬施期间主要施工项目为首层到四层主体结构的钢筋、模板、砼的施工,每层分四个流水段(详见进度计划)。针对北京近年来大气温度的实际情况和工程特点决定采用综合蓄热法施工,即砼采用热拌加复合抗冻外加剂(掺量为水泥重量的),浇筑完的砼及时用塑料膜和阻燃草帘被予以覆盖的施工方法。四、冬施准备工作 、冬施前由冬施领导小组对各分包单位管理人员及职工进行冬施动员及工程质量、安全教育,明确各人岗位职责。 、要求各分包单位组织冬施测温、试验等人员的上岗培训,并在进入冬施前,对测温人员应专门组织技...
