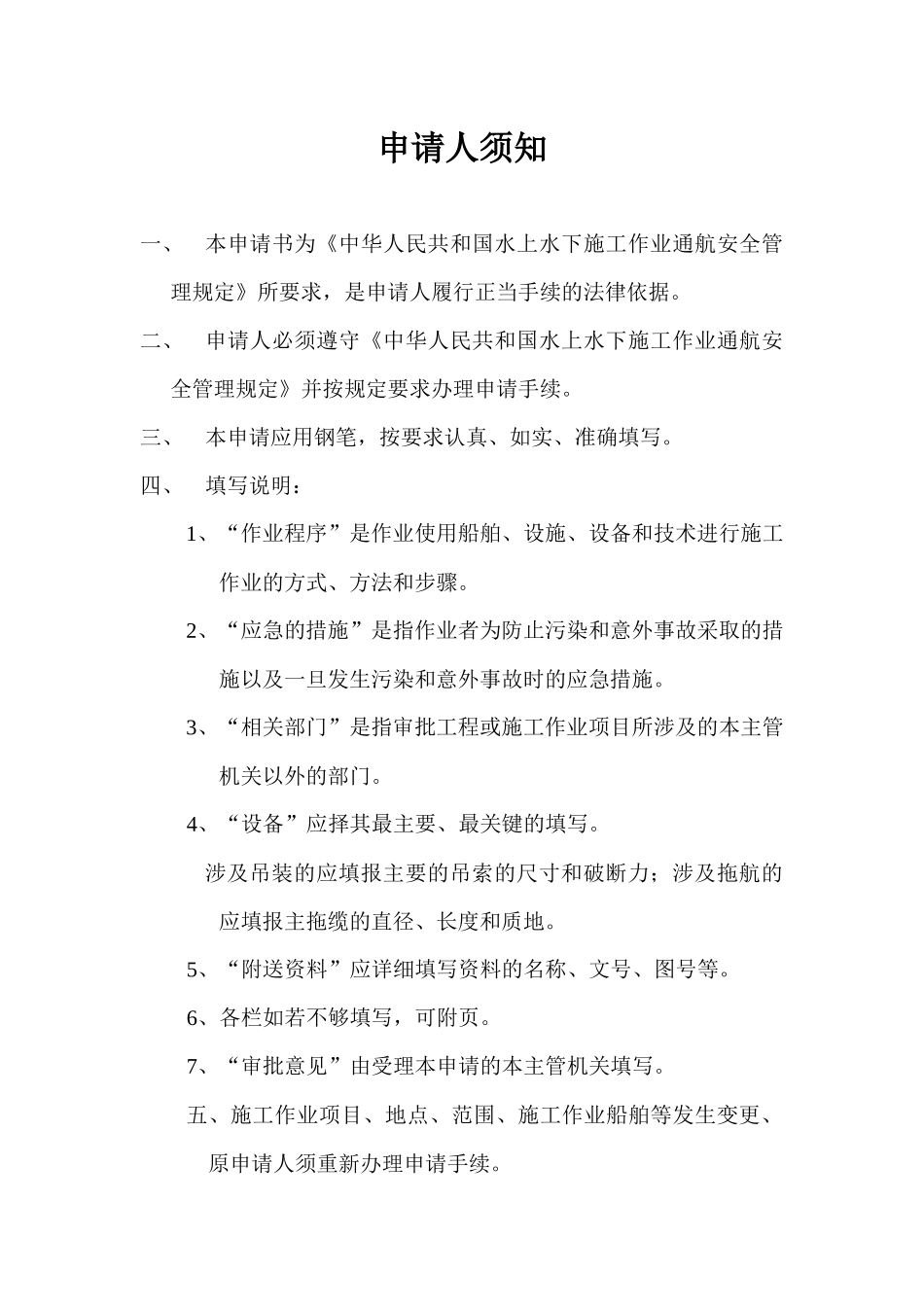

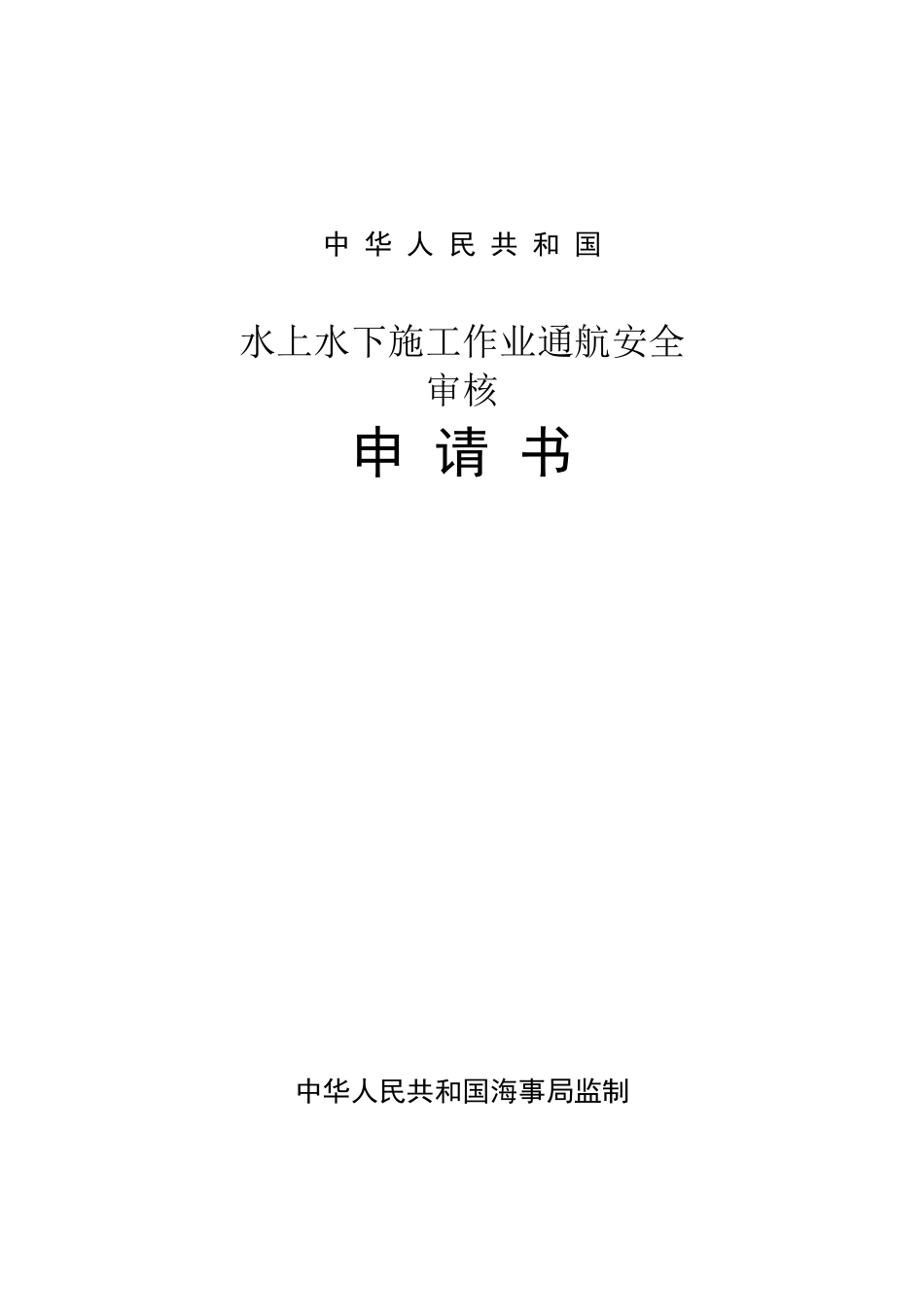

中 华 人 民 共 和 国水上水下施工作业通航安全审核申 请 书中华人民共和国海事局监制申请人须知一、本申请书为《中华人民共和国水上水下施工作业通航安全管理规定》所要求,是申请人履行正当手续的法律依据
二、申请人必须遵守《中华人民共和国水上水下施工作业通航安全管理规定》并按规定要求办理申请手续
三、本申请应用钢笔,按要求认真、如实、准确填写
四、填写说明:1、“作业程序”是作业使用船舶、设施、设备和技术进行施工作业的方式、方法和步骤
2、“应急的措施”是指作业者为防止污染和意外事故采取的措施以及一旦发生污染和意外事故时的应急措施
3、“相关部门”是指审批工程或施工作业项目所涉及的本主管机关以外的部门
4、“设备”应择其最主要、最关键的填写
涉及吊装的应填报主要的吊索的尺寸和破断力;涉及拖航的应填报主拖缆的直径、长度和质地
5、“附送资料”应详细填写资料的名称、文号、图号等
6、各栏如若不够填写,可附页
7、“审批意见”由受理本申请的本主管机关填写
五、施工作业项目、地点、范围、施工作业船舶等发生变更、原申请人须重新办理申请手续

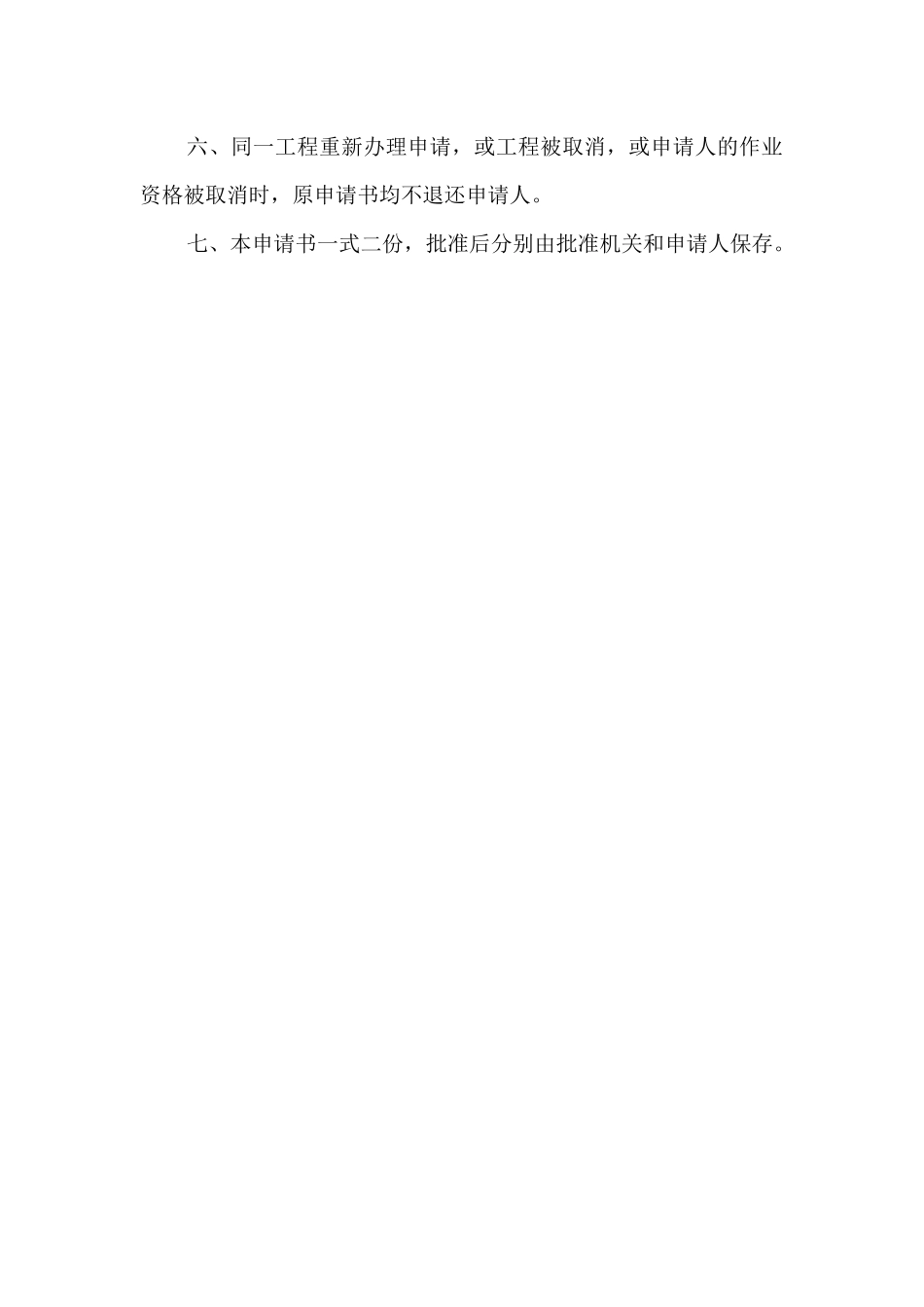

六、同一工程重新办理申请,或工程被取消,或申请人的作业资格被取消时,原申请书均不退还申请人
七、本申请书一式二份,批准后分别由批准机关和申请人保存
项目名称临海高等级公路 LHSY-LQ5 标黄沙河大桥计划开工日期2011
建设单位射阳县交通运输局预划完工日期2012
施工单位中铁十四局集团有限公司地点范围射阳县黄沙港乡东方村黄沙河河道施工作业程序: (1)、进场测放定位
(2)、上下游设立安全警示提醒标志
(3)、打桩船进场打施工排架桩并加固
(4)、南北两侧河道内钻孔灌注桩施工
(5)、水中桩的接桩系梁盖梁等下部结构施工
(6)、拔除排架桩
(7)、梁板的架设和安装(8)、桥面系施工
(9)、验收合格交付使用
应急措施: 为
