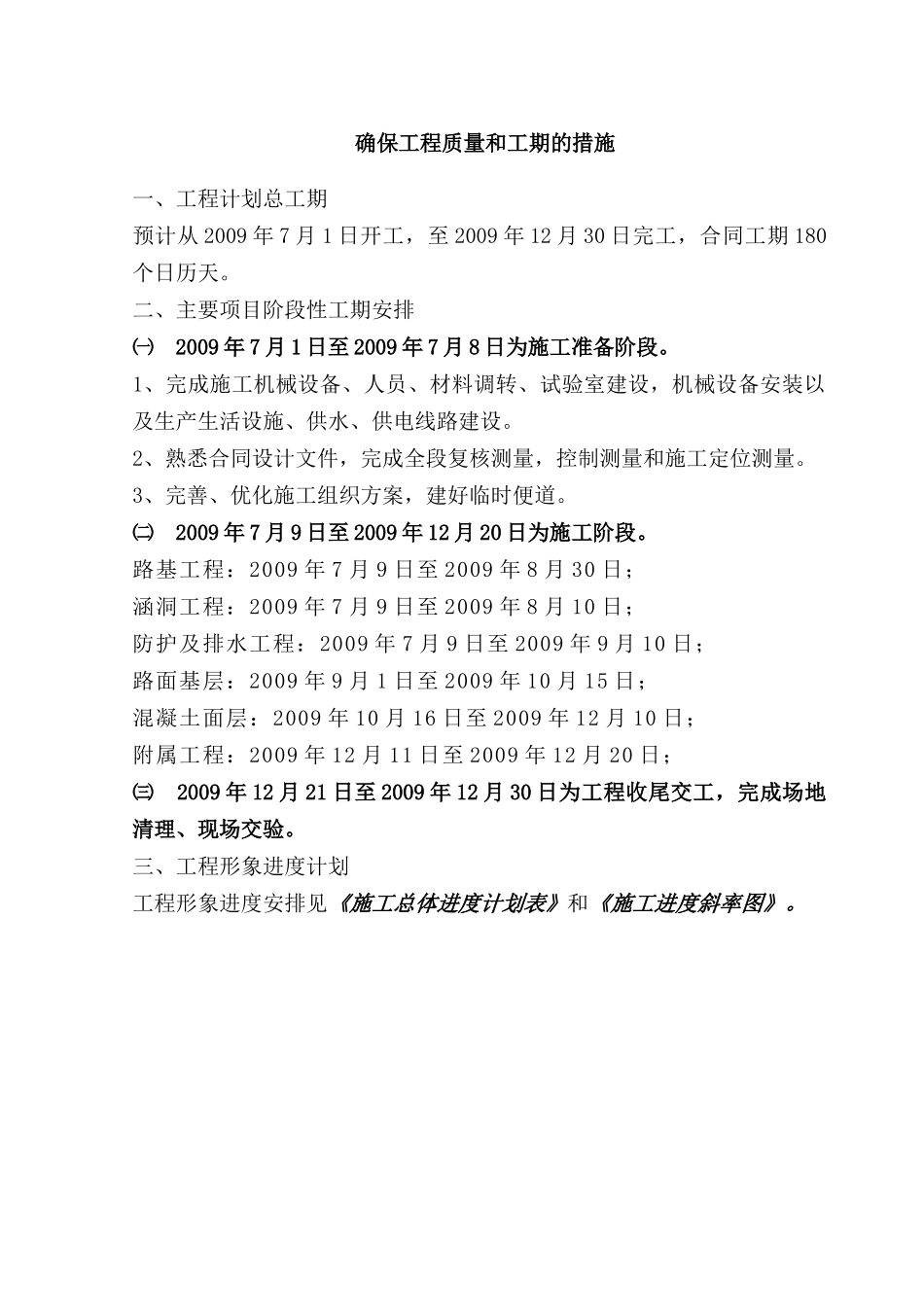

确保工程质量和工期的措施一、工程计划总工期预计从 2009 年 7 月 1 日开工,至 2009 年 12 月 30 日完工,合同工期 180个日历天
二、主要项目阶段性工期安排㈠ 2009 年 7 月 1 日至 2009 年 7 月 8 日为施工准备阶段
1、完成施工机械设备、人员、材料调转、试验室建设,机械设备安装以及生产生活设施、供水、供电线路建设
2、熟悉合同设计文件,完成全段复核测量,控制测量和施工定位测量
3、完善、优化施工组织方案,建好临时便道
㈡ 2009 年 7 月 9 日至 2009 年 12 月 20 日为施工阶段
路基工程:2009 年 7 月 9 日至 2009 年 8 月 30 日;涵洞工程:2009 年 7 月 9 日至 2009 年 8 月 10 日;防护及排水工程:2009 年 7 月 9 日至 2009 年 9 月 10 日;路面基层:2009 年 9 月 1 日至 2009 年 10 月 15 日;混凝土面层:2009 年 10 月 16 日至 2009 年 12 月 10 日;附属工程:2009 年 12 月 11 日至 2009 年 12 月 20 日;㈢ 2009 年 12 月 21 日至 2009 年 12 月 30 日为工程收尾交工,完成场地清理、现场交验
三、工程形象进度计划工程形象进度安排见《施工总体进度计划表》和《施工进度斜率图》

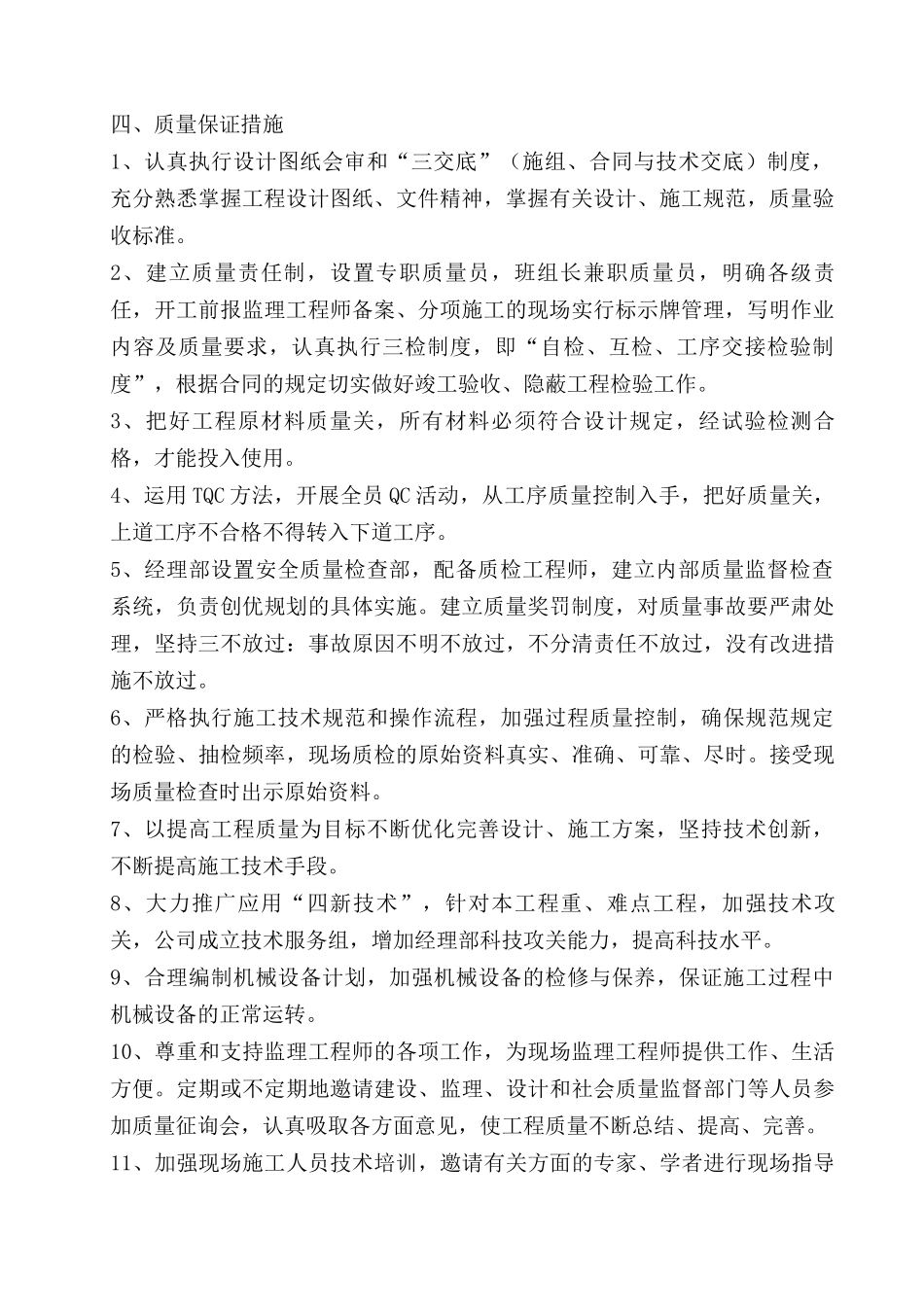

四、质量保证措施1、认真执行设计图纸会审和“三交底”(施组、合同与技术交底)制度,充分熟悉掌握工程设计图纸、文件精神,掌握有关设计、施工规范,质量验收标准
2、建立质量责任制,设置专职质量员,班组长兼职质量员,明确各级责任,开工前报监理工程师备案、分项施工的现场实行标示牌管理,写明作业内容及质量要求,认真执行三检制度,即“自检、互检、工序交接检验制度”,根据合同的规定切实做好竣工验收、隐蔽工程
