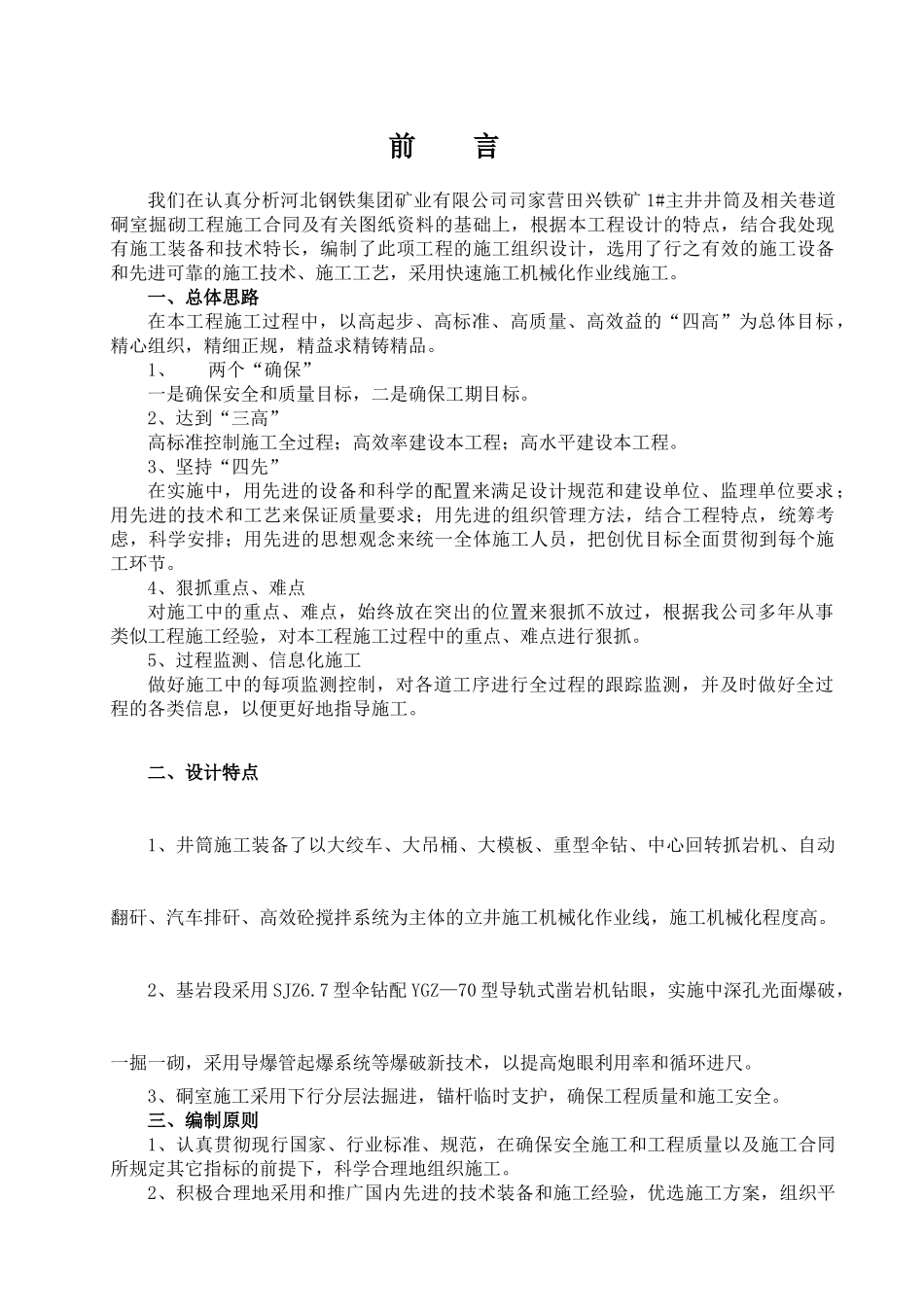

前 言我们在认真分析河北钢铁集团矿业有限公司司家营田兴铁矿 1#主井井筒及相关巷道硐室掘砌工程施工合同及有关图纸资料的基础上,根据本工程设计的特点,结合我处现有施工装备和技术特长,编制了此项工程的施工组织设计,选用了行之有效的施工设备和先进可靠的施工技术、施工工艺,采用快速施工机械化作业线施工
一、总体思路在本工程施工过程中,以高起步、高标准、高质量、高效益的“四高”为总体目标,精心组织,精细正规,精益求精铸精品
1、两个“确保”一是确保安全和质量目标,二是确保工期目标
2、达到“三高”高标准控制施工全过程;高效率建设本工程;高水平建设本工程
3、坚持“四先”在实施中,用先进的设备和科学的配置来满足设计规范和建设单位、监理单位要求;用先进的技术和工艺来保证质量要求;用先进的组织管理方法,结合工程特点,统筹考虑,科学安排;用先进的思想观念来统一全体施工人员,把创优目标全面贯彻到每个施工环节
4、狠抓重点、难点对施工中的重点、难点,始终放在突出的位置来狠抓不放过,根据我公司多年从事类似工程施工经验,对本工程施工过程中的重点、难点进行狠抓
5、过程监测、信息化施工做好施工中的每项监测控制,对各道工序进行全过程的跟踪监测,并及时做好全过程的各类信息,以便更好地指导施工
二、设计特点1、井筒施工装备了以大绞车、大吊桶、大模板、重型伞钻、中心回转抓岩机、自动翻矸、汽车排矸、高效砼搅拌系统为主体的立井施工机械化作业线,施工机械化程度高
2、基岩段采用 SJZ6
7 型伞钻配 YGZ—70 型导轨式凿岩机钻眼,实施中深孔光面爆破,一掘一砌,采用导爆管起爆系统等爆破新技术,以提高炮眼利用率和循环进尺
3、硐室施工采用下行分层法掘进,锚杆临时支护,确保工程质量和施工安全
三、编制原则1、认真贯彻现行国家、行业标准、规范,在确保安全施工和工程质量以及施工合同所规定其它指标的前提下,科学合理地组织
