珠海市建设工程质量样板引路实施指引1、模板工程1
1 柱根部的垃圾清扫口应制做实物样板在样板展示区展示,如图 1
墙和楼梯斜板的垃圾清扫口可制做实物样板或用图片和文字在样板展示区展示

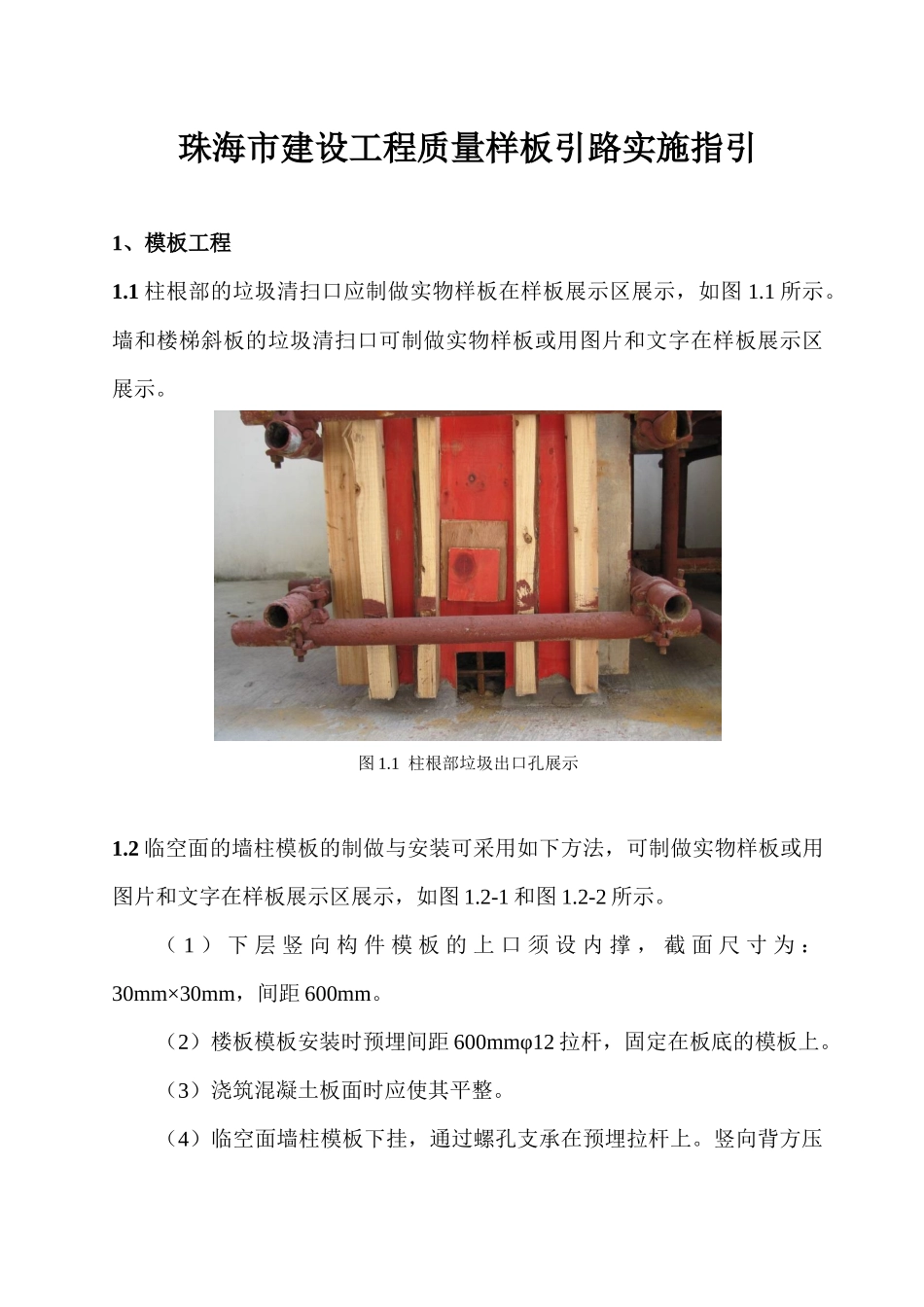

1 柱根部垃圾出口孔展示1
2 临空面的墙柱模板的制做与安装可采用如下方法,可制做实物样板或用图片和文字在样板展示区展示,如图 1
2-1 和图 1
2-2 所示
( 1 ) 下 层 竖 向 构 件 模 板 的 上 口 须 设 内 撑 , 截 面 尺 寸 为 :30mm×30mm,间距 600mm
(2)楼板模板安装时预埋间距 600mmφ12 拉杆,固定在板底的模板上
(3)浇筑混凝土板面时应使其平整
(4)临空面墙柱模板下挂,通过螺孔支承在预埋拉杆上
竖向背方压过预埋拉杆,再放上水平压方锁压紧
(5)竖向构件内侧模板底部设置压脚板,压脚板应连续

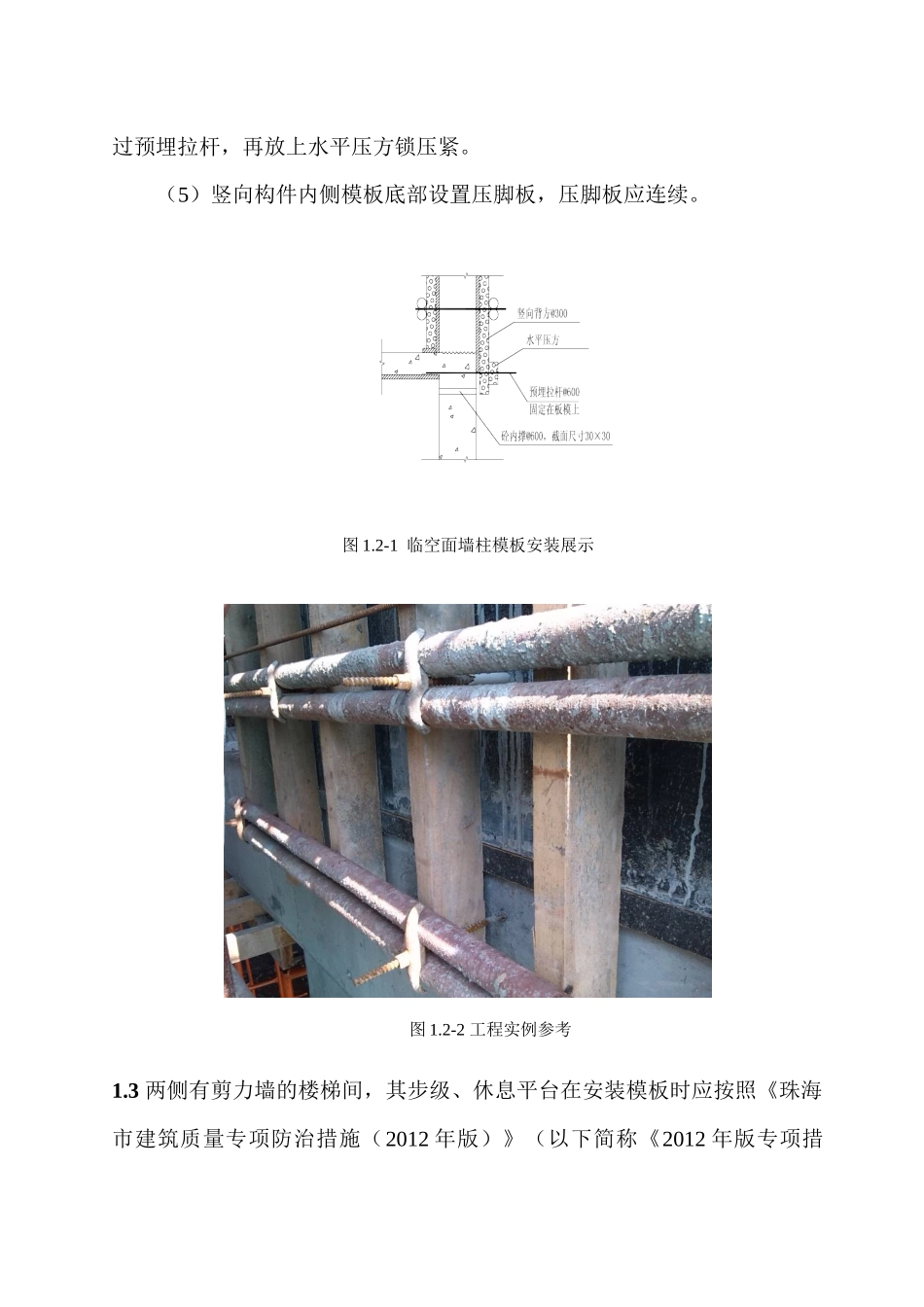

2-1 临空面墙柱模板安装展示图 1
2-2 工程实例参考1
3 两侧有剪力墙的楼梯间,其步级、休息平台在安装模板时应按照《珠海市建筑质量专项防治措施(2012 年版)》(以下简称《2012 年版专项措施》)第五条要求设置封口面板,封口面板应留设进料孔、排气孔和振捣孔,进料孔、振捣孔和排气孔应及时封闭,并制做实物样板或用图片和文字在样板展示区展示,如图 1
3-1 和图 1
3-2 所示

3-1 楼梯斜板设置封口面板剖面展示图 1
3-2 楼梯斜板设置封口面板俯视展示也可采用先浇筑剪力墙混凝土、后浇筑楼梯混凝土的方法,即剪力墙混凝土浇筑后再安装楼梯步级模板,步级两端应设置定型支架,如图 1
3-3 楼梯斜板与相邻混凝土墙分开浇筑展示 1
4 混凝土梁底有砌体的应做成倒凸梁,并应制做实物样板在样板展示区展示
可用下列模板方法形成倒凸梁:梁的侧模加高 10~15mm(两侧模板条的厚度),再在梁的底模
