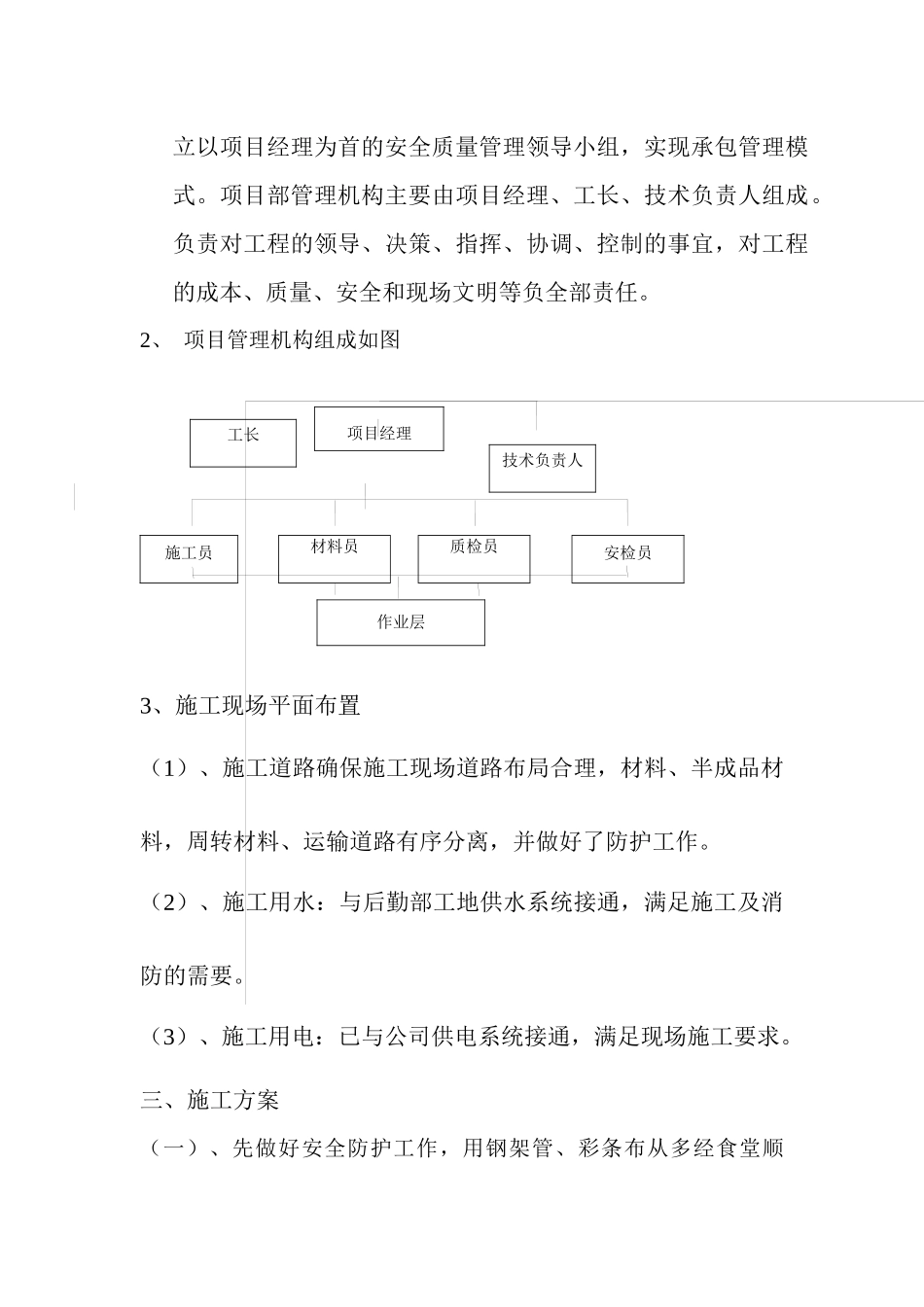

建设单位:水电热力公司 审 核: 施工组织设计及安全措施本工程为云厦司公新区供热管网及公司院一条街工程,供热工程暖沟本年度新建为从云厦公司办公楼大院门口到公司家属院 1#楼采暖系统处,公司院一条街工程主要为公司院系统排水、公司院一条街路面硬化及绿化。暖沟工程为砖砌主体结构,排水沟工程为钢筋混凝土现浇机结构,主体下做 100 厚 C20 混凝土垫层,150 厚 3:7 灰土垫层,路面下做300 厚 3:7 灰土垫层,均按设计要求达到压实系数。一、施工目标1. 工期目标:我部严格按公司的要求,争取在 2007 年 8 月 20 日之前把公司院一条街(除柏油路面、绿化外)达到公司要求交工阶段。2. 质量目标:再接再厉,保质保量,严格把关每一个施工部位,精心施工每一个施工环节,争取创建成为一项质优工程。3. 安全生产目标:坚持“安全第一,预防为主”的方针,施工现场严格按要求设基坑防护、施工安全标志、警示牌,派出专人看管基坑、大门等,保证一般事故率低于 1.5%,在施工期间杜绝一切重大安全质量事故,。4. 文明施工目标:强化施工现场科学管理,满足现场文明施工的要求,创一流水平,建成文明的样板工地。二、管理组织机构1. 本工程设置以公司刘经理为首的专门领导指挥部,负责督察施工进度和质量,项目部设立管理机构,配备各级管理人员,成立以项目经理为首的安全质量管理领导小组,实现承包管理模式。项目部管理机构主要由项目经理、工长、技术负责人组成。负责对工程的领导、决策、指挥、协调、控制的事宜,对工程的成本、质量、安全和现场文明等负全部责任。2、 项目管理机构组成如图 3、施工现场平面布置(1)、施工道路确保施工现场道路布局合理,材料、半成品材料,周转材料、运输道路有序分离,并做好了防护工作。(2)、施工用水:与后勤部工地供水系统接通,满足施工及消防的需要。(3)、施工用电:已与公司供电系统接通,满足现场施工要求。三、施工方案(一)、先做好安全防护工作,用钢架管、彩条布从多经食堂顺项目经理工长技术负责人施工员材料员质检员安检员作业层1#、2#、3#楼东山墙围至 11#楼前方,再从 11#楼延长到 10#楼西山墙边,顺 10#、9#、8#、7#楼西山墙方向一直把整个施工场地围护。维护场地内禁止居民入内,场地内和大门设专人看管。场地内挂立安全标志与警示牌,做好施工机械操作牌、安全制度牌等的挂立。(二)、作好施工准备后对原混凝土路面进行拆除,拆除主要为机械拆除...
